3、资料包下载后请先用软件解压,在使用对应软件打开

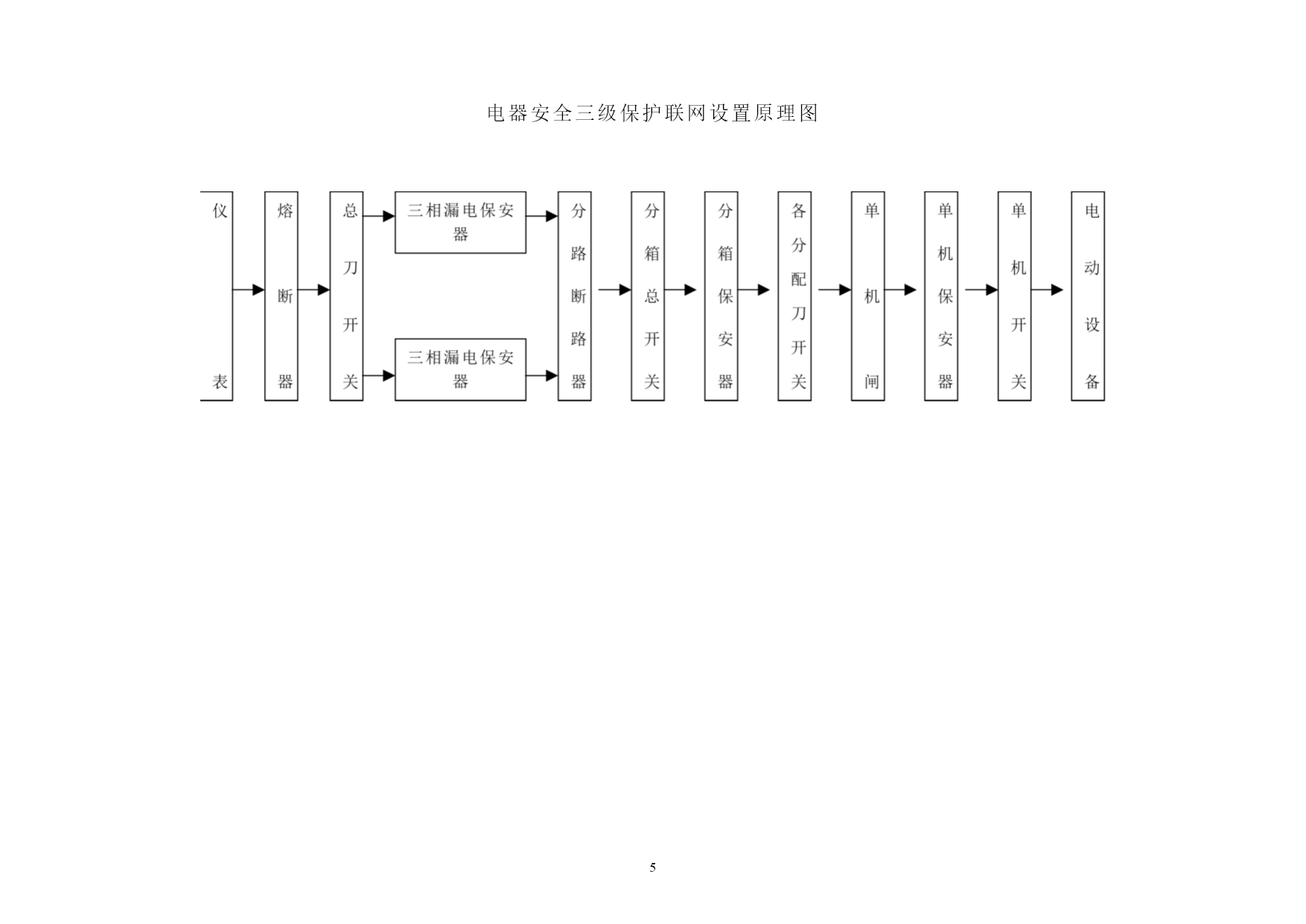

PAGEPAGE6工程临时用电施工方案XX工程公司年月日工程概况:本工程位于广州某农科院畜牧研讨所南侧。广州市设计院设计,广东某建筑总公司承建的公寓小区,共八幢,其中三幢八层,四幢七层,总建筑面积50000余㎡。根据现场情况在建筑区西南角建一幢变电房。自备发电机组1组,由低压电室引出的供电线路沿建筑物周围用水泥线杆架设。线路采用380/220三相五线制配电,各机具外金属钢管排栅的安全接地利用建筑基础防雷接地体,可靠连通,照明用电就在近配电箱内引出。负荷确定根据机具运用计划表得知,本公寓小区机具运用总功率为900kw由计算得知,变电房需500kvA变压器。自备发电机组150kw一套,作为备用电源。施工现场照明用电分别取自配电箱,由于用电量小,不再另行计算。由计算表得知:BVU—150㎜2聚氯乙烯塑料铜芯电线在30°C敷设时载流量为550A,那么可选用相线为150㎜²2,零线地线选用90㎜²2,按机械强度选择,均已符合《施工现场临时用安全技术规范》要求的最小截面.主干线布置见现场供电平面图.每一幢公寓设置一个总配电箱,A1每幢每层设两个开关箱;A2每幢每层设4个开关箱,供各种小型施工机械及照明运用.井架提升机单独设开关箱.塔吊及搅拌站各设置一个配电箱。安全通道必须设置照明灯。用安全技术措施及防火措施配电线路架设1)本工程采用市电与自备发电机结合供电,当市电不足时,启动发电机补充电力,当市电停电时,由发电机供电。2)低压配电室出线开始视为临时供电线路,采用放射式和树干式混合配电方式。3)供电线路采用三相五线制供电。线路采用架空敷设。水泥杆埋设不变、牢固。转角杆应设拉线,拉线夹角为30~45°,拉线埋钻深度不小于1m。线杆间距10m,摆布均匀布设瓷瓶固定,布线清晰,层次分明。4)线路架设关键部位要设套管,加过路保护。5)塔吊卷扬机座的金属结构必须可靠接地;外排栅钢管架,各线路终端必须就近反复接地,接地电阻不大于4Ω。2、配电设置1)本工程低压配电层配电屏分配电路为动力照明混合零碎;2)动力零碎为砼泵、塔吊、井架、电焊机等地面机械和楼面机械的分支线和根据需求加支线;3)总配电屏的分路支线到达各固定配电总箱。各分配电箱及各支路开关;4)各级配用电源必须设置三相四线漏电保护开关(详见电器安全三级保护设置原理图)做到“一机一闸一漏”。5)一切配电箱,开关箱在运用过程中必须按以下程序操作:送电程序为:总配电屏分配电箱开关箱用电装备停电程序为:用电装备开关箱分配电箱总配电屏6)配电箱必须固定设置;箱底距地面不低于1.2m,并必须设置防雨装备和门锁,专人操作;7)必须保护所用装备负荷线,保护地线和开关箱发现成绩及时报告解决;8)在非常潮湿的场所采用低于36伏的安全电压照明,保护人身安全;9)配电房及配电箱各用电现场必备适当1211CO2消防灭火器材,搞好现场防火措施;10)一切电工操作必须按照《施工现场临时用安全技术规范》(JGJ—88)及《建设工程施工现场供用电安全规范》(GB50194—93)履行。四、建立用电安全技术档案施工现场必须建立用电安全技术档案。由现场主管电气技术人员负责建立和管理,并实行定期检查制度。施工现场每月检查一次,基层公司每季检查一次对不安全要素必须及时处理,并履行复查验收手续。电器安全三级保护联网设置原理图施工用电主干线平面图
