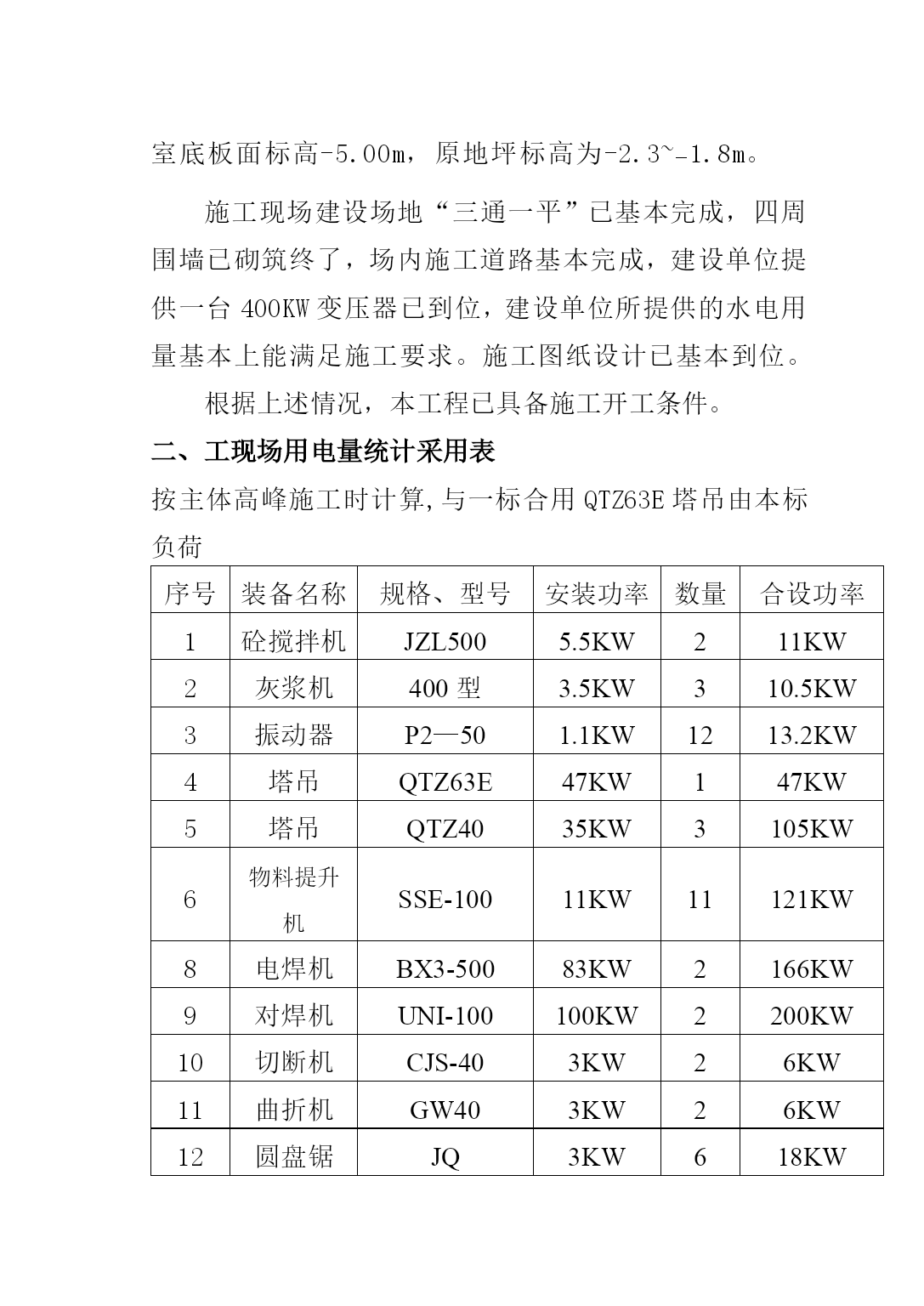

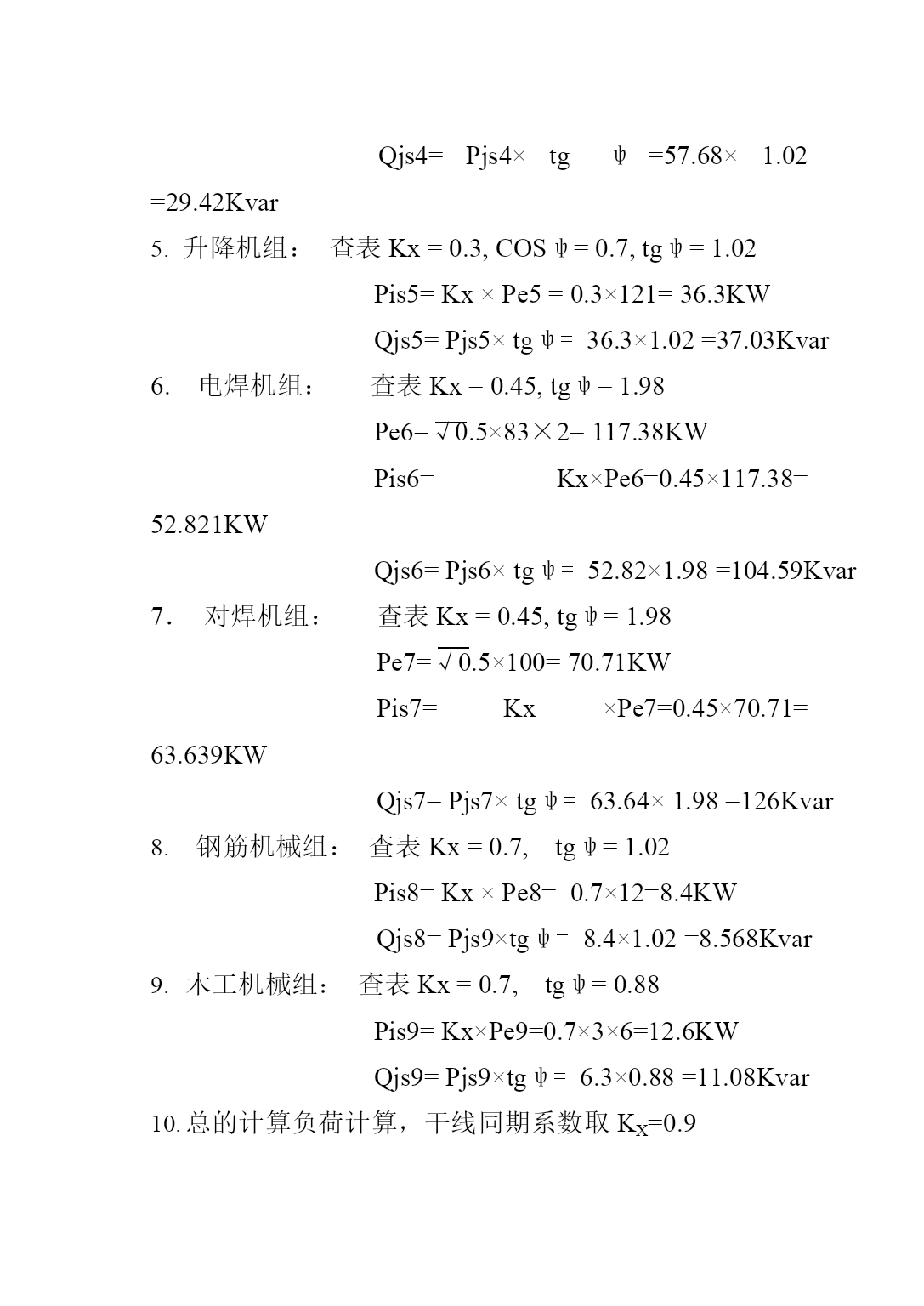

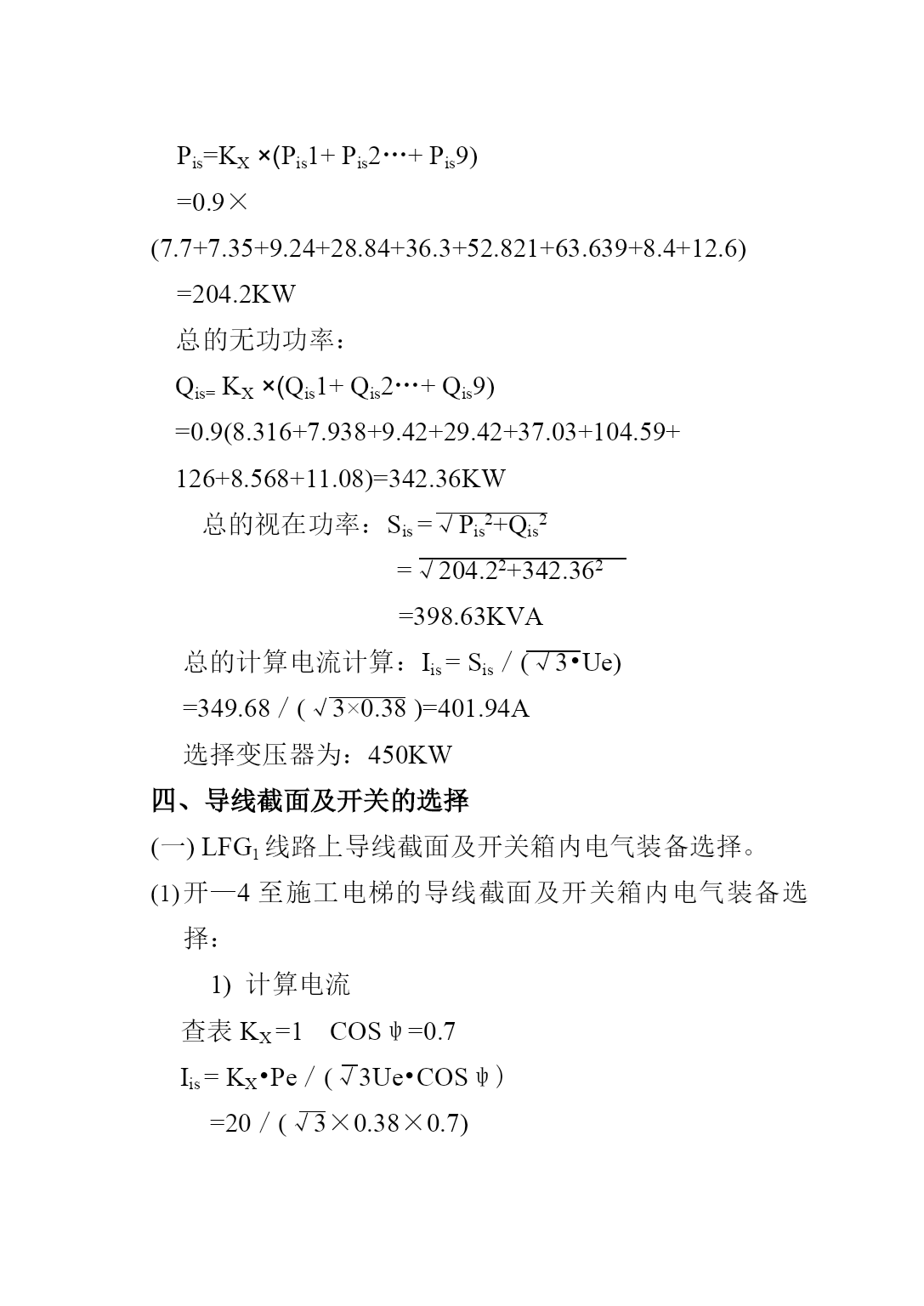

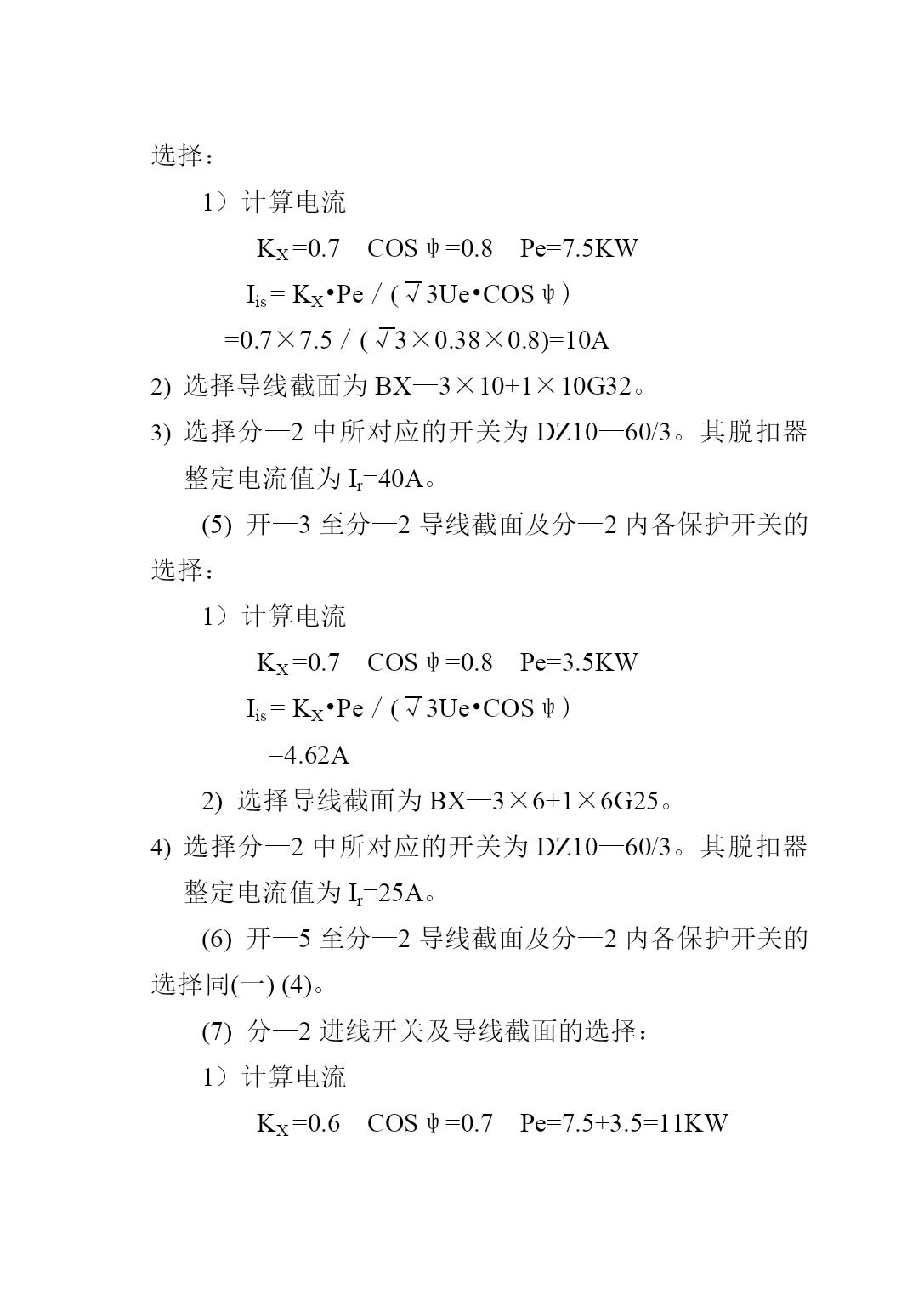

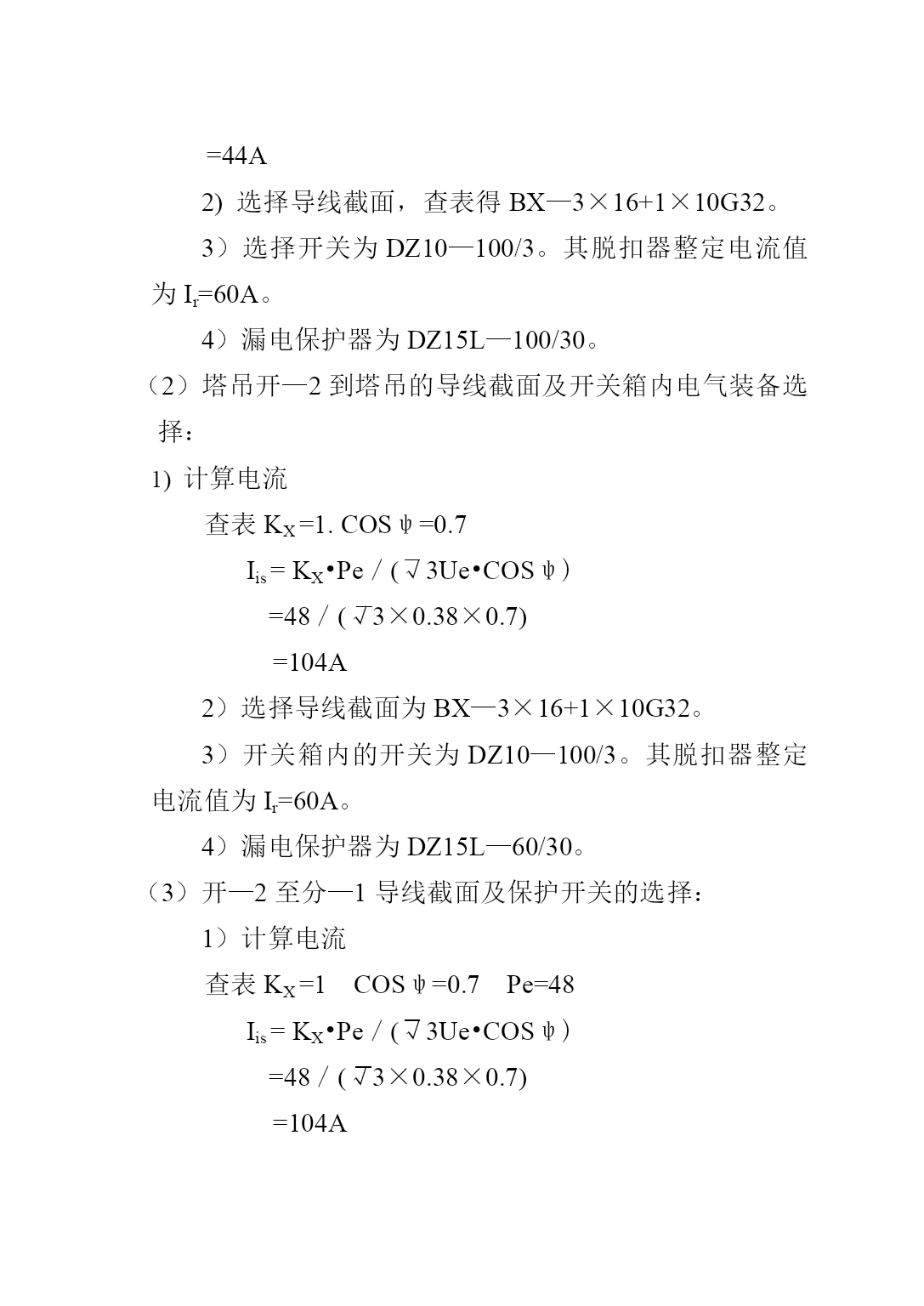

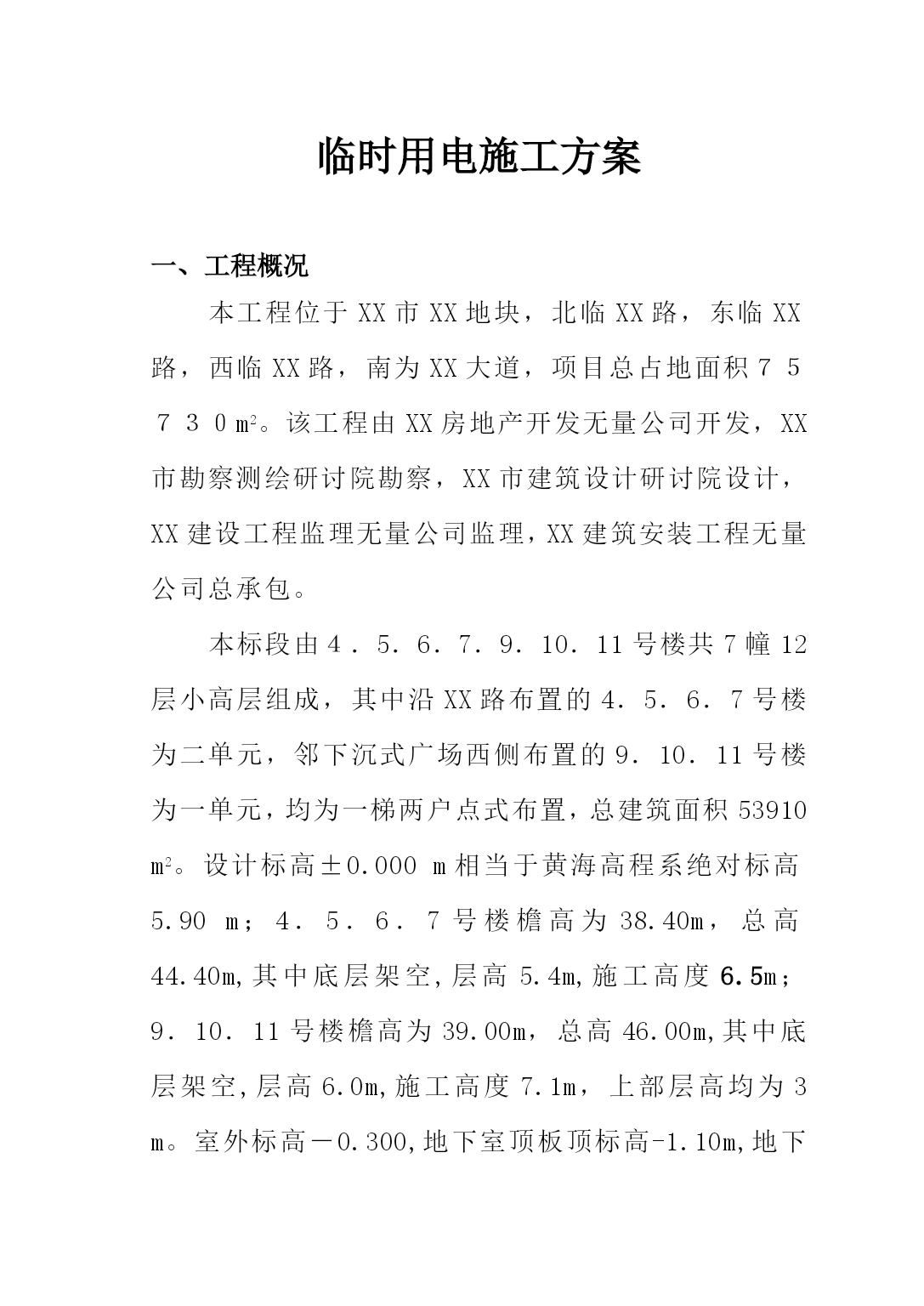

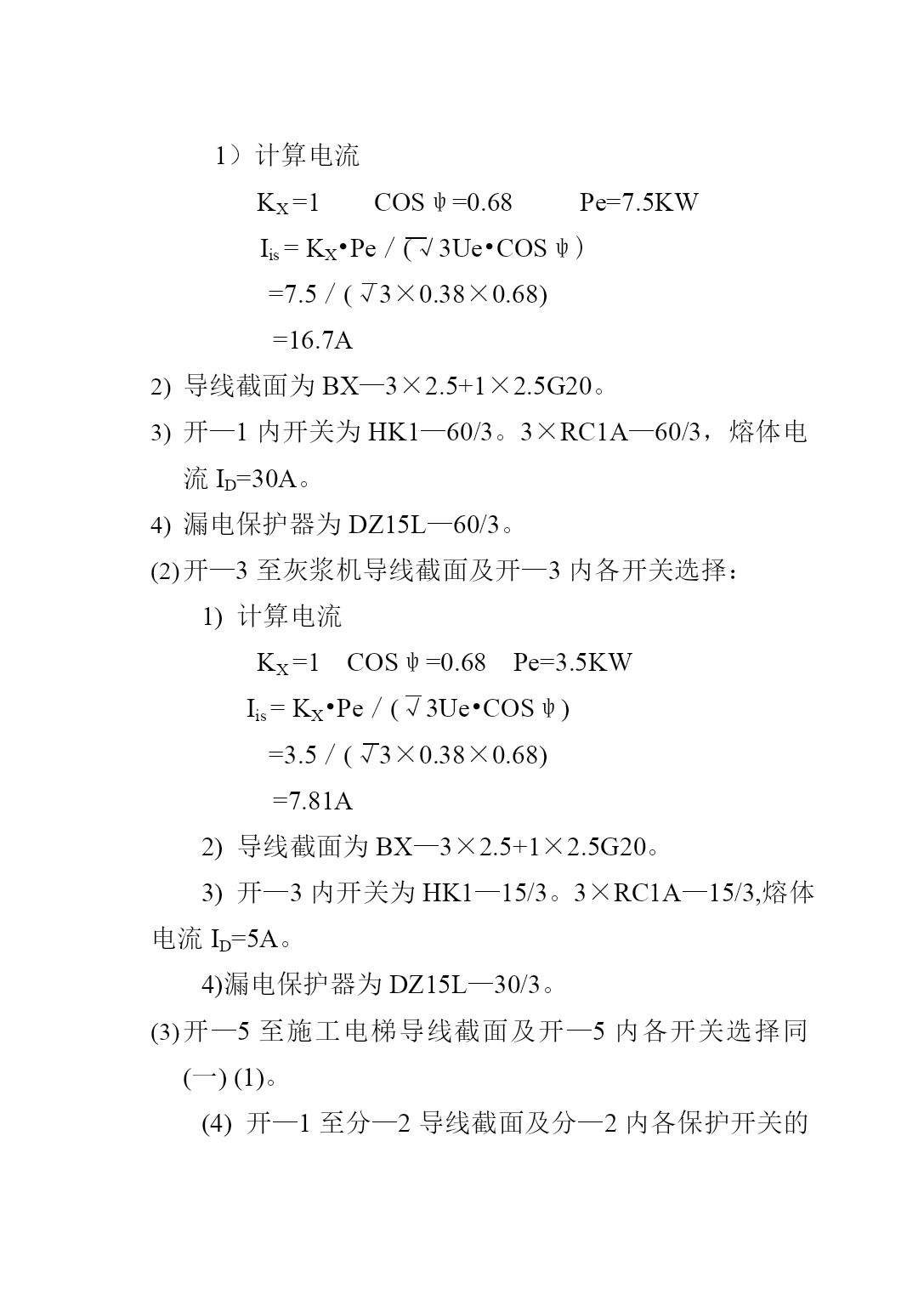

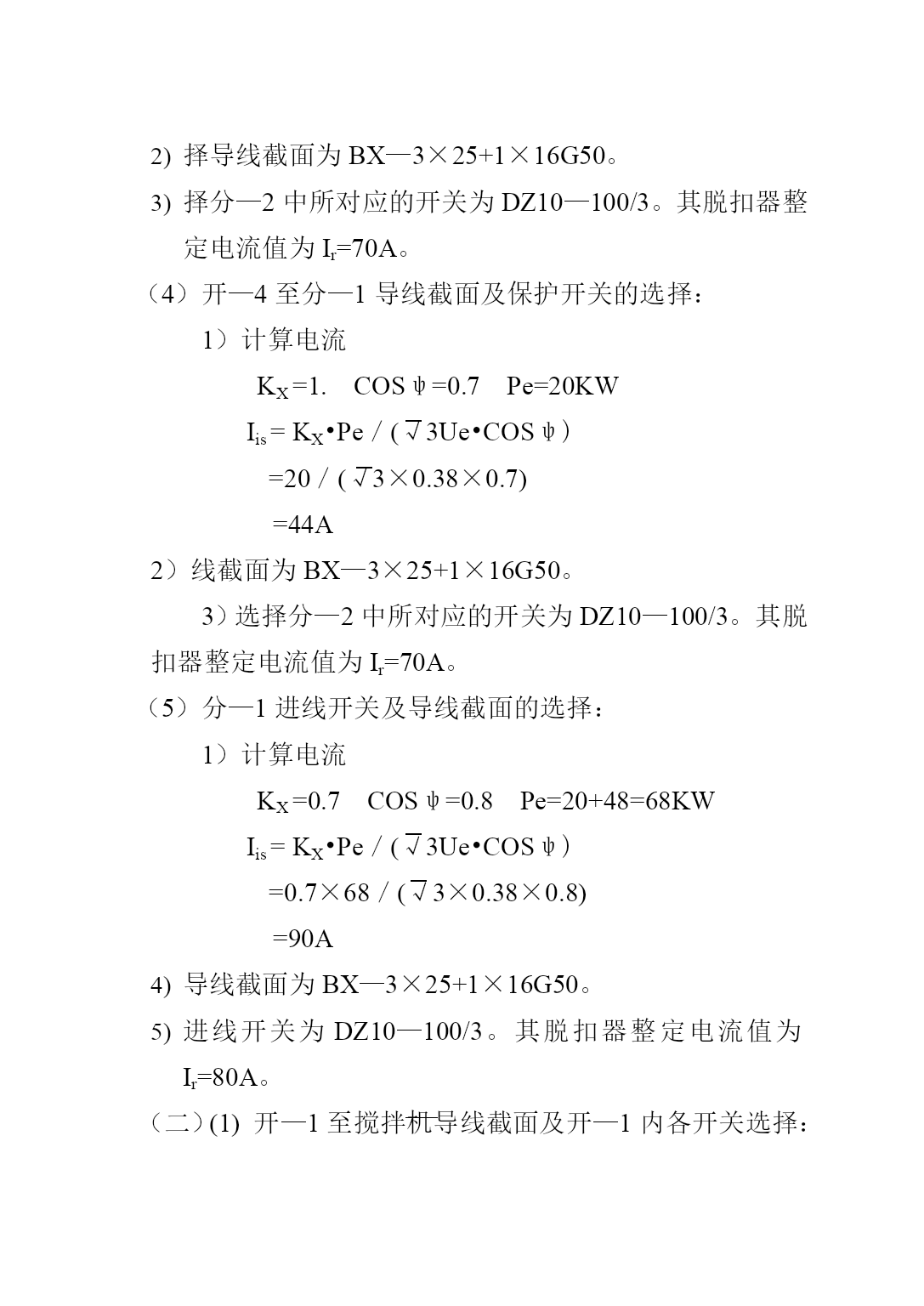

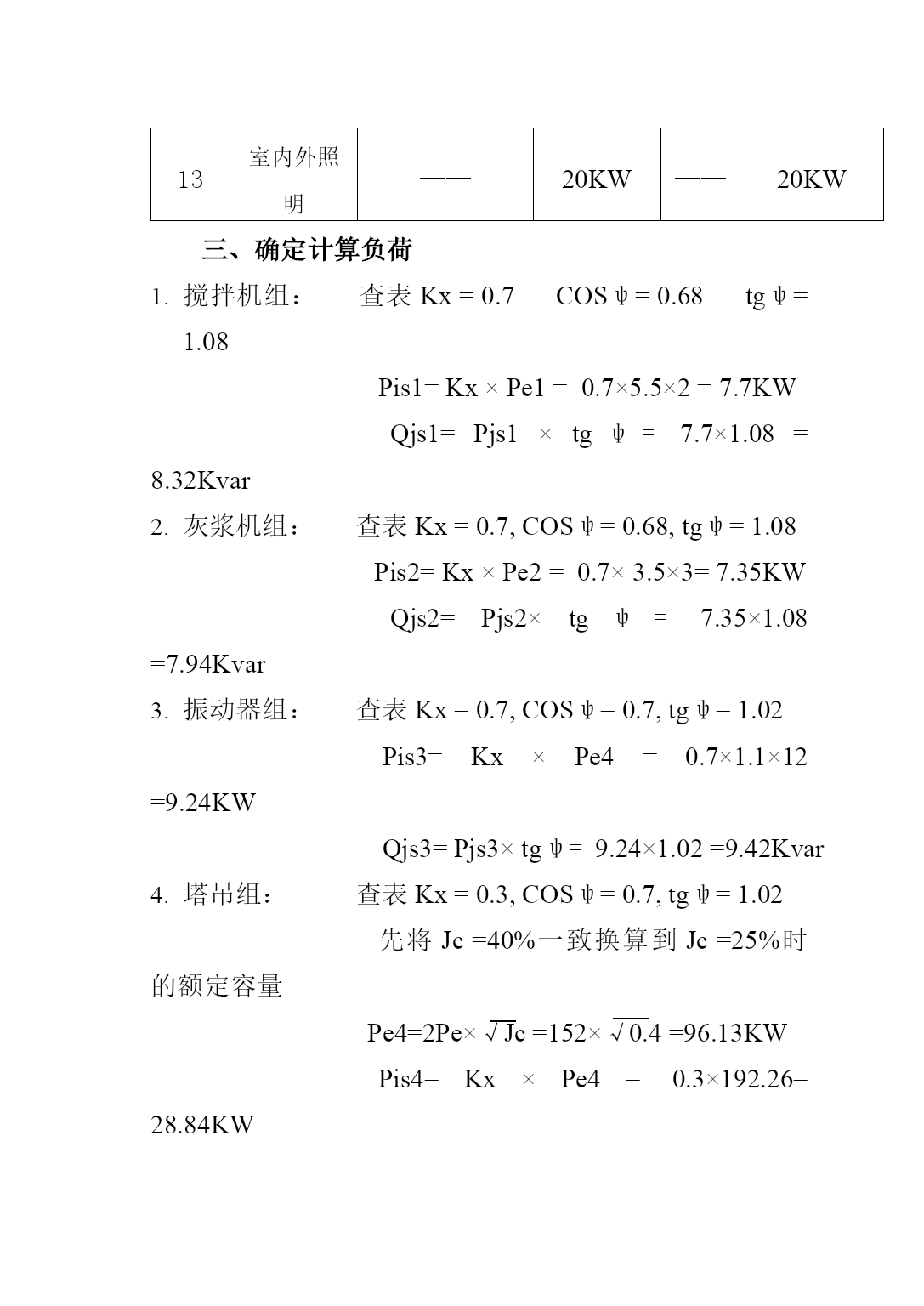

XX工程临时用电施工方案编制:审核:审定:XX限公司xxxx年xx月xx日临时用电施工方案一、工程概况本工程位于XX市XX地块,北临XX路,东临XX路,西临XX路,南为XX大道,项目总占地面积75730m2。该工程由XX房地产开发无量公司开发,XX市勘察测绘研讨院勘察,XX市建筑设计研讨院设计,XX建设工程监理无量公司监理,XX建筑安装工程无量公司总承包。本标段由4.5.6.7.9.10.11号楼共7幢12层小高层组成,其中沿XX路布置的4.5.6.7号楼为二单元,邻下沉式广场西侧布置的9.10.11号楼为一单元,均为一梯两户点式布置,总建筑面积53910m2。设计标高±0.000m相当于黄海高程系绝对标高5.90m;4.5.6.7号楼檐高为38.40m,总高44.40m,其中底层架空,层高5.4m,施工高度6.5m;9.10.11号楼檐高为39.00m,总高46.00m,其中底层架空,层高6.0m,施工高度7.1m,上部层高均为3m。室外标高-0.300,地下室顶板顶标高-1.10m,地下室底板面标高-5.00m,原地坪标高为-2.3~-1.8m。施工现场建设场地“三通一平”已基本完成,四周围墙已砌筑终了,场内施工道路基本完成,建设单位提供一台400KW变压器已到位,建设单位所提供的水电用量基本上能满足施工要求。施工图纸设计已基本到位。根据上述情况,本工程已具备施工开工条件。二、工现场用电量统计采用表按主体高峰施工时计算,与一标合用QTZ63E塔吊由本标负荷序号装备名称规格、型号安装功率数量合设功率1砼搅拌机JZL5005.5KW211KW2灰浆机400型3.5KW310.5KW3振动器P2—501.1KW1213.2KW4塔吊QTZ63E47KW147KW5塔吊QTZ4035KW3105KW6物料提升机SSE-10011KW11121KW8电焊机BX3-50083KW2166KW9对焊机UNI-100100KW2200KW10切断机CJS-403KW26KW11曲折机GW403KW26KW12圆盘锯JQ3KW618KW13室内外照明——20KW——20KW三、确定计算负荷搅拌机组:查表Kx=0.7COSψ=0.68tgψ=1.08Pis1=Kx×Pe1=0.7×5.5×2=7.7KWQjs1=Pjs1×tgψ=7.7×1.08=8.32Kvar灰浆机组:查表Kx=0.7,COSψ=0.68,tgψ=1.08Pis2=Kx×Pe2=0.7×3.5×3=7.35KWQjs2=Pjs2×tgψ=7.35×1.08=7.94Kvar振动器组:查表Kx=0.7,COSψ=0.7,tgψ=1.02Pis3=Kx×Pe4=0.7×1.1×12=9.24KWQjs3=Pjs3×tgψ=9.24×1.02=9.42Kvar塔吊组:查表Kx=0.3,COSψ=0.7,tgψ=1.02先将Jc=40%一致换算到Jc=25%时的额定容量Pe4=2Pe×√Jc=152×√0.4=96.13KWPis4=Kx×Pe4=0.3×192.26=28.84KWQjs4=Pjs4×tgψ=57.68×1.02=29.42Kvar升降机组:查表Kx=0.3,COSψ=0.7,tgψ=1.02Pis5=Kx×Pe5=0.3×121=36.3KWQjs5=Pjs5×tgψ=36.3×1.02=37.03Kvar6.电焊机组:查表Kx=0.45,tgψ=1.98Pe6=√0.5×83×2=117.38KWPis6=Kx×Pe6=0.45×117.38=52.821KWQjs6=Pjs6×tgψ=52.82×1.98=104.59Kvar7.对焊机组:查表Kx=0.45,tgψ=1.98Pe7=√0.5×100=70.71KWPis7=Kx×Pe7=0.45×70.71=63.639KWQjs7=Pjs7×tgψ=63.64×1.98=126Kvar钢筋机械组:查表Kx=0.7,tgψ=1.02Pis8=Kx×Pe8=0.7×12=8.4KWQjs8=Pjs9×tgψ=8.4×1.02=8.568Kvar木工机械组:查表Kx=0.7,tgψ=0.88Pis9=Kx×Pe9=0.7×3×6=12.6KWQjs9=Pjs9×tgψ=6.3×0.88=11.08Kvar总的计算负荷计算,干线同期系数取KX=0.9Pis=KX×(Pis1+Pis2…+Pis9)=0.9×(7.7+7.35+9.24+28.84+36.3+52.821+63.639+8.4+12.6)=204.2KW总的无功功率:Qis=KX×(Qis1+Qis2…+Qis9)=0.9(
