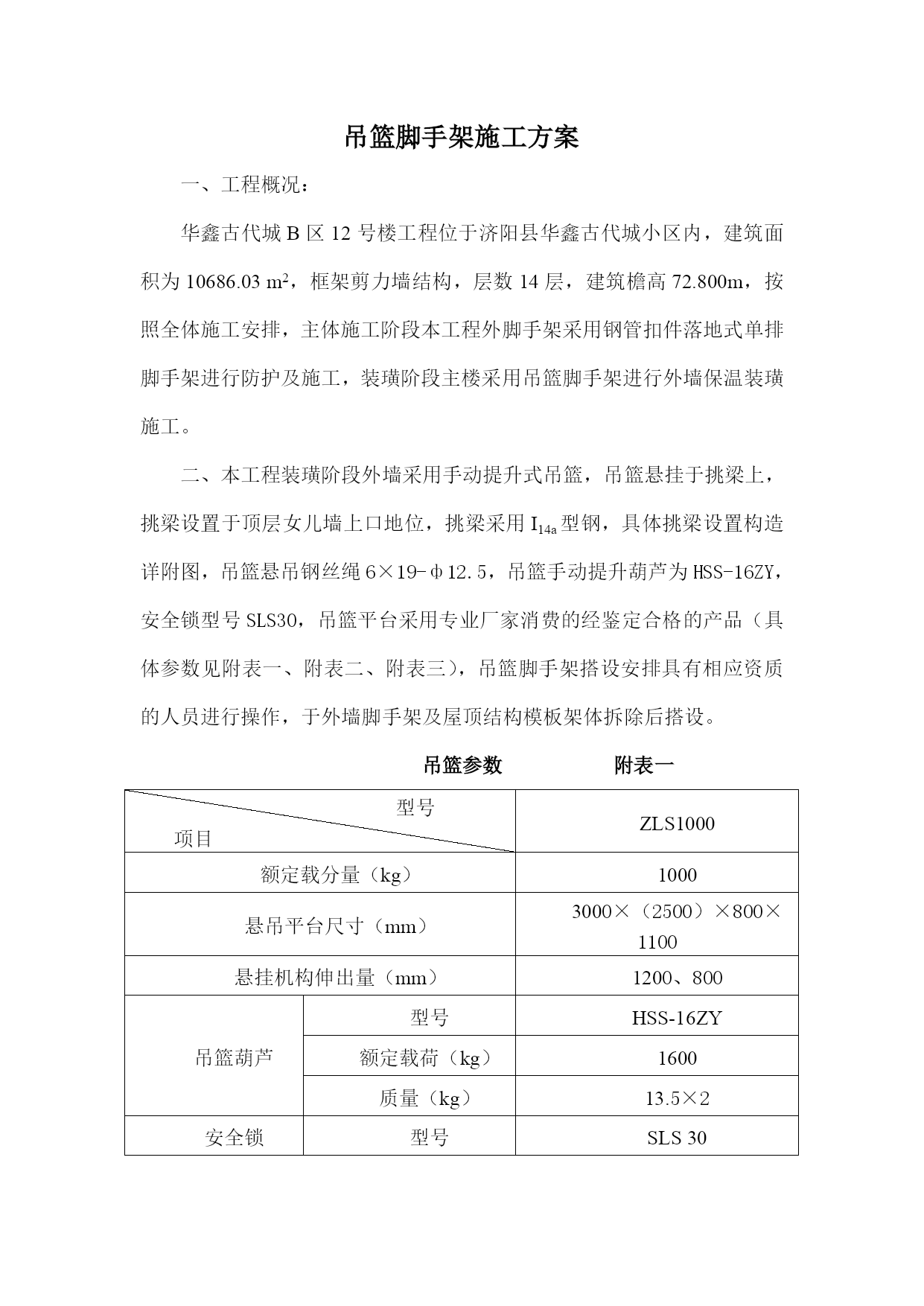

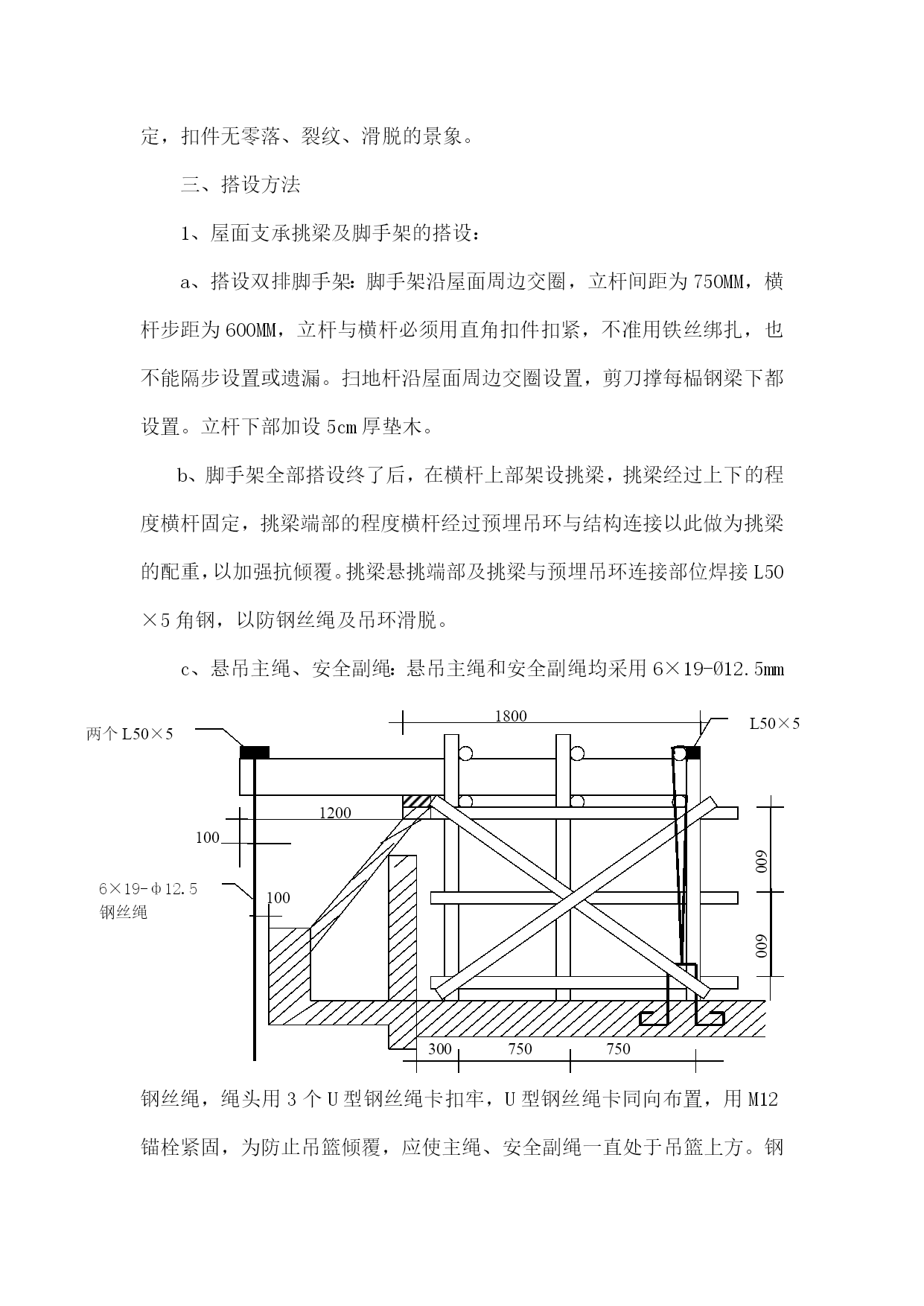

吊篮脚手架施工方案一、工程概况:华鑫古代城B区12号楼工程位于济阳县华鑫古代城小区内,建筑面积为10686.03m2,框架剪力墙结构,层数14层,建筑檐高72.800m,按照全体施工安排,主体施工阶段本工程外脚手架采用钢管扣件落地式单排脚手架进行防护及施工,装璜阶段主楼采用吊篮脚手架进行外墙保温装璜施工。二、本工程装璜阶段外墙采用手动提升式吊篮,吊篮悬挂于挑梁上,挑梁设置于顶层女儿墙上口地位,挑梁采用I14a型钢,具体挑梁设置构造详附图,吊篮悬吊钢丝绳6×19-ф12.5,吊篮手动提升葫芦为HSS-16ZY,安全锁型号SLS30,吊篮平台采用专业厂家消费的经鉴定合格的产品(具体参数见附表一、附表二、附表三),吊篮脚手架搭设安排具有相应资质的人员进行操作,于外墙脚手架及屋顶结构模板架体拆除后搭设。SHAPE\*MERGEFORMAT吊篮参数附表一型号项目ZLS1000额定载分量(kg)1000悬吊平台尺寸(mm)3000×(2500)×800×1100悬挂机构伸出量(mm)1200、800吊篮葫芦型号HSS-16ZY额定载荷(kg)1600质量(kg)13.5×2安全锁型号SLS30锁绳距离(mm)≤100质量(kg)5×2钢丝绳6×19—Ø12.5质量(kg)悬吊平台(kg)207(3m平台、含吊篮葫芦及安全锁)悬挂机构(kg)350配重(kg)1000零件质量(kg)577(不含配置)吊篮葫芦参数附表二项目型号额定荷载额定荷载时最大手扳力手柄往复一次钢丝绳最大行程钢丝绳直径HSS-16ZY1600kg≤45kg≥40mm12.5mm外形尺寸mm(长×宽×高)625×85×315机体分量13.5kg安全锁参数附表三项目型号锁绳距离钢丝绳直径机体分量SLS30≤100mm12.5mm5kg二、施工预备1、技术预备:吊篮搭设方案已编制好并经过审批,并由技术负责人向操作人员详细交底。预埋吊环在施工六层砼楼板时已按所需尺寸预埋终了,吊环件为¢12钢筋。预埋点间距为2m-3m,距墙外侧1.8m,阳台部位以阳台外侧为准。2、材料预备:选用符合国家强制标准的I14a工字钢,钢管采用外径48mm,壁厚3.5mm的焊接钢管,材料功能必须符合GB700-88的相应规定,扣件无零落、裂纹、滑脱的景象。三、搭设方法1、屋面支承挑梁及脚手架的搭设:a、搭设双排脚手架:脚手架沿屋面周边交圈,立杆间距为750MM,横杆步距为600MM,立杆与横杆必须用直角扣件扣紧,不准用铁丝绑扎,也不能隔步设置或遗漏。扫地杆沿屋面周边交圈设置,剪刀撑每榀钢梁下都设置。立杆下部加设5cm厚垫木。600600180012001001007507503006×19-ф12.5钢丝绳两个L50×5L50×5b、脚手架全部搭设终了后,在横杆上部架设挑梁,挑梁经过上下的程度横杆固定,挑梁端部的程度横杆经过预埋吊环与结构连接以此做为挑梁的配重,以加强抗倾覆。挑梁悬挑端部及挑梁与预埋吊环连接部位焊接L50×5角钢,以防钢丝绳及吊环滑脱。c、悬吊主绳、安全副绳:悬吊主绳和安全副绳均采用6×19-Ø12.5mm钢丝绳,绳头用3个U型钢丝绳卡扣牢,U型钢丝绳卡同向布置,用M12锚栓紧固,为防止吊篮倾覆,应使主绳、安全副绳一直处于吊篮上方。钢丝绳有断股断丝的禁用。2、组成拆除吊篮架必须严厉按工艺程序作业。3、平台内侧距女儿墙10cm为准,两吊篮间的间距不小于0.4m,严禁将两付或几付吊篮连接运用。4、必须配置安全副绳。5、手扳葫芦布置好后,将锁把推向工作形状。6、必须单独设置与操作人员安全带连接的钢丝绳,钢丝绳与结构预埋件连接。7、程度压杆搭接长度不少于1000mm,搭接部位不少于三个扣件固定。8、吊篮搭设好后,工地技术负责人、安全员、架子班长共同验收。四、安全运用1、吊篮运用作业人员必须经过安全培训,人员绝对固定,如有人员变动,必须重新培训,熟习操作工艺。2、吊篮升降作业时,非升降操作人员不得停留在吊篮内,在升降到位固定后方可进入吊篮。3、操作人员必须遵从工地负责人、工地安全人员的指挥,每天上架前检查屋面挑梁、平台、机具能否残缺,如有破损及时修复,符合安全要求后方能上架操作。4、操作人员必须戴安全帽、系安全带,安全带另一端系在与结构预埋构件连接的专用安全绳的安全器卸扣上。5、严禁在酒后上吊篮作业,严禁在吊篮内嬉戏打闹。6、吊篮内严禁堆放材料。必须严厉控制吊篮的运用荷载,不得超过吊篮平台的额定载荷(1000kg)。7、手扳葫芦的升降柄不能同时扳动,发活力具故障及时联系配合架子工,机具维修人员不得私自拆卸机具。8、当吊篮停置在空中作业时,应将安全锁锁紧,并将吊篮与建筑经过牵引绳可靠连接,防止吊篮摇晃;
