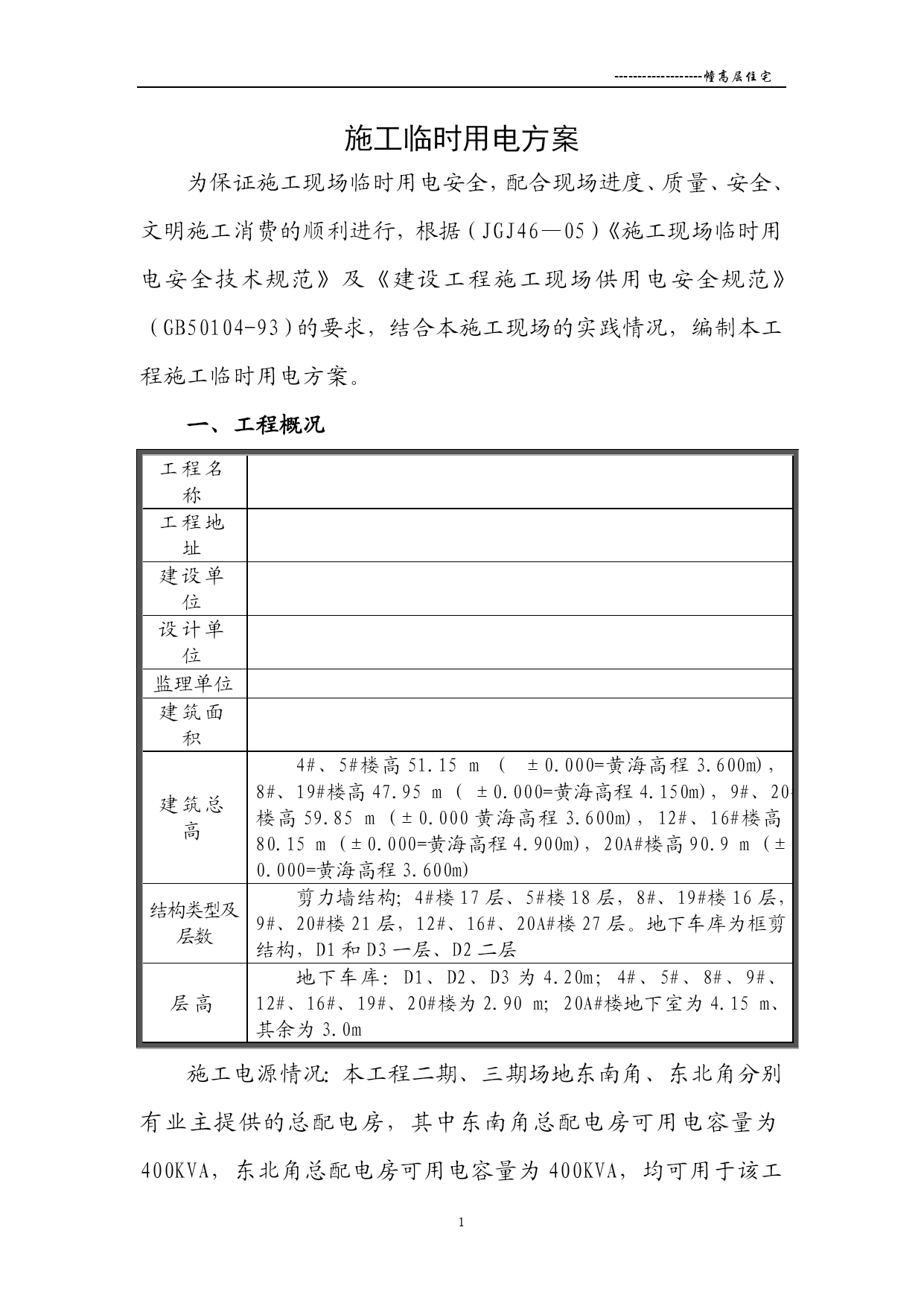

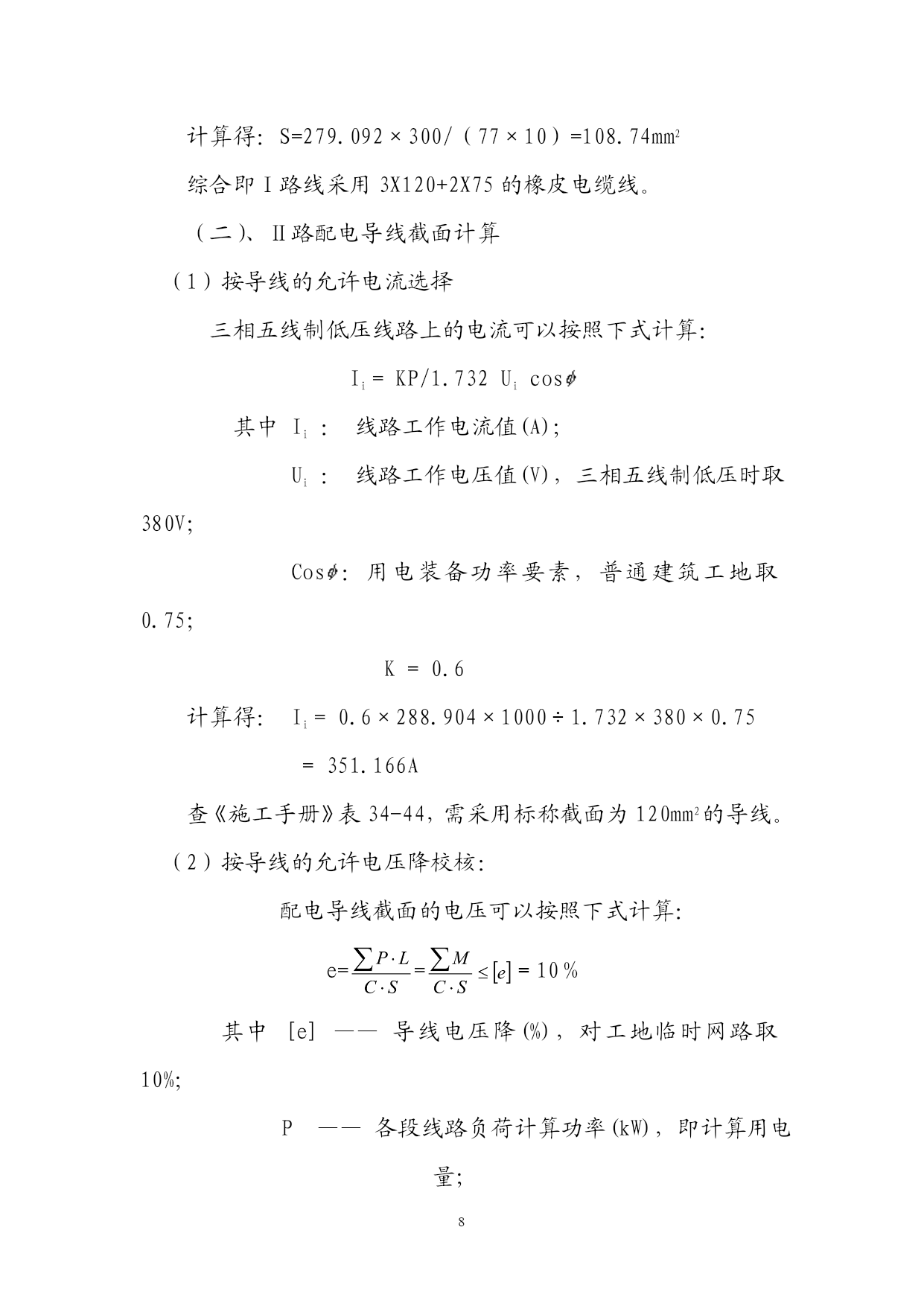

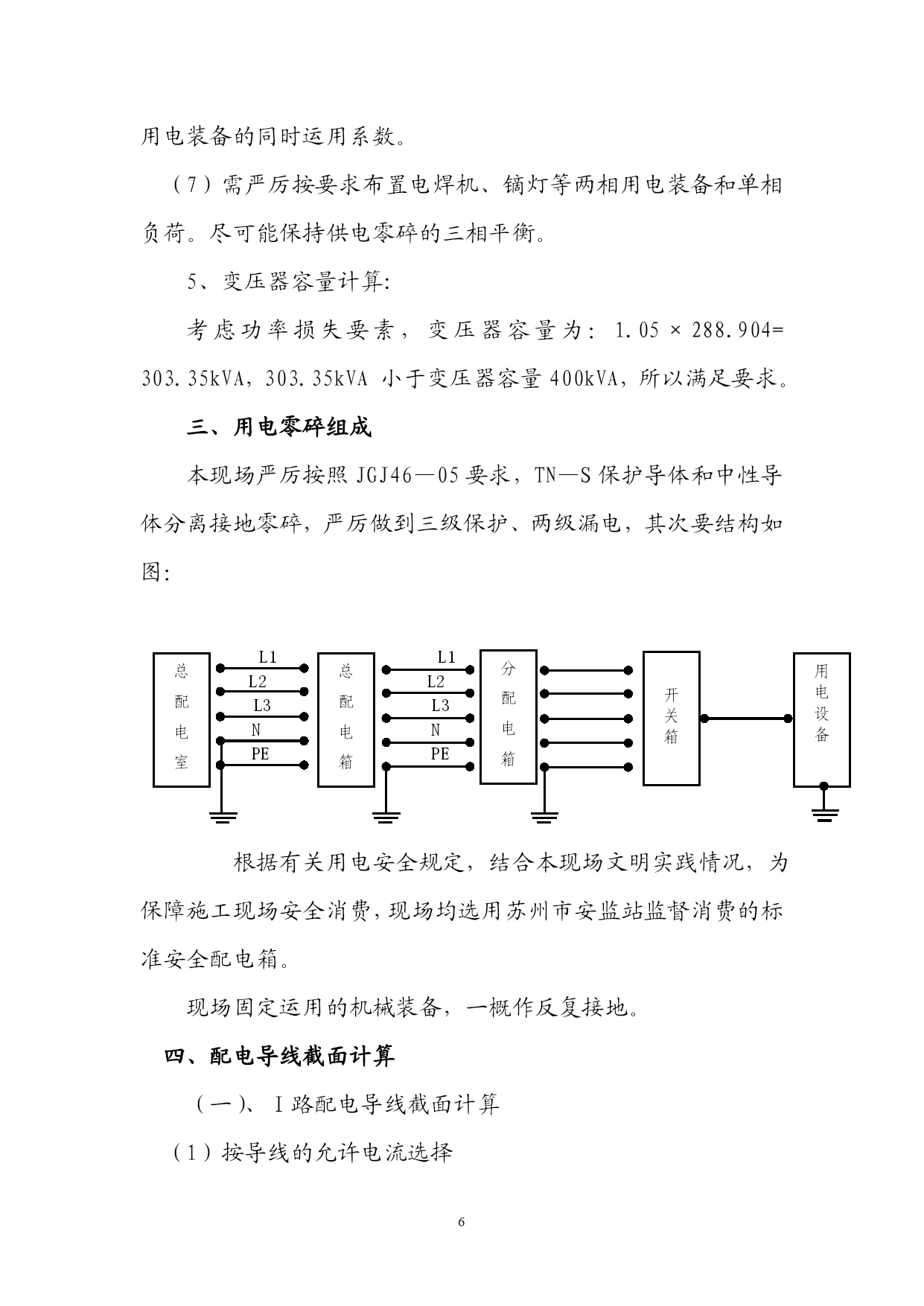

PAGEPAGE15-------------------幢高层住宅PAGE1施工临时用电方案为保证施工现场临时用电安全,配合现场进度、质量、安全、文明施工消费的顺利进行,根据(JGJ46—05)《施工现场临时用电安全技术规范》及《建设工程施工现场供用电安全规范》(GB50104-93)的要求,结合本施工现场的实践情况,编制本工程施工临时用电方案。一、工程概况工程名称工程地址建设单位设计单位监理单位建筑面积建筑总高4#、5#楼高51.15m(±0.000=黄海高程3.600m),8#、19#楼高47.95m(±0.000=黄海高程4.150m),9#、20#楼高59.85m(±0.000黄海高程3.600m),12#、16#楼高80.15m(±0.000=黄海高程4.900m),20A#楼高90.9m(±0.000=黄海高程3.600m)结构类型及层数剪力墙结构;4#楼17层、5#楼18层,8#、19#楼16层,9#、20#楼21层,12#、16#、20A#楼27层。地下车库为框剪结构,D1和D3一层、D2二层层高地下车库:D1、D2、D3为4.20m;4#、5#、8#、9#、12#、16#、19#、20#楼为2.90m;20A#楼地下室为4.15m、其余为3.0m施工电源情况:本工程二期、三期场地东南角、东北角分别有业主提供的总配电房,其中东南角总配电房可用电容量为400KVA,东北角总配电房可用电容量为400KVA,均可用于该工程的施工消费,由于用电装备多,施工工期紧,用电负荷量较大,需严厉控制大容量用电装备的同时运用系数。结合现场施工平面布局,和现场各区域用电需用要求,项目部拟将全部现场施工临时用电分为东、西两个区域,东侧区域用东南角总配电房送电(Ⅰ路线),西侧区域用东北角总配电房送电(Ⅱ路线)。二、电器装备及负荷(一)Ⅰ路线的电器装备及负荷1、次要施工电机装备一览表序号装备名称规格型号数量(台)容量(KW/KVA)备注1塔机QTZ80G245容量为总容量2施工电梯4473钢筋曲折机GBJ7—40264钢筋调直机15.55钢筋切断机GQJ404116木工圆盘锯MJ—104267多级水泵378插入式振捣器HZ—501299平板振动器ZB1144.410搅拌机JZ35037.511污水泵41112其它零星用电10小计(P1)=SUM(ABOVE)169.42、次要电焊装备表序号装备名称规格型号数量(台)容量(KVA)备注1钢筋对焊机UN1—1501150容量为总容量2交流电焊机BX—300-2647小计(P2)=SUM(ABOVE)1973、用电负荷计算:P=1.1P=1.1×(0.6×169.4/0.75+0.6×197)=1.1×253.72=279.092KVA阐明:(1)本计算式内电动机的同时运用系数K1,因现场运用的电机数量为11——30台之间,根据其选用准绳和现场的实践情况,采用K1=0.6。(2)本计算式内电焊机的同时运用系数K2,根据其选用准绳和现场的实践情况,采用K2=0.6。(3)综合考虑施工用电约占总用电量90%,室内外照明电约占总用电量的10%。(4)用电装备功率要素(cos),普通建筑工地取0.75。(5)本计算式内未包含安装工程及装璜工程用电。(6)由于用电负荷量较大,施工工期紧,需严厉控制大容量用电装备的同时运用次数。(7)需严厉按要求布置电焊机、镝灯等两相用电装备和单相负荷。尽可能保持供电零碎的三相平衡。4、变压器容量计算:考虑功率损失要素,变压器容量为:1.05×279.092=293.0466kVA,293.0466kVA小于变压器容量400kVA,所以满足要求。(二)、Ⅱ路线的电器装备及负荷1、次要施工电机装备一览表序号装备名称规格型号数量(台)容量(KW/KVA)备注1塔机QTZ80G245容量为总容量2塔机QTZ631353施工电梯5474钢筋曲折机GBJ7—40665钢筋调直机25.56钢筋切断机GQJ406117木工圆盘锯MJ—104268多级水泵379插入式振捣器HZ—5012910平板振动器ZB1142.211搅拌机JZ35037.512污水泵62213其它零星用电15小计(P1)=SUM(ABOVE)218.22、次要电焊装备表序号装备名称规格型号数量(台)容量(KVA)备注1钢筋对焊机UN1—1002100容量为总容量2交流电焊机BX—300-2446.8小计(P2)146.83、用电负荷计算:P=1.1P=1.1×(0.6×218.2/0.75+0.6×146.8)=1.1×262.64=288.904KVA阐明:(1)本计算
