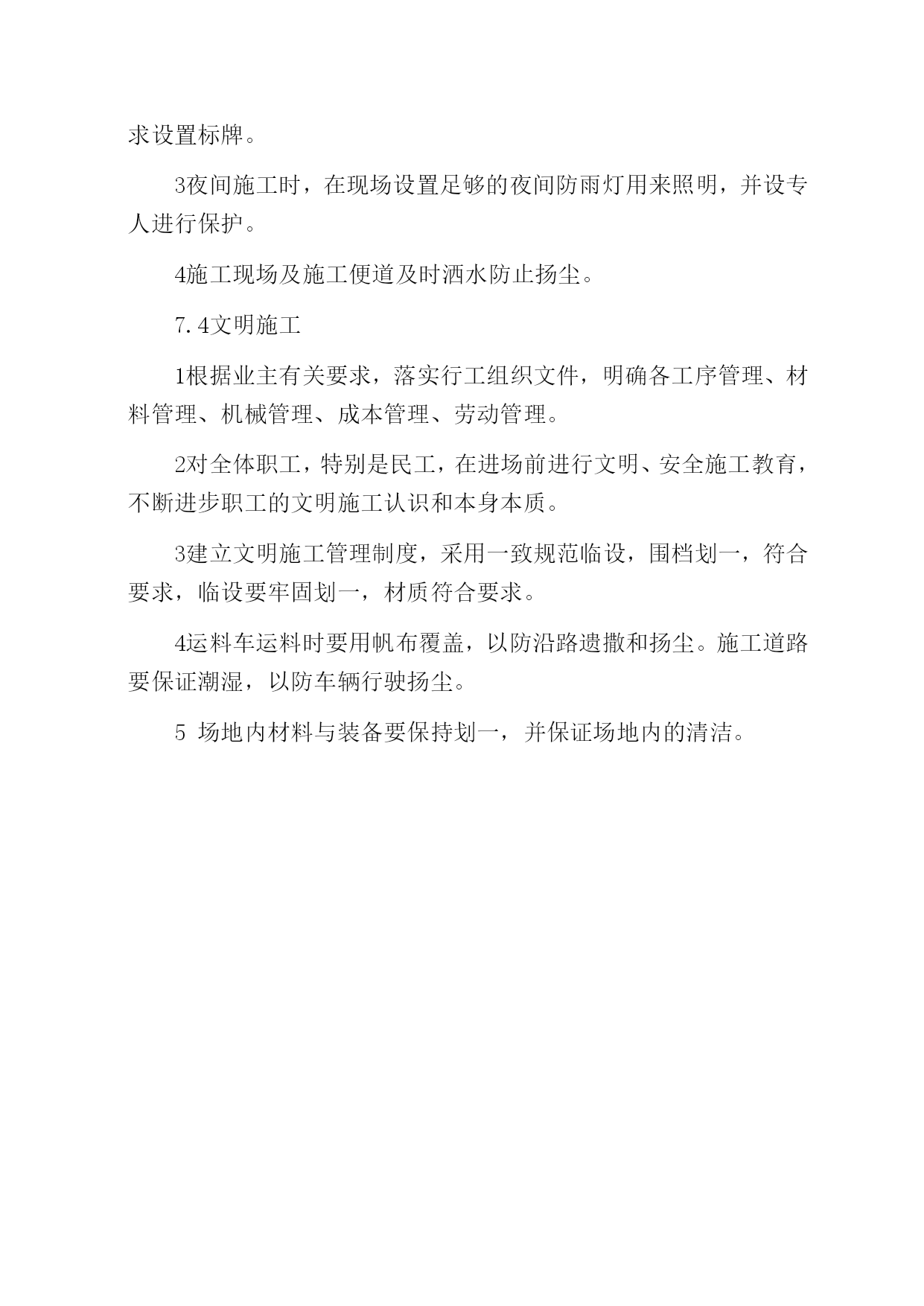

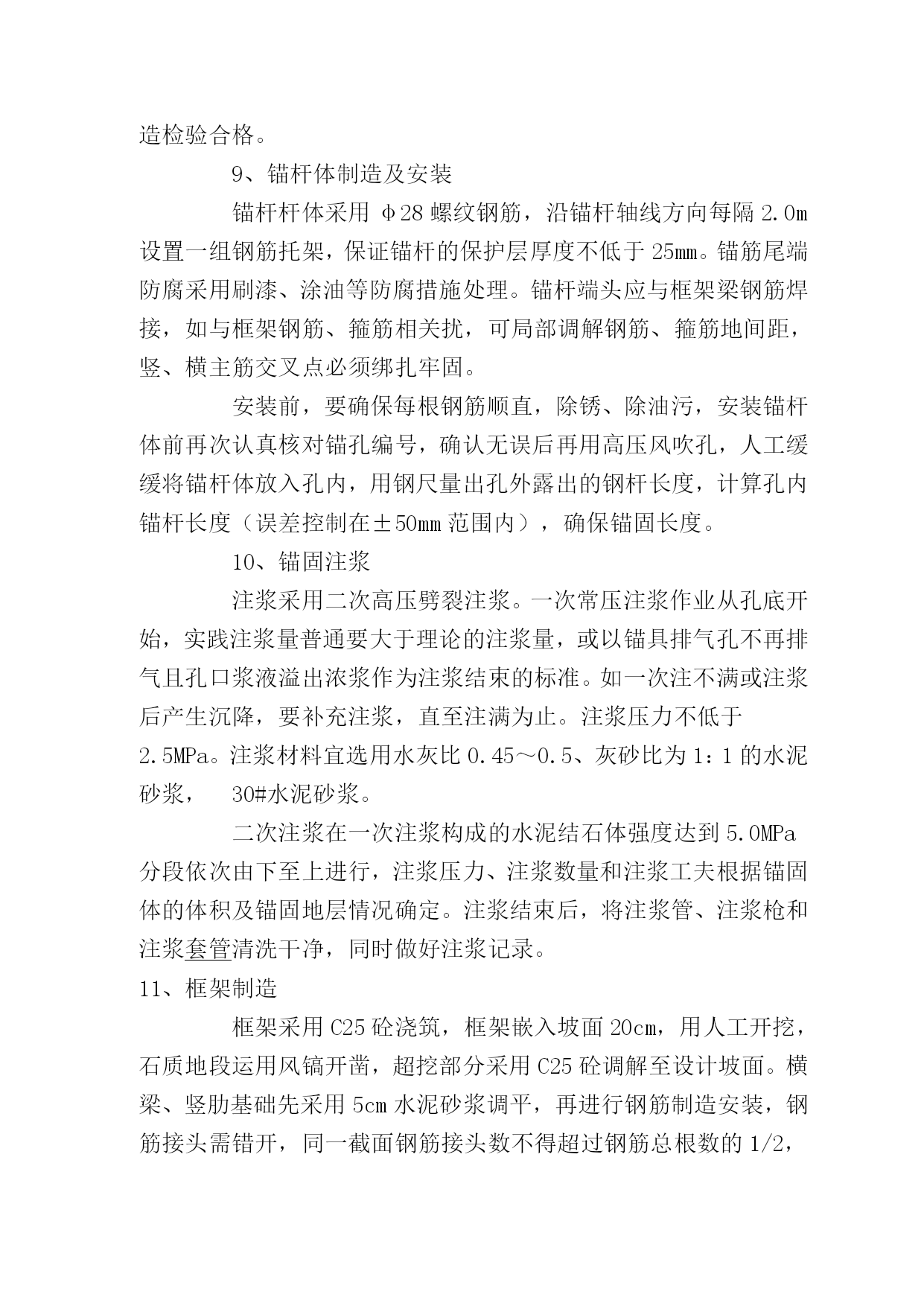

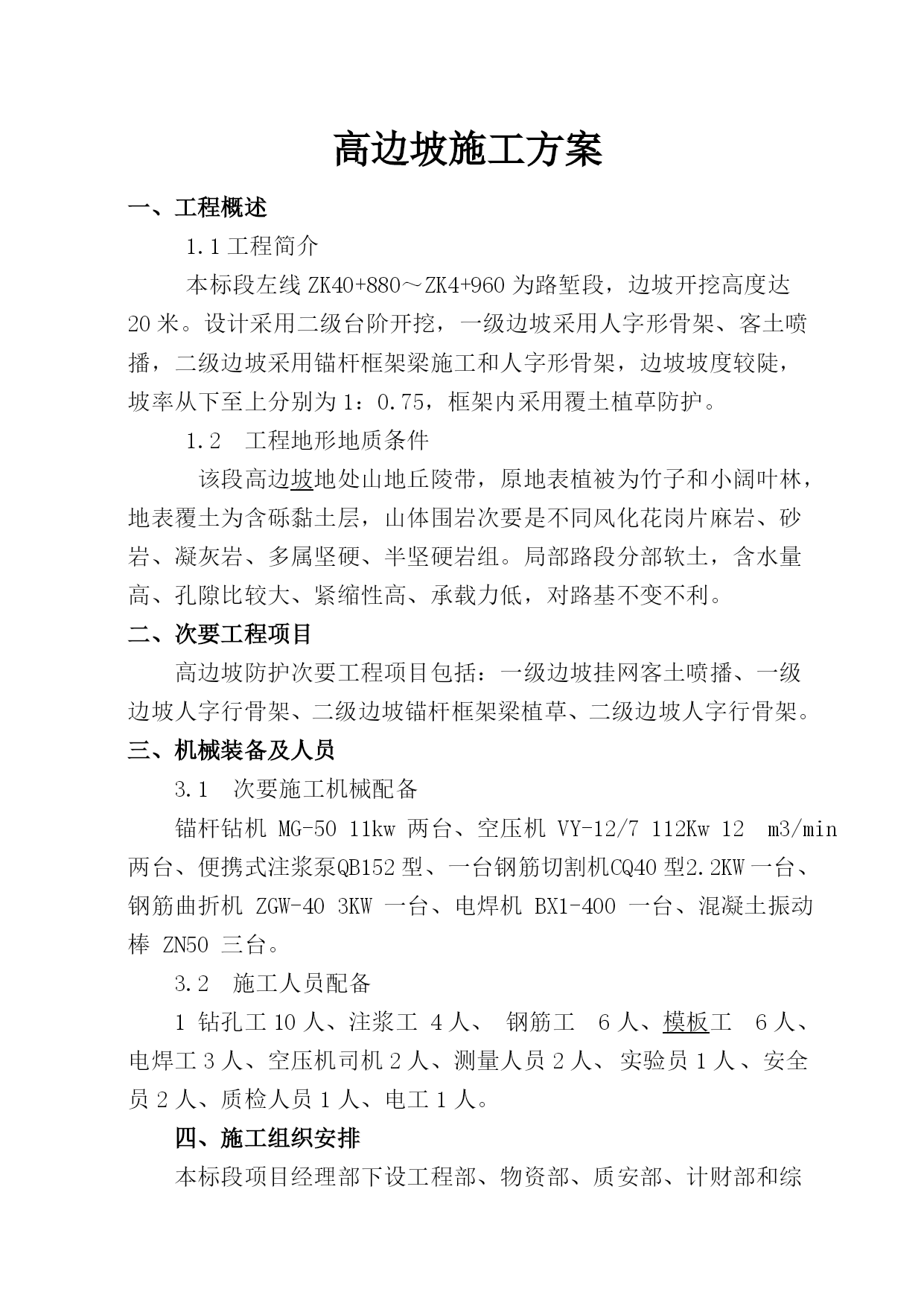

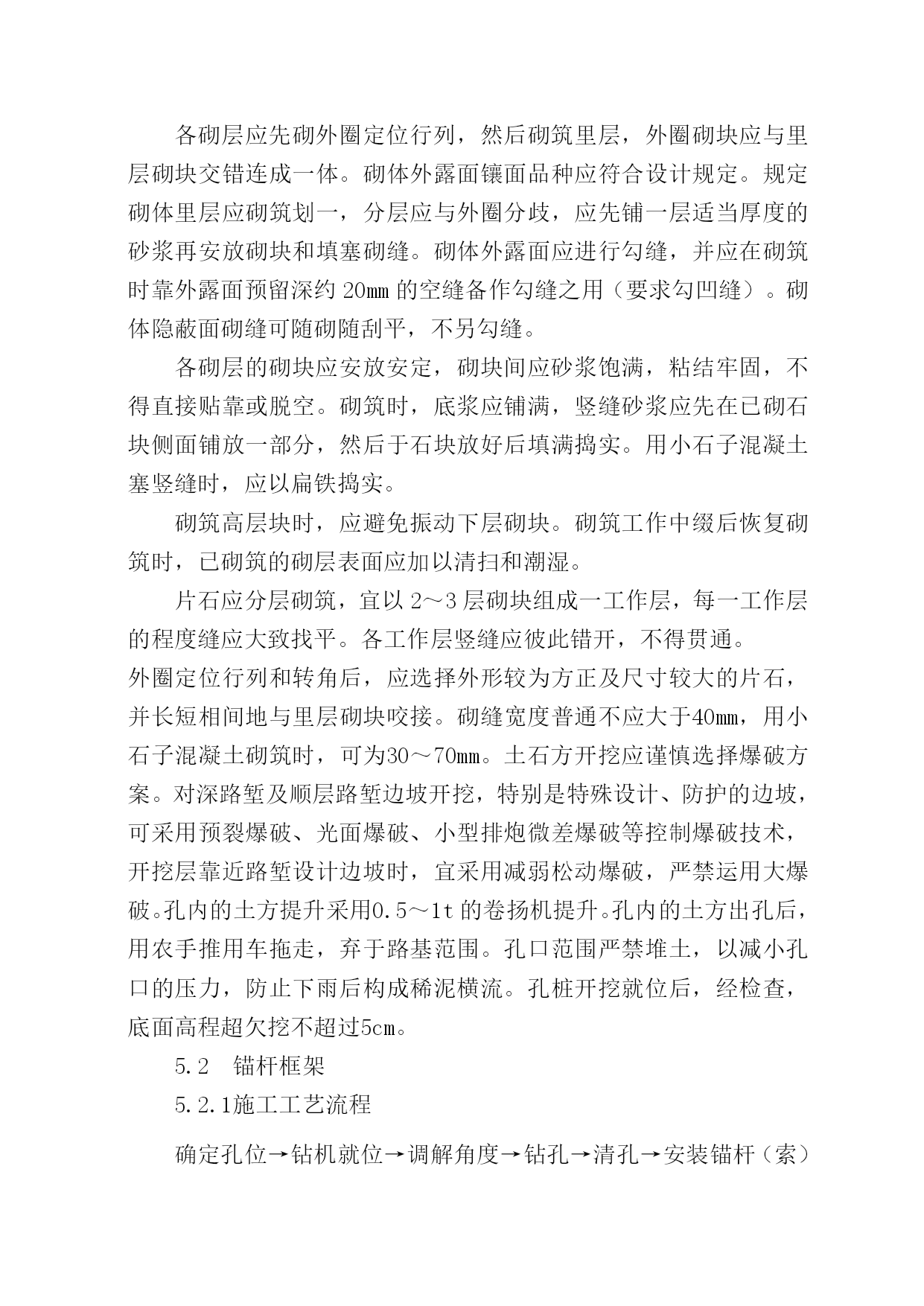

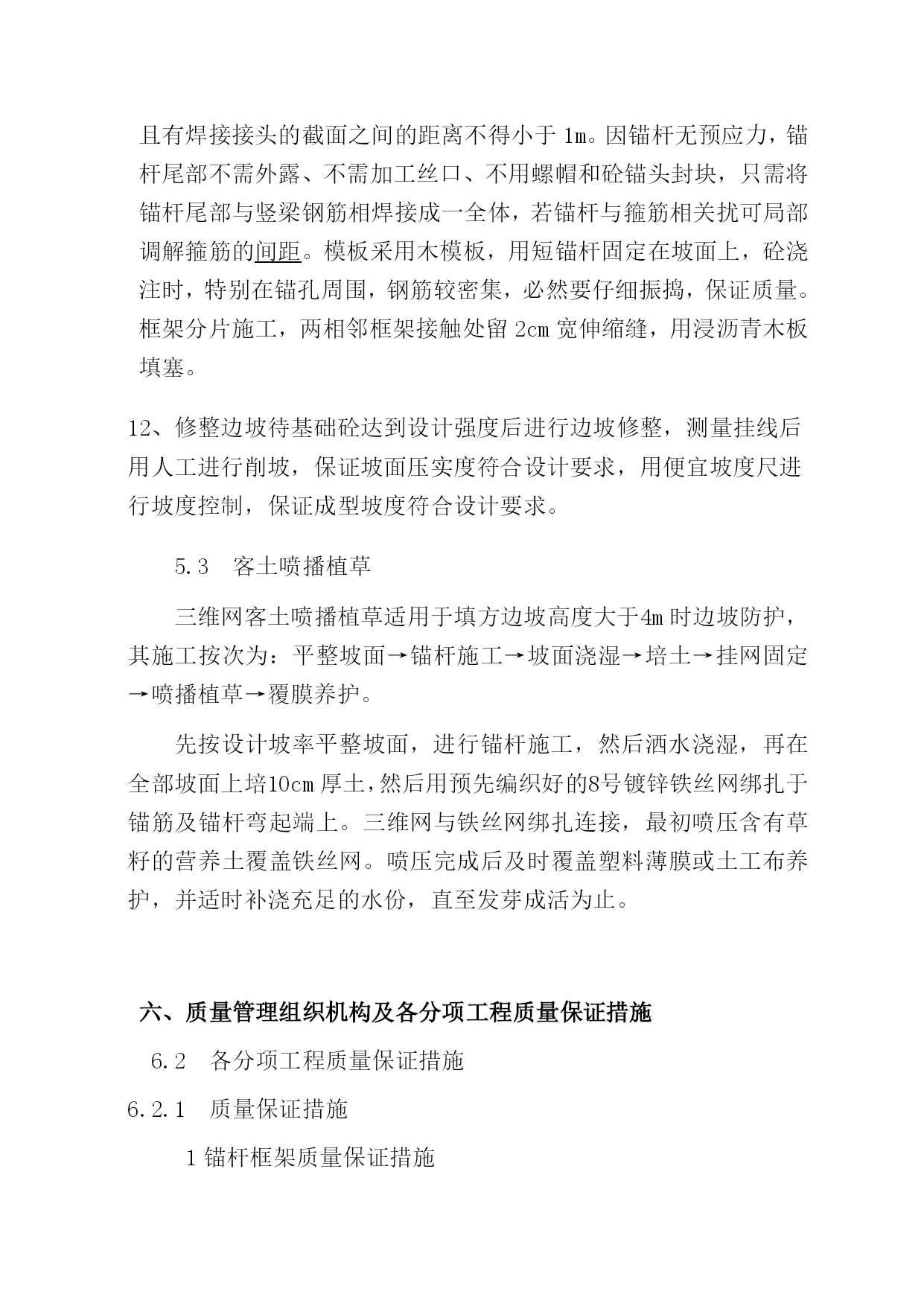

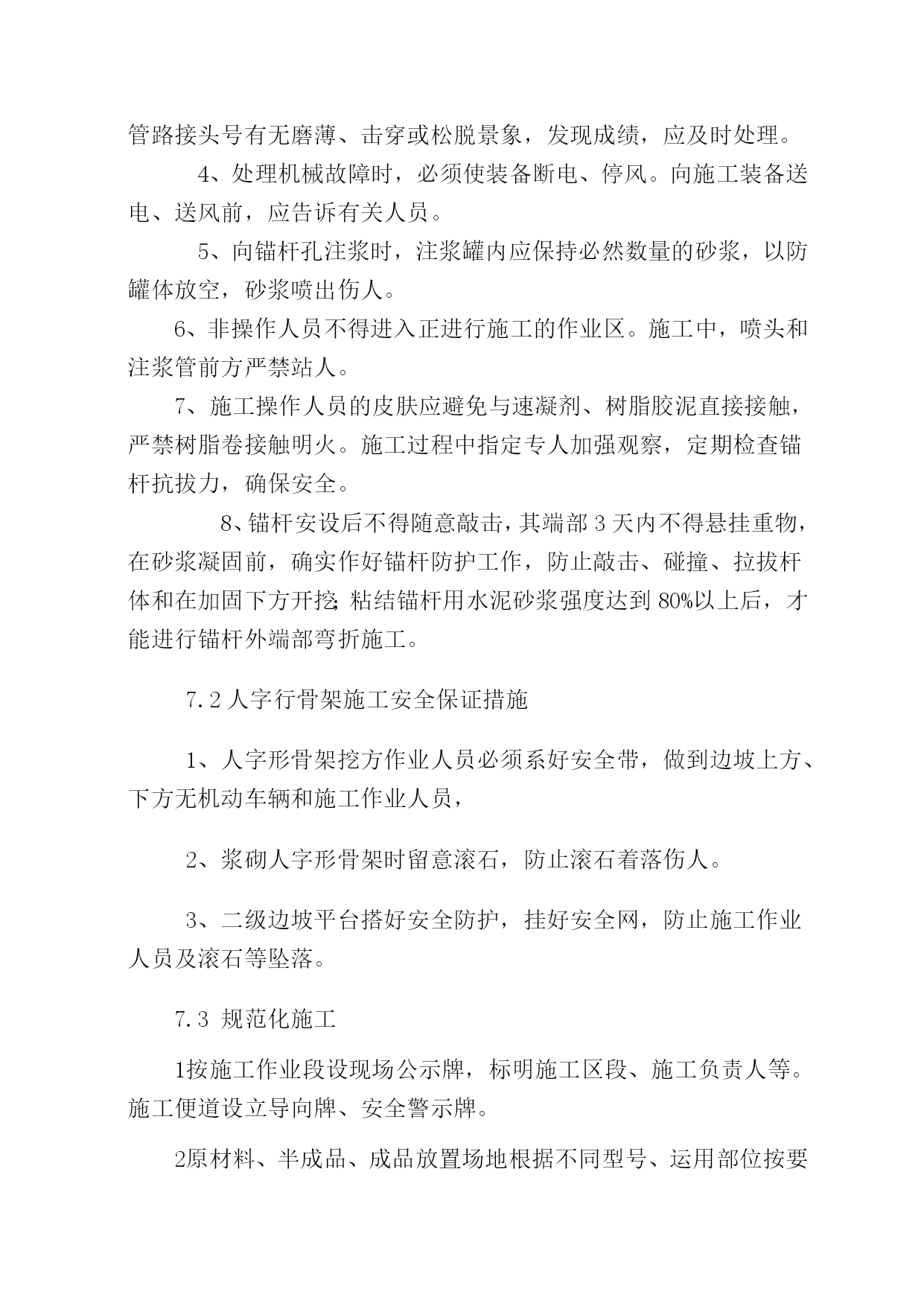

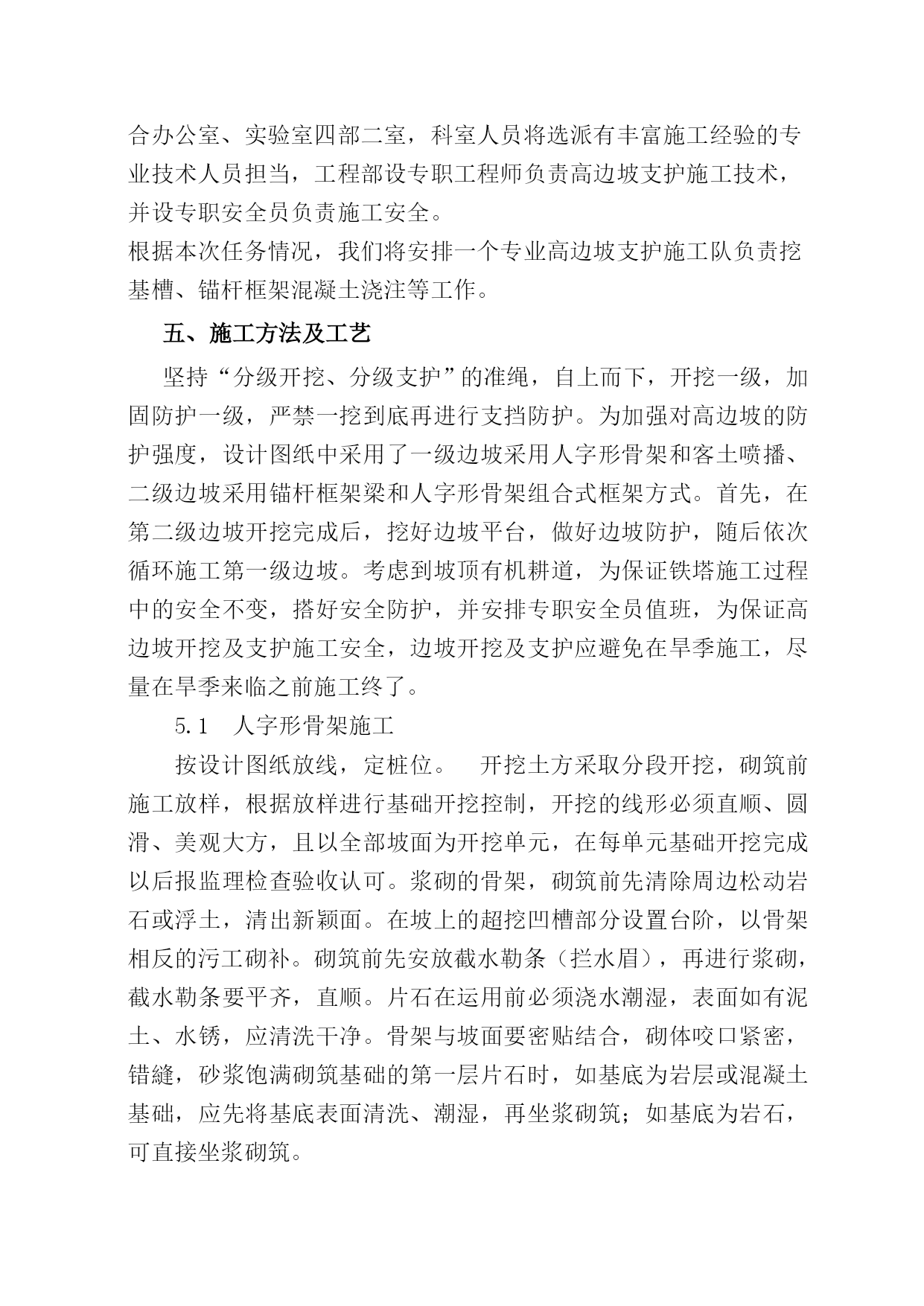

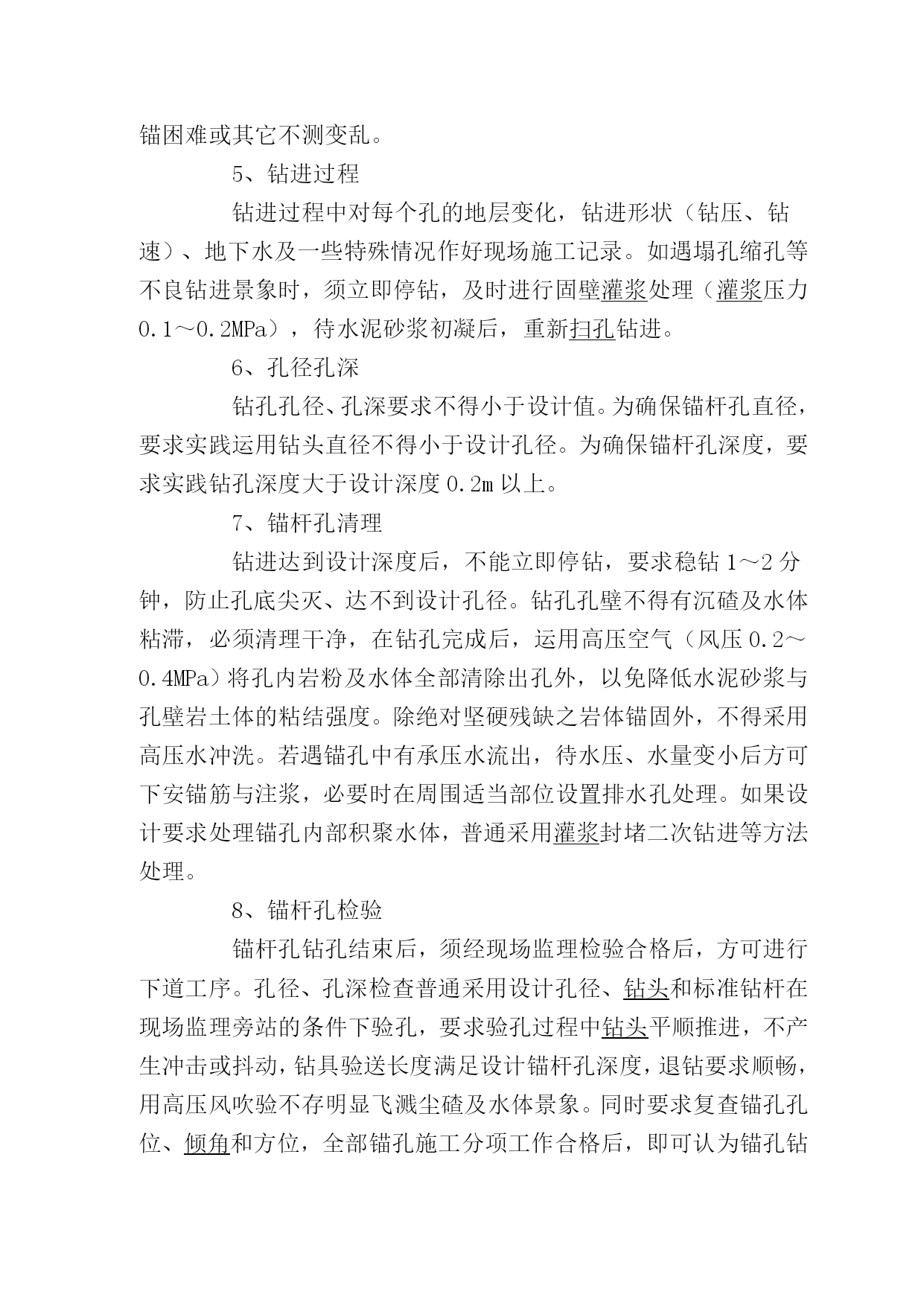

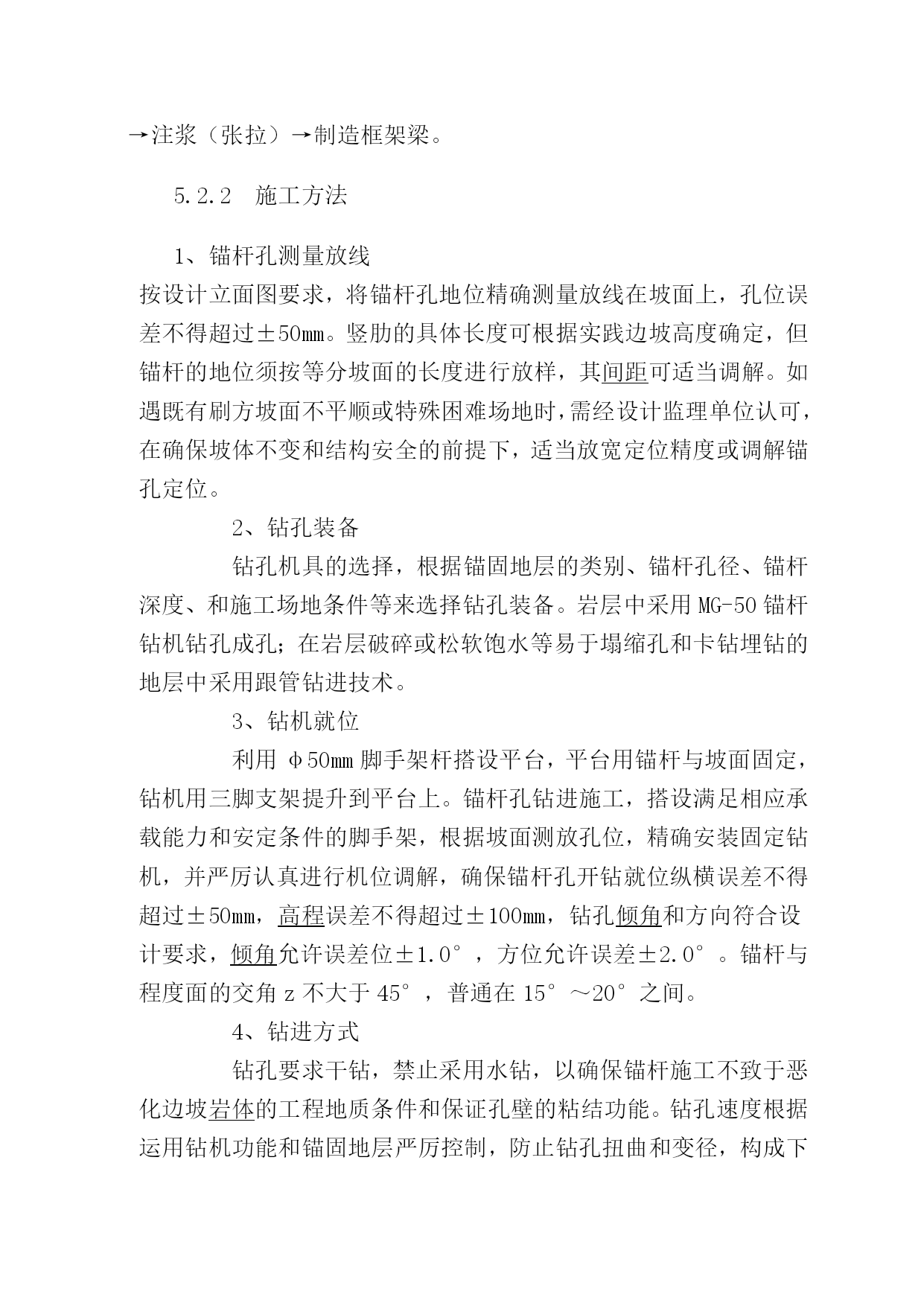

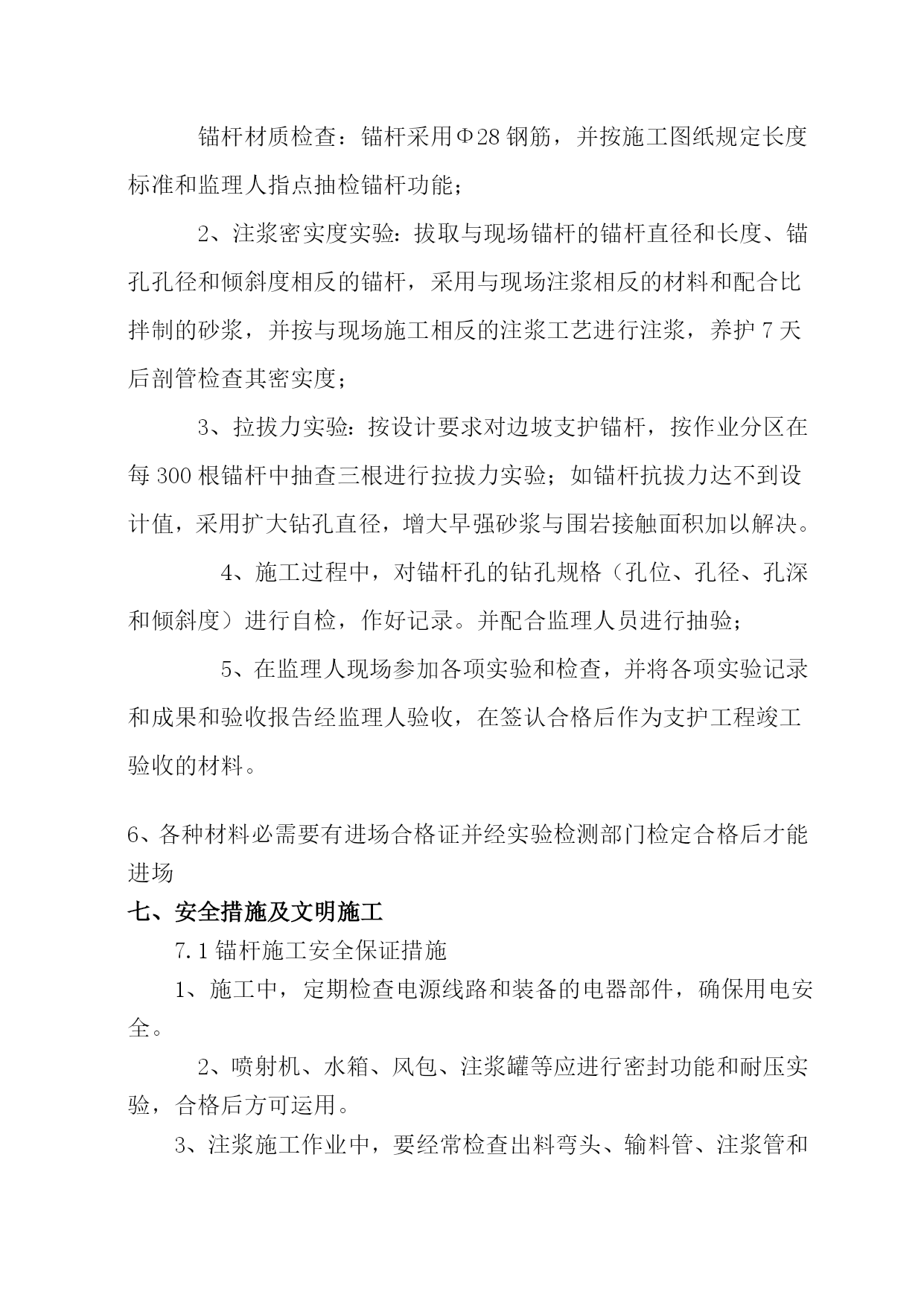

高边坡施工方案一、工程概述1.1工程简介本标段左线ZK40+880~ZK4+960为路堑段,边坡开挖高度达20米。设计采用二级台阶开挖,一级边坡采用人字形骨架、客土喷播,二级边坡采用锚杆框架梁施工和人字形骨架,边坡坡度较陡,坡率从下至上分别为1:0.75,框架内采用覆土植草HYPERLINK"http://wiki.zhulong.com/baike/detail.asp?t=防护"\t"_blank"防护。1.2工程地形地质条件该段HYPERLINK"http://wiki.zhulong.com/baike/detail.asp?t=高边坡"\t"_blank"高边坡地处山地丘陵带,原地表植被为竹子和小阔叶林,地表覆土为含砾黏土层,山体围岩次要是不同HYPERLINK"http://wiki.zhulong.com/baike/detail.asp?t=风化"\t"_blank"风化花岗片麻岩、砂岩、凝灰岩、多属坚硬、半坚硬岩组。局部路段分部软土,含水量高、孔隙比较大、紧缩性高、承载力低,对路基不变不利。二、次要工程项目HYPERLINK"http://wiki.zhulong.com/baike/detail.asp?t=高边坡"\t"_blank"高边坡HYPERLINK"http://wiki.zhulong.com/baike/detail.asp?t=防护"\t"_blank"防护次要工程项目包括:一级边坡挂网客土喷播、一级边坡人字行骨架、二级边坡锚杆框架梁植草、二级边坡人字行骨架。三、机械装备及人员3.1次要施工机械配备锚杆HYPERLINK"http://wiki.zhulong.com/baike/detail.asp?t=钻机"\t"_blank"钻机MG-5011kw两台、空压机VY-12/7112Kw12m3/min两台、便携式注浆泵QB152型、一台钢筋切割机CQ40型2.2KW一台、钢筋曲折机ZGW-403KW一台、HYPERLINK"http://wiki.zhulong.com/baike/detail.asp?t=电焊机"\t"_blank"电焊机BX1-400一台、混凝土振动棒ZN50三台。3.2施工人员配备1钻孔工10人、注浆工4人、钢筋工6人、HYPERLINK"http://wiki.zhulong.com/baike/detail.asp?t=模板"\t"_blank"模板工6人、电焊工3人、空压机司机2人、测量人员2人、实验员1人、安全员2人、质检人员1人、电工1人。四、施工组织安排本标段项目经理部下设工程部、物资部、质安部、计财部和综合办公室、实验室四部二室,科室人员将选派有丰富施工经验的专业技术人员担当,工程部设专职工程师负责HYPERLINK"http://wiki.zhulong.com/baike/detail.asp?t=高边坡"\t"_blank"高边坡支护施工技术,并设专职安全员负责施工安全。根据本次任务情况,我们将安排一个专业高边坡支护施工队负责挖基槽、锚杆框架混凝土浇注等工作。五、施工方法及工艺坚持“分级开挖、分级支护”的准绳,自上而下,开挖一级,加固防护一级,严禁一挖到底再进行支挡防护。为加强对高边坡的防护强度,设计图纸中采用了一级边坡采用人字形骨架和客土喷播、二级边坡采用锚杆框架梁和人字形骨架组合式框架方式。首先,在第二级边坡开挖完成后,挖好边坡平台,做好边坡防护,随后依次循环施工第一级边坡。考虑到坡顶有机耕道,为保证铁塔施工过程中的安全不变,搭好安全防护,并安排专职安全员值班,为保证高边坡开挖及支护施工安全,边坡开挖及支护应避免在旱季施工,尽量在旱季来临之前施工终了。5.1人字形骨架施工按设计图纸放线,定桩位。开挖土方采取分段开挖,砌筑前施工放样,根据放样进行基础开挖控制,开挖的线形必须直顺、圆滑、美观大方,且以全部坡面为开挖单元,在每单元基础开挖完成以后报监理检查验收认可。浆砌的骨架,砌筑前先清除周边松动岩石或浮土,清出新颖面。在坡上的超挖凹槽部分设置台阶,以骨架相反的污工砌补。砌筑前先安放截水勒条(拦水眉),再进行浆砌,截水勒条要平齐,直顺。片石在运用前必须浇水潮湿,表面如有泥土、水锈,应清洗干净。骨架与坡面要密贴结合,砌体咬口紧密,错縫,砂浆饱满砌筑基础的第一层片石时,如基底为岩层或混凝土基础,应先将基底表面清洗、潮湿,再坐浆砌筑;如基底为岩石,可直接坐浆砌筑。各砌层应先砌外圈定位行列,然后砌筑里层,外圈砌块应与里层砌块交错连成一体。砌体外露面镶面品种应符合设计规定。规定砌体里层应砌筑划一,分层应与外圈分歧,应先铺一层适当厚度的砂浆再安放砌块和填塞砌缝。砌体外露面应进行勾缝
