您所在位置: 网站首页 / 文档列表 / 给排水/暖通与智能化 / 文档详情
最新热力管道施工方案1-经典通用.doc 立即下载
上传人:石头****海海 上传时间:2024-09-04 格式:DOC 页数:25 大小:89KB 金币:6 举报 版权申诉
预览加载中,请您耐心等待几秒...

最新热力管道施工方案1-经典通用.doc

最新热力管道施工方案1-经典通用.doc

预览

免费试读已结束,剩余 15 页请下载文档后查看

6 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

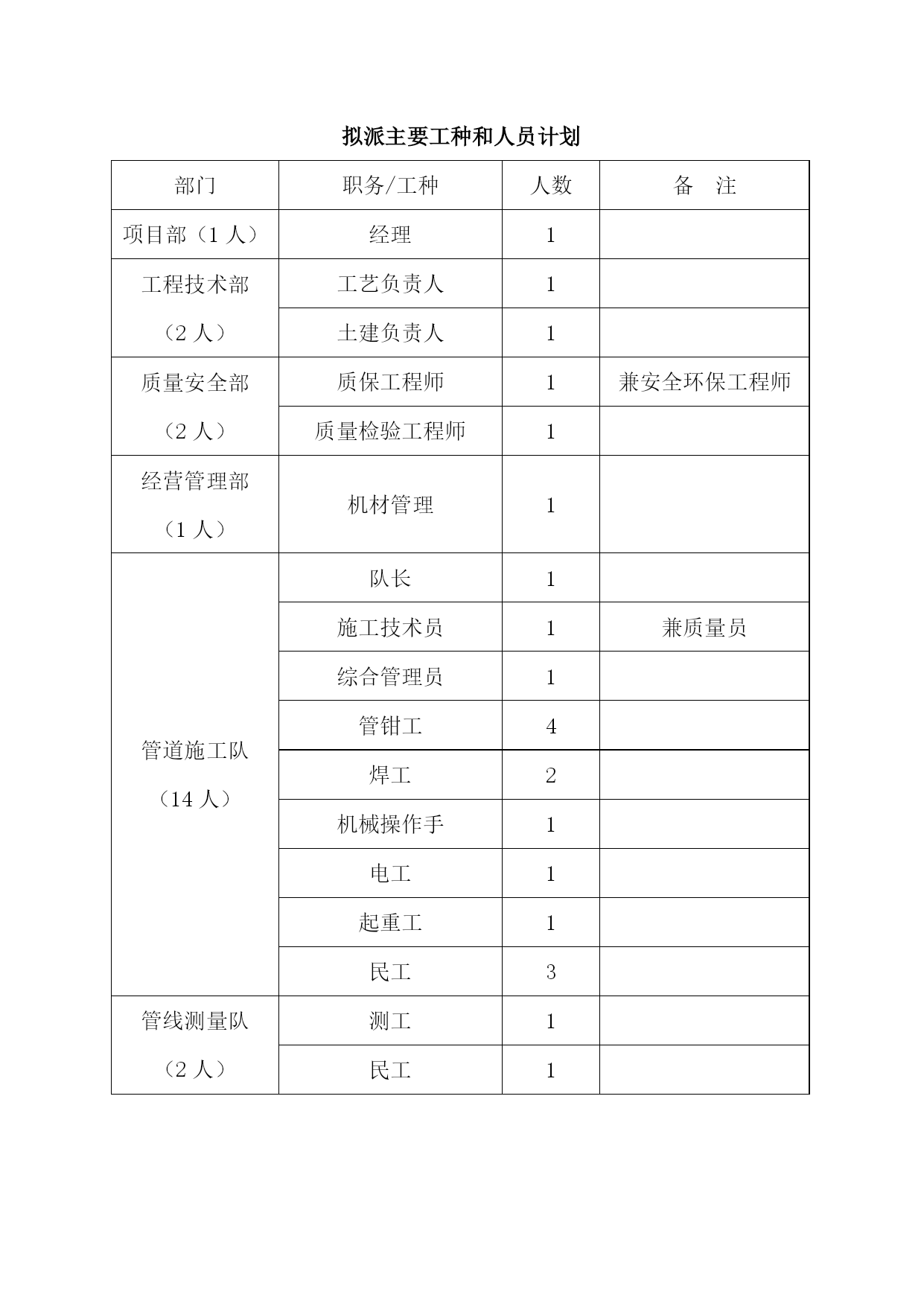

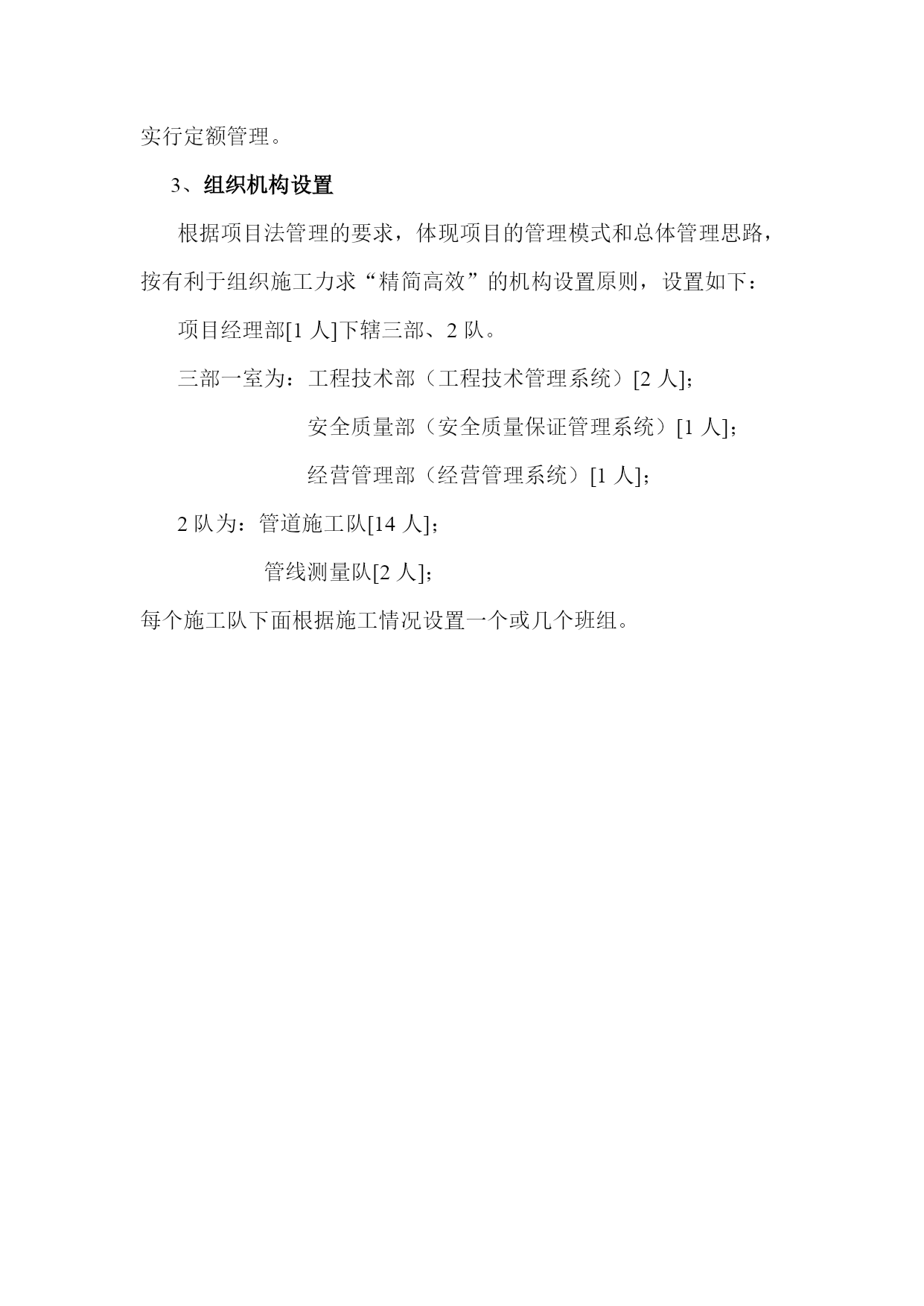

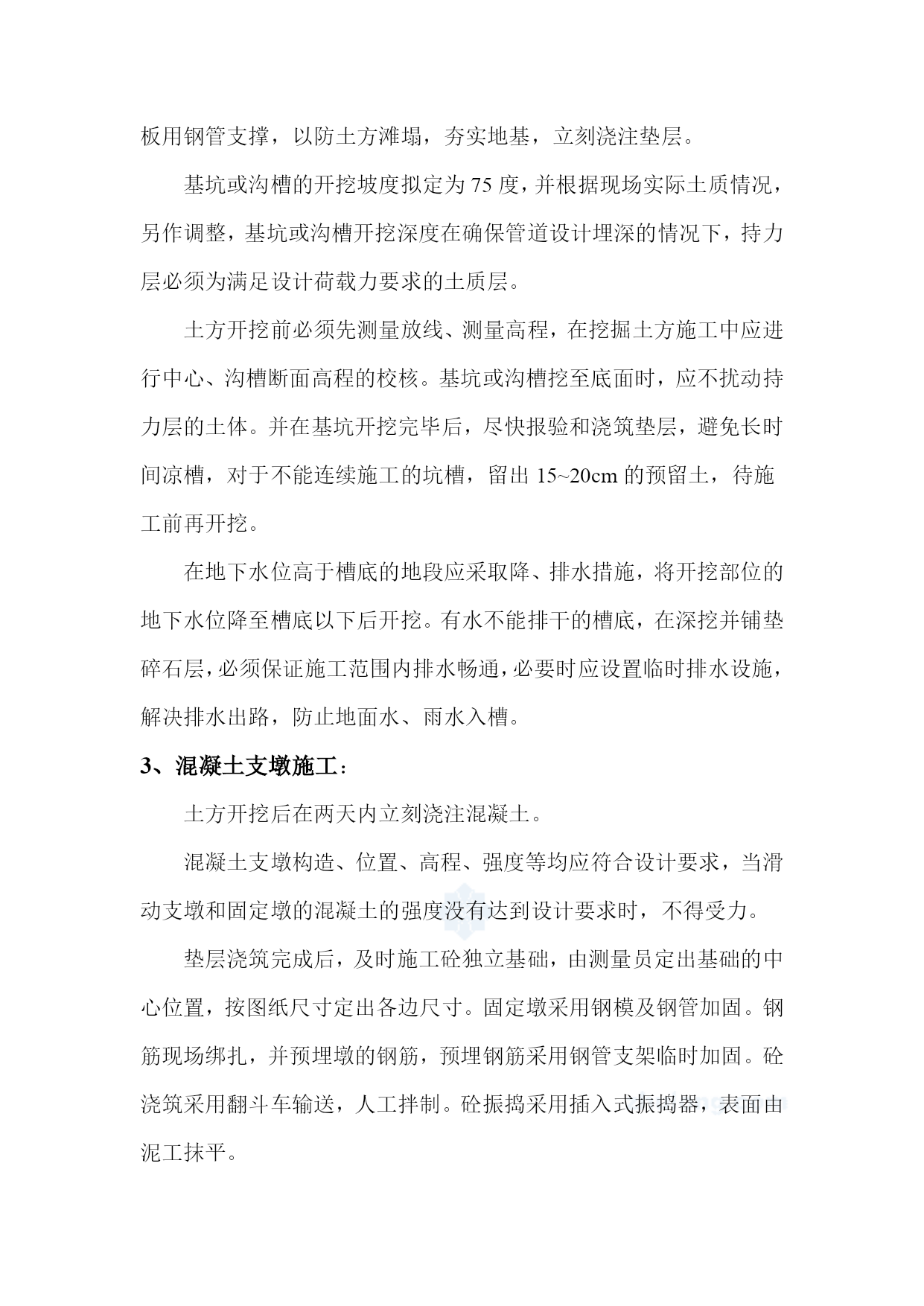

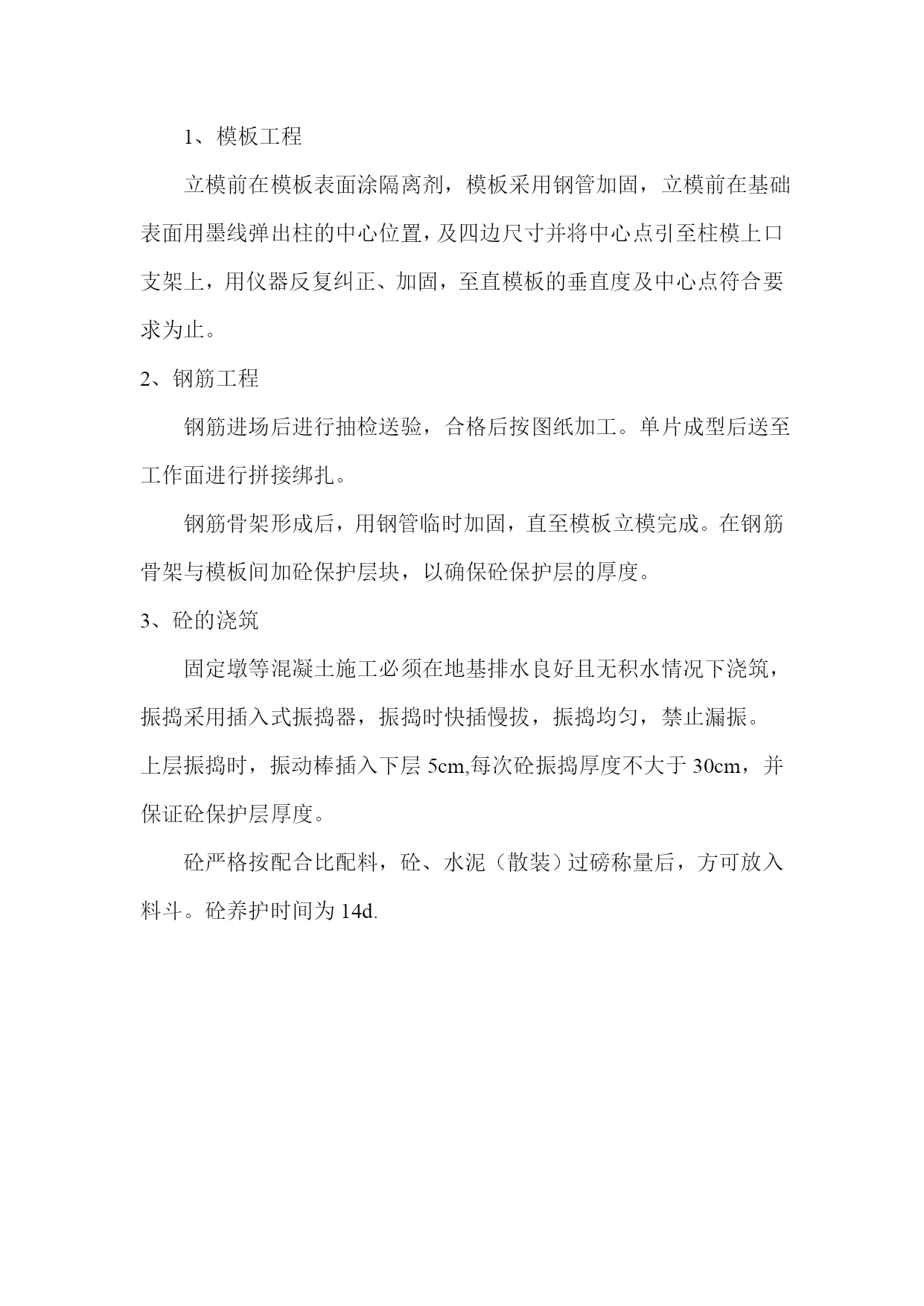

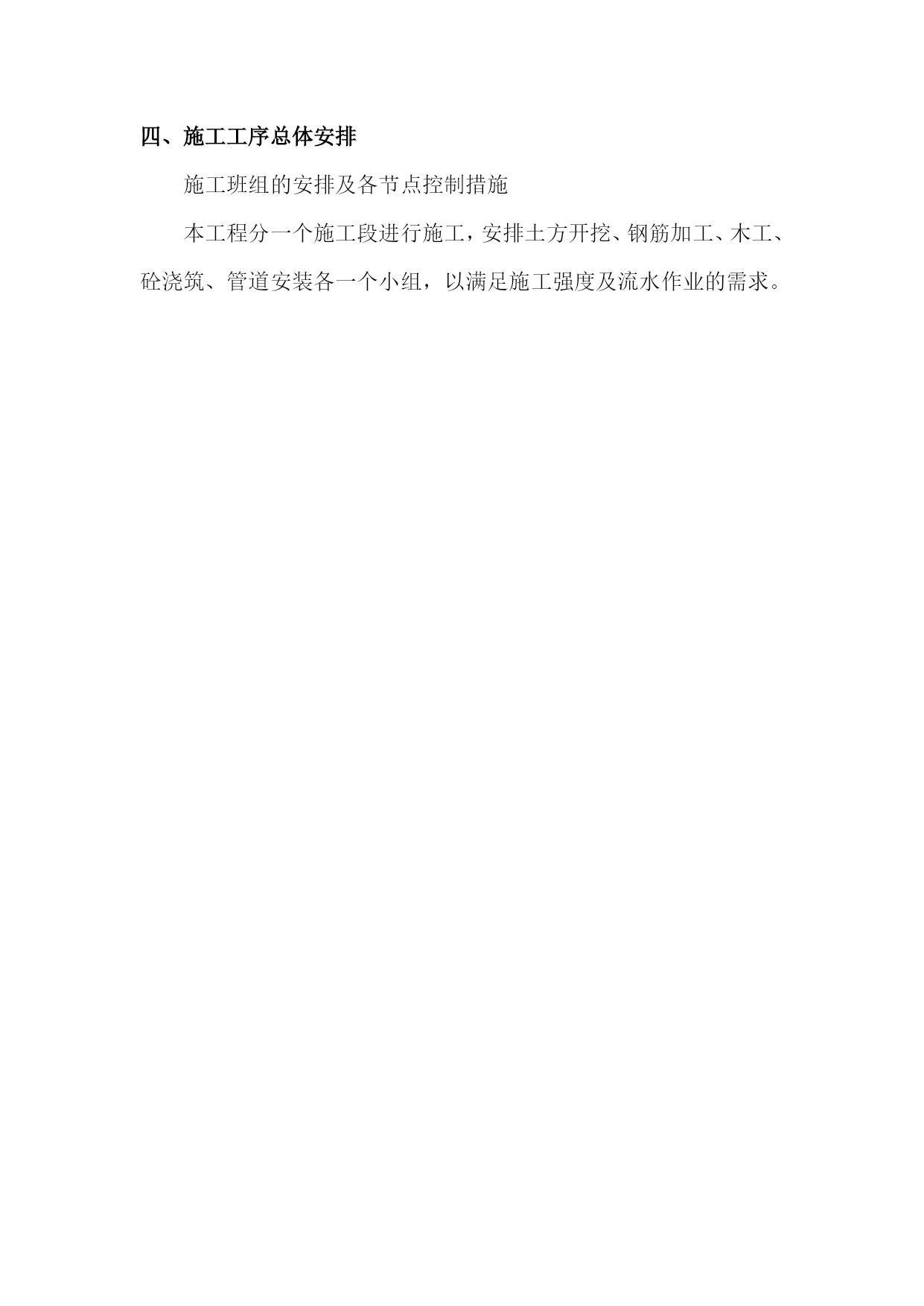

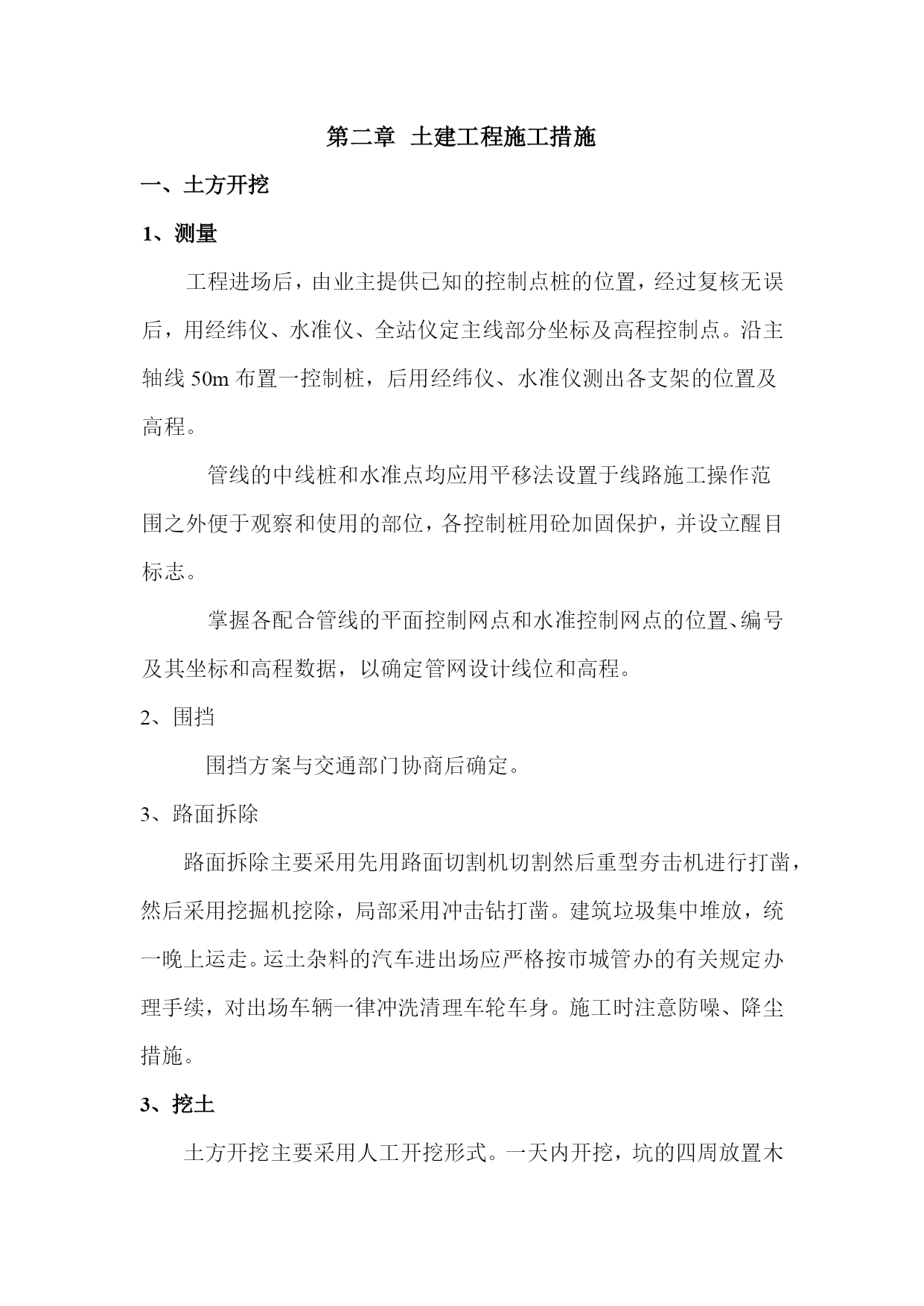

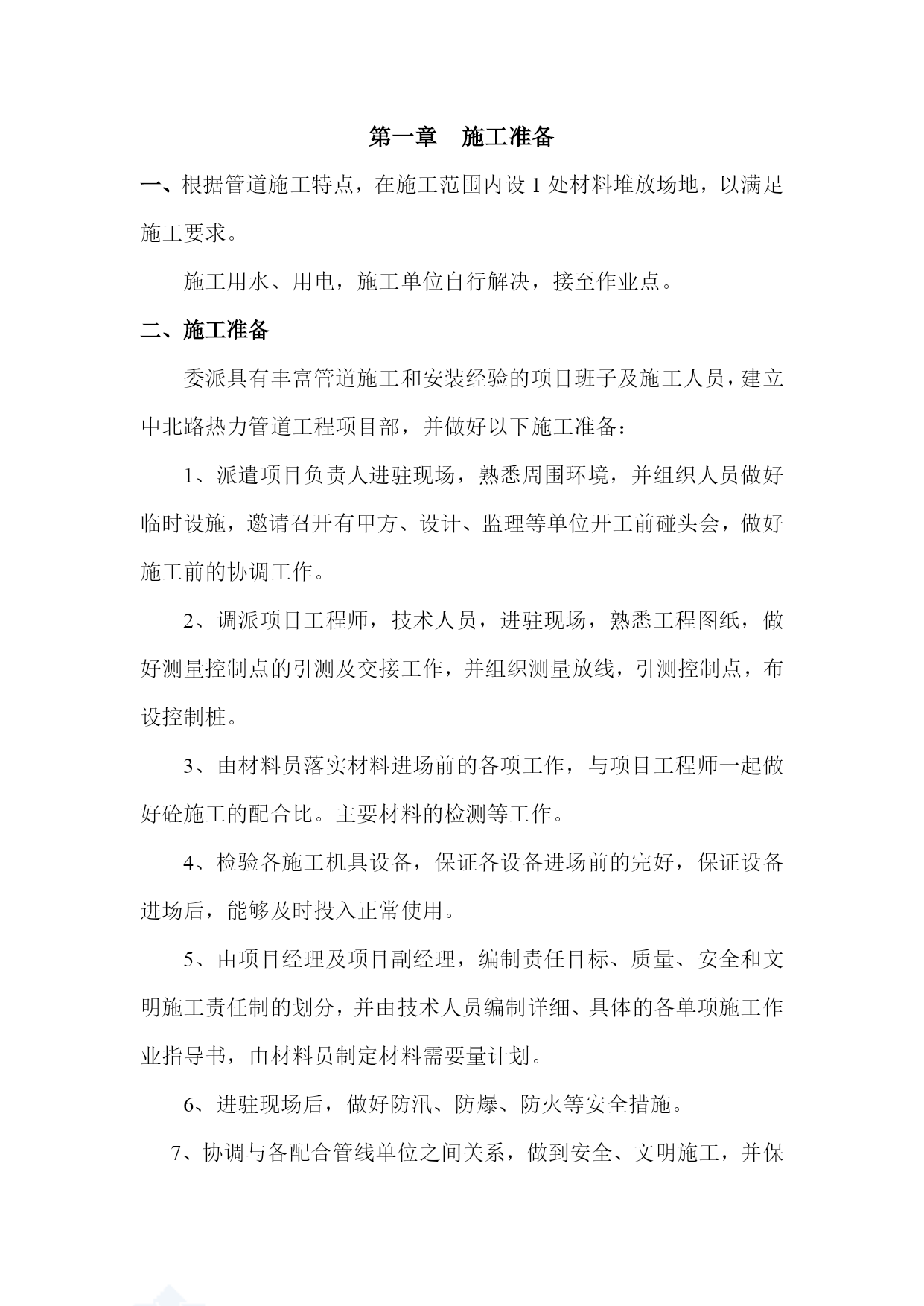

xxxx路热力管道工程施工方案编制:审核:审批:年月目录第一章、施工准备第二章、土建工程施工措施第三章、管道工程施工措施第四章、工程成本的控制措施第五章、工程质量保证措施第六章、安全、环保施工措施加强与各方的配合附件:机械设备一览表第一章施工准备一、根据管道施工特点,在施工范围内设1处材料堆放场地,以满足施工要求。施工用水、用电,施工单位自行解决,接至作业点。二、施工准备委派具有丰富管道施工和安装经验的项目班子及施工人员,建立中北路热力管道工程项目部,并做好以下施工准备:1、派遣项目负责人进驻现场,熟悉周围环境,并组织人员做好临时设施,邀请召开有甲方、设计、监理等单位开工前碰头会,做好施工前的协调工作。2、调派项目工程师,技术人员,进驻现场,熟悉工程图纸,做好测量控制点的引测及交接工作,并组织测量放线,引测控制点,布设控制桩。3、由材料员落实材料进场前的各项工作,与项目工程师一起做好砼施工的配合比。主要材料的检测等工作。4、检验各施工机具设备,保证各设备进场前的完好,保证设备进场后,能够及时投入正常使用。5、由项目经理及项目副经理,编制责任目标、质量、安全和文明施工责任制的划分,并由技术人员编制详细、具体的各单项施工作业指导书,由材料员制定材料需要量计划。6、进驻现场后,做好防汛、防爆、防火等安全措施。7、协调与各配合管线单位之间关系,做到安全、文明施工,并保护周围的环境。三、项目部组织机构1、项目组织机构框图项目经理设备计量责任人工艺责任人材料责任人质量控制责任人该项目质量负责人焊接责任人理化责任人防腐班民工班焊工班管工班保温班电工班测量班2、管理模式本项目工程实行项目法施工管理,即项目经理部受公司法定代表人委托,全面负责工程合同的履行。项目内部实行三级管理,即项目经理部、队、班的三级管理。队为项目内部经济承包核算单位,班组实行定额管理。3、组织机构设置根据项目法管理的要求,体现项目的管理模式和总体管理思路,按有利于组织施工力求“精简高效”的机构设置原则,设置如下:项目经理部[1人]下辖三部、2队。三部一室为:工程技术部(工程技术管理系统)[2人];安全质量部(安全质量保证管理系统)[1人];经营管理部(经营管理系统)[1人];2队为:管道施工队[14人];管线测量队[2人];每个施工队下面根据施工情况设置一个或几个班组。拟派主要工种和人员计划部门职务/工种人数备注项目部(1人)经理1工程技术部(2人)工艺负责人1土建负责人1质量安全部(2人)质保工程师1兼安全环保工程师质量检验工程师1经营管理部(1人)机材管理1管道施工队(14人)队长1施工技术员1兼质量员综合管理员1管钳工4焊工2机械操作手1电工1起重工1民工3管线测量队(2人)测工1民工1四、施工工序总体安排施工班组的安排及各节点控制措施本工程分一个施工段进行施工,安排土方开挖、钢筋加工、木工、砼浇筑、管道安装各一个小组,以满足施工强度及流水作业的需求。土建工程施工措施一、土方开挖1、测量工程进场后,由业主提供已知的控制点桩的位置,经过复核无误后,用经纬仪、水准仪、全站仪定主线部分坐标及高程控制点。沿主轴线50m布置一控制桩,后用经纬仪、水准仪测出各支架的位置及高程。管线的中线桩和水准点均应用平移法设置于线路施工操作范围之外便于观察和使用的部位,各控制桩用砼加固保护,并设立醒目标志。掌握各配合管线的平面控制网点和水准控制网点的位置、编号及其坐标和高程数据,以确定管网设计线位和高程。2、围挡围挡方案与交通部门协商后确定。3、路面拆除路面拆除主要采用先用路面切割机切割然后重型夯击机进行打凿,然后采用挖掘机挖除,局部采用冲击钻打凿。建筑垃圾集中堆放,统一晚上运走。运土杂料的汽车进出场应严格按市城管办的有关规定办理手续,对出场车辆一律冲洗清理车轮车身。施工时注意防噪、降尘措施。3、挖土土方开挖主要采用人工开挖形式。一天内开挖,坑的四周放置木板用钢管支撑,以防土方滩塌,夯实地基,立刻浇注垫层。基坑或沟槽的开挖坡度拟定为75度,并根据现场实际土质情况,另作调整,基坑或沟槽开挖深度在确保管道设计埋深的情况下,持力层必须为满足设计荷载力要求的土质层。土方开挖前必须先测量放线、测量高程,在挖掘土方施工中应进行中心、沟槽断面高程的校核。基坑或沟槽挖至底面时,应不扰动持力层的土体。并在基坑开挖完毕后,尽快报验和浇筑垫层,避免长时间凉槽,对于不能连续施工的坑槽,留出15~
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

最新热力管道施工方案1-经典通用

文档大小:89KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
