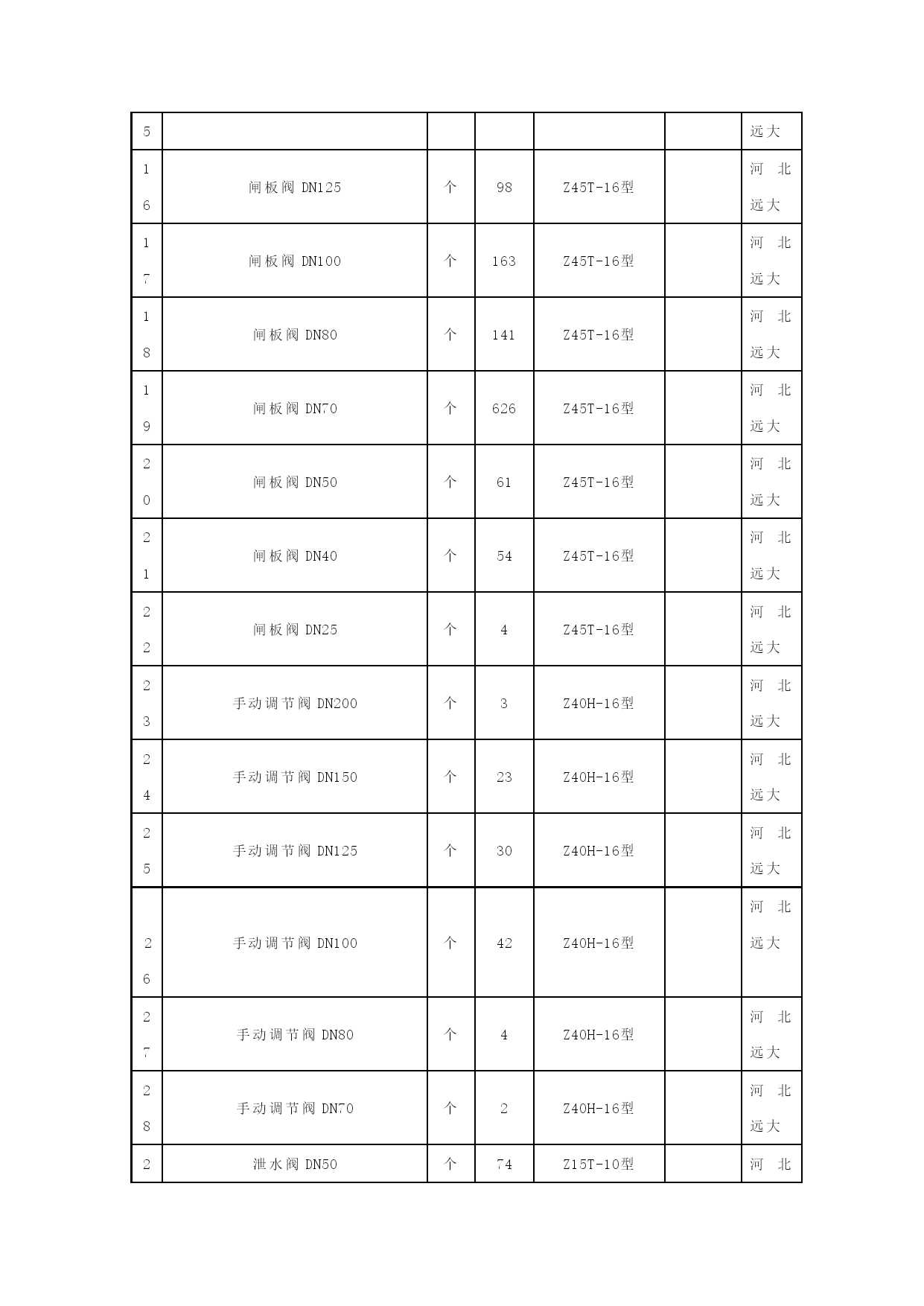

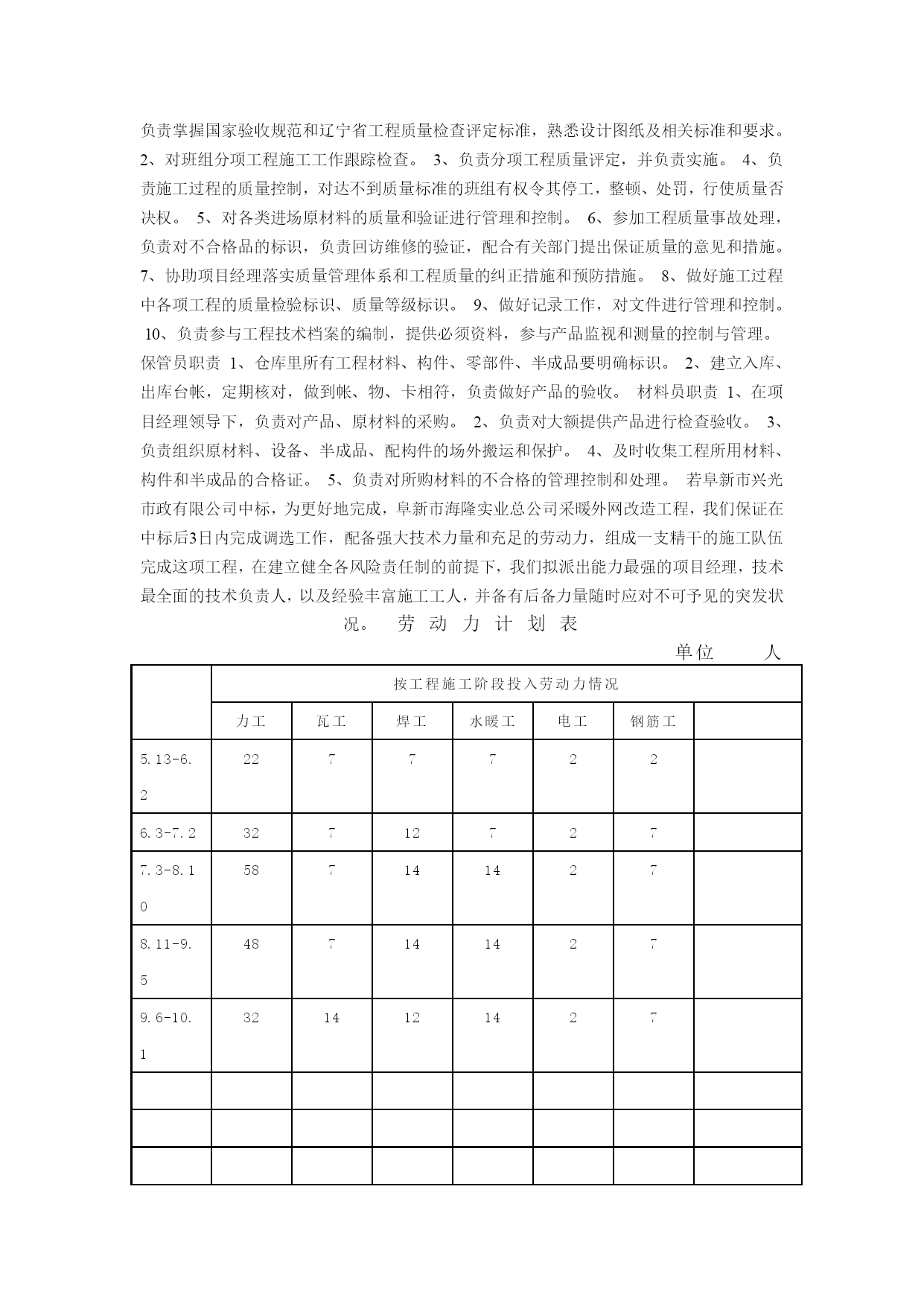

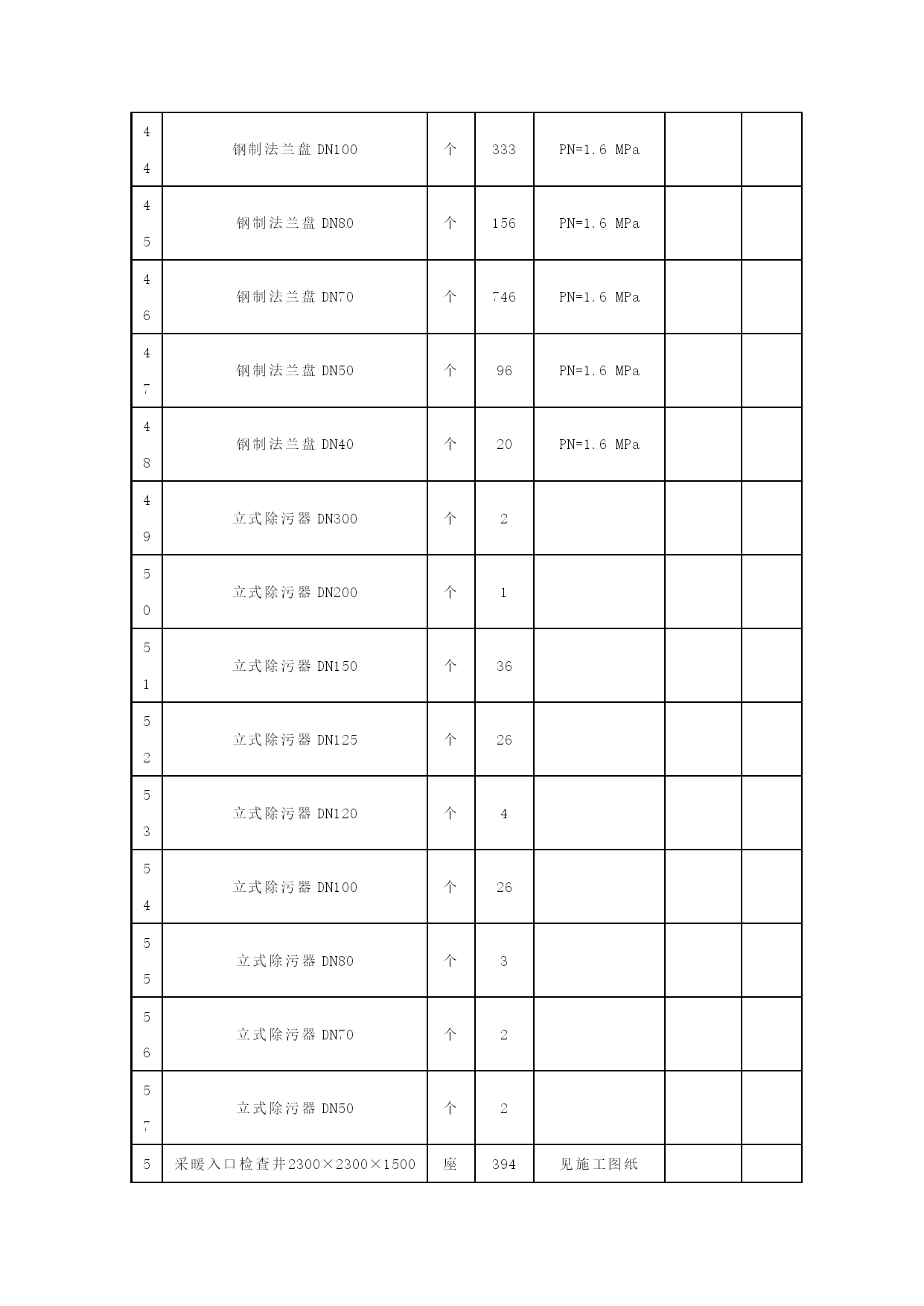

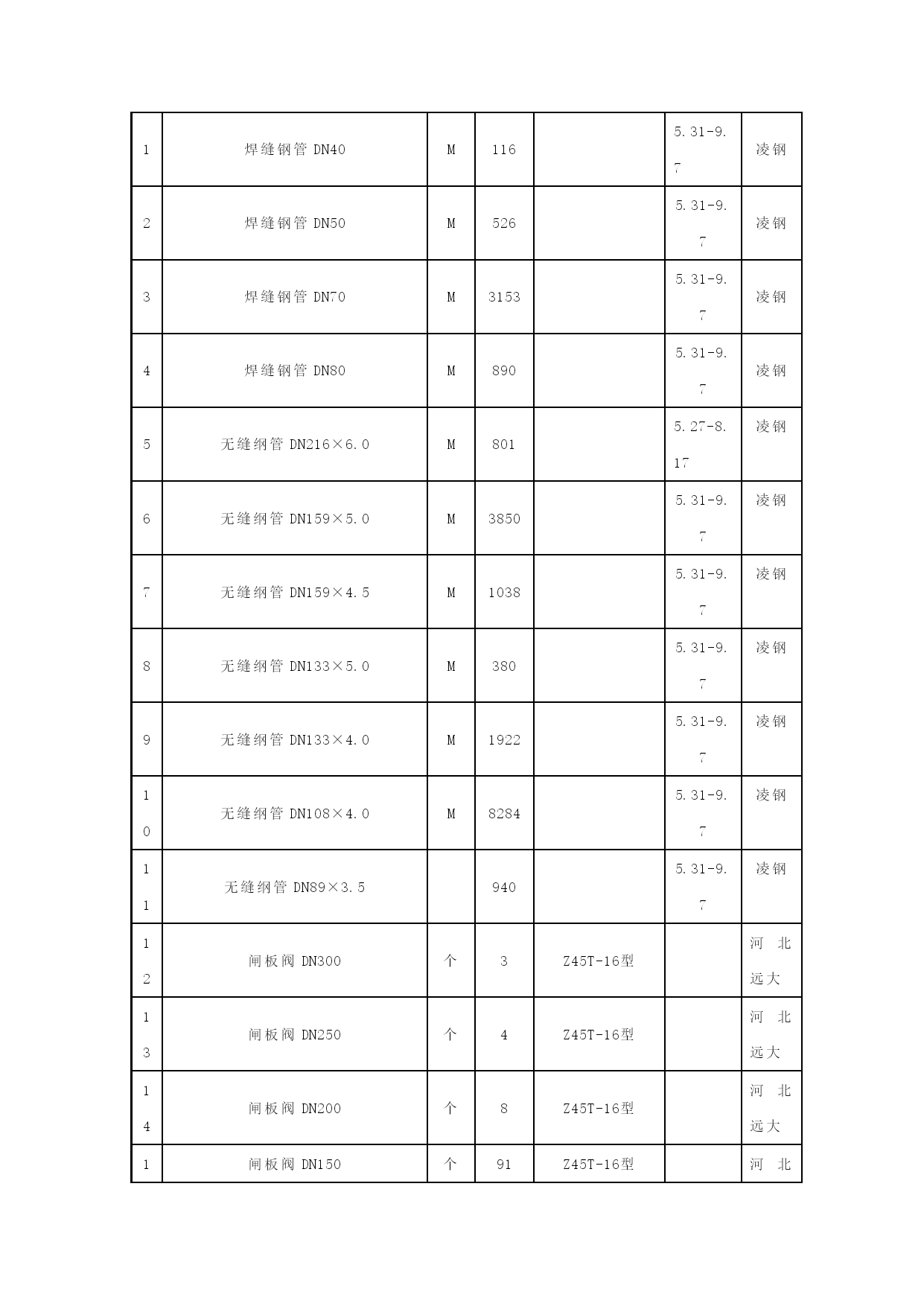

某热力管网改造工程施工方案第一章总体思想一、施工程序海隆实业总公司所辖住宅小区供热的外网改造工程,已由阜新市发展计划委员会批准建设,工程规模24428M,供热外管线,国拨专项资金。其建设内容包括直埋式无缝钢管硬质聚氨指保温管道安装,入户单元装置井、阀门、压力表、温度计安装,主管路阀门井砌筑,法兰阀门安装。1、施工工艺安排。施工前准备――障碍设施拆除处理――土石方挖掘――管道铺设安装――阀门、压力表、温度计安装。――入户装置井、阀门井砌筑――管道及附属阀门试压――提交业主验收――通过回填。2、施工程序。图纸审核,临时设施、施工、测量放线施工准备工作各种材料工序检查验收障碍处理沟槽开挖安管、连接阀门及附属安装井砌筑二、总体设想、安排依据设计施工基础资料和技术文件要求,本工程项目的材料施工必须达到现行中华人民共和国及省、市、行业的一切有关法规、规范的要求。1、尽量减少施工用地,使平面布置紧凑合理。管线施工流动性很大,应搭设便于搬迁的工具材料库,休息棚,便于车辆进出现场。2、遇地下文物、通信设施其他管线交叉作业时,应于24小时内及时通知建设单位及相关部门,并采取措施做好现场保护工作。3、施工现场注意防火要求及做好环境卫生工作。4、做好雨季施工方案的预案,防止沟槽坍塌,排水措施切实可行。5、施工质量方面设专职质检员现场旁站,严格按规范规程要求施工,确保管路打压、埋深满足设计要求,保证施工有条不紊。6、避免出现安全事故,设专职安全员,现场检查和安全交底,本着“安全第一,预防为主”的原则和方针安排好生产,对重点、关键部位进行反复检查,防止出现安全隐患。7、管道铺设安装采用8T汽车吊两台。砌筑工程采用JZC-350搅拌机,集中搅拌砂浆、混凝土,用于构筑物砌筑。8、打压设备安全可靠,采用4DSY/120--400试压泵两台,自卸汽车用于余土外运。9、施工现场要保持清洁,对于破坏的道板花草树木要及时恢复;做到不影响周围群众的正常生活休息。10、对于末回填的管沟、阀门井室、夜间要设置防护栏、安全警示灯;避免造成安全事故。三、总体设想依据。采用国家及辽宁省现行的施工技术规范。如《建筑施工规范》、《建筑施工手册》、《工程建设标准强制性条文》、《建筑安装工程施工技术操作规程》、《建筑安装工程质量检验评定标准》、《砌体工程施工及验收规范》、《采暖与卫生工程施工及验收规范》、《混凝土结构工程施工质量验收规范》等。针对管道安装工程还应符合以下标准。1、《城市供热管网工程施工及验收》规范JJ28-89;2、《城市直埋供热管道技术规程》GJJ28-89;3、《高密度聚乙烯护管聚氨脂泡沫塑料予制直埋保温管》CJ/T144-20004、《钢焊缝手工超声波探伤方法和探伤结果的分级》GB/T11345;5、《城镇供热管道工程技术规程》CJJ/T81-98;6、《城市供热管网工程施工及验收规范CJJ34-2002》第二章工程进度计划安排一、网络图,横道图所设计的工程进度的可行性。工期要求:开工日期为2006年5月13日,竣工日期为2006年10月1日,工期142日历天。为使本项目能按合同工期完成,尽早发挥投资效益,我们主要采取下列措施。1、指挥机构早到位。为加快本合同的建设,我们将组织精干高效的项目部,对内指挥施工生产,对外负责合同履行及协调联系,我公具有雄厚的施工力量,可立即进行施工准备。2、施工准备早完成。施工准备抓早抓紧。立即组织精测队复测,试验人员尽快安置设备,对当地材料进行鉴定,认真复核图纸,编制实施性施工组织设计,落实重大施工方案。与业主联系疏通地方关系,积极做好大小临建工程,积极筹备,运进物质材料,确保主体工程尽早开工。3、施工组织不断优化、力求提前合同工期以招标文件工期的要求为依据,及时编制实施性施工组织设计,落实施工方案,报监理工程师审批,并根据施工情况变化,不断进行改进,优化施工组织设计,使之更趋完善和合理,同时根据可能出现的水文变化情况,及时调整施工方案,使工程能够有序不断地进行。根据我单位的实际情况科学组织施工,采用先进的机械设备和先进的工艺措施,发挥资源的效率,提高劳动效率。4、施工调度高效运转建立高效的调度指挥系统,全面及时掌握并迅速准确地处理施工中的各种问题,对工程交叉和施工干扰应加强指挥与协调,对重大关键问题超前研究,制定措施,及时调整工序和调动人、财、物、机、保证工程的连续性和均衡性。5、强化施工管理,实行短期控制对劳动力实行动态管理,优化组合,使之专业化、规范化,严格责任承包制,确定分岗责任制,使责任与收益挂钩,做到多劳多得,充分调动单位、个人的积极性创造性。编制分阶段网络计划,确定阶段施工重点,严格按网络计划组织施工。加强和搞好材料的供应和储备,保证施工用料。6、加强设备维修和调配配齐配足维修人员,易
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

最新热力管道方案-经典通用

文档大小:427KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
