您所在位置: 网站首页 / 文档列表 / 环保行业 / 文档详情
垃圾填埋场临时用电方案-经典通用宝藏文档.doc 立即下载
上传人:石头****海海 上传时间:2024-09-05 格式:DOC 页数:12 大小:88KB 金币:6 举报 版权申诉
预览加载中,请您耐心等待几秒...

垃圾填埋场临时用电方案-经典通用宝藏文档.doc

垃圾填埋场临时用电方案-经典通用宝藏文档.doc

预览

免费试读已结束,剩余 2 页请下载文档后查看

6 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

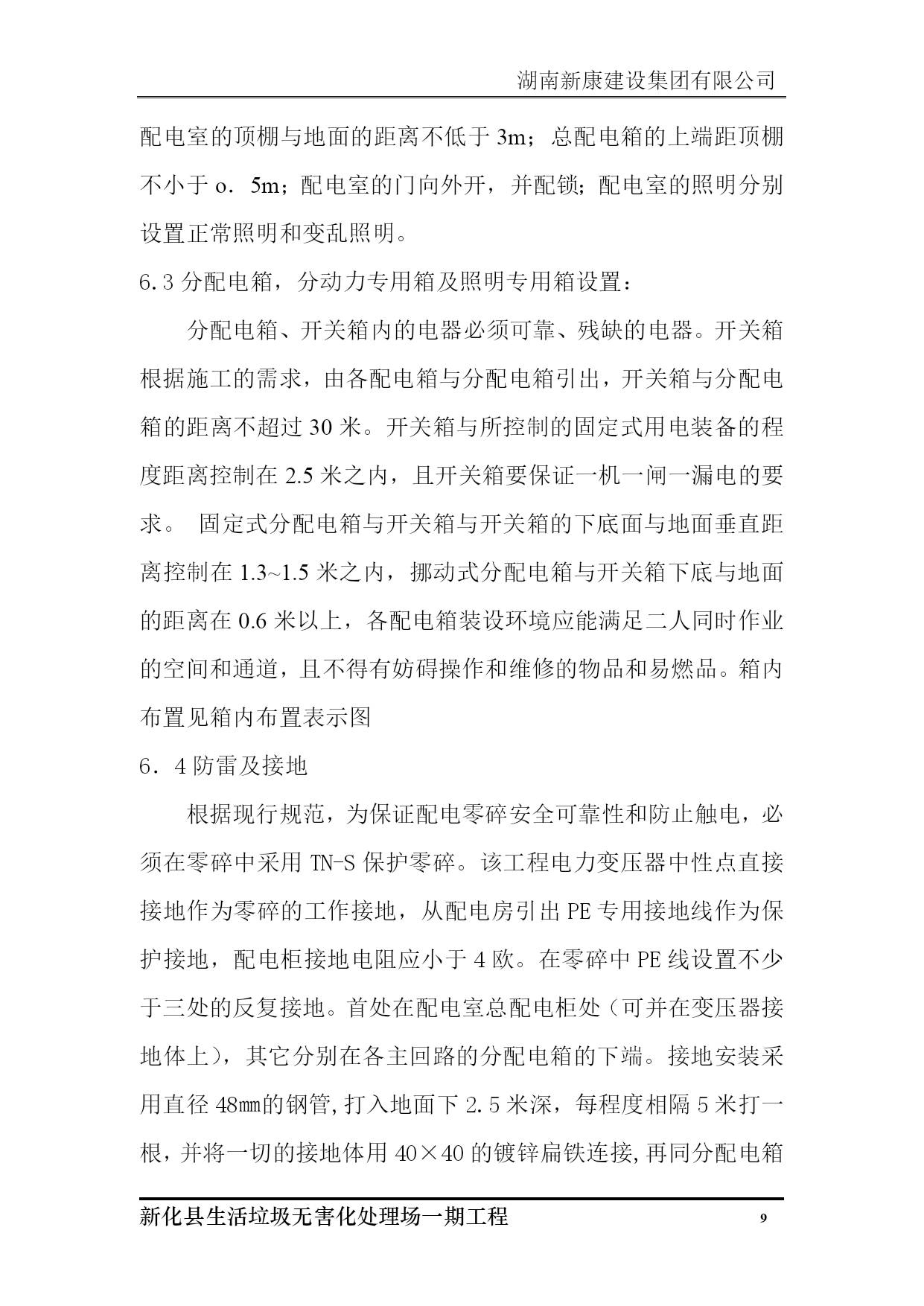

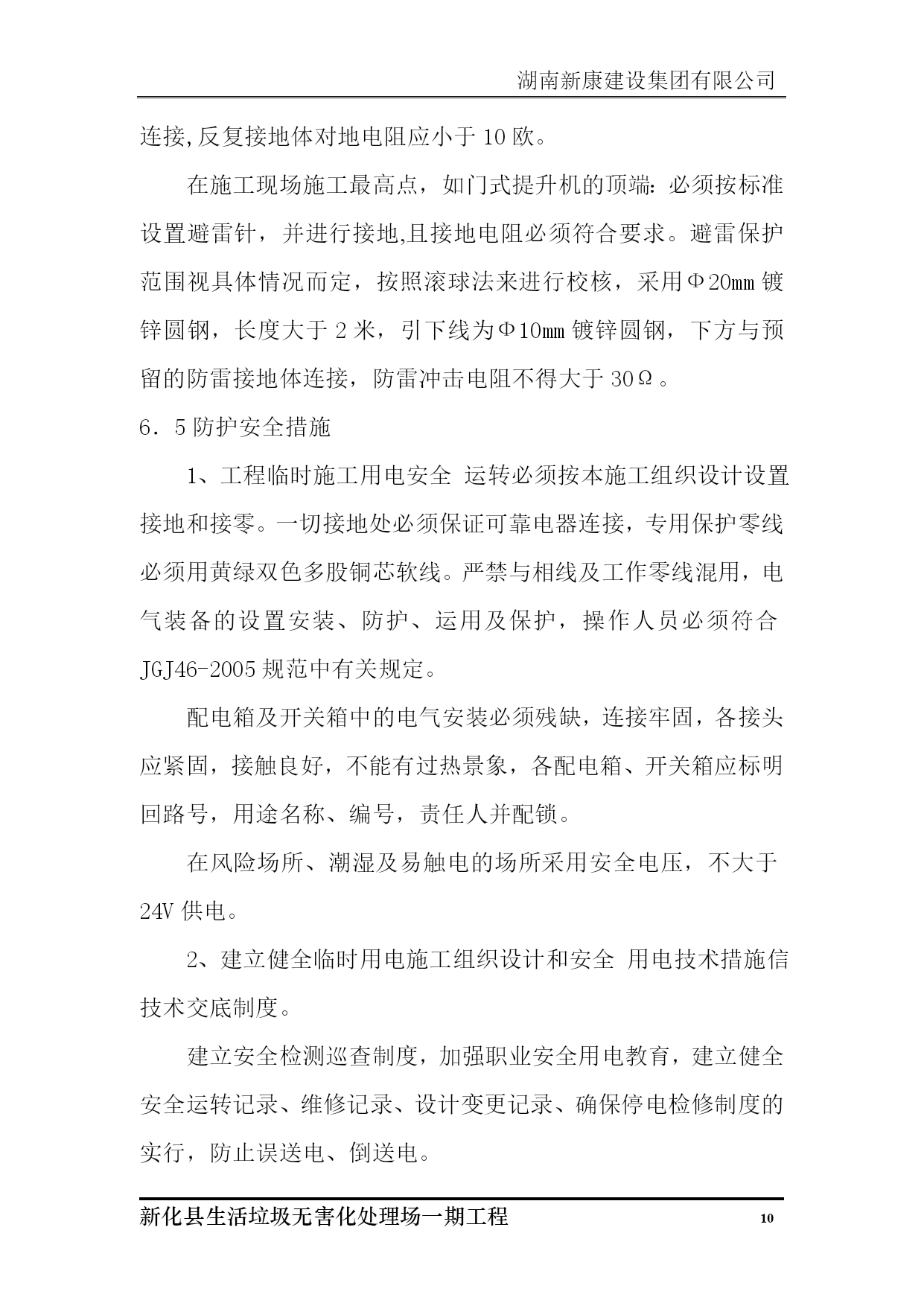

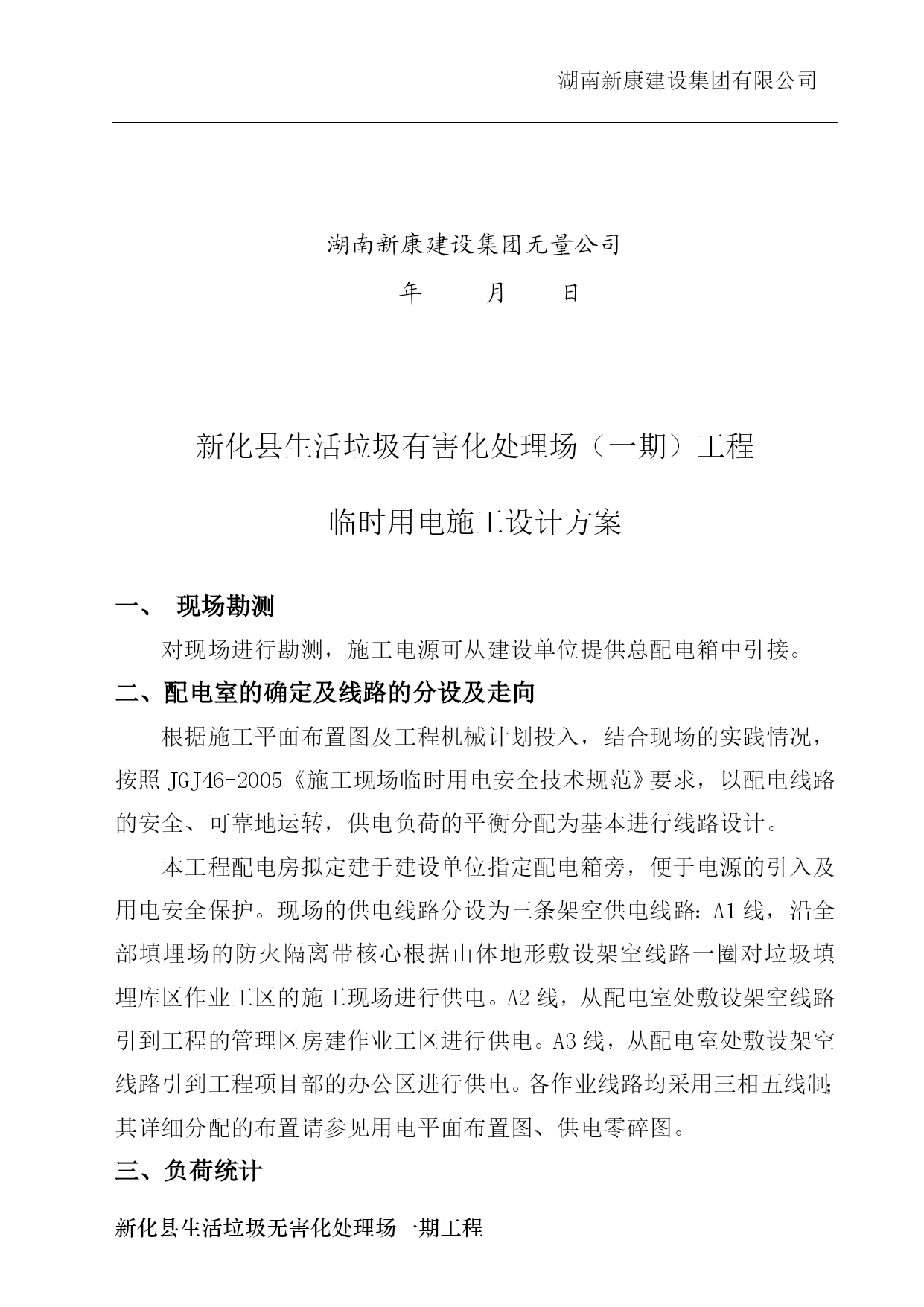

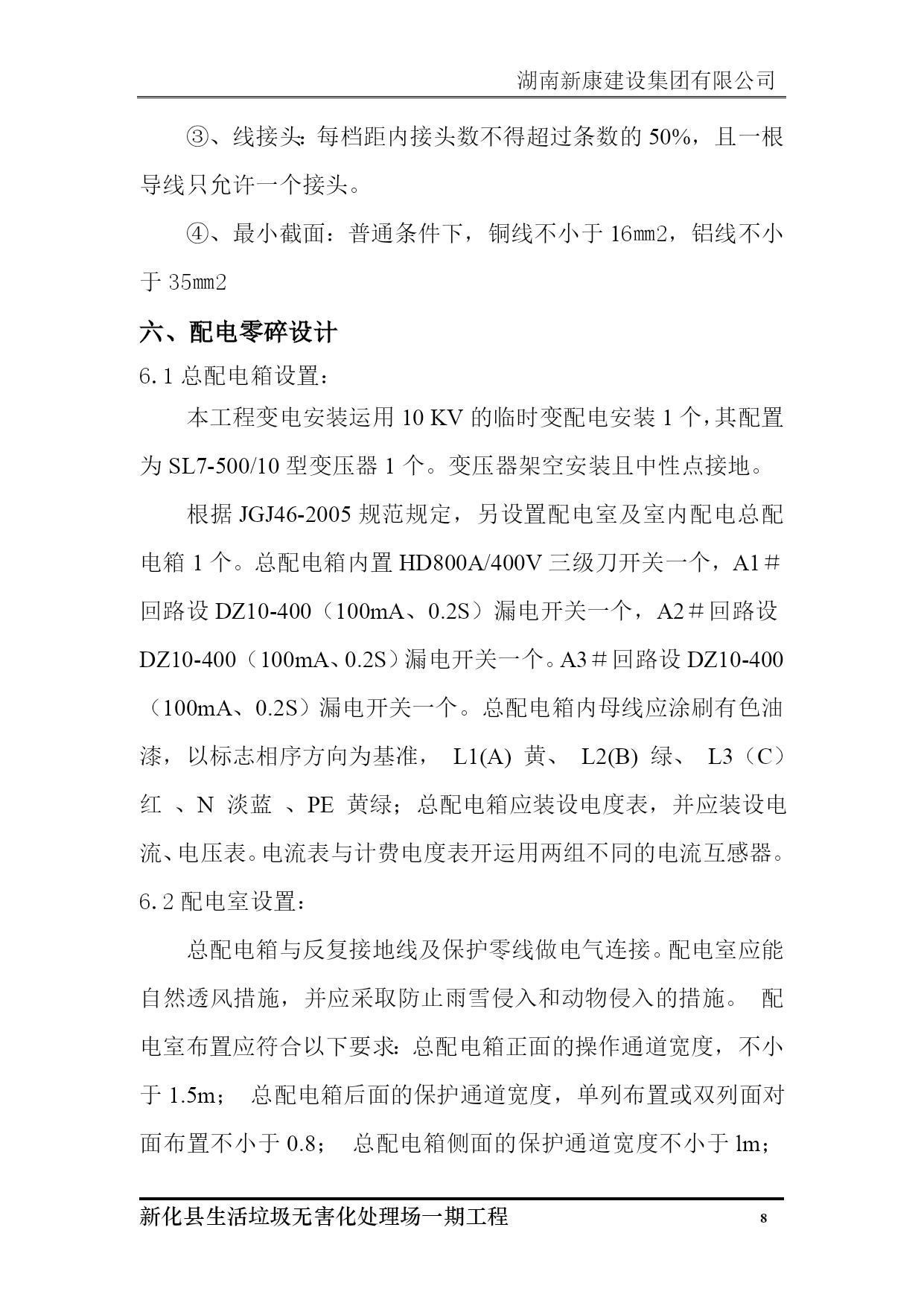

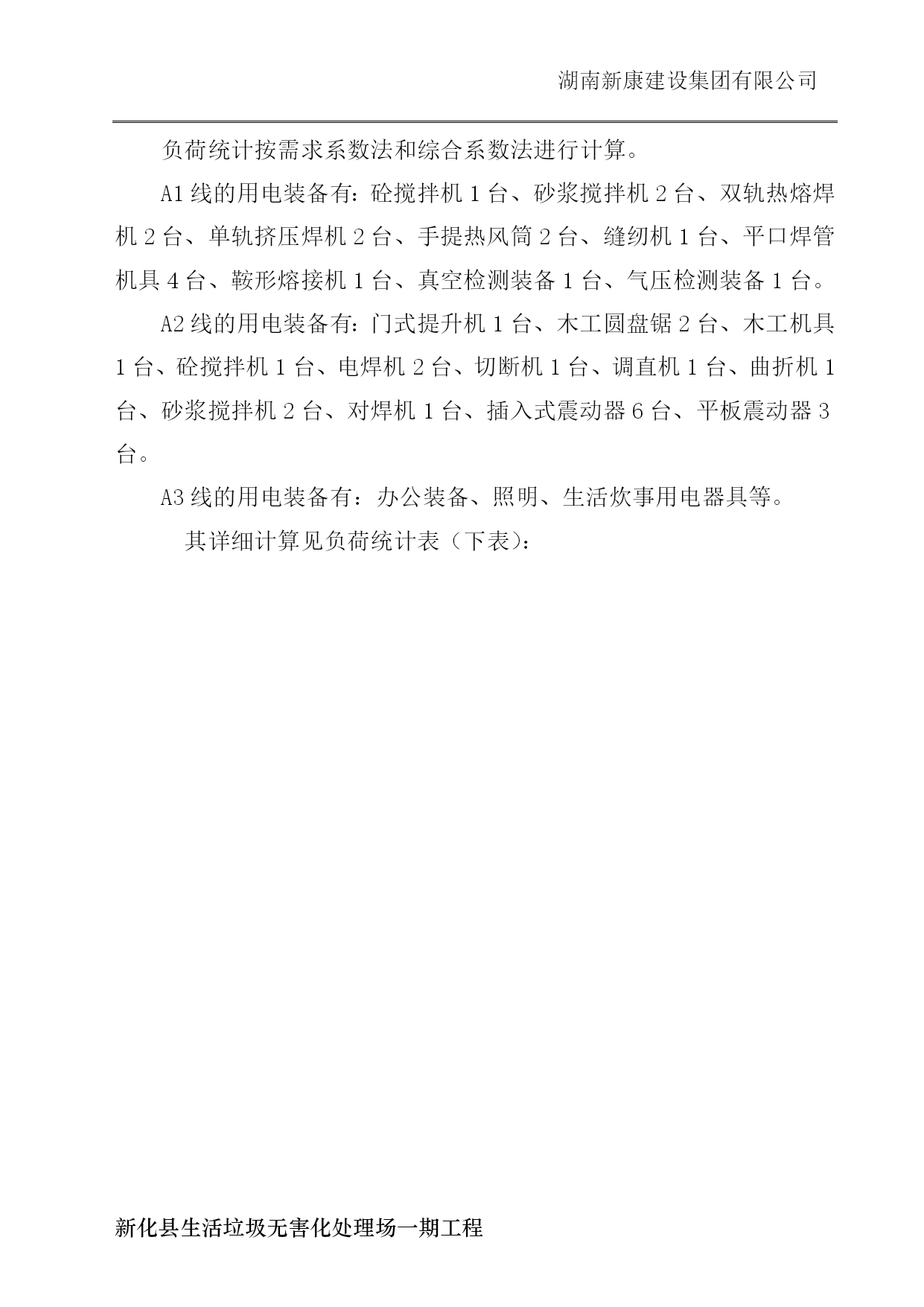

湖南新康建设集团有限公司新化县生活垃圾无害化处理场一期工程临时用电设计方案编制:审核:审批:湖南新康建设集团无量公司年月日新化县生活垃圾有害化处理场(一期)工程临时用电施工设计方案一、现场勘测对现场进行勘测,施工电源可从建设单位提供总配电箱中引接。二、配电室的确定及线路的分设及走向根据施工平面布置图及工程机械计划投入,结合现场的实践情况,按照JGJ46-2005《施工现场临时用电安全技术规范》要求,以配电线路的安全、可靠地运转,供电负荷的平衡分配为基本进行线路设计。本工程配电房拟定建于建设单位指定配电箱旁,便于电源的引入及用电安全保护。现场的供电线路分设为三条架空供电线路:A1线,沿全部填埋场的防火隔离带核心根据山体地形敷设架空线路一圈对垃圾填埋库区作业工区的施工现场进行供电。A2线,从配电室处敷设架空线路引到工程的管理区房建作业工区进行供电。A3线,从配电室处敷设架空线路引到工程项目部的办公区进行供电。各作业线路均采用三相五线制;其详细分配的布置请参见用电平面布置图、供电零碎图。三、负荷统计负荷统计按需求系数法和综合系数法进行计算。A1线的用电装备有:砼搅拌机1台、砂浆搅拌机2台、双轨热熔焊机2台、单轨挤压焊机2台、手提热风筒2台、缝纫机1台、平口焊管机具4台、鞍形熔接机1台、真空检测装备1台、气压检测装备1台。A2线的用电装备有:门式提升机1台、木工圆盘锯2台、木工机具1台、砼搅拌机1台、电焊机2台、切断机1台、调直机1台、曲折机1台、砂浆搅拌机2台、对焊机1台、插入式震动器6台、平板震动器3台。A3线的用电装备有:办公装备、照明、生活炊事用电器具等。其详细计算见负荷统计表(下表):回路机具名称型号数量功率KdCOSØtgØpjsQjsK∑pK∑qpjs合计Qjs合计回路电流K∑PK∑q总Pjs总Qjs总SjsA1塔式起重机F0/23B250.00.450.750.8845.0039.690.80.9184.1175.3386.20.90.9312.8302.2434.9施工电梯SC100/100240.00.350.750.8828.0024.69保送泵HBT60250.00.300.750.8830.0026.46电焊机BX1-300622.00.350.800.7546.2034.65钢筋切断机CQ40-B14.00.650.800.752.601.95对焊机UNL-100275.00.300.800.7545.0033.75冷拉卷扬机GJ4-4/1417.50.650.800.754.883.66钢筋曲折机GTJB7-4023.00.650.800.753.902.93直螺纹机GS型25.00.650.800.756.504.88砼搅拌机JDY350215.00.600.750.8818.0015.87A2塔式起重机F0/23B150.00.450.701.0222.5022.950.80.9191.2160.5379.2施工电梯SC100/100340.00.350.750.8842.0037.04保送泵HBT60250.00.300.750.8830.0026.46电焊机BX1-300622.00.350.800.7546.2034.65钢筋切断机CQ40-B24.00.650.800.755.203.90冷拉卷扬机GJ4-4/1427.50.650.800.759.757.31钢筋曲折机GTJB7-4043.00.650.800.757.805.85砼搅拌机JDY350215.00.600.750.8818.0015.87对焊机UNL-100175.00.300.750.8822.5019.84直螺纹机GS型25.00.500.750.885.004.41生活区用电130.01.01.00.030.000.00新化县生活垃圾有害化处理场工程用电负荷统计表注:K:需用系数P:有功功率Q:无功功率S:视在功率湖南新康建设集团有限公司新化县生活垃圾无害化处理场一期工程PAGE12四、选择变压器在此工程中,根据以上负荷统计,SJS=KVA,变压器容量满足要求。五、线路的选择及敷设1、线路走向的确定现场的供电线路以三级配电的方式分设为三条架空供电线路:A1线,沿全部填埋场的防火隔离带核心并根据山体地形设架空线路一圈,每间隔100米设分配电箱,再从分配电箱引线架空至各用电地点(末端开关箱)对垃圾填埋库区的作业工区施工现场进行供电。A2线,从配电室处引线架空至工程管理区的房建作业工区进行供电。A3线,从配电室处引线架空至工程项目部的办公区进行供电。其详细分配的布置请参见用电平面布置图、供电零碎图。2、电杆、横担、绝缘子的选择架
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

垃圾填埋场临时用电方案-经典通用宝藏文档

文档大小:88KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
