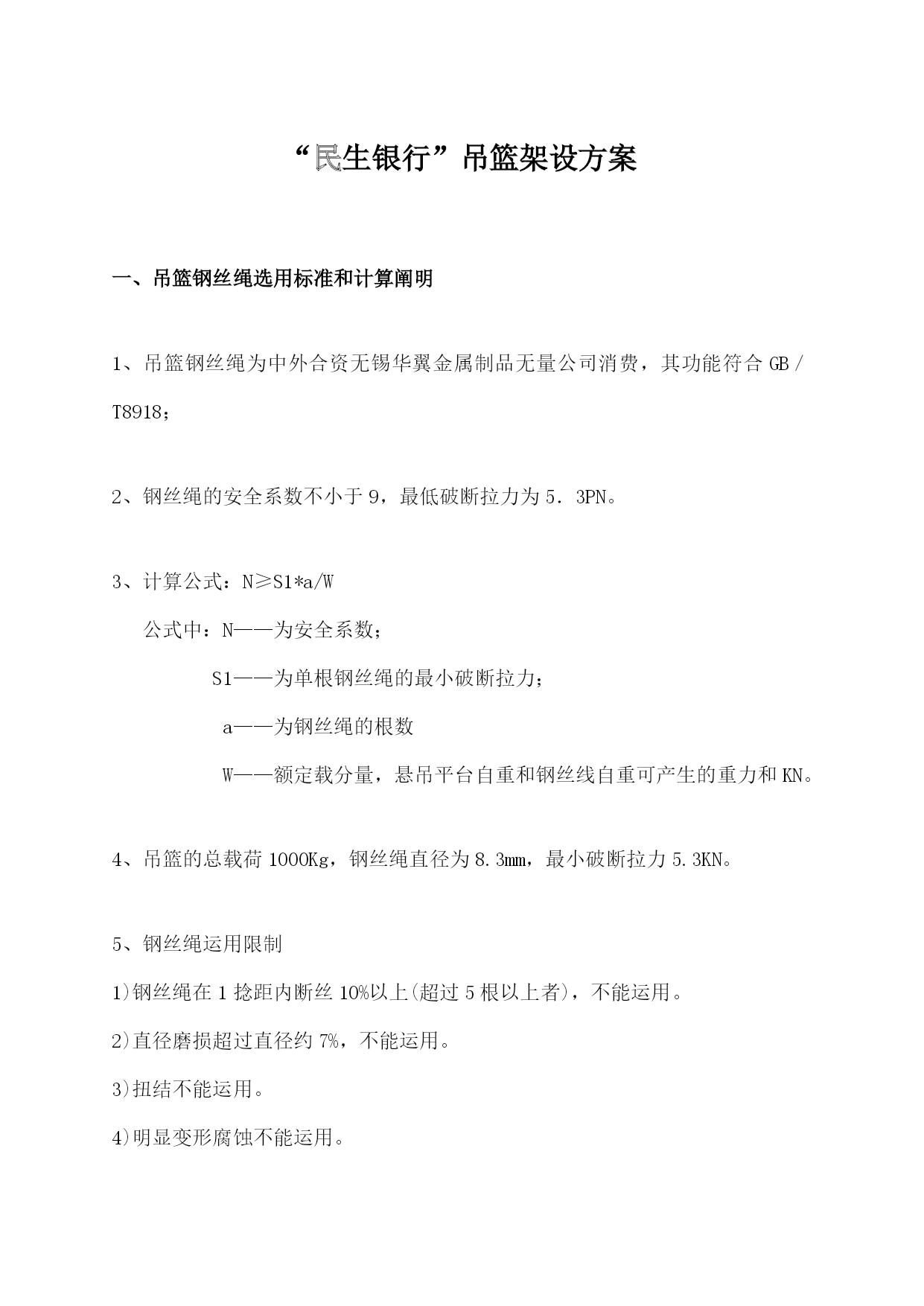

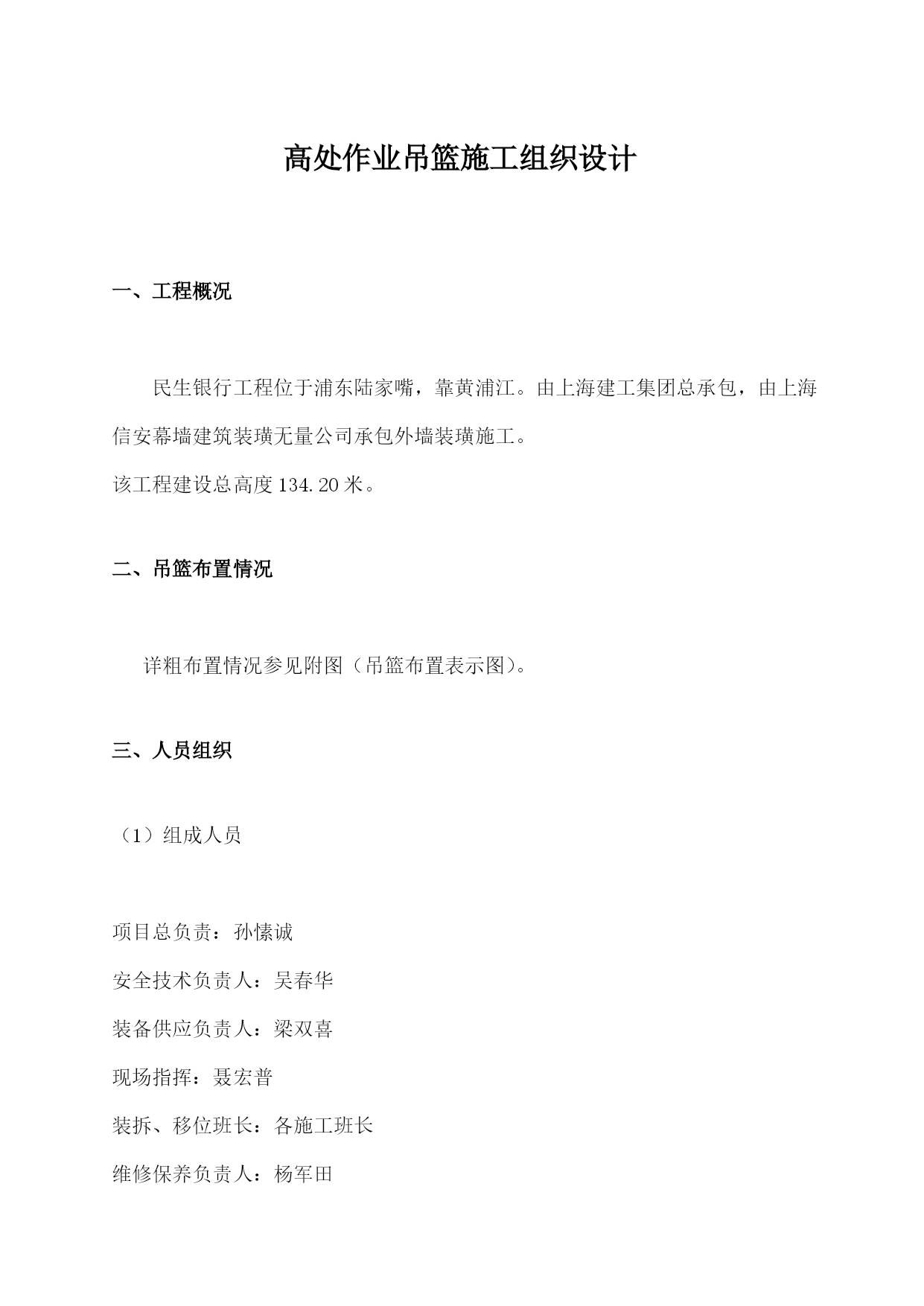

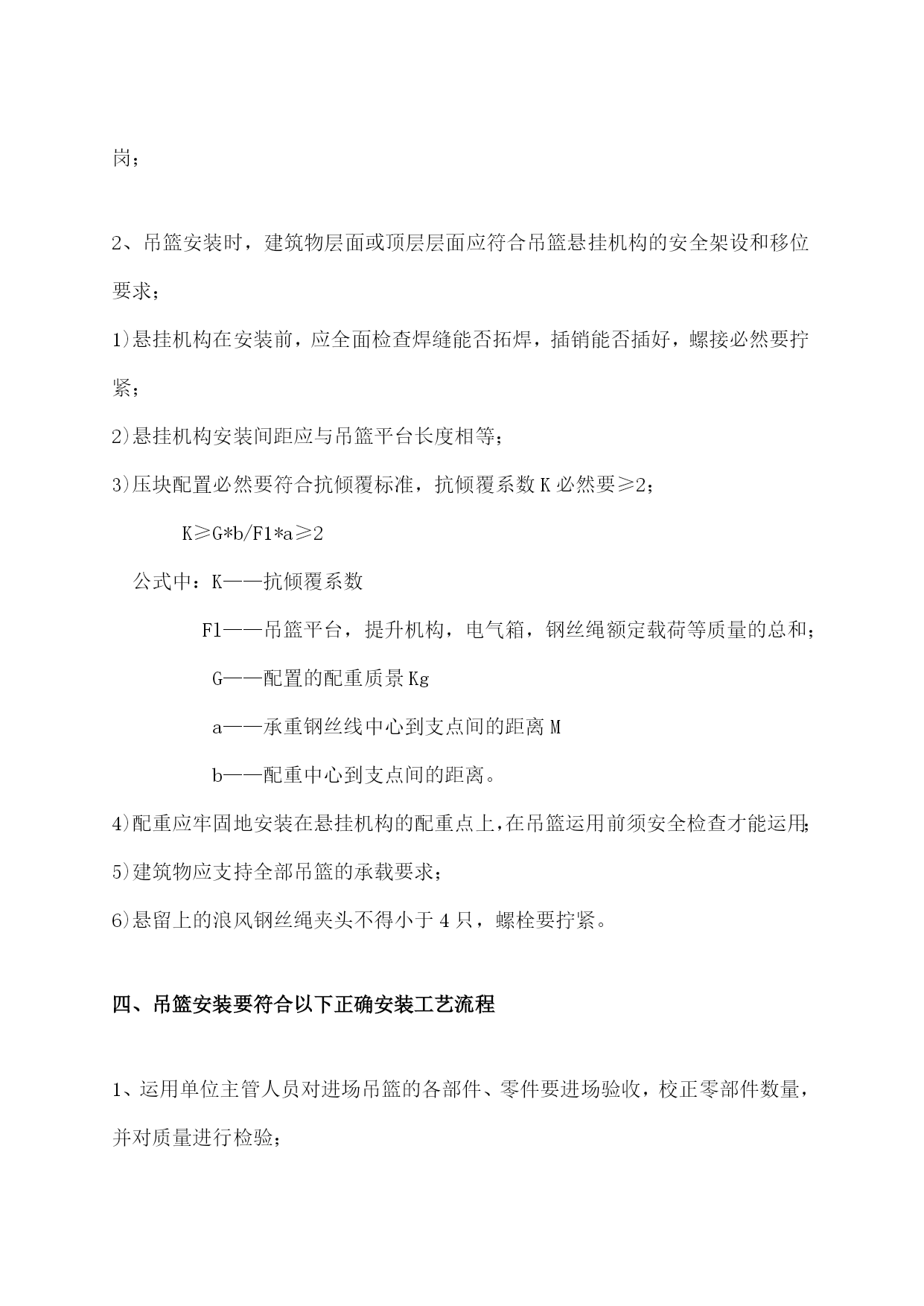

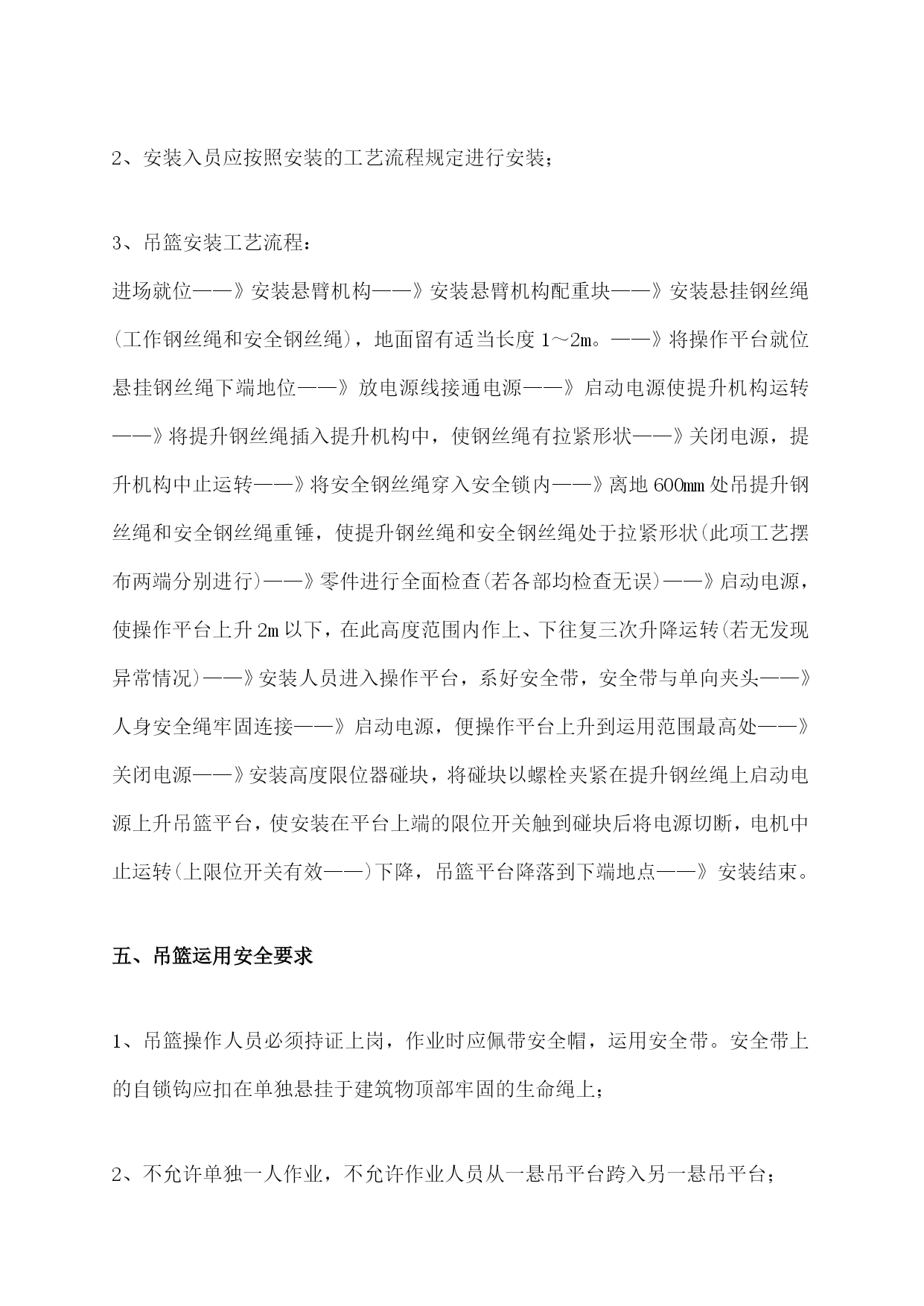

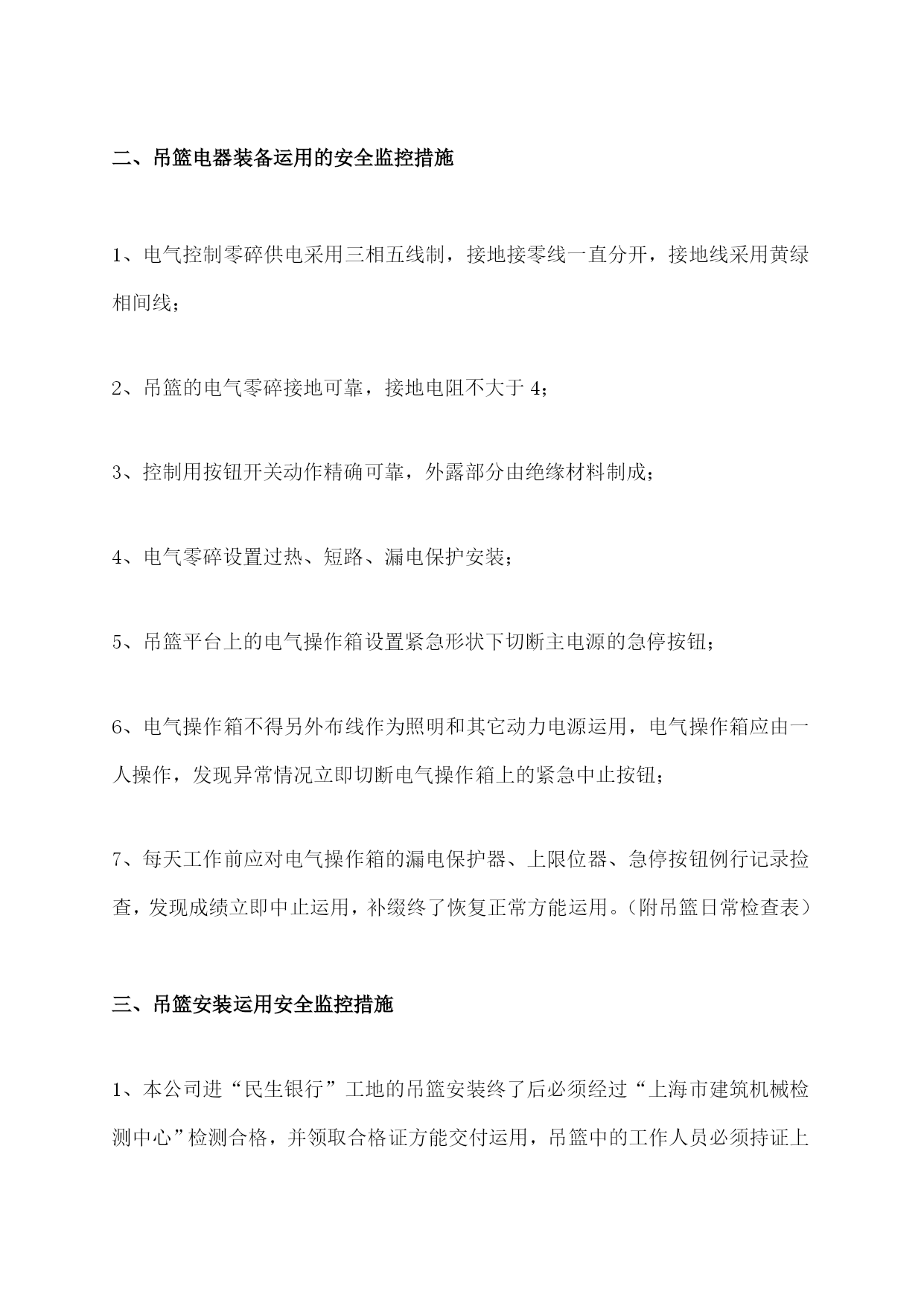

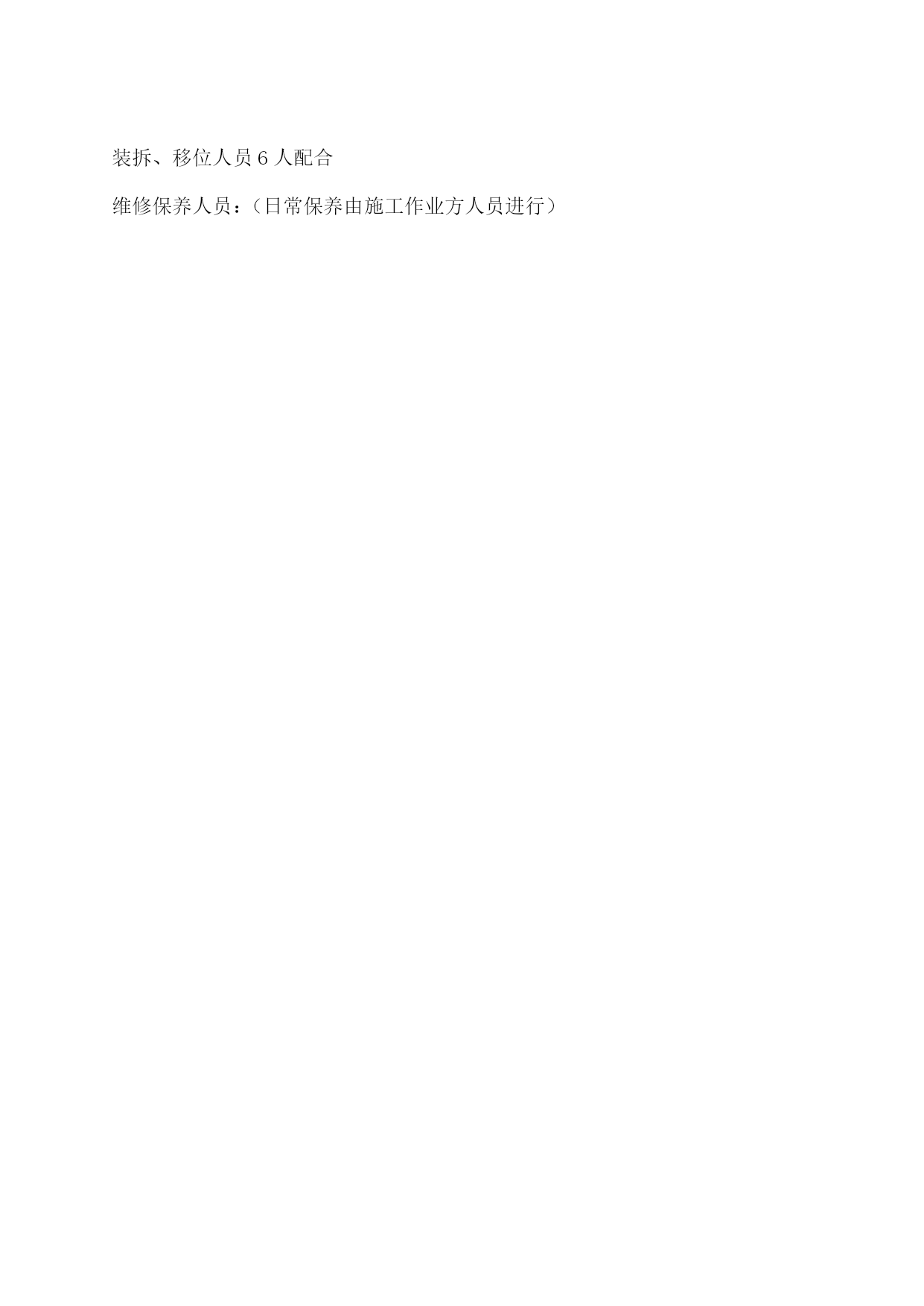

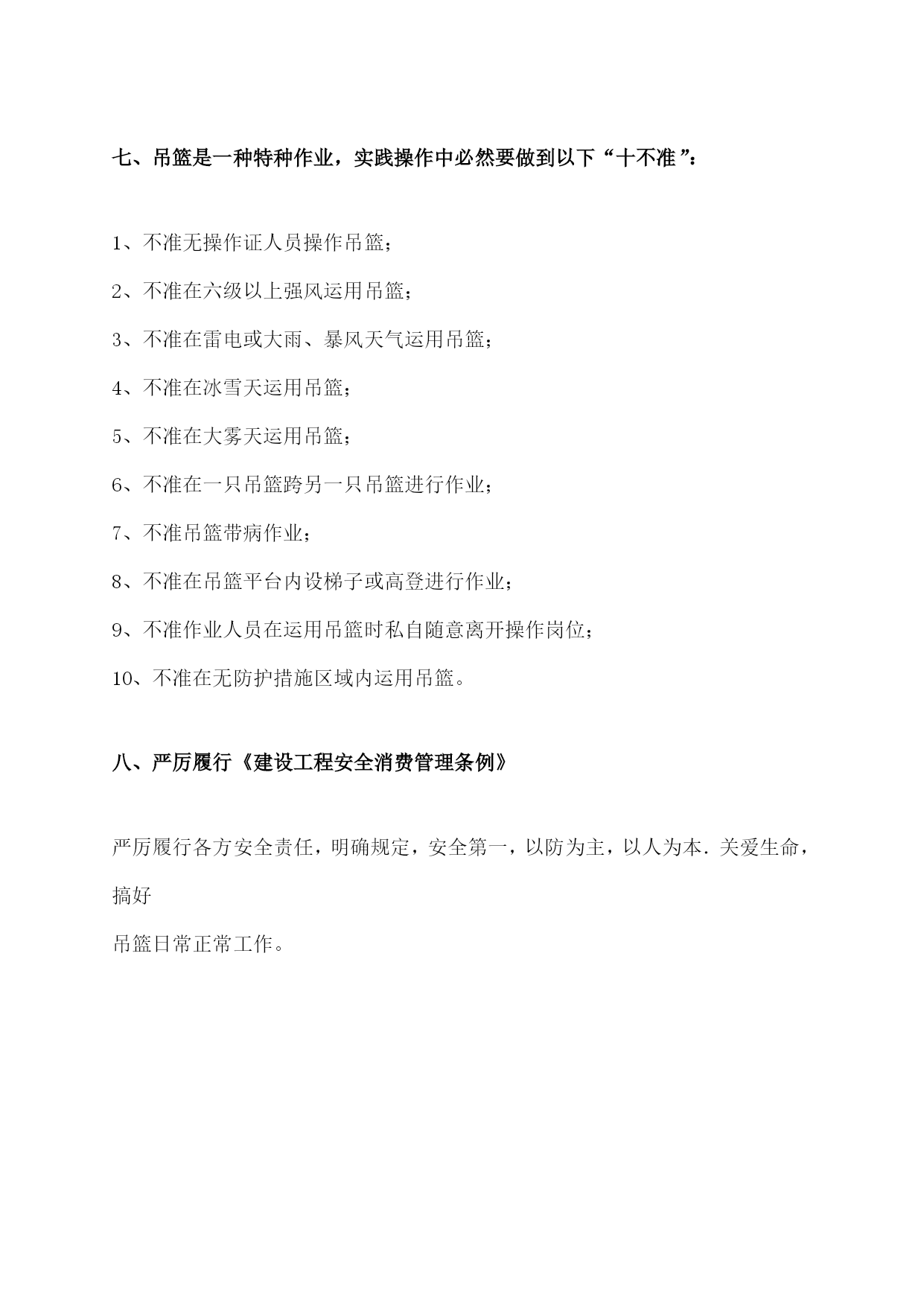

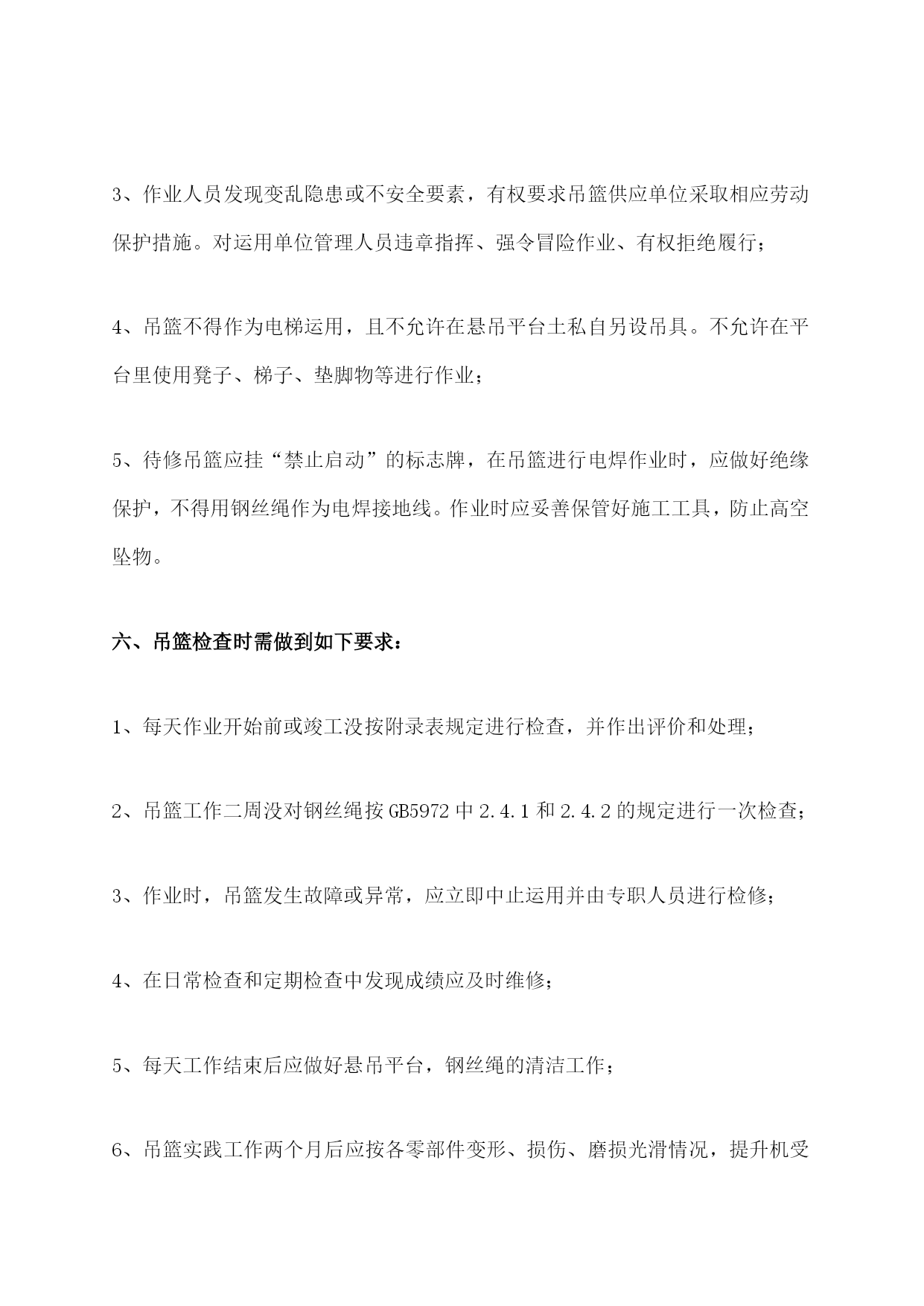

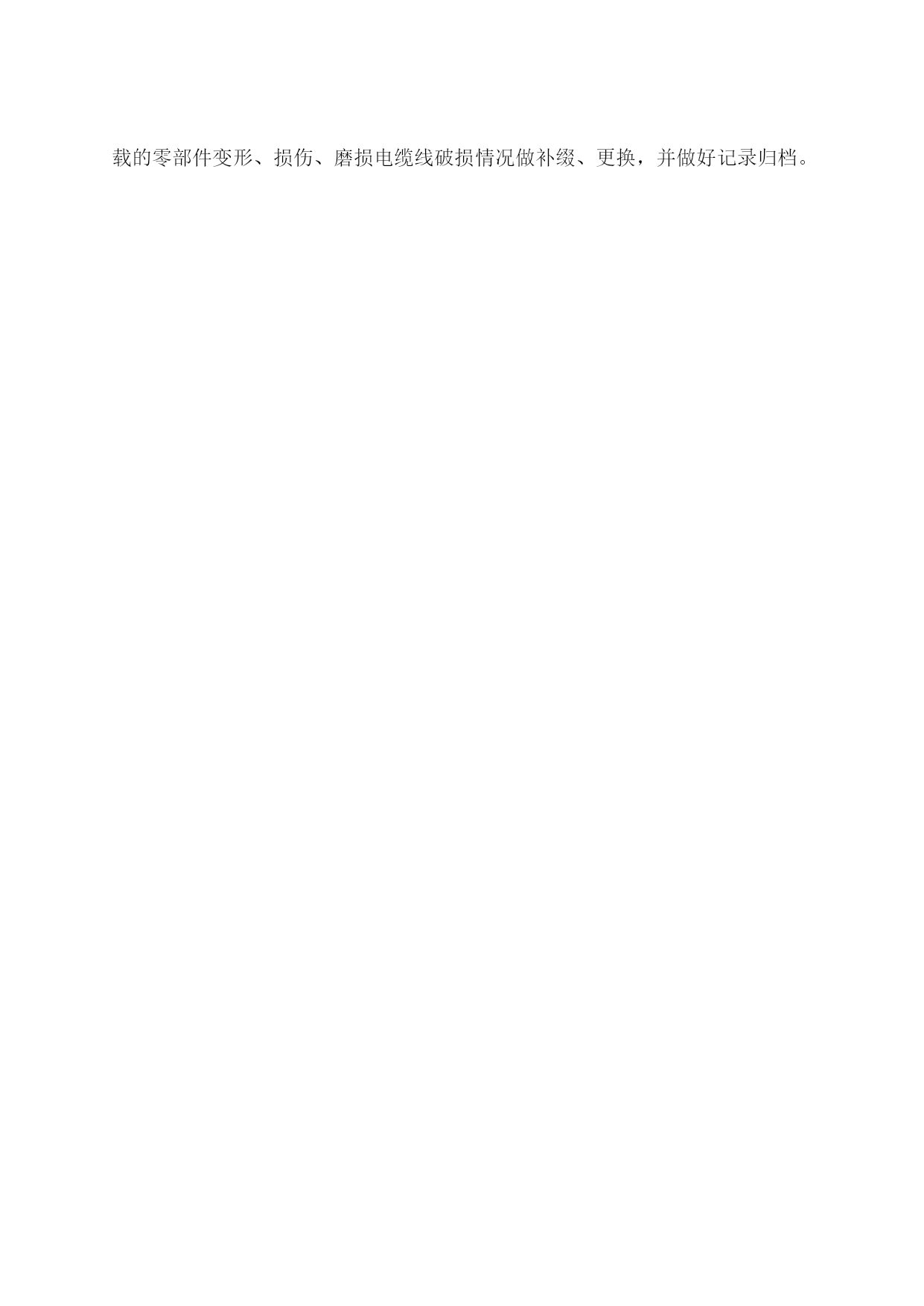

PAGE“民生银行”吊篮架设方案一、吊篮钢丝绳选用标准和计算阐明1、吊篮钢丝绳为中外合资无锡华翼金属制品无量公司消费,其功能符合GB/T8918;2、钢丝绳的安全系数不小于9,最低破断拉力为5.3PN。3、计算公式:N≥S1*a/W公式中:N——为安全系数;S1——为单根钢丝绳的最小破断拉力;a——为钢丝绳的根数W——额定载分量,悬吊平台自重和钢丝线自重可产生的重力和KN。4、吊篮的总载荷1000Kg,钢丝绳直径为8.3mm,最小破断拉力5.3KN。5、钢丝绳运用限制1)钢丝绳在1捻距内断丝10%以上(超过5根以上者),不能运用。2)直径磨损超过直径约7%,不能运用。3)扭结不能运用。4)明显变形腐蚀不能运用。二、吊篮电器装备运用的安全监控措施1、电气控制零碎供电采用三相五线制,接地接零线一直分开,接地线采用黄绿相间线;2、吊篮的电气零碎接地可靠,接地电阻不大于4;3、控制用按钮开关动作精确可靠,外露部分由绝缘材料制成;4、电气零碎设置过热、短路、漏电保护安装;5、吊篮平台上的电气操作箱设置紧急形状下切断主电源的急停按钮;6、电气操作箱不得另外布线作为照明和其它动力电源运用,电气操作箱应由一人操作,发现异常情况立即切断电气操作箱上的紧急中止按钮;7、每天工作前应对电气操作箱的漏电保护器、上限位器、急停按钮例行记录捡查,发现成绩立即中止运用,补缀终了恢复正常方能运用。(附吊篮日常检查表)三、吊篮安装运用安全监控措施1、本公司进“民生银行”工地的吊篮安装终了后必须经过“上海市建筑机械检测中心”检测合格,并领取合格证方能交付运用,吊篮中的工作人员必须持证上岗;2、吊篮安装时,建筑物层面或顶层层面应符合吊篮悬挂机构的安全架设和移位要求;1)悬挂机构在安装前,应全面检查焊缝能否拓焊,插销能否插好,螺接必然要拧紧;2)悬挂机构安装间距应与吊篮平台长度相等;3)压块配置必然要符合抗倾覆标准,抗倾覆系数K必然要≥2;K≥G*b/F1*a≥2公式中:K——抗倾覆系数Fl——吊篮平台,提升机构,电气箱,钢丝绳额定载荷等质量的总和;G——配置的配重质景Kga——承重钢丝线中心到支点间的距离Mb——配重中心到支点间的距离。4)配重应牢固地安装在悬挂机构的配重点上,在吊篮运用前须安全检查才能运用;5)建筑物应支持全部吊篮的承载要求;6)悬留上的浪风钢丝绳夹头不得小于4只,螺栓要拧紧。四、吊篮安装要符合以下正确安装工艺流程1、运用单位主管人员对进场吊篮的各部件、零件要进场验收,校正零部件数量,并对质量进行检验;2、安装入员应按照安装的工艺流程规定进行安装;3、吊篮安装工艺流程:进场就位——》安装悬臂机构——》安装悬臂机构配重块——》安装悬挂钢丝绳(工作钢丝绳和安全钢丝绳),地面留有适当长度1~2m。——》将操作平台就位悬挂钢丝绳下端地位——》放电源线接通电源——》启动电源使提升机构运转——》将提升钢丝绳插入提升机构中,使钢丝绳有拉紧形状——》关闭电源,提升机构中止运转——》将安全钢丝绳穿入安全锁内——》离地600mm处吊提升钢丝绳和安全钢丝绳重锤,使提升钢丝绳和安全钢丝绳处于拉紧形状(此项工艺摆布两端分别进行)——》零件进行全面检查(若各部均检查无误)——》启动电源,使操作平台上升2m以下,在此高度范围内作上、下往复三次升降运转(若无发现异常情况)——》安装人员进入操作平台,系好安全带,安全带与单向夹头——》人身安全绳牢固连接——》启动电源,便操作平台上升到运用范围最高处——》关闭电源——》安装高度限位器碰块,将碰块以螺栓夹紧在提升钢丝绳上启动电源上升吊篮平台,使安装在平台上端的限位开关触到碰块后将电源切断,电机中止运转(上限位开关有效——)下降,吊篮平台降落到下端地点——》安装结束。五、吊篮运用安全要求1、吊篮操作人员必须持证上岗,作业时应佩带安全帽,运用安全带。安全带上的自锁钩应扣在单独悬挂于建筑物顶部牢固的生命绳上;2、不允许单独一人作业,不允许作业人员从一悬吊平台跨入另一悬吊平台;3、作业人员发现变乱隐患或不安全要素,有权要求吊篮供应单位采取相应劳动保护措施。对运用单位管理人员违章指挥、强令冒险作业、有权拒绝履行;4、吊篮不得作为电梯运用,且不允许在悬吊平台土私自另设吊具。不允许在平台里使用凳子、梯子、垫脚物等进行作业;5、待修吊篮应挂“禁止启动”的标志牌,在吊篮进行电焊作业时,应做好绝缘保护,不得用钢丝绳作为电焊接地线。作业时应妥善保管好施工工具,防止高空坠物。六、吊篮检查时需做到如下要求:1、每天作业开始前或竣工没按附录表规定进行检查,并作出评价和处理;2、吊篮工作二周没对钢丝绳按GB5972中2.4.1和2.4.2的规
