如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

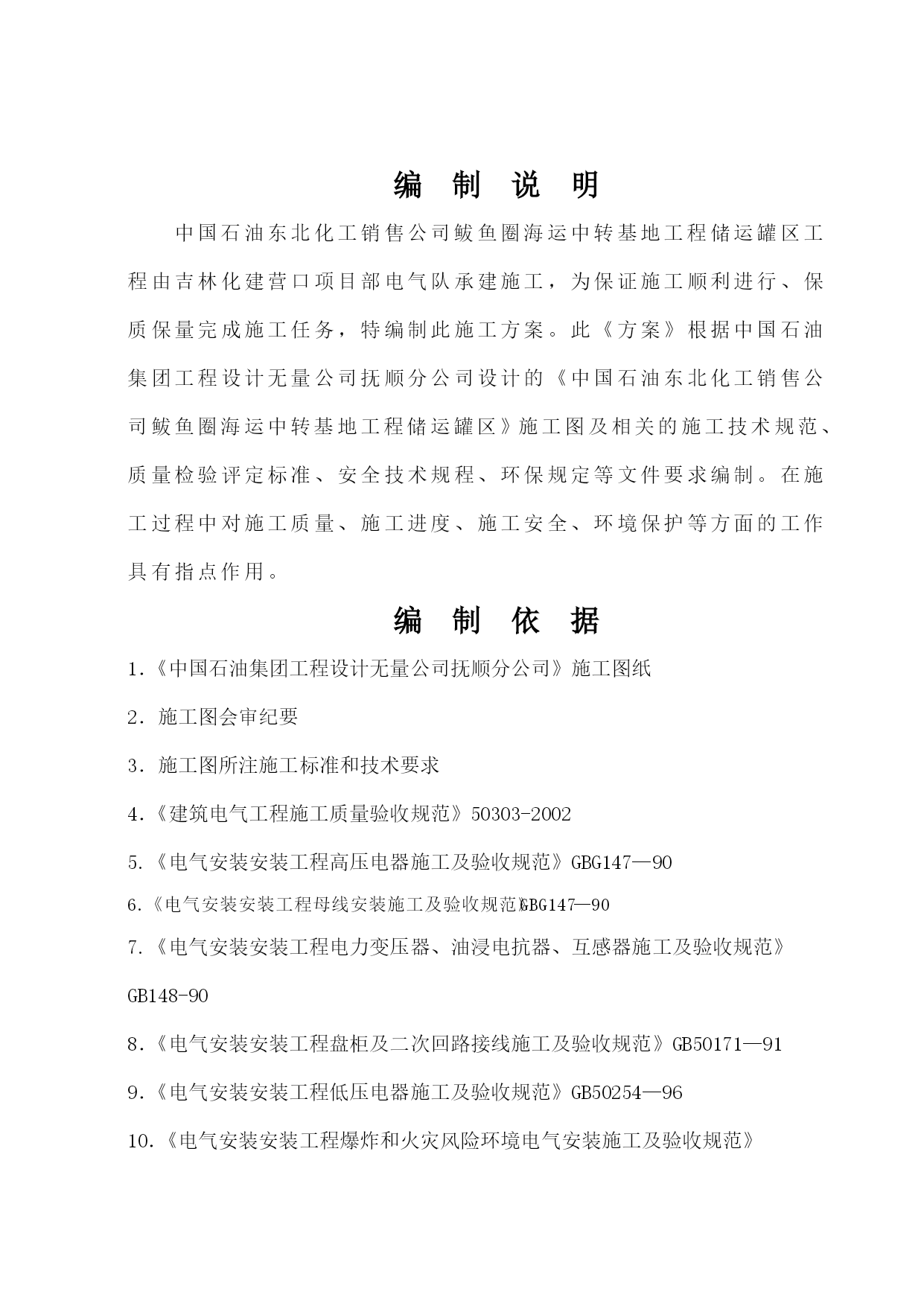

中油化建电气安装施工组织设计中国石油东北化工销售公司鲅鱼圈海运中转基地工程审核:编制:赵振中编制单位:中油吉林化建工程股份无量公司2009年4月10日目录1.编制阐明2.编制根据3.工程概况4.施工预备5.工程施工方法6.施工技术组织措施计划7.施工进度计划编制说明中国石油东北化工销售公司鲅鱼圈海运中转基地工程储运罐区工程由吉林化建营口项目部电气队承建施工,为保证施工顺利进行、保质保量完成施工任务,特编制此施工方案。此《方案》根据中国石油集团工程设计无量公司抚顺分公司设计的《中国石油东北化工销售公司鲅鱼圈海运中转基地工程储运罐区》施工图及相关的施工技术规范、质量检验评定标准、安全技术规程、环保规定等文件要求编制。在施工过程中对施工质量、施工进度、施工安全、环境保护等方面的工作具有指点作用。编制依据1.《中国石油集团工程设计无量公司抚顺分公司》施工图纸2.施工图会审纪要3.施工图所注施工标准和技术要求4.《建筑电气工程施工质量验收规范》50303-20025.《电气安装安装工程高压电器施工及验收规范》GBG147—906.《电气安装安装工程母线安装施工及验收规范》GBG147—907.《电气安装安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GB148-908.《电气安装安装工程盘柜及二次回路接线施工及验收规范》GB50171—919.《电气安装安装工程低压电器施工及验收规范》GB50254—9610.《电气安装安装工程爆炸和火灾风险环境电气安装施工及验收规范》GB50257—9611.《电气安装安装工程电缆线路施工及验收规范》GB50168—200612.《电气安装安装工程接地安装施工及验收规范》GB169-200613.《电气安装安装工程电气装备交接实验标准》GB50150—2006工程概况一、工程次要施工项目:1、干式变压器SCB10-1000/10/0.41台2、高压负荷开关柜HXGN-1231.5KA1台3、低压开关柜MNS12台4、低压电容器柜MNS改1台5、照明柜MNS改1台6、EPS电源15KW1套7、防爆配电箱安装7台8、配电箱安装3台9、操作柱安装8台10、电缆敷设21450米11、照明灯具安装155套12、铜包钢接地线3060米13、铜包钢接地极54根14、铜包钢避雷线320米15、电伴热数显配电箱2套16、UPS电源2套17、串联型电伴热带6600米18、并联型电伴热带2200米二、施工现场情况:1、配电室安装环境为普通环境,土建施工结束后,才能进行电气安装。1.1、配电室为砖混单层结构。10KV单电源由供电方直接接入高压负荷开关入口。供电方做总计量,本配电室低压进线处做计量。1.2、高压负荷开关为柜内安装,柜正面手动操作,1000KVA干式变压器带防护柜,高压侧底部电缆进线,低压母线侧出线经转接柜至低压进线柜。低压配电柜采用MNS系列后出线方式。1.3、配电室内电缆沿盘后电缆沟敷设,沟上设盖板,电缆沟出入口敷装备工后应做防火封堵。1.4、变压器二次中性点直接接地,零母线引至配电盘内零线,低压配电零线(N)与地线(PE)分开,采用TN-S零碎。1.5、配电装备金属外壳、基础、支架、铠装、保护管均应可靠接地,接地电阻小于4欧姆,接地线由户外接地零碎引来,接地干线沿配电室电缆沟电缆支架敷设,干线与支线程度连铸焊接,支线与装备采用终端螺栓连接。1.6、低压无功功率补偿柜为MNS外壳内配套电容器222kvar,分6段自动投切。1.7、照明柜全体定制内设智能照明节能稳压控制器除具有优秀的节能、保护、控制、显示的本质功能外,还具有路灯自动、手动开停功能。2、罐区与泵房安装环境为易爆风险环境2区(dIIBT4).施工中与其他工序同时进行,在进行安装工作的同时也要做好安全工作,在保证质量的同时也要保证进度。2.1、罐区用电均由配电室提供。检修配电箱挂式安装。2.2、电缆敷设,室外电缆沿充沙电缆沟敷设,电缆沟内电缆分两侧电缆支架敷设,一侧为强电电缆,另一侧为弱电电缆。交叉时保持大于500mm。电缆出沟部分直埋敷设,室外埋深0.8米,电缆出沟、过马路、入室、出地面处加保护管,出口封堵。2.3防爆电气装备的进线口与电缆、导线应能可靠的接线及密封,多余的进线口其弹性密封垫和金属垫片应齐全,并应将压紧螺母拧紧使进线口密封,金属垫片的厚度不得小于2mm.2.4、照明安装:路灯、高杆灯由配电室照明盘供电,路灯杆高8米,间距约30米均匀对称安装,基础中心距路边0.8米;罐区内罐上照明电源取自对应泵房的配电箱,灯具发光点距被照平台2.3
