您所在位置: 网站首页 / 文档列表 / 设计及方案 / 文档详情
最新脚手架搭拆专项施工方案-经典通用.doc 立即下载
上传人:石头****海海 上传时间:2024-09-04 格式:DOC 页数:15 大小:95KB 金币:6 举报 版权申诉
预览加载中,请您耐心等待几秒...

最新脚手架搭拆专项施工方案-经典通用.doc

最新脚手架搭拆专项施工方案-经典通用.doc

预览

免费试读已结束,剩余 5 页请下载文档后查看

6 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

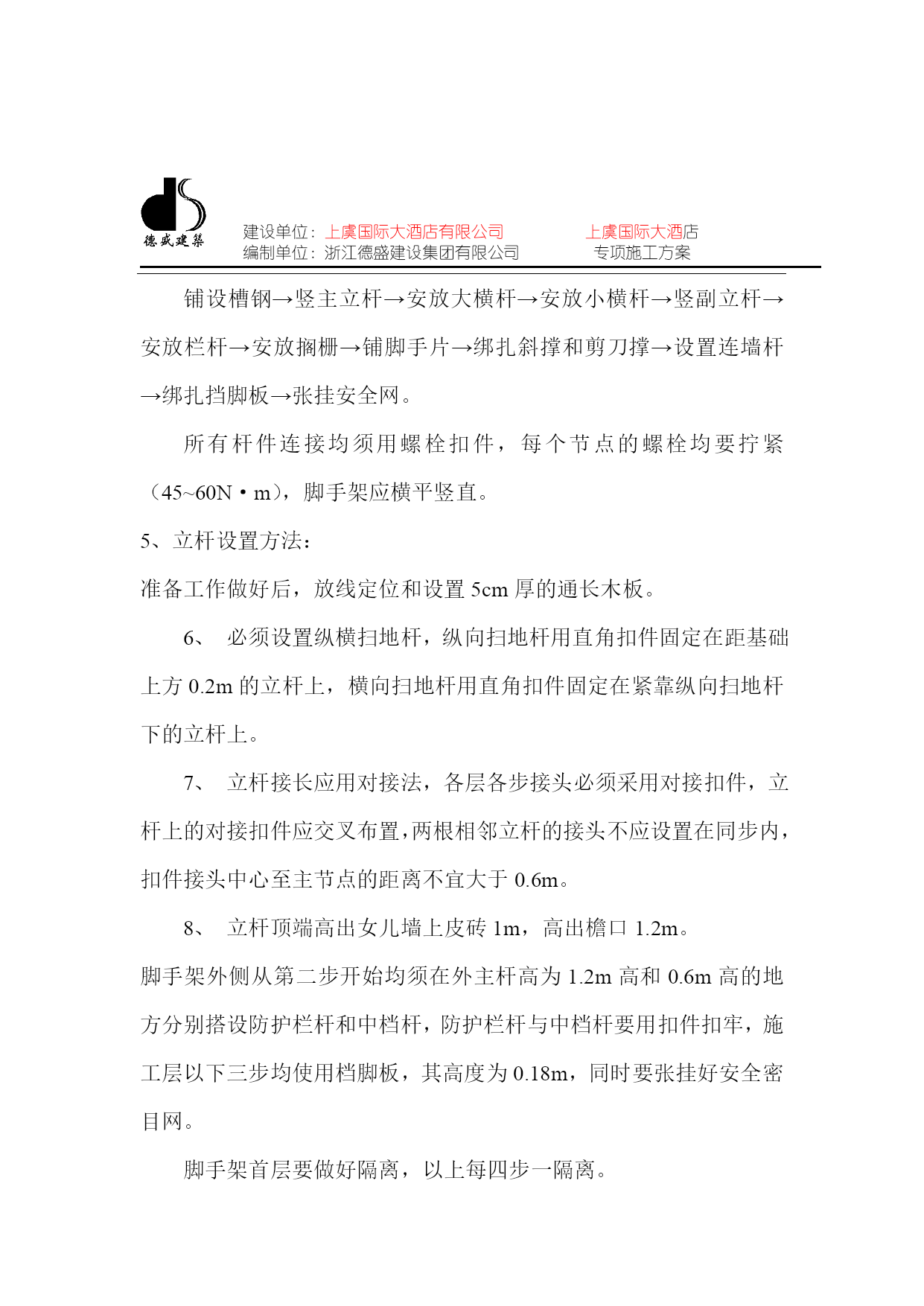

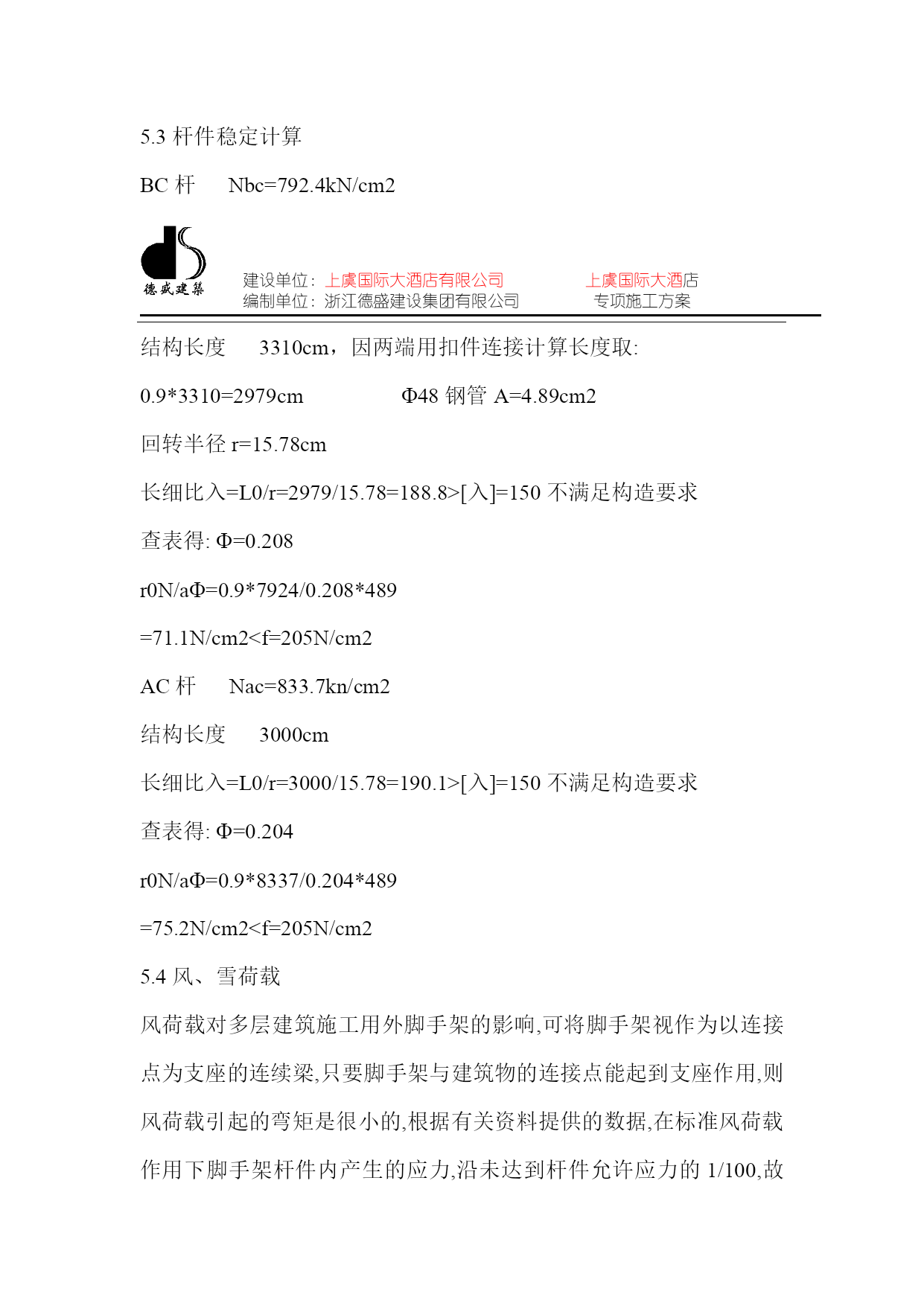

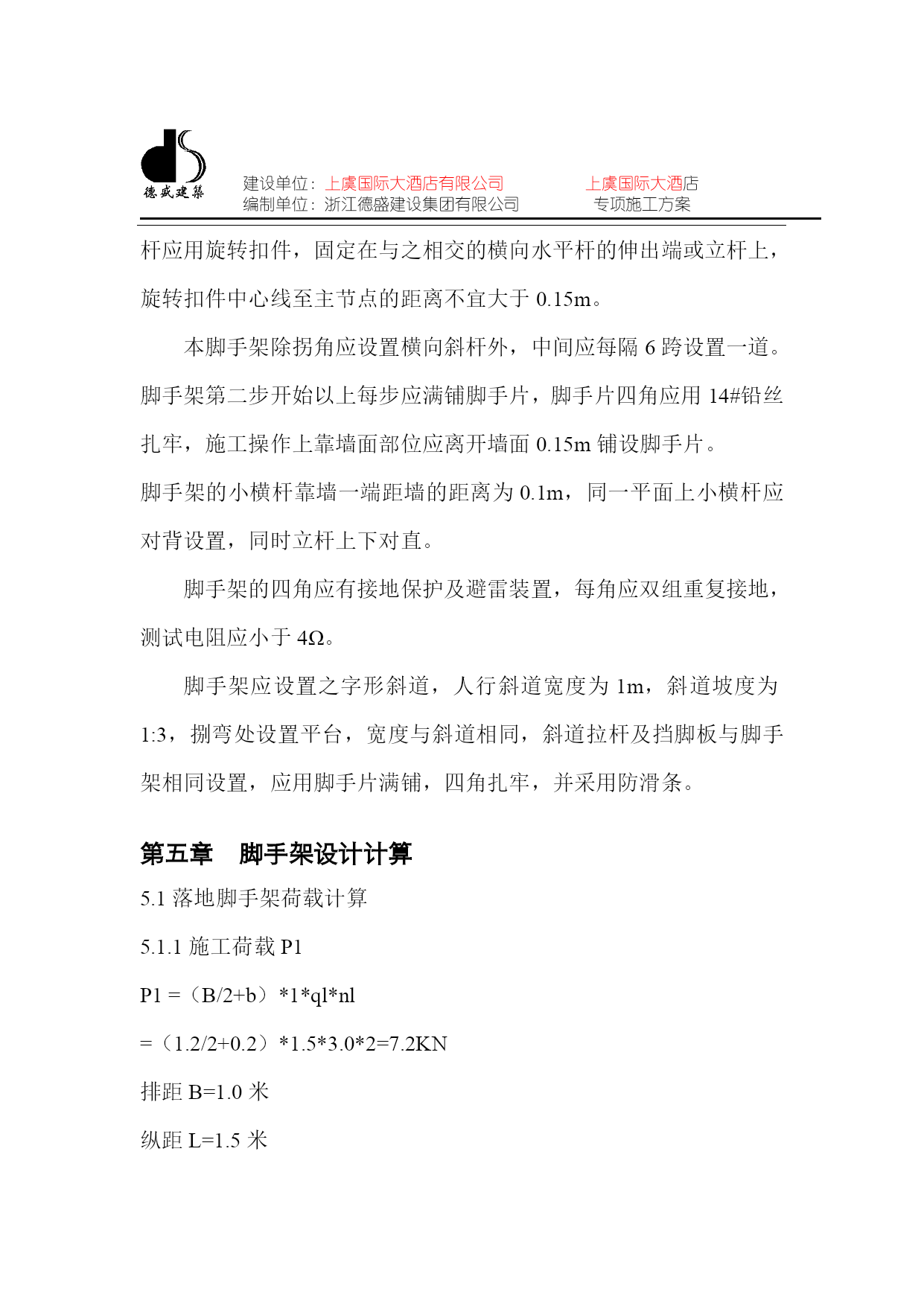

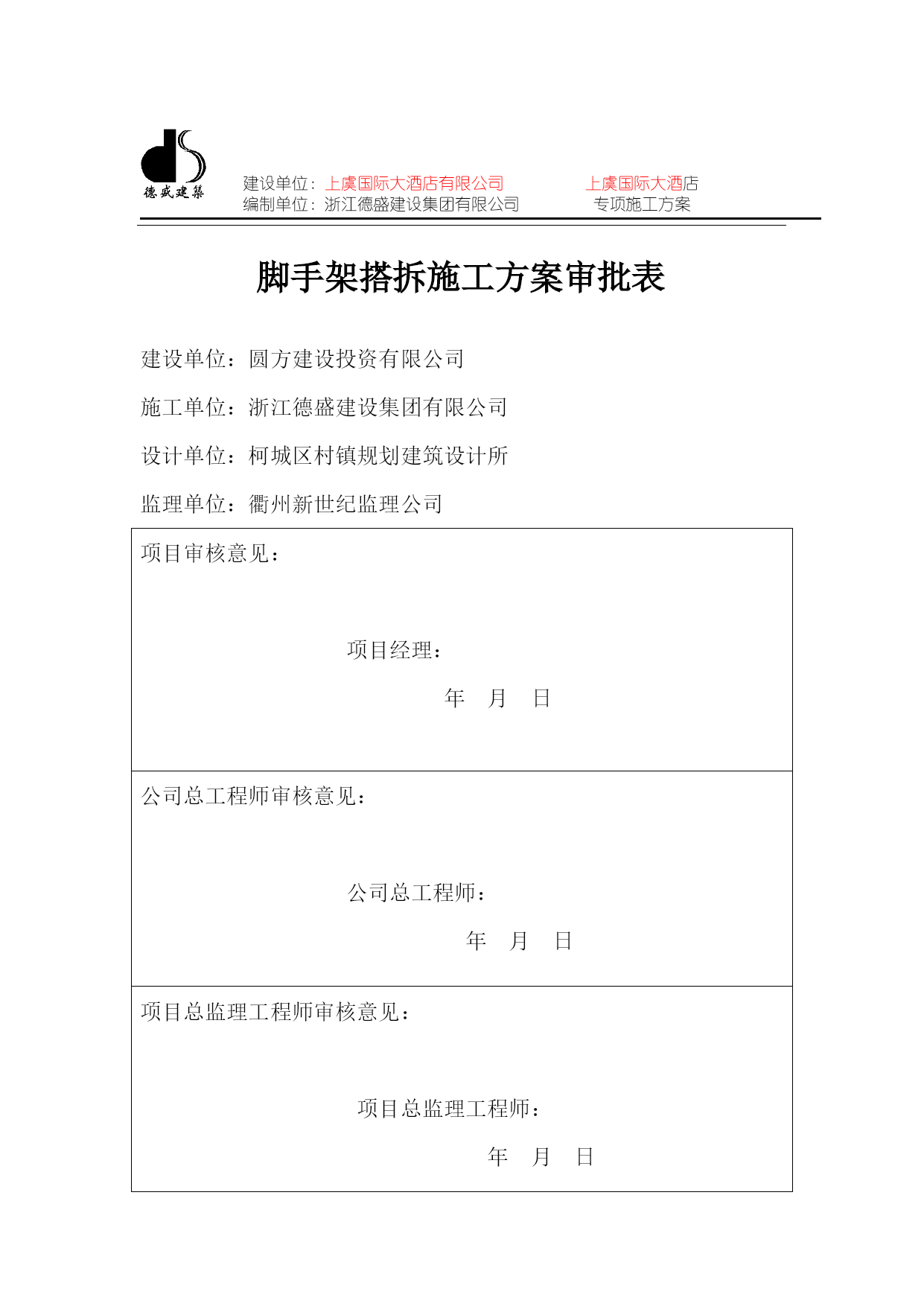

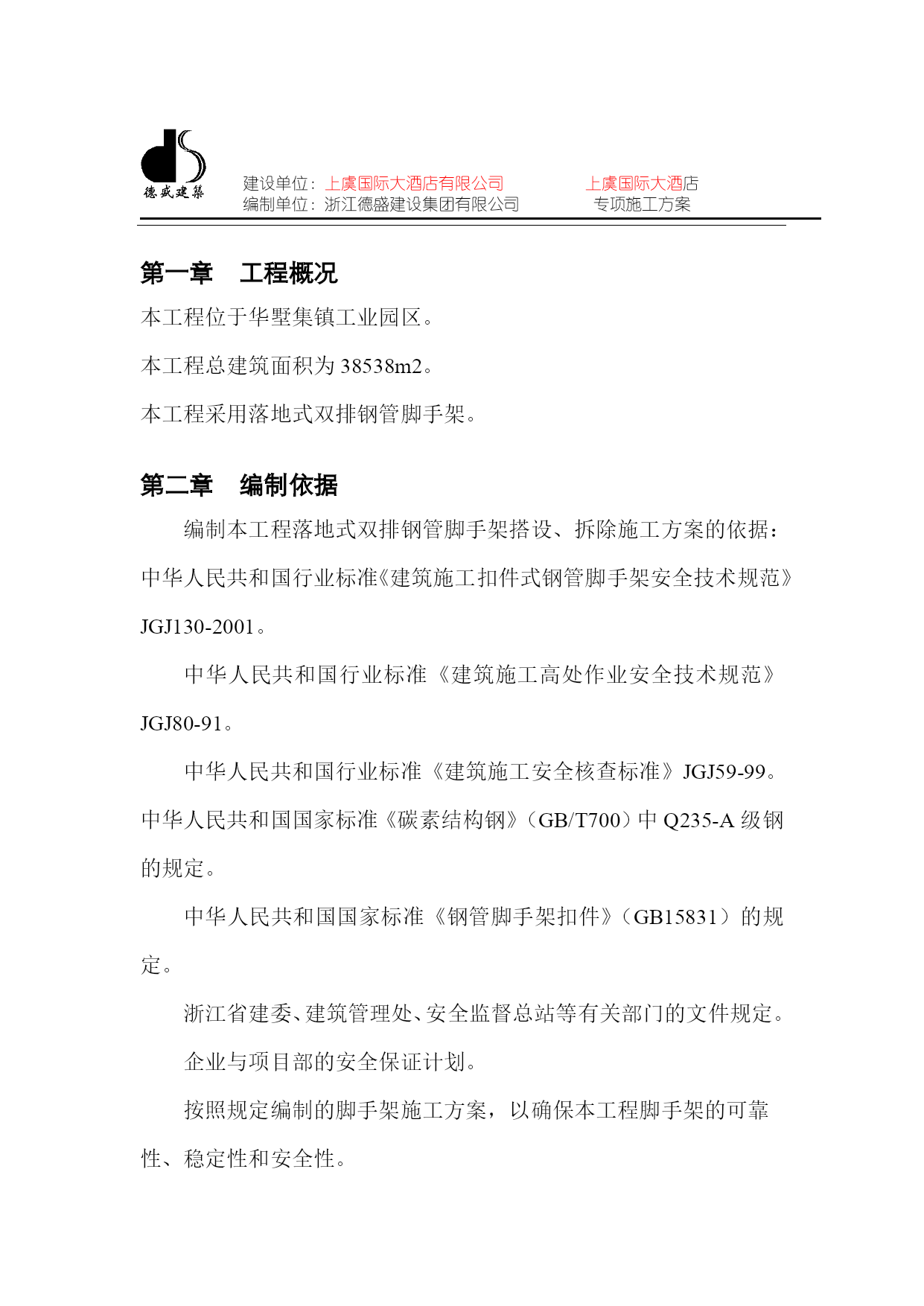

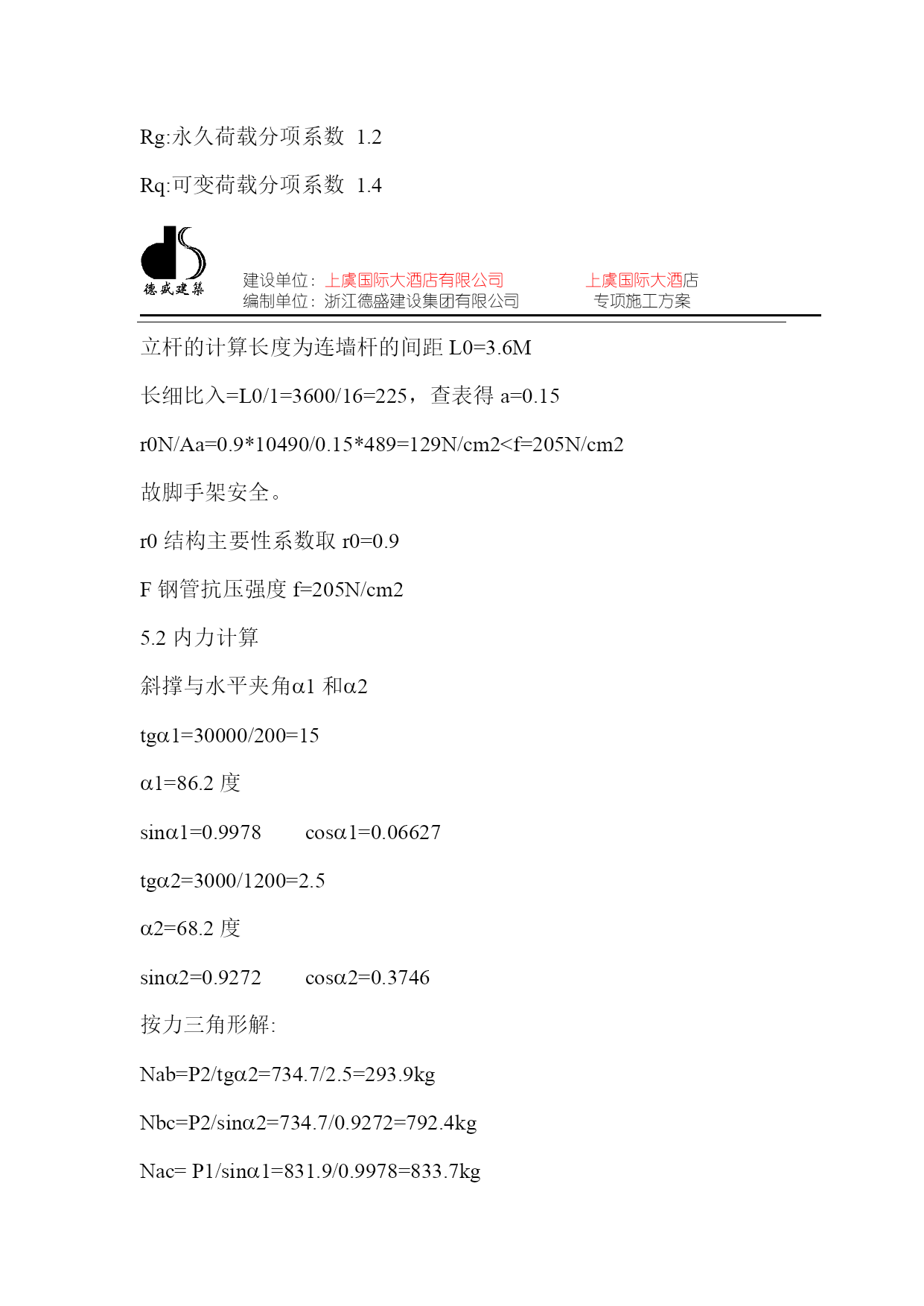

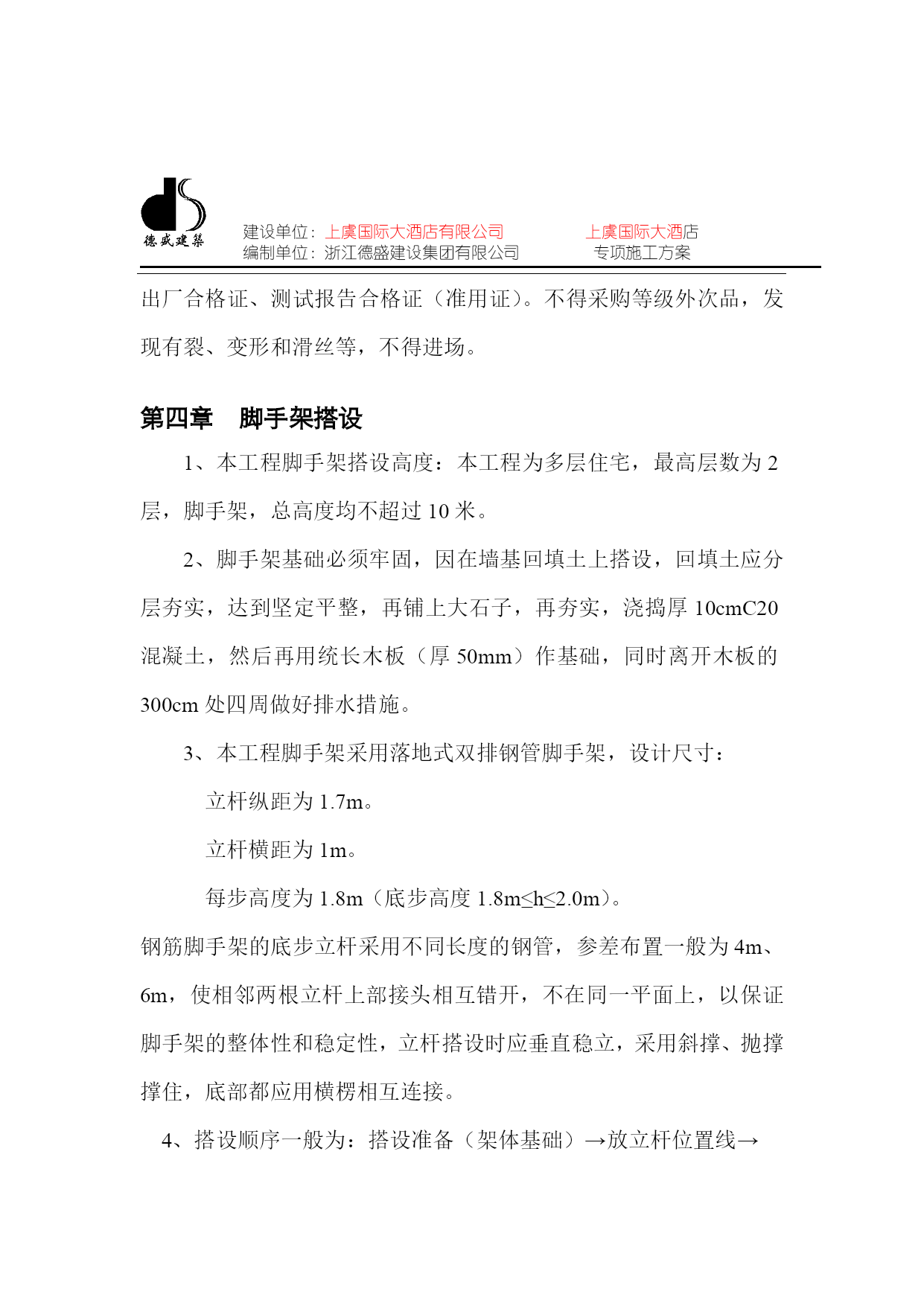

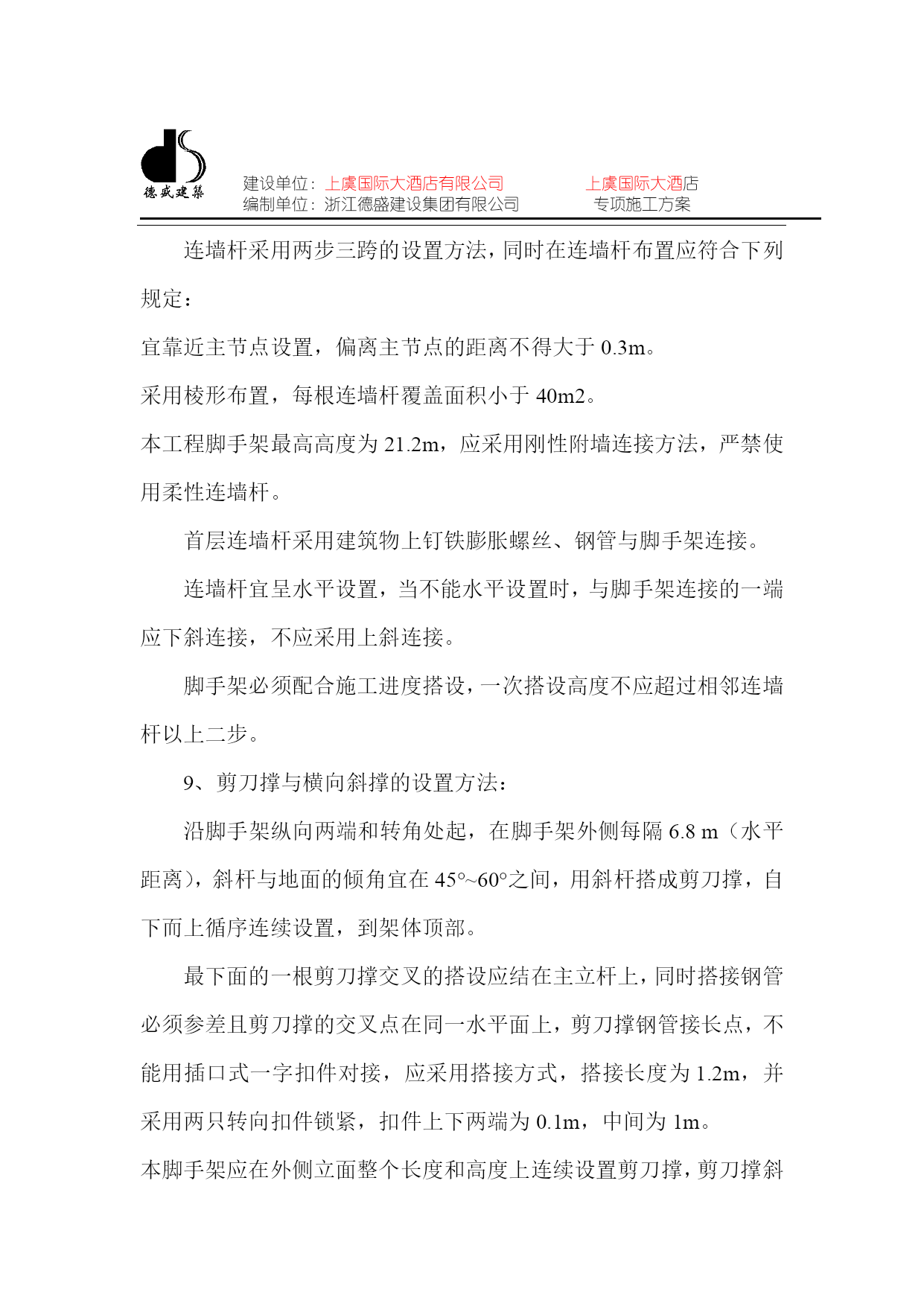

建设单位:上虞国际大酒店有限公司上虞国际大酒店编制单位:浙江德盛建设集团有限公司专项施工方案脚手架搭拆施工方案审批表建设单位:圆方建设投资有限公司施工单位:浙江德盛建设集团有限公司设计单位:柯城区村镇规划建筑设计所监理单位:衢州新世纪监理公司项目审核意见:项目经理:年月日公司总工程师审核意见:公司总工程师:年月日项目总监理工程师审核意见:项目总监理工程师:年月日建设单位:上虞国际大酒店有限公司上虞国际大酒店编制单位:浙江德盛建设集团有限公司专项施工方案第一章工程概况本工程位于华墅集镇工业园区。本工程总建筑面积为38538m2。本工程采用落地式双排钢管脚手架。第二章编制依据编制本工程落地式双排钢管脚手架搭设、拆除施工方案的依据:中华人民共和国行业标准《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001。中华人民共和国行业标准《建筑施工高处作业安全技术规范》JGJ80-91。中华人民共和国行业标准《建筑施工安全核查标准》JGJ59-99。中华人民共和国国家标准《碳素结构钢》(GB/T700)中Q235-A级钢的规定。中华人民共和国国家标准《钢管脚手架扣件》(GB15831)的规定。浙江省建委、建筑管理处、安全监督总站等有关部门的文件规定。企业与项目部的安全保证计划。按照规定编制的脚手架施工方案,以确保本工程脚手架的可靠性、稳定性和安全性。建设单位:上虞国际大酒店有限公司上虞国际大酒店编制单位:浙江德盛建设集团有限公司专项施工方案第三章搭拆人员、材料脚手架架子工必须根据国家规定,经浙江省建委、安全监督局培训考核合格,同时上岗人员应定期体检,体检合格者方可从事脚手架的搭设和拆除作业。本工程搭设人员:(复印件附后)搭设脚手架人员必须戴好安全帽,系好安全带,穿好防滑鞋,穿着衣服应紧身。本工程采用落地式双排钢筋脚手架,具体所用材料:钢管采用外径48、壁厚3.5cm、A3钢的钢管,其质量应符合本方案2.4规定,每根钢管的最大质量不应大于25kg,同时钢管上严禁打孔。扣件:扣件式钢管脚手架应采用可锻铸铁制的扣件,其材质应符合本方案2.5的规定,同时在螺栓拧紧力矩达60N·m时,不得发生破坏。脚手板:采用毛竹制作的竹笆板。连墙杆:材质应符合本方案2.4规定。材质的有关技术规定,采用木板为通长木板,厚度不小于5cm。材料部门定货采购的钢管、扣件及螺栓等配件必须规格统一,应具有建设单位:上虞国际大酒店有限公司上虞国际大酒店编制单位:浙江德盛建设集团有限公司专项施工方案出厂合格证、测试报告合格证(准用证)。不得采购等级外次品,发现有裂、变形和滑丝等,不得进场。第四章脚手架搭设1、本工程脚手架搭设高度:本工程为多层住宅,最高层数为2层,脚手架,总高度均不超过10米。2、脚手架基础必须牢固,因在墙基回填土上搭设,回填土应分层夯实,达到坚定平整,再铺上大石子,再夯实,浇捣厚10cmC20混凝土,然后再用统长木板(厚50mm)作基础,同时离开木板的300cm处四周做好排水措施。3、本工程脚手架采用落地式双排钢管脚手架,设计尺寸:立杆纵距为1.7m。立杆横距为1m。每步高度为1.8m(底步高度1.8m≤h≤2.0m)。钢筋脚手架的底步立杆采用不同长度的钢管,参差布置一般为4m、6m,使相邻两根立杆上部接头相互错开,不在同一平面上,以保证脚手架的整体性和稳定性,立杆搭设时应垂直稳立,采用斜撑、抛撑撑住,底部都应用横楞相互连接。4、搭设顺序一般为:搭设准备(架体基础)→放立杆位置线→建设单位:上虞国际大酒店有限公司上虞国际大酒店编制单位:浙江德盛建设集团有限公司专项施工方案铺设槽钢→竖主立杆→安放大横杆→安放小横杆→竖副立杆→安放栏杆→安放搁栅→铺脚手片→绑扎斜撑和剪刀撑→设置连墙杆→绑扎挡脚板→张挂安全网。所有杆件连接均须用螺栓扣件,每个节点的螺栓均要拧紧(45~60N·m),脚手架应横平竖直。5、立杆设置方法:准备工作做好后,放线定位和设置5cm厚的通长木板。6、必须设置纵横扫地杆,纵向扫地杆用直角扣件固定在距基础上方0.2m的立杆上,横向扫地杆用直角扣件固定在紧靠纵向扫地杆下的立杆上。7、立杆接长应用对接法,各层各步接头必须采用对接扣件,立杆上的对接扣件应交叉布置,两根相邻立杆的接头不应设置在同步内,扣件接头中心至主节点的距离不宜大于0.6m。8、立杆顶端高出女儿墙上皮砖1m,高出檐口1.2m。脚手架外侧从第二步开始均须在外主杆高为1.2m高和0.6m高的地方分别搭设防护栏杆和中档杆,防护栏杆与中档杆要用扣件扣牢,施工层以下三步均使用档脚板,其高度为0.18m,同时要
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

最新脚手架搭拆专项施工方案-经典通用

文档大小:95KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
