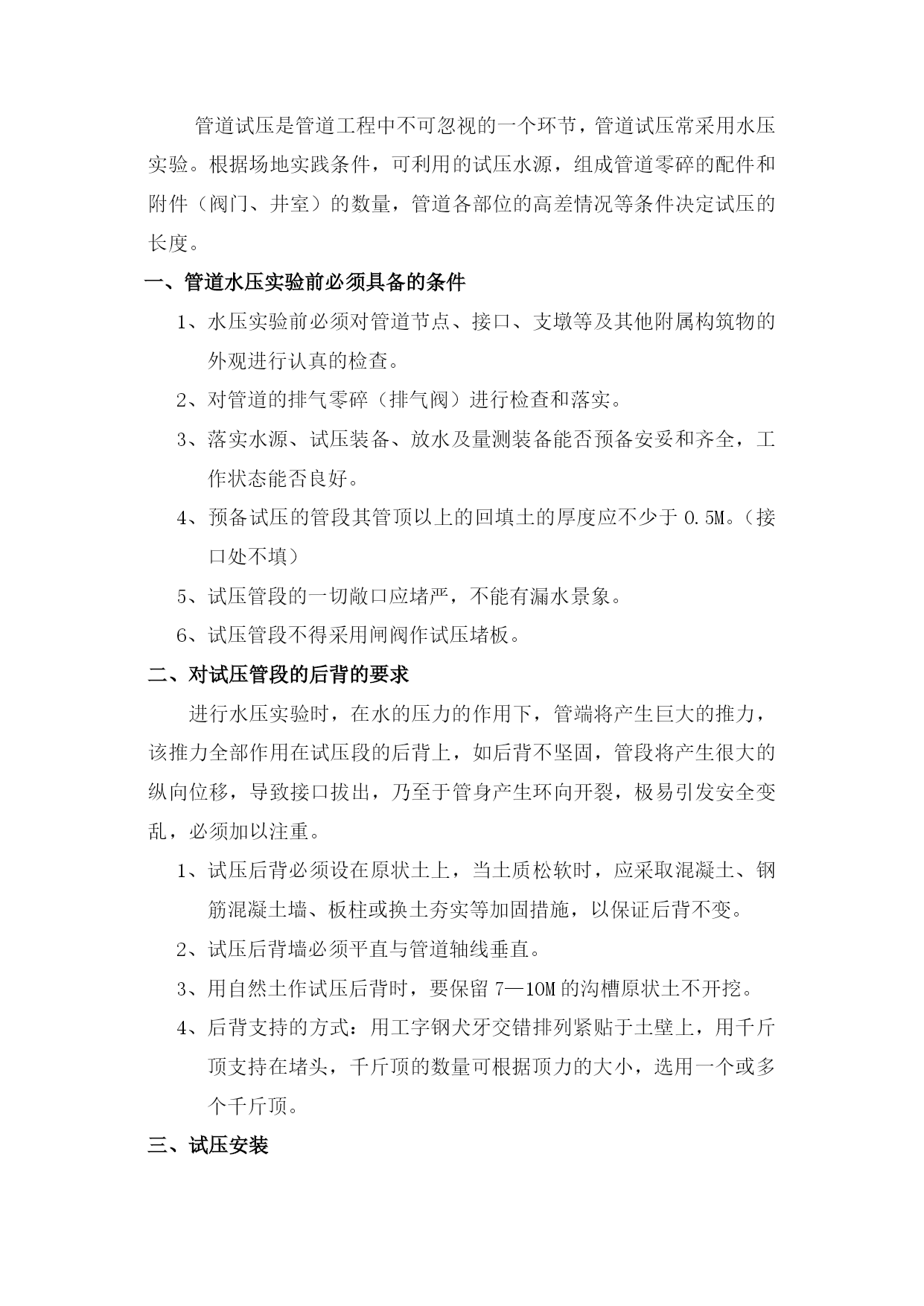

管道试压方案XX工程公司管道部年月日管道试压是管道工程中不可忽视的一个环节,管道试压常采用水压实验。根据场地实践条件,可利用的试压水源,组成管道零碎的配件和附件(阀门、井室)的数量,管道各部位的高差情况等条件决定试压的长度。一、管道水压实验前必须具备的条件1、水压实验前必须对管道节点、接口、支墩等及其他附属构筑物的外观进行认真的检查。2、对管道的排气零碎(排气阀)进行检查和落实。3、落实水源、试压装备、放水及量测装备能否预备安妥和齐全,工作状态能否良好。4、预备试压的管段其管顶以上的回填土的厚度应不少于0.5M。(接口处不填)5、试压管段的一切敞口应堵严,不能有漏水景象。6、试压管段不得采用闸阀作试压堵板。二、对试压管段的后背的要求进行水压实验时,在水的压力的作用下,管端将产生巨大的推力,该推力全部作用在试压段的后背上,如后背不坚固,管段将产生很大的纵向位移,导致接口拔出,乃至于管身产生环向开裂,极易引发安全变乱,必须加以注重。1、试压后背必须设在原状土上,当土质松软时,应采取混凝土、钢筋混凝土墙、板柱或换土夯实等加固措施,以保证后背不变。2、试压后背墙必须平直与管道轴线垂直。3、用自然土作试压后背时,要保留7—10M的沟槽原状土不开挖。4、后背支持的方式:用工字钢犬牙交错排列紧贴于土壁上,用千斤顶支持在堵头,千斤顶的数量可根据顶力的大小,选用一个或多个千斤顶。三、试压安装1、压力表:弹簧压力表的精度不能低于1.5级,即压力表最大允许误差不超过最高刻度的1.5%。最大量程应为实验压力的1.5倍。为方便读数,表壳的公称直径不应小于150mm。且在运用前应校正。2、加压泵:采用多级离心泵。3、加压泵、压力表应安装在实验段下游端部与管道轴线垂直的支管上。4、试压堵板:堵板必须有足够的强度,试压过程中,堵板不能变形,与管道的接口处不能漏水。四、试压时的要求1、管道实验压力为管道特性压力+2巴。2、管道充水:管道试压前3天,向试压管道充水,充水时水自管道低端流入,并打开排气阀,当充水至排出的水流中不带气泡且水流连续时,关闭排气阀,中止充水。试压前管道充水浸泡的工夫不少于48小时。3、升压:水压实验前,应多次进行初步升压实验方可将管道内的气体排尽,当且仅当确定管道内的气体排尽后,才能进行水压实验。出现以下3种情况表明管道内的气体未排干净,应继续排气:A、升压时,水泵不断充水,但升压很慢;B、升压时,压力表指针摆动幅度很大且读数不不变;C、当升压至80%时,中止升压,打开放水阀门,水柱中有“突突”的声响并喷出许多气泡。升压时要分级升压,每次以0.2Mpa为一级,每升一级检查后背、管身及接口,当确定无异常后,才能继续升压。水压实验时,后背顶撑和管道两端严禁站人。水压实验时,严禁对管身、接口进行敲打或修补缺陷,遇有缺陷时,应作出标记,卸压后才能修补。五、水压实验的要求和标准1、在全部试压期间,不论管段有多长,压力降落值不超过0.3巴。2、在实验压力下,管段不得出现裂缝、变色、渗漏等景象。六、试压报告每次试压必须出具业主和承包商认可的报告。包括以下内容:1、试压日期,编号。2、试压管段的精确地位。3、试压草图,标明管道安装按次、接头、阀门、仪器的数量和特性。4、试压持续工夫、压力、结论。5、补缀的决定。
