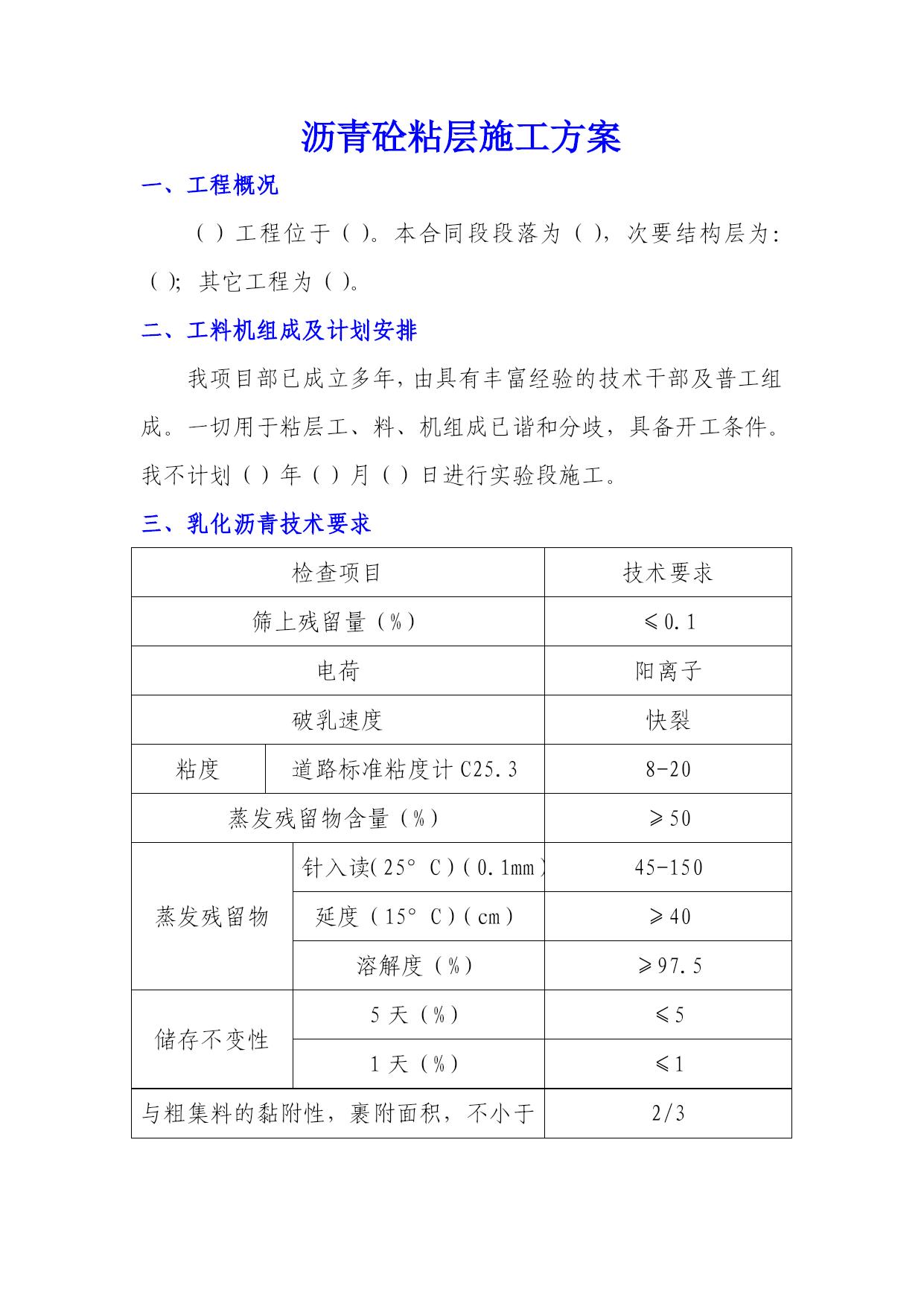

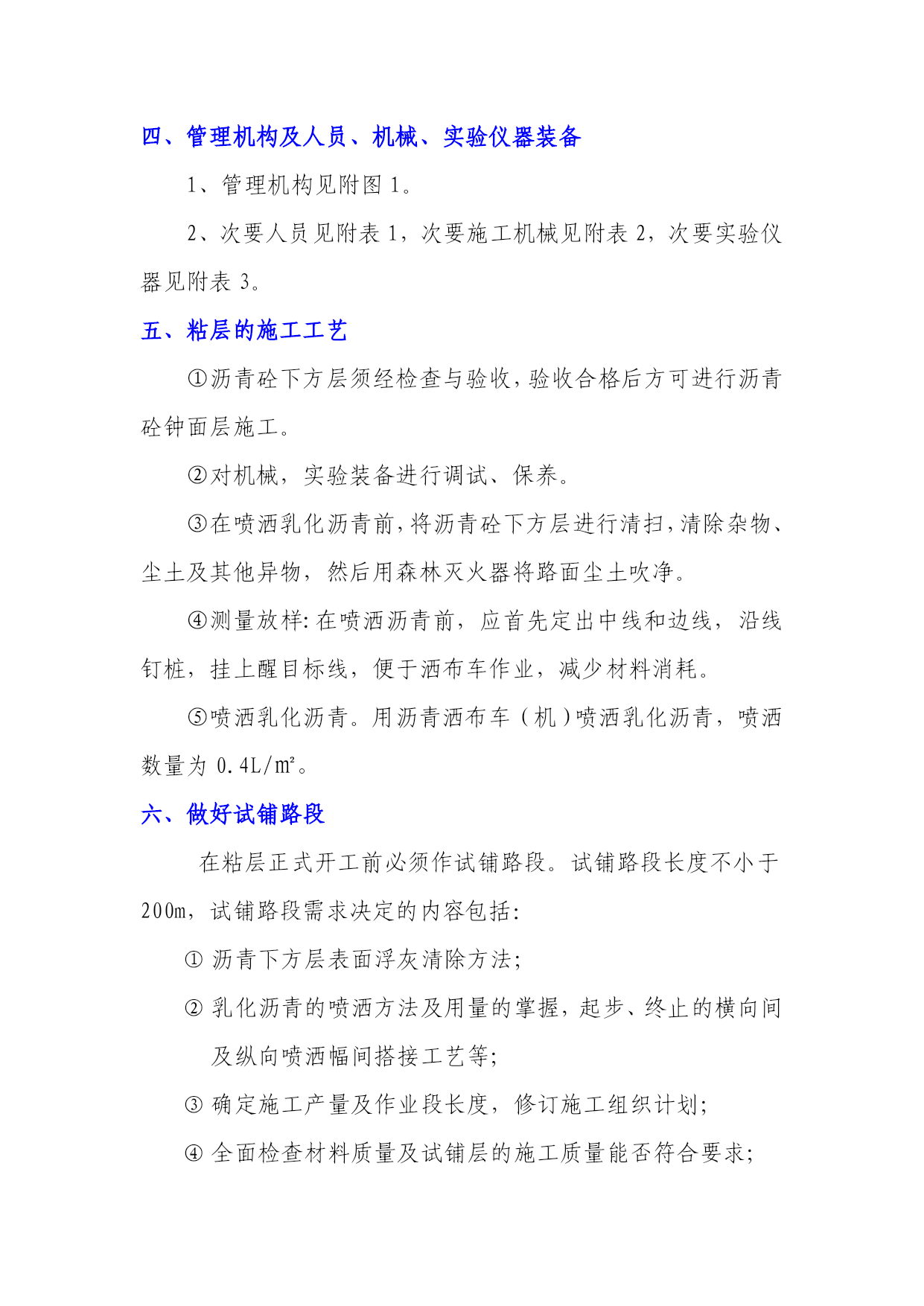

沥青砼粘层施工方案一、工程概况()工程位于()。本合同段段落为(),次要结构层为:();其它工程为()。二、工料机组成及计划安排我项目部已成立多年,由具有丰富经验的技术干部及普工组成。一切用于粘层工、料、机组成已谐和分歧,具备开工条件。我不计划()年()月()日进行实验段施工。三、乳化沥青技术要求检查项目技术要求筛上残留量(%)≤0.1电荷阳离子破乳速度快裂粘度道路标准粘度计C25.38-20蒸发残留物含量(%)≥50蒸发残留物针入读(25°C)(0.1mm)45-150延度(15°C)(cm)≥40溶解度(%)≥97.5储存不变性5天(%)≤51天(%)≤1与粗集料的黏附性,裹附面积,不小于2/3四、管理机构及人员、机械、实验仪器装备1、管理机构见附图1。2、次要人员见附表1,次要施工机械见附表2,次要实验仪器见附表3。五、粘层的施工工艺①沥青砼下方层须经检查与验收,验收合格后方可进行沥青砼钟面层施工。②对机械,实验装备进行调试、保养。③在喷洒乳化沥青前,将沥青砼下方层进行清扫,清除杂物、尘土及其他异物,然后用森林灭火器将路面尘土吹净。④测量放样:在喷洒沥青前,应首先定出中线和边线,沿线钉桩,挂上醒目标线,便于洒布车作业,减少材料消耗。⑤喷洒乳化沥青。用沥青洒布车(机)喷洒乳化沥青,喷洒数量为0.4L/㎡。六、做好试铺路段在粘层正式开工前必须作试铺路段。试铺路段长度不小于200m,试铺路段需求决定的内容包括:沥青下方层表面浮灰清除方法;乳化沥青的喷洒方法及用量的掌握,起步、终止的横向间及纵向喷洒幅间搭接工艺等;确定施工产量及作业段长度,修订施工组织计划;全面检查材料质量及试铺层的施工质量能否符合要求;
