您所在位置: 网站首页 / 文档列表 / 给排水/暖通与智能化 / 文档详情
某厂区给排水系统改造及化粪池施工方案-经典通用宝藏文档.doc 立即下载
上传人:石头****海海 上传时间:2024-09-06 格式:DOC 页数:13 大小:77KB 金币:6 举报 版权申诉
预览加载中,请您耐心等待几秒...

某厂区给排水系统改造及化粪池施工方案-经典通用宝藏文档.doc

某厂区给排水系统改造及化粪池施工方案-经典通用宝藏文档.doc

预览

免费试读已结束,剩余 3 页请下载文档后查看

6 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

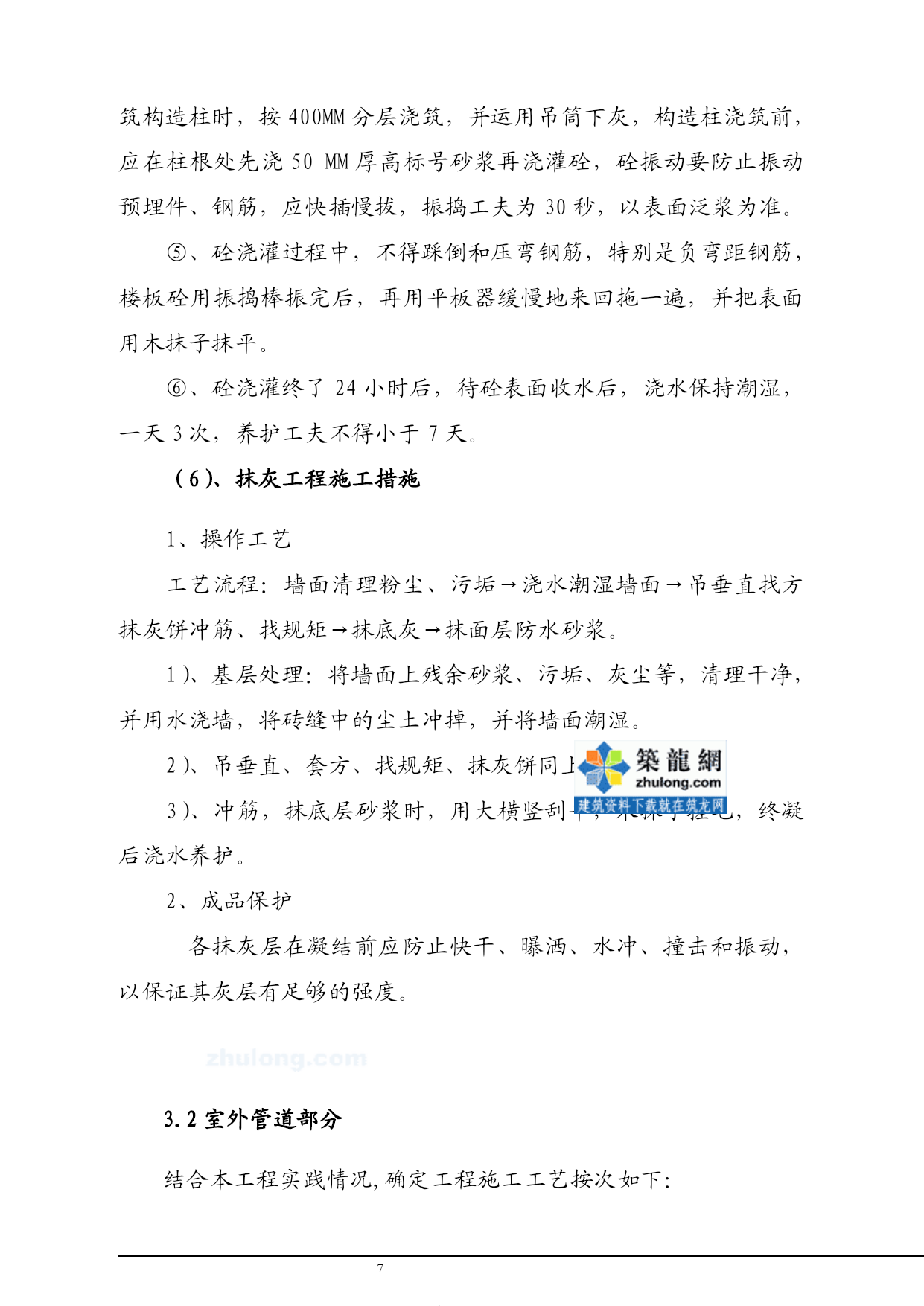

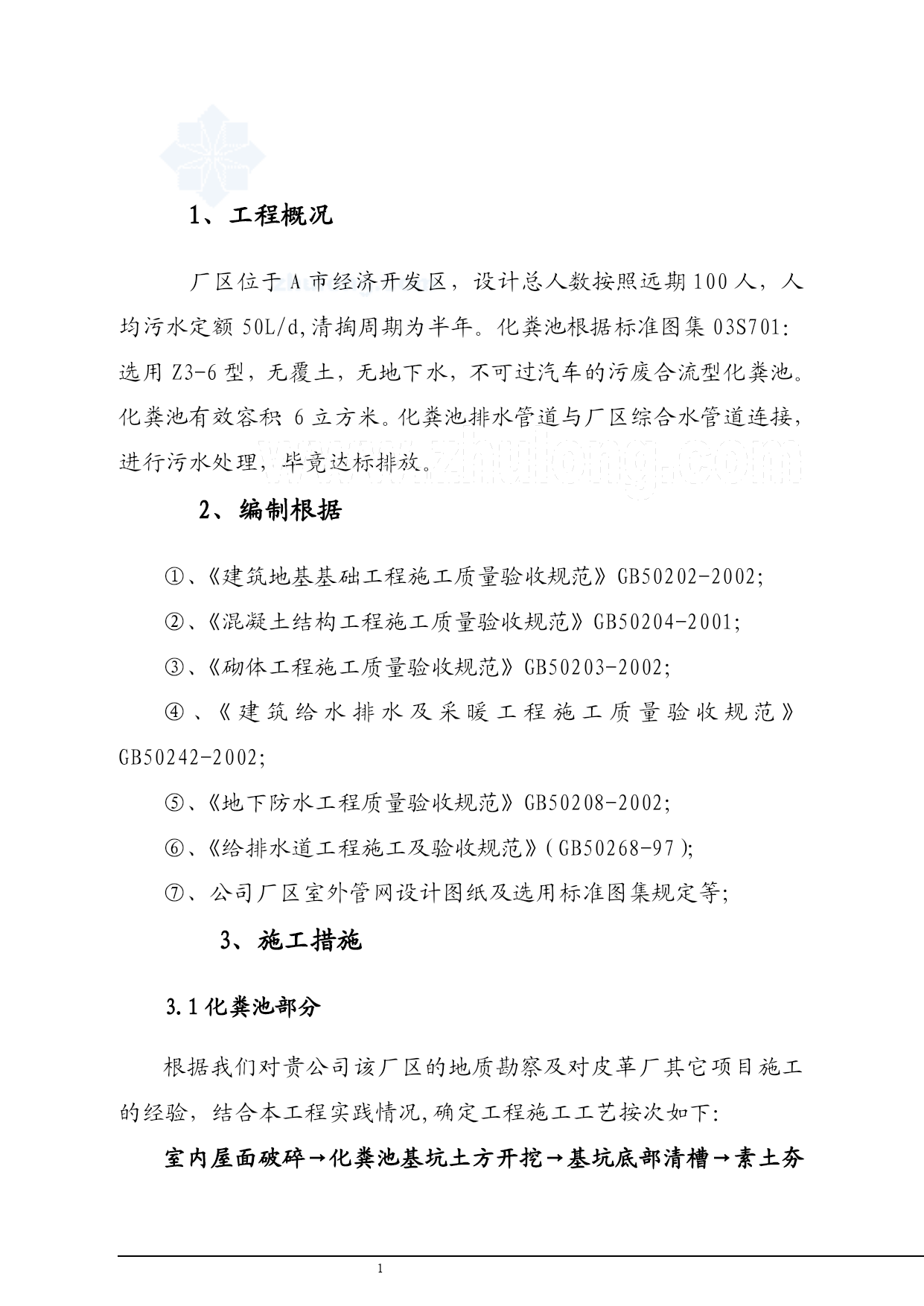

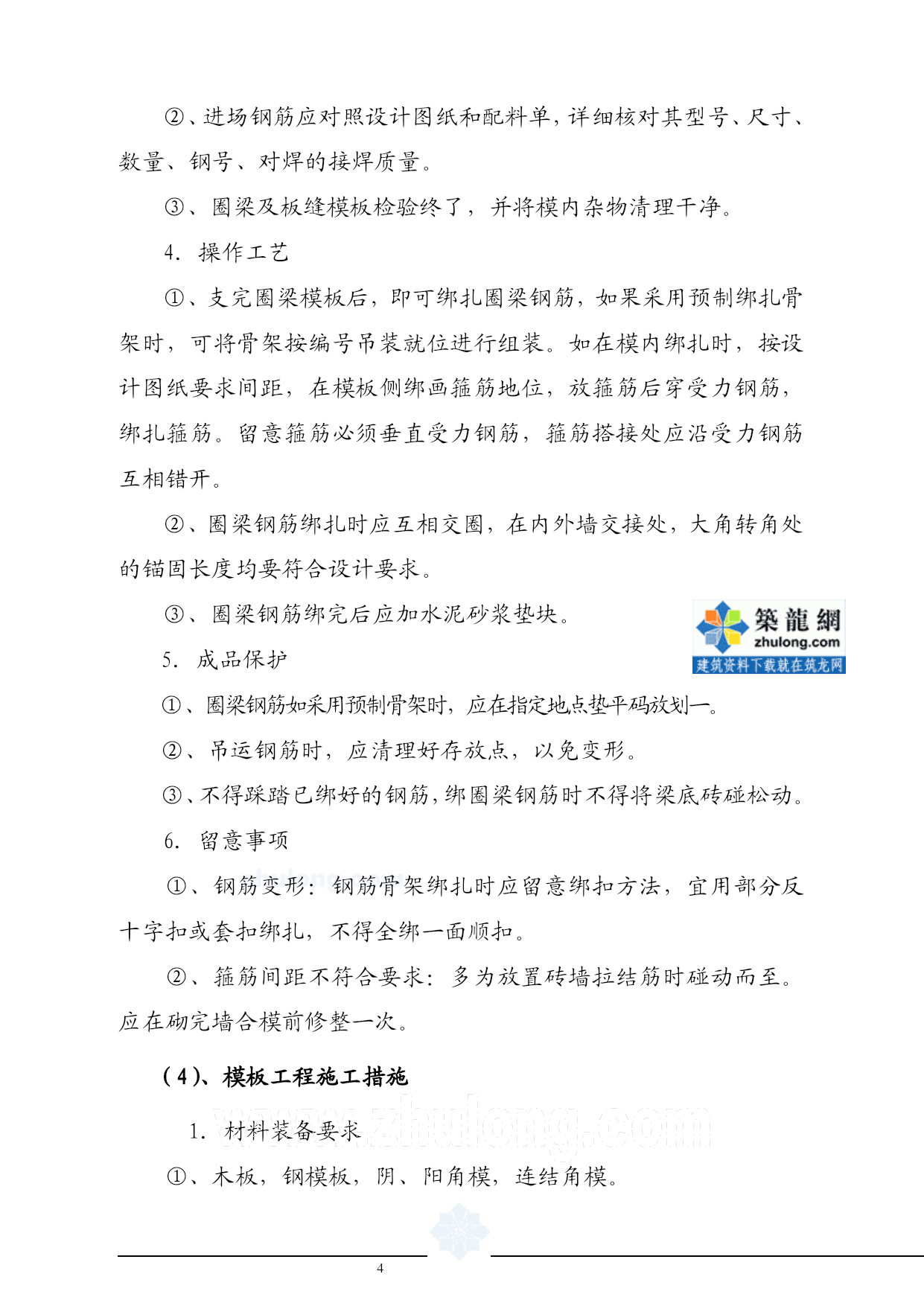

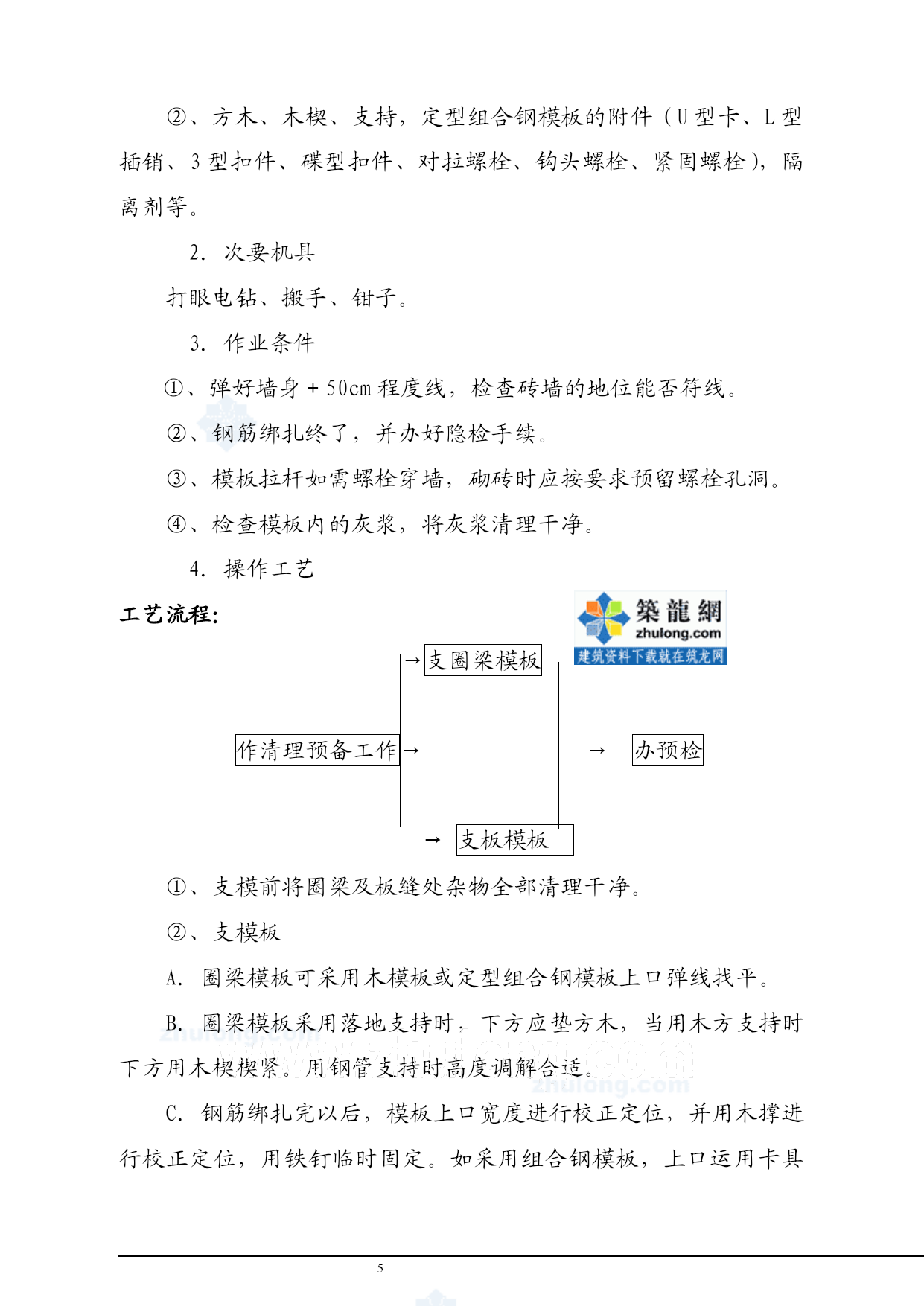

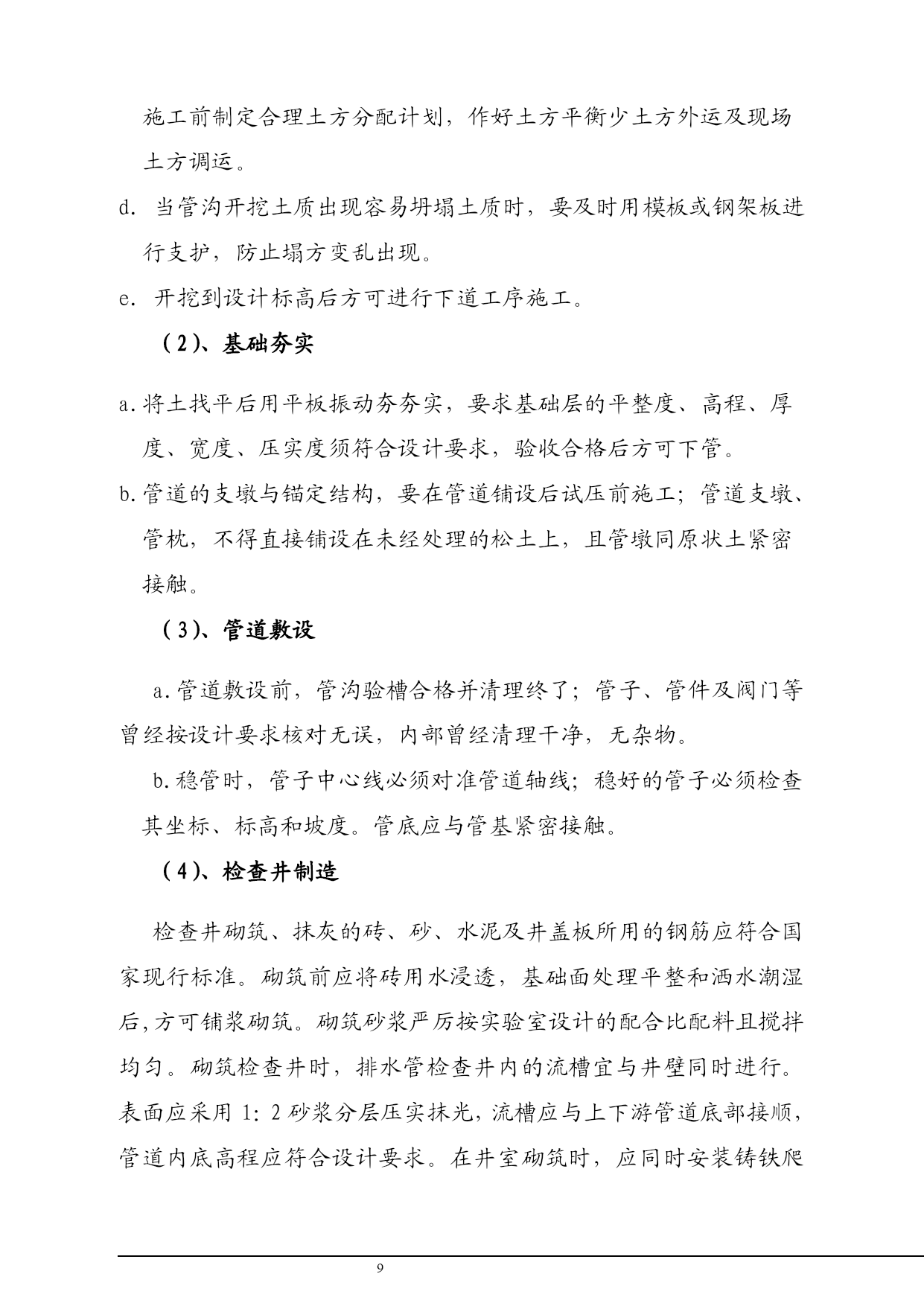

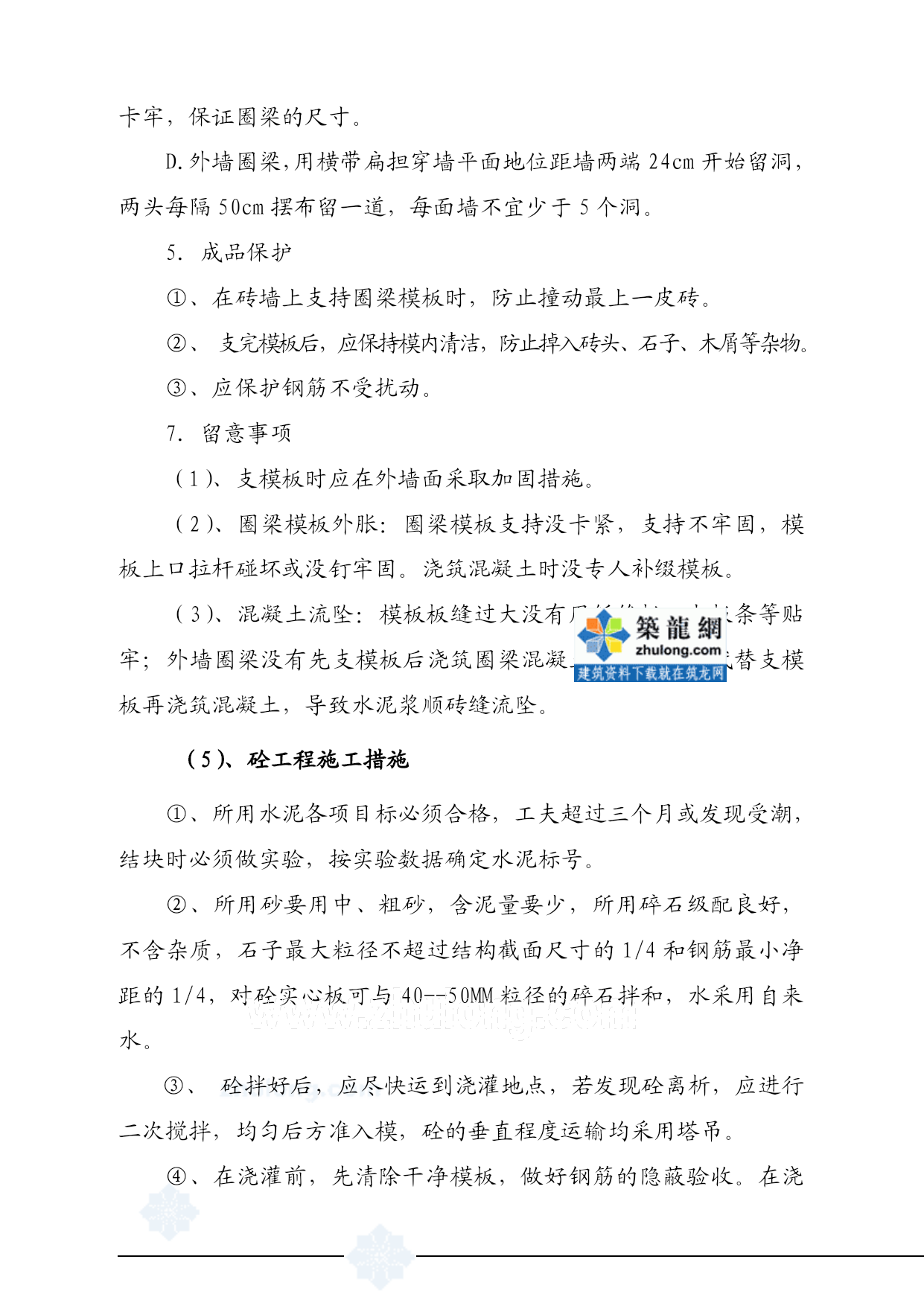

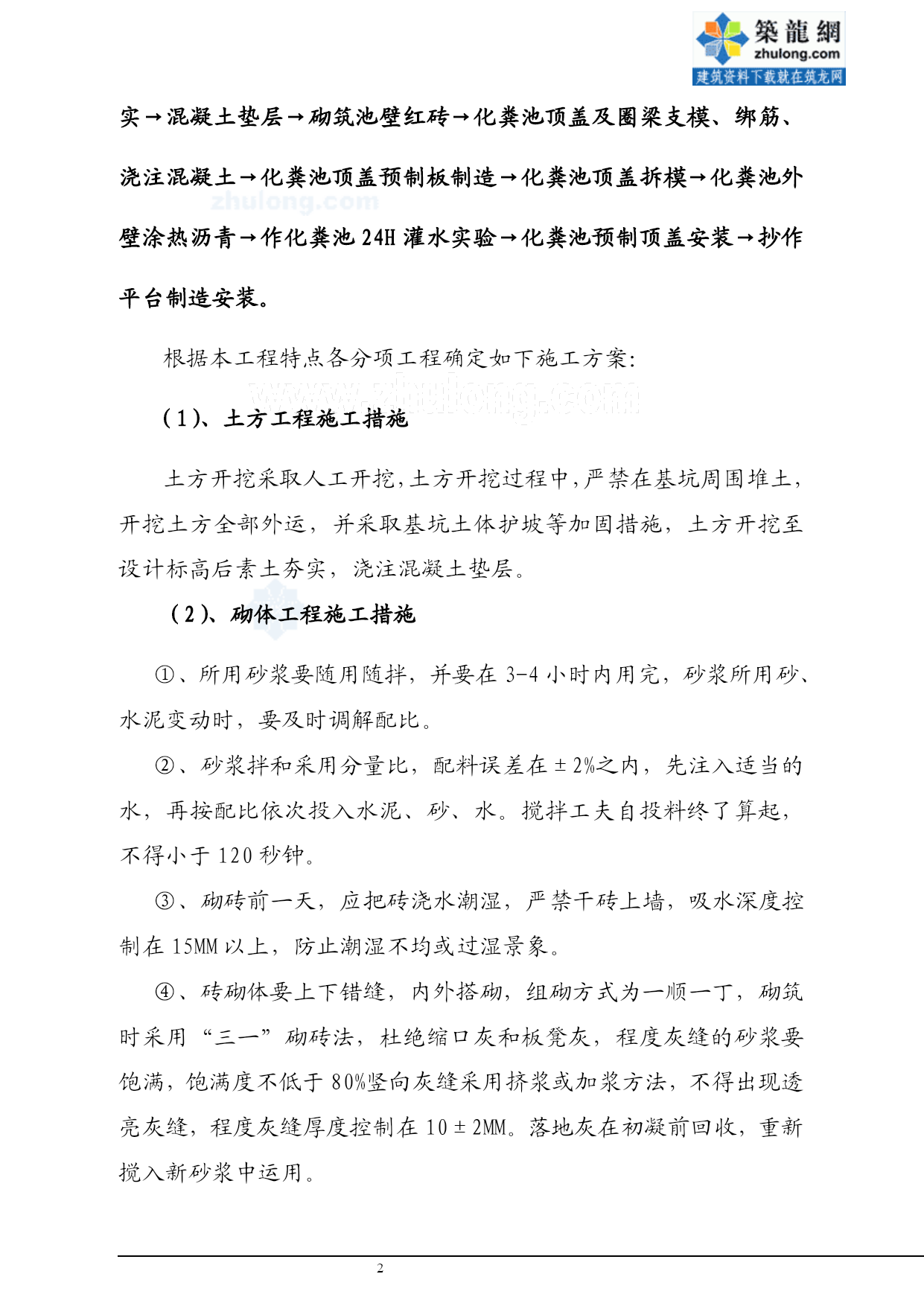

PAGEPAGE12Z3-6型砖砌化粪池及室内外给排水管道施工方案1、工程概况厂区位于A市经济开发区,设计总人数按照远期100人,人均污水定额50L/d,清掏周期为半年。化粪池根据标准图集03S701:选用Z3-6型,无覆土,无地下水,不可过汽车的污废合流型化粪池。化粪池有效容积:6立方米。化粪池排水管道与厂区综合水管道连接,进行污水处理,毕竟达标排放。2、编制根据①、《建筑地基基础工程施工质量验收规范》GB50202-2002;②、《混凝土结构工程施工质量验收规范》GB50204-2001;③、《砌体工程施工质量验收规范》GB50203-2002;④、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;⑤、《地下防水工程质量验收规范》GB50208-2002;⑥、《给排水道工程施工及验收规范》(GB50268-97);⑦、公司厂区室外管网设计图纸及选用标准图集规定等;3、施工措施3.1化粪池部分根据我们对贵公司该厂区的地质勘察及对皮革厂其它项目施工的经验,结合本工程实践情况,确定工程施工工艺按次如下:室内屋面破碎→化粪池基坑土方开挖→基坑底部清槽→素土夯实→混凝土垫层→砌筑池壁红砖→化粪池顶盖及圈梁支模、绑筋、浇注混凝土→化粪池顶盖预制板制造→化粪池顶盖拆模→化粪池外壁涂热沥青→作化粪池24H灌水实验→化粪池预制顶盖安装→抄作平台制造安装。根据本工程特点各分项工程确定如下施工方案:(1)、土方工程施工措施土方开挖采取人工开挖,土方开挖过程中,严禁在基坑周围堆土,开挖土方全部外运,并采取基坑土体护坡等加固措施,土方开挖至设计标高后素土夯实,浇注混凝土垫层。(2)、砌体工程施工措施①、所用砂浆要随用随拌,并要在3-4小时内用完,砂浆所用砂、水泥变动时,要及时调解配比。②、砂浆拌和采用分量比,配料误差在±2%之内,先注入适当的水,再按配比依次投入水泥、砂、水。搅拌工夫自投料终了算起,不得小于120秒钟。③、砌砖前一天,应把砖浇水潮湿,严禁干砖上墙,吸水深度控制在15MM以上,防止潮湿不均或过湿景象。④、砖砌体要上下错缝,内外搭砌,组砌方式为一顺一丁,砌筑时采用“三一”砌砖法,杜绝缩口灰和板凳灰,程度灰缝的砂浆要饱满,饱满度不低于80%竖向灰缝采用挤浆或加浆方法,不得出现透亮灰缝,程度灰缝厚度控制在10±2MM。落地灰在初凝前回收,重新搅入新砂浆中运用。⑤、砌第一皮砖前,当基础混凝土表面高低差大于20MM时应把上表面用C20细石砼找平,找平后再砌,砌砖完后用笤帚扫净墙缝。⑥、砌砖前应先立好皮数杆,撂摆底砖,防止游丁走缝。皮数杆立在墙的大角处,内外墙交接处,纵墙皮数杆间距不大于12M。⑦、撂底砖经检查合适后,挂通线,砌底砖时,应跟线,双面挂线,撂底砖后进行盘角,盘角每次不宜超过5皮高,并用靠尺,线坠,程度尺找平找垂直,每皮砖的高度对准皮数杆,按盘好的墙角为准,挂线砌砖。⑧、砌筑过程中,应经常检查并做到:<1>、墙大角和墙面垂直精确。<2>、五皮一吊线,三皮一靠尺。⑨、砌筑过程中,必须丁砖压顶,沿墙面每隔必然间隔的竖缝处,弹出墨线,墨线用经纬仪或线锤引测,砌一步架,上引一次,控制游丁走缝。(3)、钢筋工程施工措施1.材料要求①、钢筋出厂合格证和复试实验报告结论均要符合设计和规范要求。②、成型钢筋、水泥砂浆垫块(或塑料卡)。2.次要机具钢筋钩子、小撬棍、钢筋板子、绑扎架、钢丝刷、运钢筋手推车、粉笔、脚手架、工作台等。3.作业条件①、按规定的地位平整好场地。②、进场钢筋应对照设计图纸和配料单,详细核对其型号、尺寸、数量、钢号、对焊的接焊质量。③、圈梁及板缝模板检验终了,并将模内杂物清理干净。4.操作工艺①、支完圈梁模板后,即可绑扎圈梁钢筋,如果采用预制绑扎骨架时,可将骨架按编号吊装就位进行组装。如在模内绑扎时,按设计图纸要求间距,在模板侧绑画箍筋地位,放箍筋后穿受力钢筋,绑扎箍筋。留意箍筋必须垂直受力钢筋,箍筋搭接处应沿受力钢筋互相错开。②、圈梁钢筋绑扎时应互相交圈,在内外墙交接处,大角转角处的锚固长度均要符合设计要求。③、圈梁钢筋绑完后应加水泥砂浆垫块。5.成品保护①、圈梁钢筋如采用预制骨架时,应在指定地点垫平码放划一。②、吊运钢筋时,应清理好存放点,以免变形。③、不得踩踏已绑好的钢筋,绑圈梁钢筋时不得将梁底砖碰松动。6.留意事项①、钢筋变形:钢筋骨架绑扎时应留意绑扣方法,宜用部分反十字扣或套扣绑扎,不得全绑一面顺扣。②、箍筋间距不符合要求:多为放置砖墙拉结筋时碰动而至。应在砌完墙合模前修整一次。(4)、模板工程施工措施1.材料装备要求①
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

某厂区给排水系统改造及化粪池施工方案-经典通用宝藏文档

文档大小:77KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
