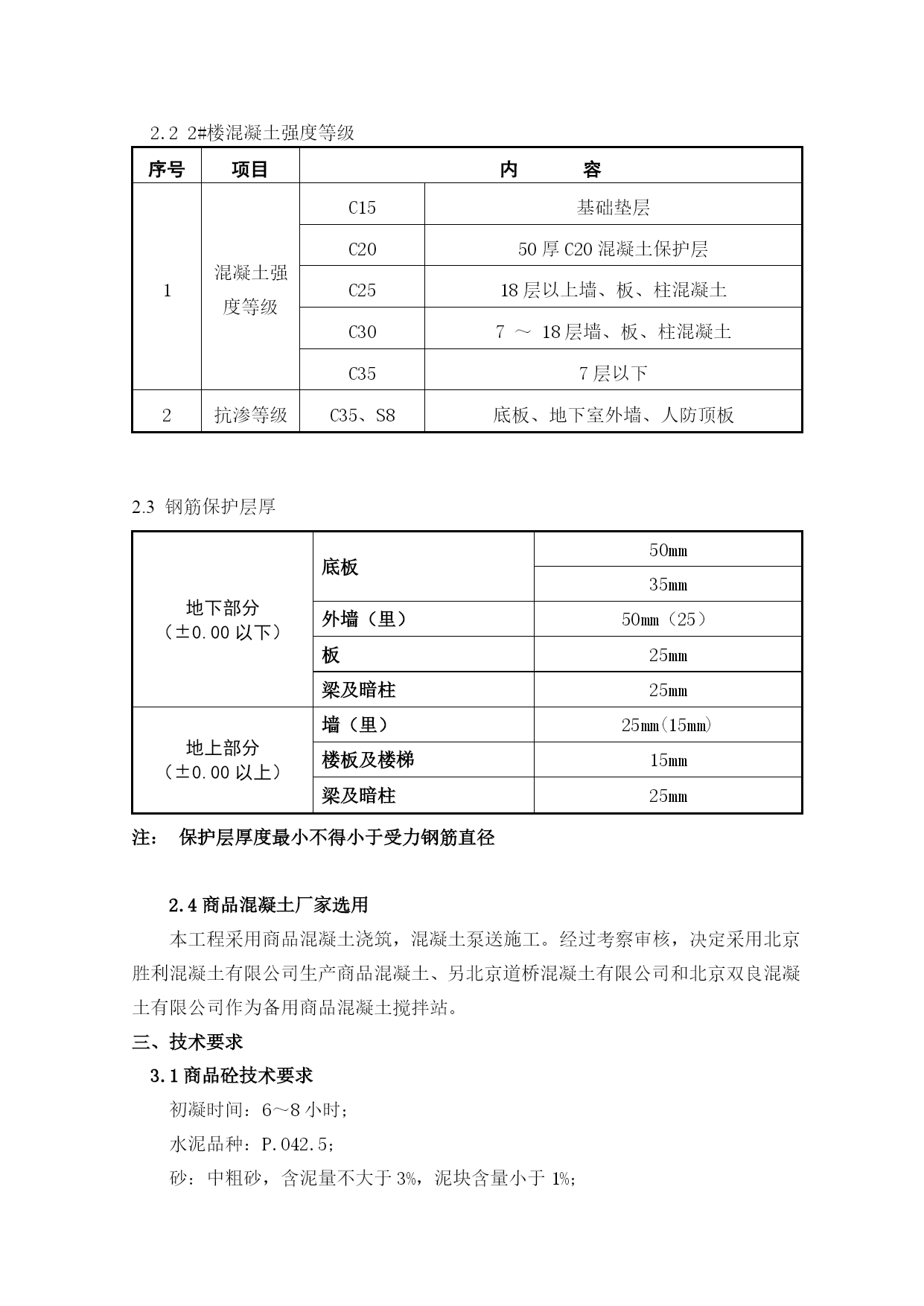

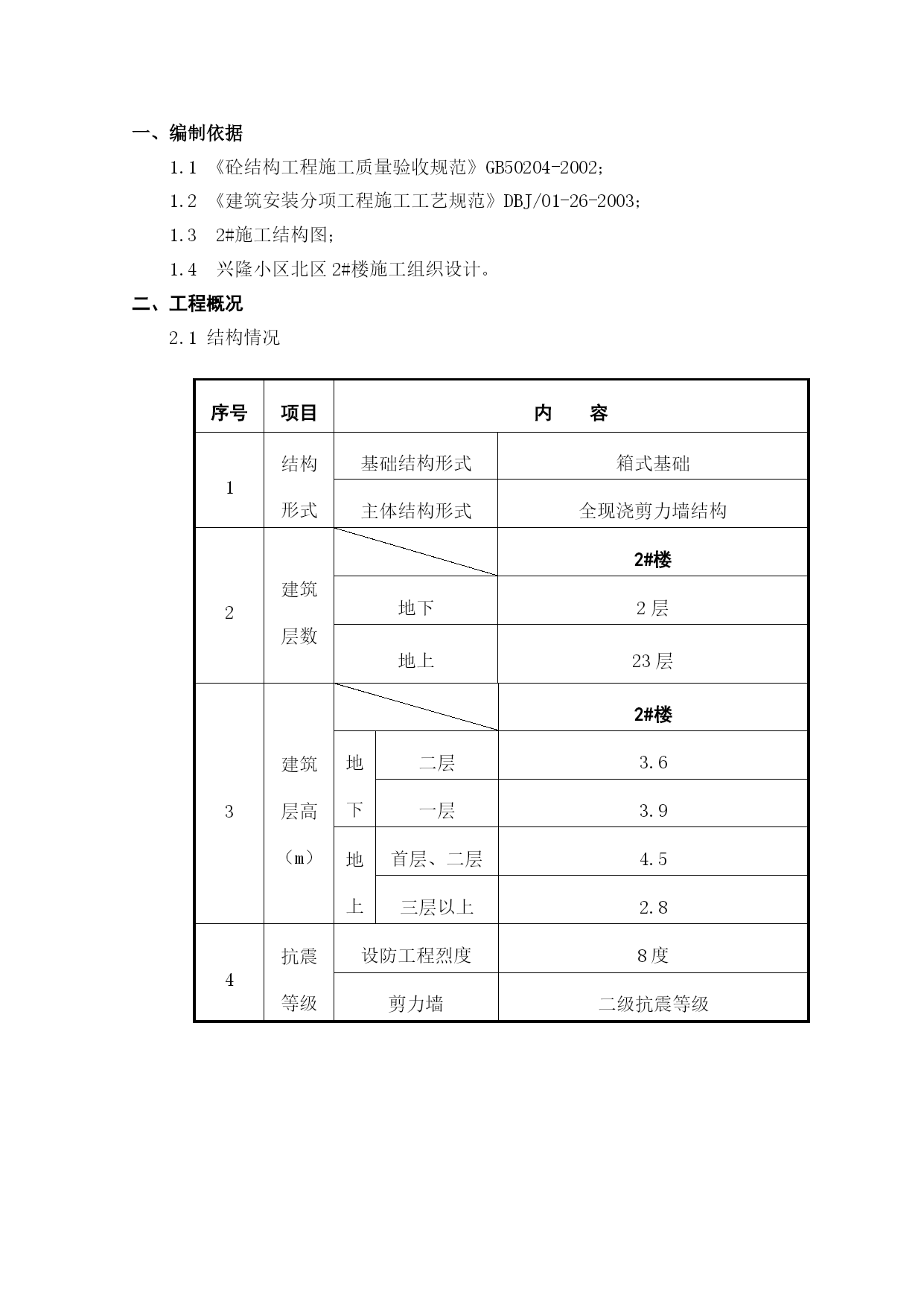

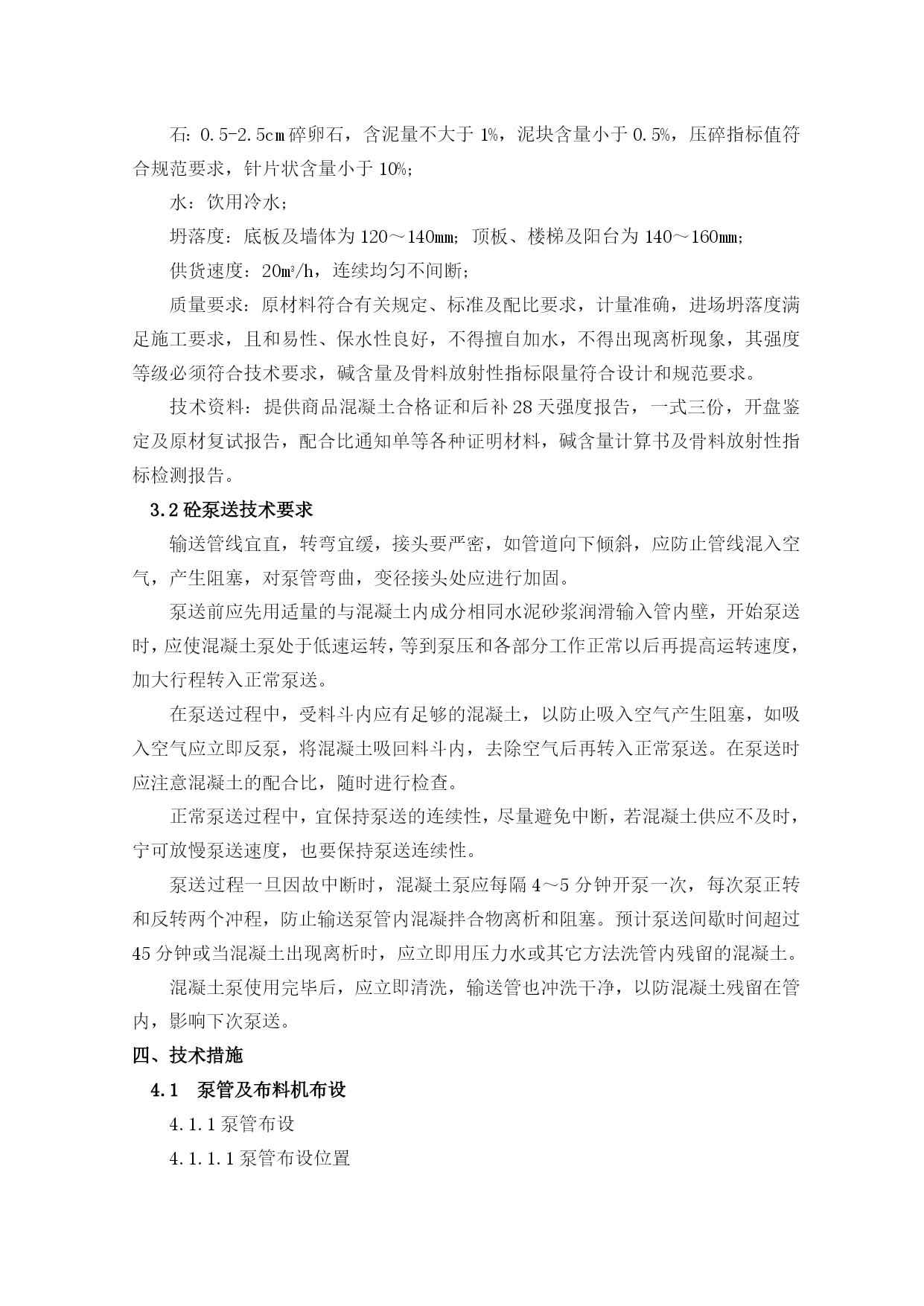

如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开
一、编制依据1.1《砼结构工程施工质量验收规范》GB50204-2002;1.2《建筑安装分项工程施工工艺规范》DBJ/01-26-2003;1.32#施工结构图;1.4兴隆小区北区2#楼施工组织设计。二、工程概况2.1结构情况序号项目内容1结构形式基础结构形式箱式基础主体结构形式全现浇剪力墙结构2建筑层数2#楼地下2层地上23层3建筑层高(m)2#楼4#楼地下二层3.62A#(3.8)一层3.9地上首层、二层4.5三层以上2.84抗震等级设防工程烈度8度剪力墙二级抗震等级2.22#楼混凝土强度等级序号项目内容1混凝土强度等级C15基础垫层C2050厚C20混凝土保护层C2518层以上墙、板、柱混凝土C307~18层墙、板、柱混凝土C357层以下2抗渗等级C35、S8底板、地下室外墙、人防顶板2.3钢筋保护层厚地下部分(±0.00以下)底板50mm35mm外墙(里)50mm(25)板25mm梁及暗柱25mm地上部分(±0.00以上)墙(里)25mm(15mm)楼板及楼梯15mm梁及暗柱25mm注:保护层厚度最小不得小于受力钢筋直径2.4商品混凝土厂家选用本工程采用商品混凝土浇筑,混凝土泵送施工。经过考察审核,决定采用北京胜利混凝土有限公司生产商品混凝土、另北京道桥混凝土有限公司和北京双良混凝土有限公司作为备用商品混凝土搅拌站。三、技术要求3.1商品砼技术要求初凝时间:6~8小时;水泥品种:P.O42.5;砂:中粗砂,含泥量不大于3%,泥块含量小于1%;石:0.5-2.5cm碎卵石,含泥量不大于1%,泥块含量小于0.5%,压碎指标值符合规范要求,针片状含量小于10%;水:饮用冷水;坍落度:底板及墙体为120~140mm;顶板、楼梯及阳台为140~160mm;供货速度:20m3/h,连续均匀不间断;质量要求:原材料符合有关规定、标准及配比要求,计量准确,进场坍落度满足施工要求,且和易性、保水性良好,不得擅自加水,不得出现离析现象,其强度等级必须符合技术要求,碱含量及骨料放射性指标限量符合设计和规范要求。技术资料:提供商品混凝土合格证和后补28天强度报告,一式三份,开盘鉴定及原材复试报告,配合比通知单等各种证明材料,碱含量计算书及骨料放射性指标检测报告。3.2砼泵送技术要求输送管线宜直,转弯宜缓,接头要严密,如管道向下倾斜,应防止管线混入空气,产生阻塞,对泵管弯曲,变径接头处应进行加固。泵送前应先用适量的与混凝土内成分相同水泥砂浆润滑输入管内壁,开始泵送时,应使混凝土泵处于低速运转,等到泵压和各部分工作正常以后再提高运转速度,加大行程转入正常泵送。在泵送过程中,受料斗内应有足够的混凝土,以防止吸入空气产生阻塞,如吸入空气应立即反泵,将混凝土吸回料斗内,去除空气后再转入正常泵送。在泵送时应注意混凝土的配合比,随时进行检查。正常泵送过程中,宜保持泵送的连续性,尽量避免中断,若混凝土供应不及时,宁可放慢泵送速度,也要保持泵送连续性。泵送过程一旦因故中断时,混凝土泵应每隔4~5分钟开泵一次,每次泵正转和反转两个冲程,防止输送泵管内混凝拌合物离析和阻塞。预计泵送间歇时间超过45分钟或当混凝土出现离析时,应立即用压力水或其它方法洗管内残留的混凝土。混凝土泵使用完毕后,应立即清洗,输送管也冲洗干净,以防混凝土残留在管内,影响下次泵送。四、技术措施4.1泵管及布料机布设4.1.1泵管布设4.1.1.1泵管布设位置混凝土输送泵设在距2#楼北测10米处(设在2B#、2#之间;距2#楼北面9米处),布料机以单元设置泵排料口的中心高度距地均为300mm。以便拆装管路部件。管路通过首层预留洞处敷设立管并在楼层用木楔将泵送管紧固。4.1.1.2泵管布设要求泵管支设要求“一应、二宜、三加固”。一应:接头应严密;二宜:输送管道宜直,转弯宜缓;三加固:泵管变径处,泵管弯曲处,泵管接头处均采用双排架管垫胶皮进行加固稳定。在泵管的变径,弯管处做钢支撑,对输送管做刚性固定加垫胶皮;其他临近管卡处做支墩,垫好木块,使泵送管不得在反作用力下任意晃动,楼层中的垂直管穿楼板下水管预留洞敷设,并在楼层用木楔将泵送管紧固,并作支架分担泵送管自重。泵管在施工层不得直接支承在钢筋模板上,特别注意楼面水平管与垂直管间的弯管及楼面水平管与布料机间的连接弯管,必须固定牢固(详见下图)。否则,不但降低输送混凝土的能力,而且还会影响布料机的安全使用及安全施工。4.1.1.3泵管选用地下管和竖管使用高压管,输送管使用低压管输送管。多为3m管,配用少量2m管。弯管选用90度弯管,曲率半径为1m。混凝土泵送管件统计表:项目直管DN125150-125锥管90弯头
