您所在位置: 网站首页 / 文档列表 / 工程监理 / 文档详情
最新第03章 施工总进度-经典通用.doc 立即下载
上传人:石头****海海 上传时间:2024-09-04 格式:DOC 页数:5 大小:37KB 金币:6 举报 版权申诉
预览加载中,请您耐心等待几秒...

最新第03章 施工总进度-经典通用.doc

最新第03章施工总进度-经典通用.doc

预览

在线预览结束,喜欢就下载吧,查找使用更方便

6 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

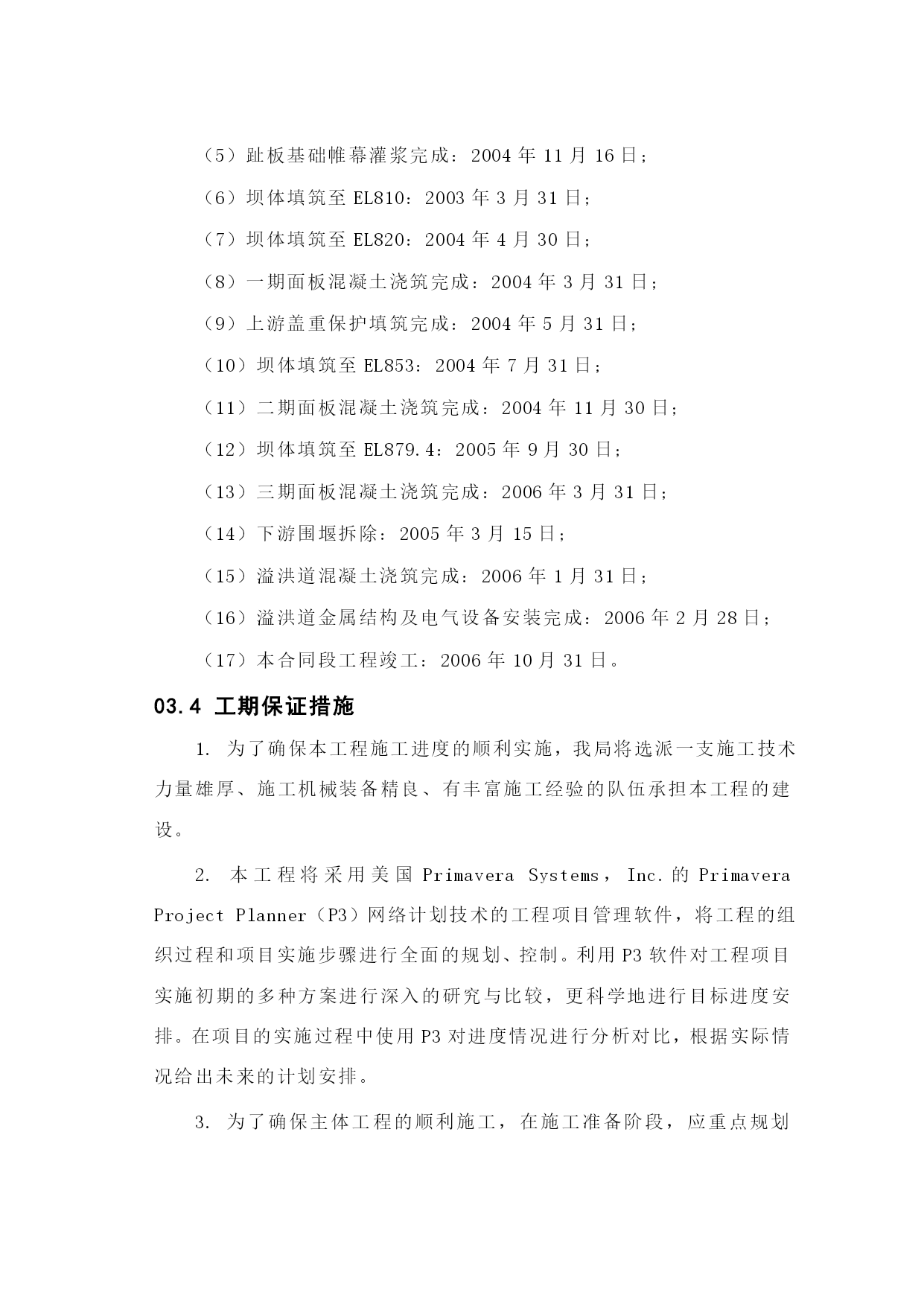

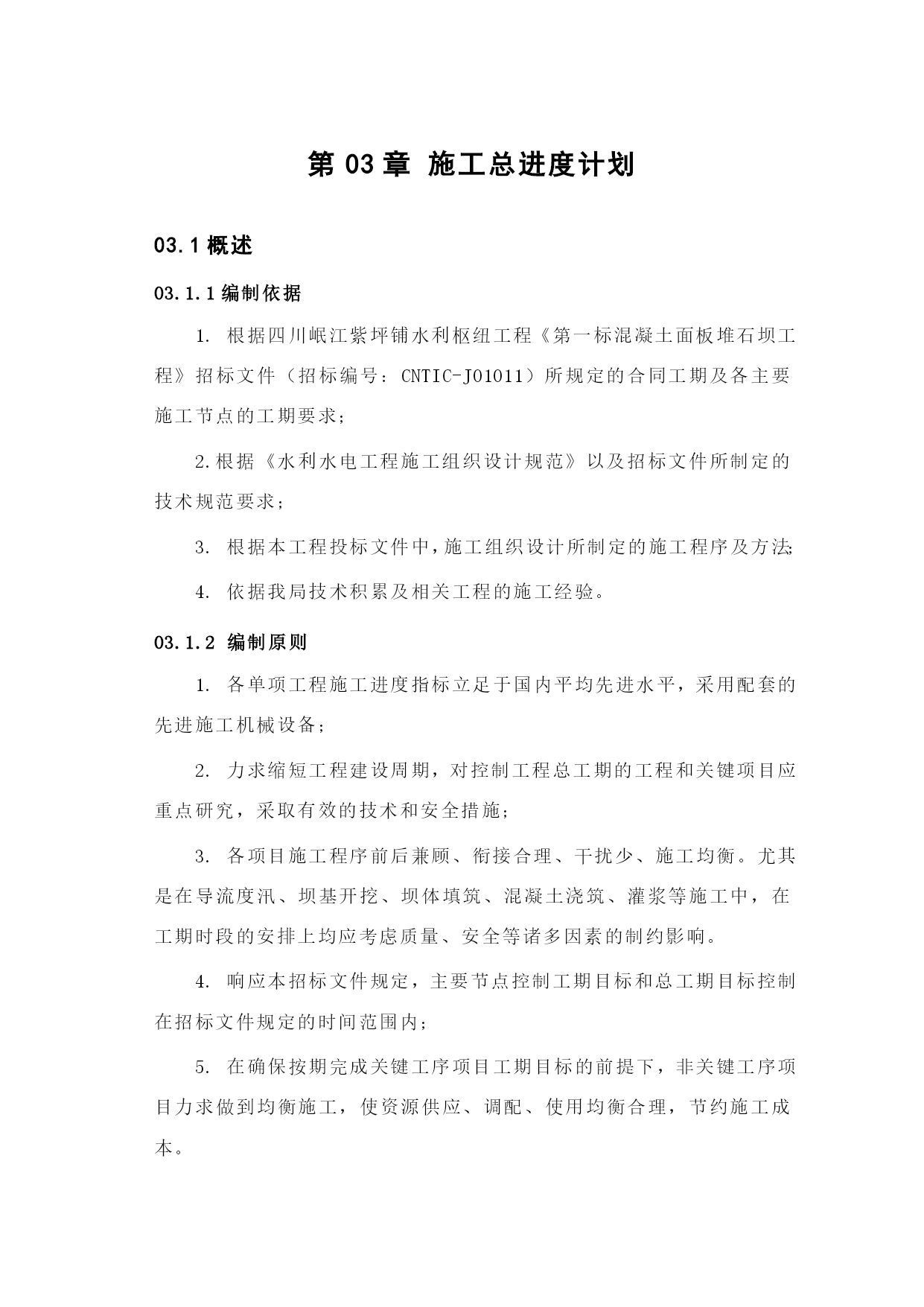

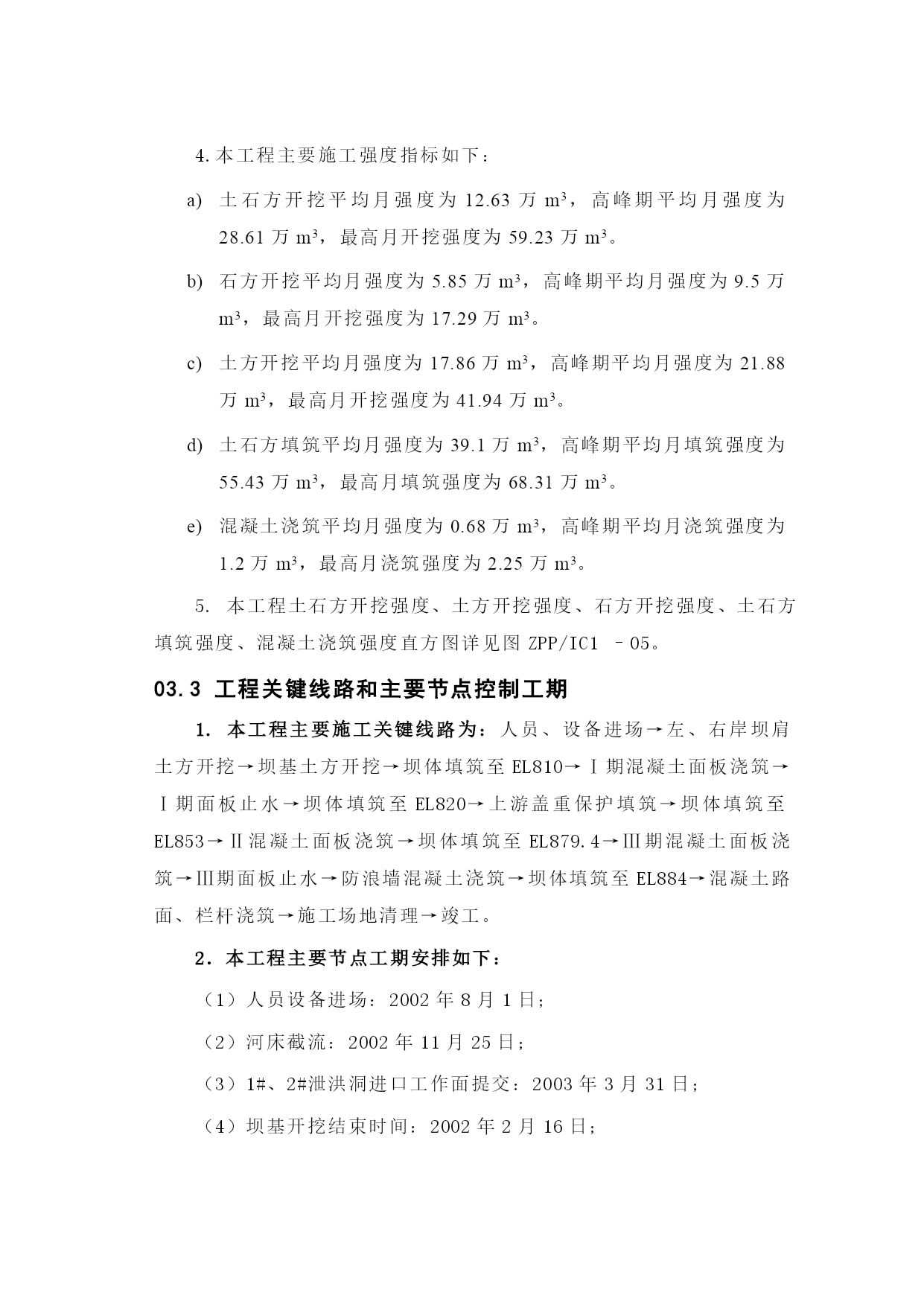

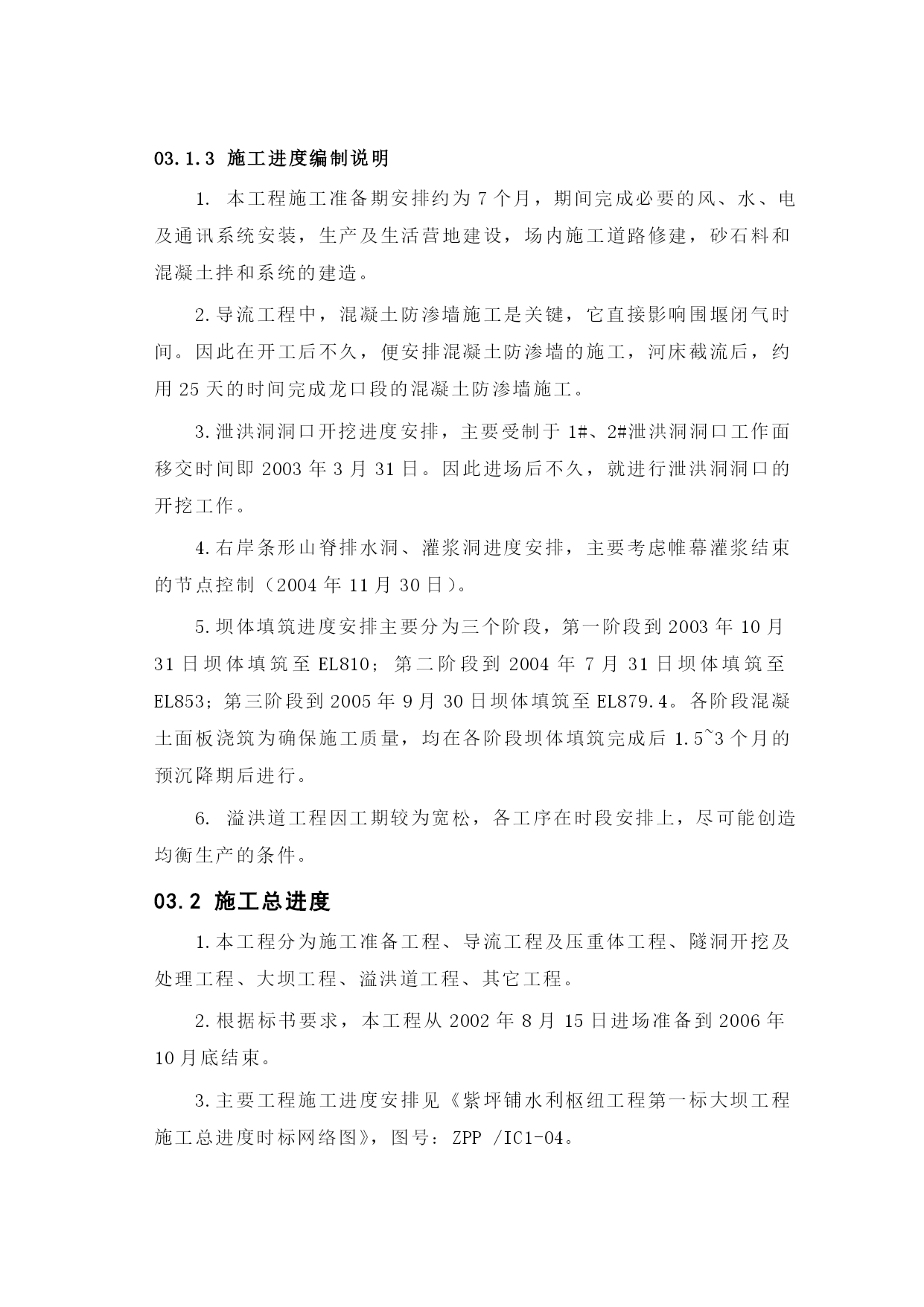

第03章施工总进度计划03.1概述03.1.1编制依据1.根据四川岷江紫坪铺水利枢纽工程《第一标混凝土面板堆石坝工程》招标文件(招标编号:CNTIC-J01011)所规定的合同工期及各主要施工节点的工期要求;2.根据《水利水电工程施工组织设计规范》以及招标文件所制定的技术规范要求;3.根据本工程投标文件中,施工组织设计所制定的施工程序及方法;4.依据我局技术积累及相关工程的施工经验。03.1.2编制原则1.各单项工程施工进度指标立足于国内平均先进水平,采用配套的先进施工机械设备;2.力求缩短工程建设周期,对控制工程总工期的工程和关键项目应重点研究,采取有效的技术和安全措施;3.各项目施工程序前后兼顾、衔接合理、干扰少、施工均衡。尤其是在导流度汛、坝基开挖、坝体填筑、混凝土浇筑、灌浆等施工中,在工期时段的安排上均应考虑质量、安全等诸多因素的制约影响。4.响应本招标文件规定,主要节点控制工期目标和总工期目标控制在招标文件规定的时间范围内;5.在确保按期完成关键工序项目工期目标的前提下,非关键工序项目力求做到均衡施工,使资源供应、调配、使用均衡合理,节约施工成本。03.1.3施工进度编制说明1.本工程施工准备期安排约为7个月,期间完成必要的风、水、电及通讯系统安装,生产及生活营地建设,场内施工道路修建,砂石料和混凝土拌和系统的建造。2.导流工程中,混凝土防渗墙施工是关键,它直接影响围堰闭气时间。因此在开工后不久,便安排混凝土防渗墙的施工,河床截流后,约用25天的时间完成龙口段的混凝土防渗墙施工。3.泄洪洞洞口开挖进度安排,主要受制于1#、2#泄洪洞洞口工作面移交时间即2003年3月31日。因此进场后不久,就进行泄洪洞洞口的开挖工作。4.右岸条形山脊排水洞、灌浆洞进度安排,主要考虑帷幕灌浆结束的节点控制(2004年11月30日)。5.坝体填筑进度安排主要分为三个阶段,第一阶段到2003年10月31日坝体填筑至EL810;第二阶段到2004年7月31日坝体填筑至EL853;第三阶段到2005年9月30日坝体填筑至EL879.4。各阶段混凝土面板浇筑为确保施工质量,均在各阶段坝体填筑完成后1.5~3个月的预沉降期后进行。6.溢洪道工程因工期较为宽松,各工序在时段安排上,尽可能创造均衡生产的条件。03.2施工总进度1.本工程分为施工准备工程、导流工程及压重体工程、隧洞开挖及处理工程、大坝工程、溢洪道工程、其它工程。2.根据标书要求,本工程从2002年8月15日进场准备到2006年10月底结束。3.主要工程施工进度安排见《紫坪铺水利枢纽工程第一标大坝工程施工总进度时标网络图》,图号:ZPP/IC1-04。4.本工程主要施工强度指标如下:土石方开挖平均月强度为12.63万m3,高峰期平均月强度为28.61万m3,最高月开挖强度为59.23万m3。石方开挖平均月强度为5.85万m3,高峰期平均月强度为9.5万m3,最高月开挖强度为17.29万m3。土方开挖平均月强度为17.86万m3,高峰期平均月强度为21.88万m3,最高月开挖强度为41.94万m3。土石方填筑平均月强度为39.1万m3,高峰期平均月填筑强度为55.43万m3,最高月填筑强度为68.31万m3。混凝土浇筑平均月强度为0.68万m3,高峰期平均月浇筑强度为1.2万m3,最高月浇筑强度为2.25万m3。5.本工程土石方开挖强度、土方开挖强度、石方开挖强度、土石方填筑强度、混凝土浇筑强度直方图详见图ZPP/IC1–05。03.3工程关键线路和主要节点控制工期1.本工程主要施工关键线路为:人员、设备进场→左、右岸坝肩土方开挖→坝基土方开挖→坝体填筑至EL810→Ⅰ期混凝土面板浇筑→Ⅰ期面板止水→坝体填筑至EL820→上游盖重保护填筑→坝体填筑至EL853→Ⅱ混凝土面板浇筑→坝体填筑至EL879.4→Ⅲ期混凝土面板浇筑→Ⅲ期面板止水→防浪墙混凝土浇筑→坝体填筑至EL884→混凝土路面、栏杆浇筑→施工场地清理→竣工。2.本工程主要节点工期安排如下:(1)人员设备进场:2002年8月1日;(2)河床截流:2002年11月25日;(3)1#、2#泄洪洞进口工作面提交:2003年3月31日;(4)坝基开挖结束时间:2002年2月16日;(5)趾板基础帷幕灌浆完成:2004年11月16日;(6)坝体填筑至EL810:2003年3月31日;(7)坝体填筑至EL820:2004年4月30日;(8)一期面板混凝土浇筑完成:2004年3月31日;(9)上游盖重保护填筑完成:2004年5月31日;(10)坝体填筑至EL853:2004年7月31日;(11)二期面板混凝土浇筑完成:2004年11月30日;(12)坝体填筑
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

最新第03章 施工总进度-经典通用

文档大小:37KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
