您所在位置: 网站首页 / 文档列表 / 工程管理 / 文档详情
最新模板专项施工方案4-经典通用.doc 立即下载
上传人:石头****海海 上传时间:2024-09-04 格式:DOC 页数:36 大小:448KB 金币:6 举报 版权申诉
预览加载中,请您耐心等待几秒...

最新模板专项施工方案4-经典通用.doc

最新模板专项施工方案4-经典通用.doc

预览

免费试读已结束,剩余 26 页请下载文档后查看

6 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

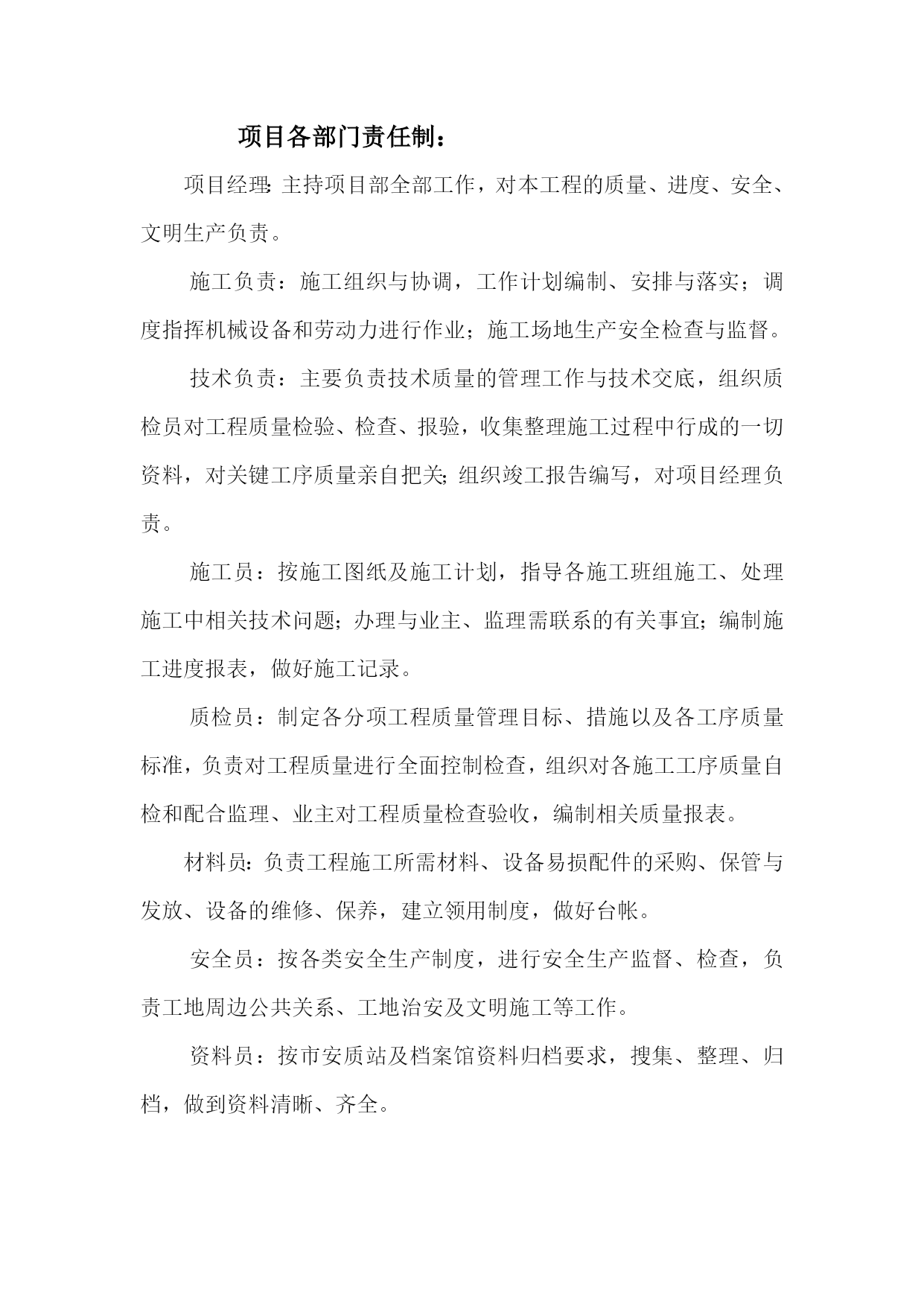

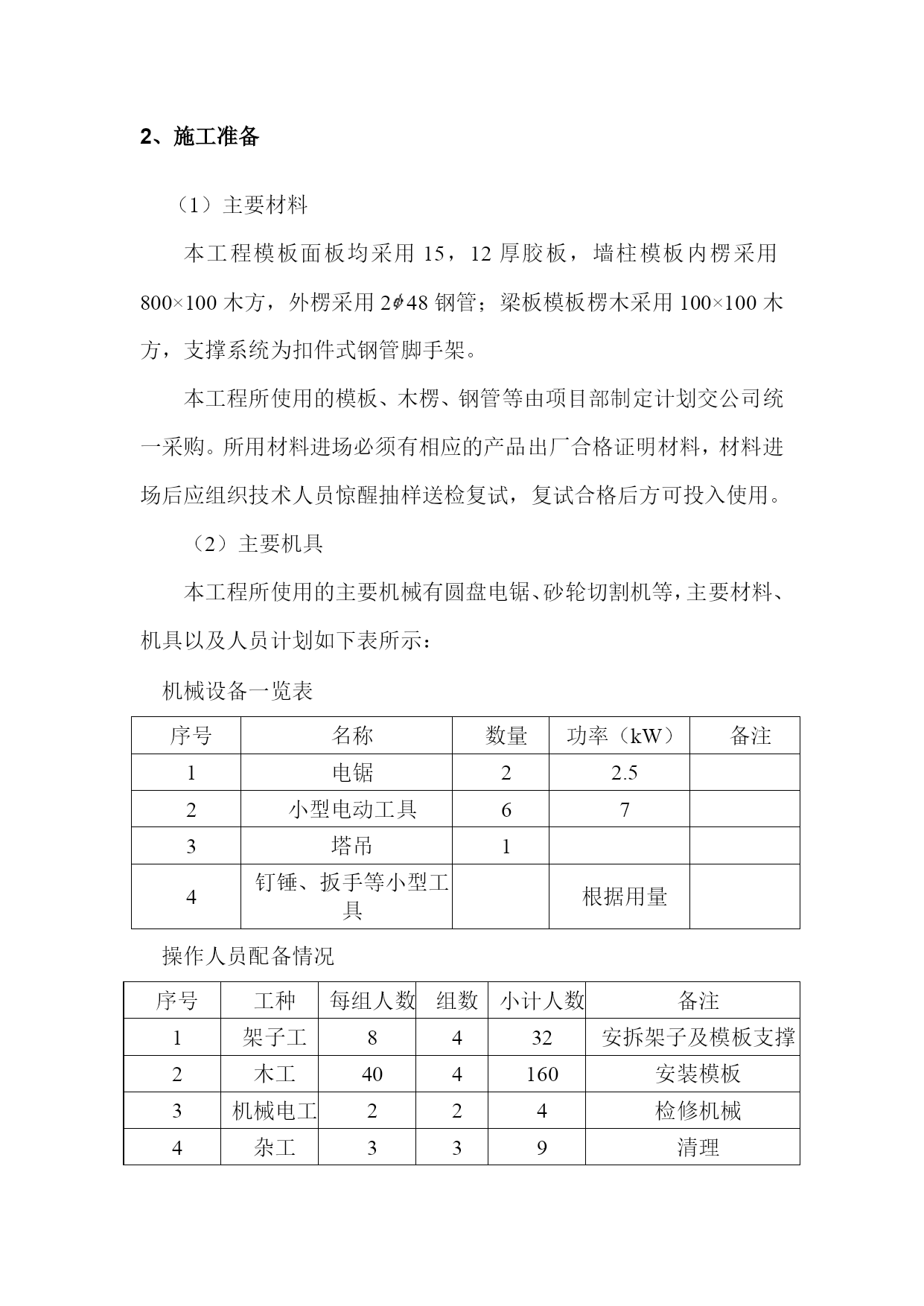

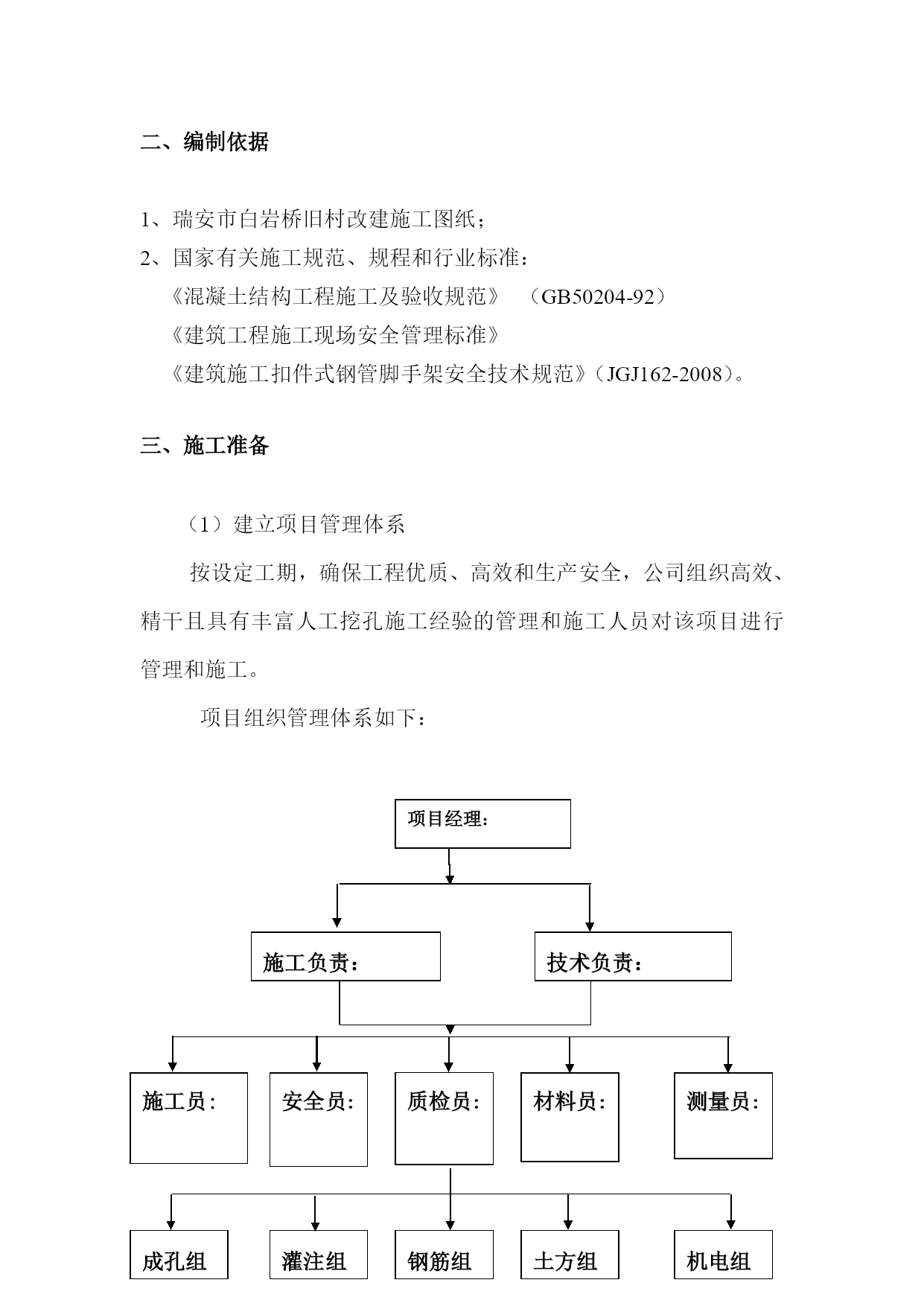

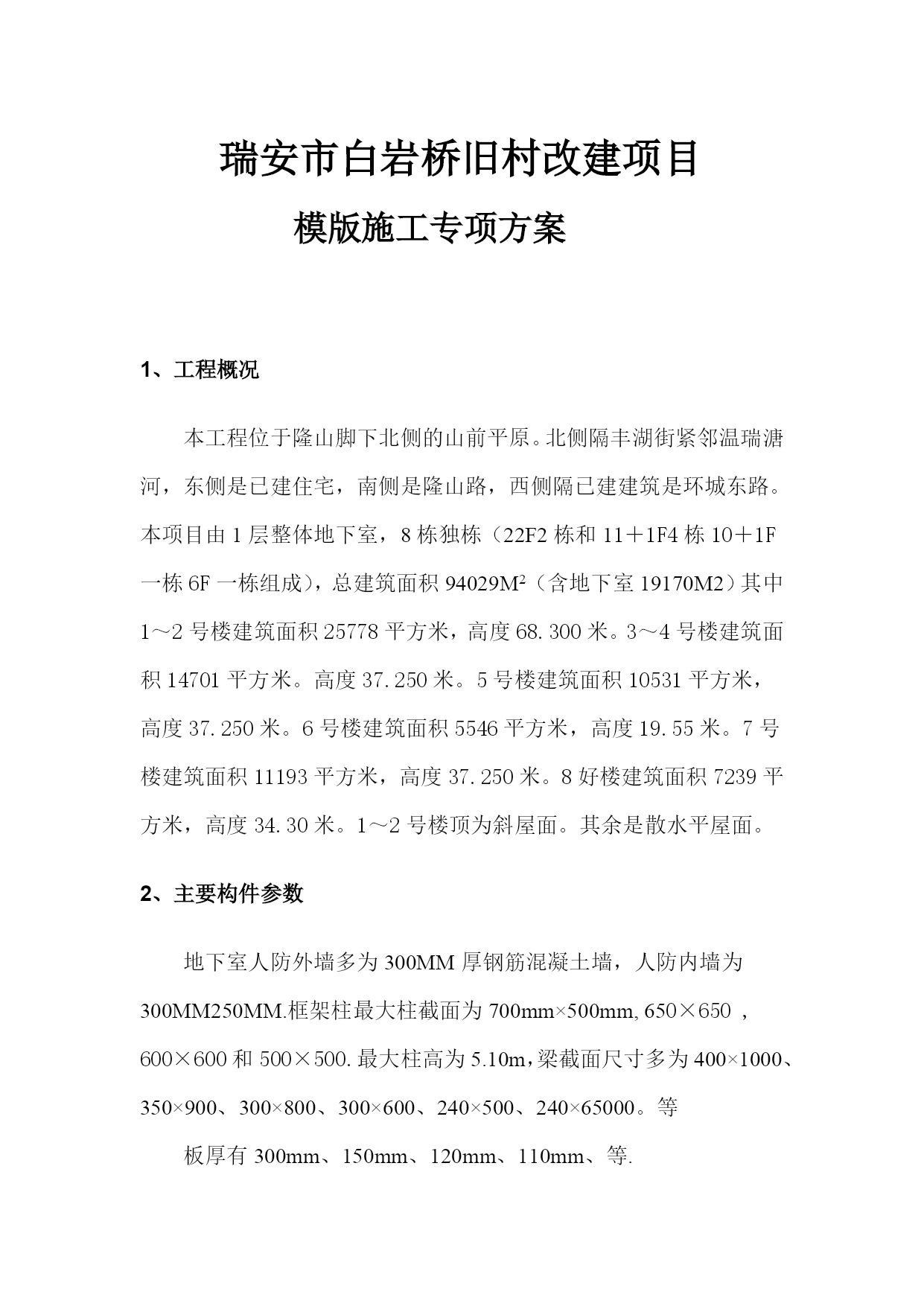

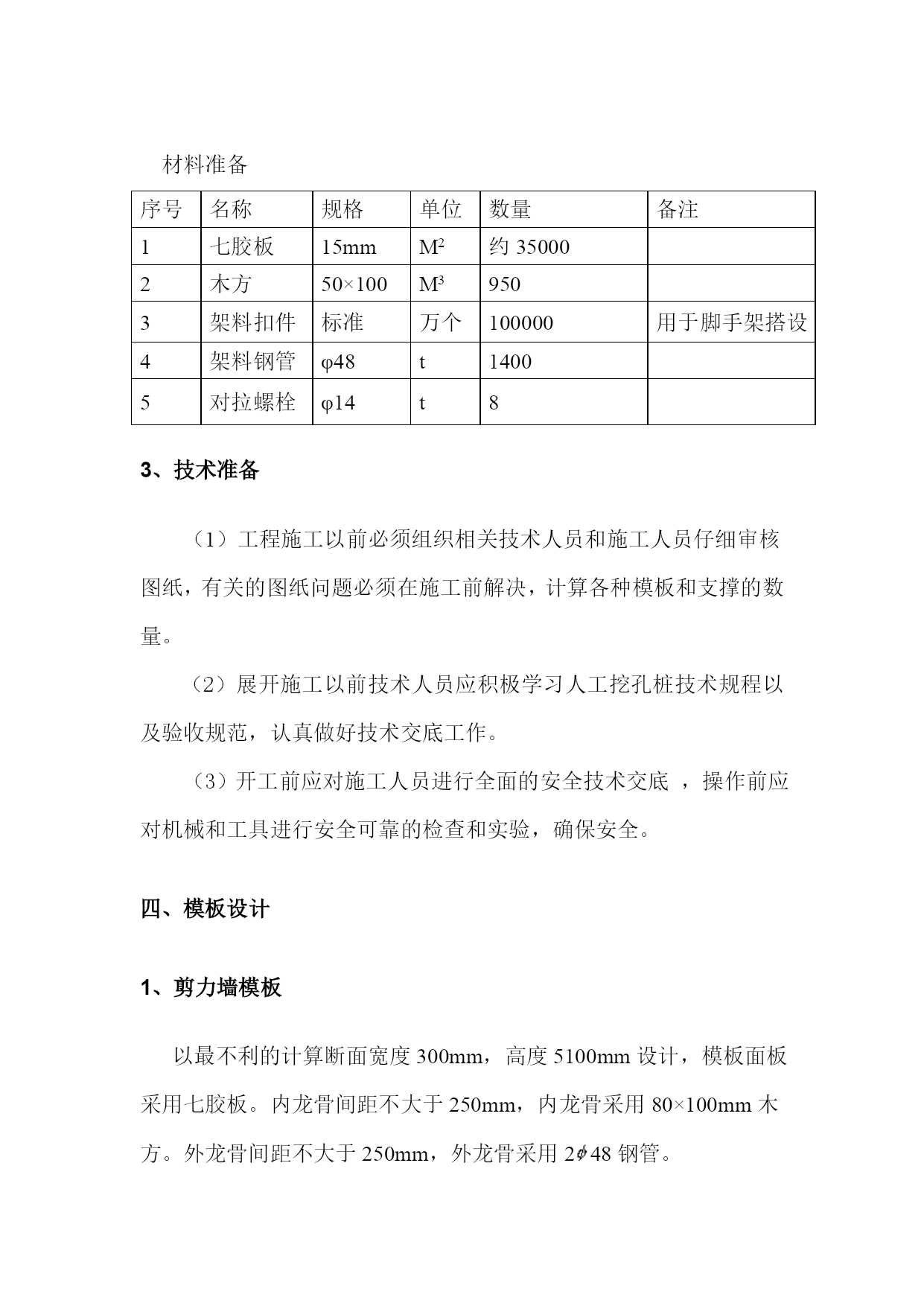

瑞安市白岩桥旧村改建项目模版施工专项方案TOC\o"1-3"\h\z\u1、工程概况本工程位于隆山脚下北侧的山前平原。北侧隔丰湖街紧邻温瑞溏河,东侧是已建住宅,南侧是隆山路,西侧隔已建建筑是环城东路。本项目由1层整体地下室,8栋独栋(22F2栋和11+1F4栋10+1F一栋6F一栋组成),总建筑面积94029M2(含地下室19170M2)其中1~2号楼建筑面积25778平方米,高度68.300米。3~4号楼建筑面积14701平方米。高度37.250米。5号楼建筑面积10531平方米,高度37.250米。6号楼建筑面积5546平方米,高度19.55米。7号楼建筑面积11193平方米,高度37.250米。8好楼建筑面积7239平方米,高度34.30米。1~2号楼顶为斜屋面。其余是散水平屋面。2、主要构件参数地下室人防外墙多为300MM厚钢筋混凝土墙,人防内墙为300MM250MM.框架柱最大柱截面为700mm×500mm,650×650,600×600和500×500.最大柱高为5.10m,梁截面尺寸多为400×1000、350×900、300×800、300×600、240×500、240×65000。等板厚有300mm、150mm、120mm、110mm、等.二、编制依据1、瑞安市白岩桥旧村改建施工图纸;2、国家有关施工规范、规程和行业标准:《混凝土结构工程施工及验收规范》(GB50204-92)《建筑工程施工现场安全管理标准》《建筑施工扣件式钢管脚手架安全技术规范》(JGJ162-2008)。三、施工准备(1)建立项目管理体系按设定工期,确保工程优质、高效和生产安全,公司组织高效、精干且具有丰富人工挖孔施工经验的管理和施工人员对该项目进行管理和施工。项目组织管理体系如下:项目经理:施工负责:技术负责:施工员:安全员:质检员:材料员:测量员:成孔组灌注组钢筋组土方组机电组项目各部门责任制:项目经理:主持项目部全部工作,对本工程的质量、进度、安全、文明生产负责。施工负责:施工组织与协调,工作计划编制、安排与落实;调度指挥机械设备和劳动力进行作业;施工场地生产安全检查与监督。技术负责:主要负责技术质量的管理工作与技术交底,组织质检员对工程质量检验、检查、报验,收集整理施工过程中行成的一切资料,对关键工序质量亲自把关;组织竣工报告编写,对项目经理负责。施工员:按施工图纸及施工计划,指导各施工班组施工、处理施工中相关技术问题;办理与业主、监理需联系的有关事宜;编制施工进度报表,做好施工记录。质检员:制定各分项工程质量管理目标、措施以及各工序质量标准,负责对工程质量进行全面控制检查,组织对各施工工序质量自检和配合监理、业主对工程质量检查验收,编制相关质量报表。材料员:负责工程施工所需材料、设备易损配件的采购、保管与发放、设备的维修、保养,建立领用制度,做好台帐。安全员:按各类安全生产制度,进行安全生产监督、检查,负责工地周边公共关系、工地治安及文明施工等工作。资料员:按市安质站及档案馆资料归档要求,搜集、整理、归档,做到资料清晰、齐全。2、施工准备(1)主要材料本工程模板面板均采用15,12厚胶板,墙柱模板内楞采用800×100木方,外楞采用248钢管;梁板模板楞木采用100×100木方,支撑系统为扣件式钢管脚手架。本工程所使用的模板、木楞、钢管等由项目部制定计划交公司统一采购。所用材料进场必须有相应的产品出厂合格证明材料,材料进场后应组织技术人员惊醒抽样送检复试,复试合格后方可投入使用。(2)主要机具本工程所使用的主要机械有圆盘电锯、砂轮切割机等,主要材料、机具以及人员计划如下表所示:机械设备一览表序号名称数量功率(kW)备注1电锯22.52小型电动工具673塔吊14钉锤、扳手等小型工具根据用量操作人员配备情况序号工种每组人数组数小计人数备注1架子工8432安拆架子及模板支撑2木工404160安装模板3机械电工224检修机械4杂工339清理材料准备序号名称规格单位数量备注1七胶板15mmM2约350002木方50×100M39503架料扣件标准万个100000用于脚手架搭设4架料钢管φ48t14005对拉螺栓φ14t83、技术准备(1)工程施工以前必须组织相关技术人员和施工人员仔细审核图纸,有关的图纸问题必须在施工前解决,计算各种模板和支撑的数量。(2)展开施工以前技术人员应积极学习人工挖孔桩技术规程以及验收规范,认真做好技术交底工作。(3)开工前应对施工人员进行全面的安全技术交底,操作前应对机械和工具进行安全可靠的检查和实验,确保安全。四、模板设计1、剪力墙模板以最不利的计算断面宽度300
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

最新模板专项施工方案4-经典通用

文档大小:448KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
