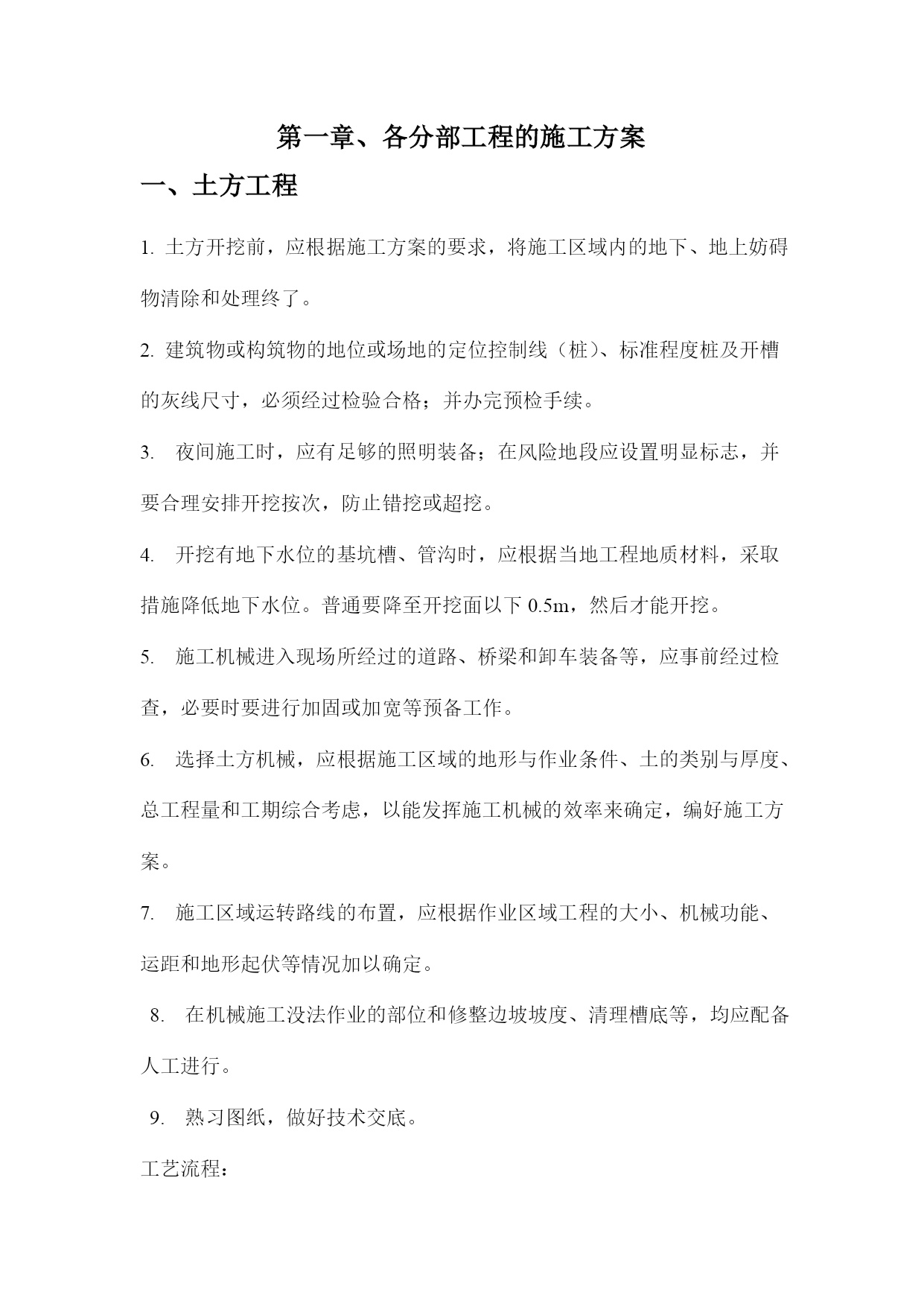

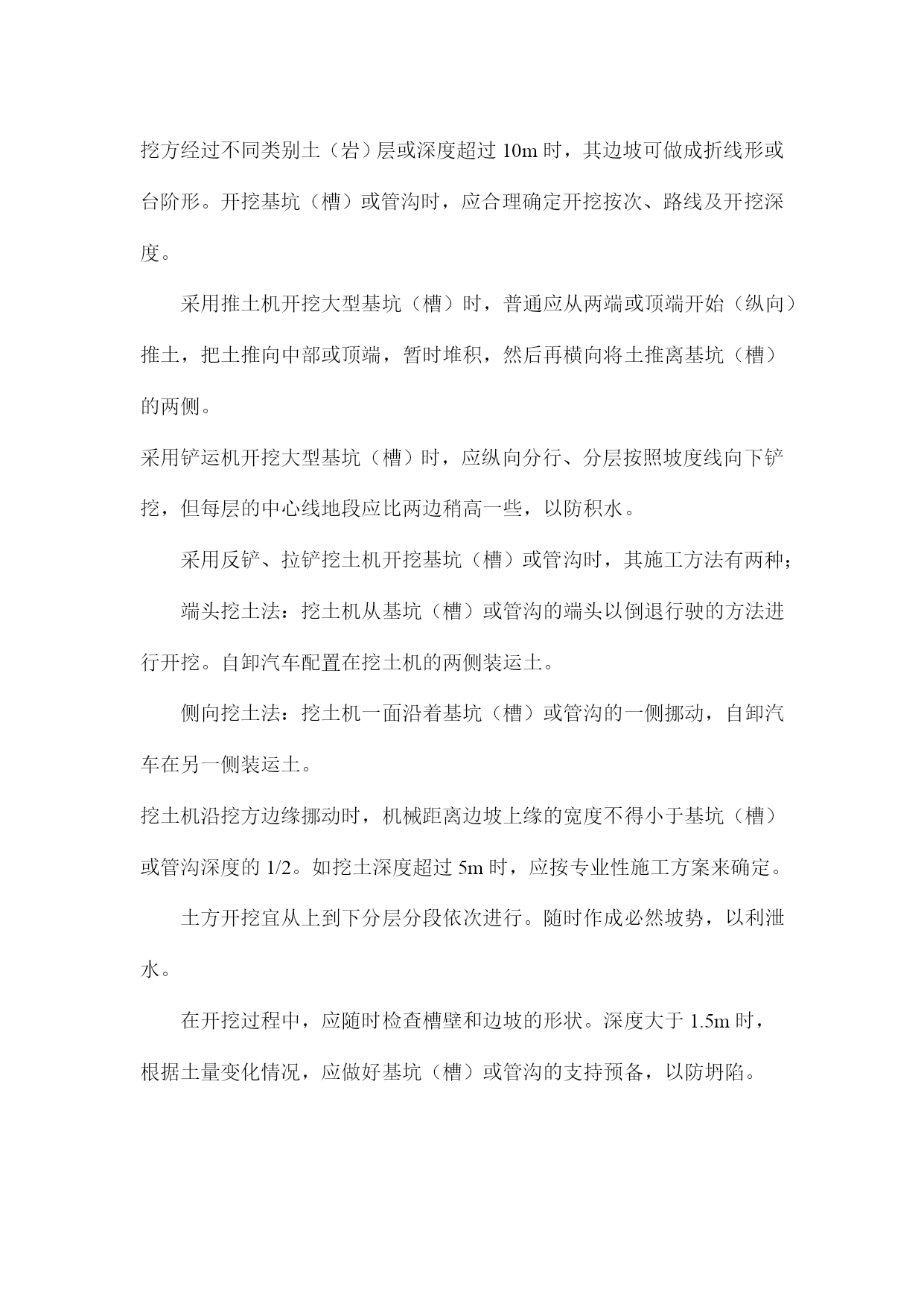

第一章、各分部工程的施工方案一、土方工程1.土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上妨碍物清除和处理终了。2.建筑物或构筑物的地位或场地的定位控制线(桩)、标准程度桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。3.夜间施工时,应有足够的照明装备;在风险地段应设置明显标志,并要合理安排开挖按次,防止错挖或超挖。4.开挖有地下水位的基坑槽、管沟时,应根据当地工程地质材料,采取措施降低地下水位。普通要降至开挖面以下0.5m,然后才能开挖。5.施工机械进入现场所经过的道路、桥梁和卸车装备等,应事前经过检查,必要时要进行加固或加宽等预备工作。6.选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案。7.施工区域运转路线的布置,应根据作业区域工程的大小、机械功能、运距和地形起伏等情况加以确定。8.在机械施工没法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。9.熟习图纸,做好技术交底。工艺流程:确定开挖的按次和坡度→分段分层平均下挖→修边和清底坡度的确定:根据本工程现场土质为杂填土的地质和边坡临近必须满足机动载重汽车经过的条件,本工程确定-2.45米以上采用1:0.67放坡开挖,至-2.45米以后,根据具体情况人工个别开挖的基坑另行确定。当-2.45米以下,再次开挖必须满足下述规定:边坡坡度(高∶宽)坡顶无荷载坡顶有静载坡顶有动载1中密的砂土1∶1.001∶1.251∶1.502中密的碎石类土(充填物为砂土)1∶0.751∶1.001∶1.253硬塑的轻亚黏土1∶0.671∶0.751∶1.004中密的碎石类土(充填物为粘性土)1∶0.501∶0.671∶0.755硬塑的亚黏土、黏土1∶0.331∶0.501∶0.676老黄土1∶0.101∶0.251∶0.337软土(经井点降水后)1∶1.00??土的类别边坡坡度(高∶宽)1砂土(不包括细砂、粉砂)1∶1.25~1∶1.15坚硬1∶0.75~1∶1.00硬塑1∶1.0~1∶1.25充填坚硬、硬塑性黏土1∶0.5~1∶1.00充填砂土1∶1.00~1∶1.50挖方经过不同类别土(岩)层或深度超过10m时,其边坡可做成折线形或台阶形。开挖基坑(槽)或管沟时,应合理确定开挖按次、路线及开挖深度。采用推土机开挖大型基坑(槽)时,普通应从两端或顶端开始(纵向)推土,把土推向中部或顶端,暂时堆积,然后再横向将土推离基坑(槽)的两侧。采用铲运机开挖大型基坑(槽)时,应纵向分行、分层按照坡度线向下铲挖,但每层的中心线地段应比两边稍高一些,以防积水。采用反铲、拉铲挖土机开挖基坑(槽)或管沟时,其施工方法有两种;端头挖土法:挖土机从基坑(槽)或管沟的端头以倒退行驶的方法进行开挖。自卸汽车配置在挖土机的两侧装运土。侧向挖土法:挖土机一面沿着基坑(槽)或管沟的一侧挪动,自卸汽车在另一侧装运土。挖土机沿挖方边缘挪动时,机械距离边坡上缘的宽度不得小于基坑(槽)或管沟深度的1/2。如挖土深度超过5m时,应按专业性施工方案来确定。土方开挖宜从上到下分层分段依次进行。随时作成必然坡势,以利泄水。在开挖过程中,应随时检查槽壁和边坡的形状。深度大于1.5m时,根据土量变化情况,应做好基坑(槽)或管沟的支持预备,以防坍陷。开挖基坑(槽)和管沟,不得挖至设计标高以下,如不能精确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出。暂留土层:普通铲运机、推土机挖土时,为20cm摆布;挖土机用反铲、正铲和拉铲挖土时,为30cm摆布为好。在机械施工挖不到的土方,应配合人工随时进行发掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。修帮和清底。在距槽底设计标高50cm槽帮处,抄出程度线,钉上小木撅,然后用人工将暂留土层挖走。同时由两端轴线(中心线)引桩拉通线(用小线或铅丝),检查距槽边尺寸,确定槽宽标准,以此修整槽边。最初清除槽底土方。槽底补缀铲平后,进行质量检查验收。开挖基坑(槽)的土方,在场地有条件堆放时,必然留足回填需用的好土;多余的土方,应一次运走,避免二次搬运。雨、冬期施工:土方开挖普通不宜在旱季进行,否则工作面不宜过大,应逐段、逐片分期完成。雨期施工在开挖基坑(槽)或管沟时,应留意边坡不变。必要时可适当放缓边坡坡度,或设置支持。同时应在坑(槽)外侧围以土堤或开挖水沟,防止地面水流入。经常对边坡、支持、土堤进行检查,发现成绩要及时处理。土方开挖不宜在冬期施工。如必须在冬期施工时,其施工方法应按冬施方案进行。采用防止冻结法开挖土方时,可在冻结之前,用保温材料覆盖或将表层土翻耕耙松,其翻耕深度
