您所在位置: 网站首页 / 文档列表 / 设计及方案 / 文档详情
最新建筑拆除工程施工专项方案-经典通用.docx 立即下载
上传人:石头****海海 上传时间:2024-09-04 格式:DOCX 页数:60 大小:18.9MB 金币:6 举报 版权申诉
预览加载中,请您耐心等待几秒...

最新建筑拆除工程施工专项方案-经典通用.docx

最新建筑拆除工程施工专项方案-经典通用.docx

预览

免费试读已结束,剩余 50 页请下载文档后查看

6 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

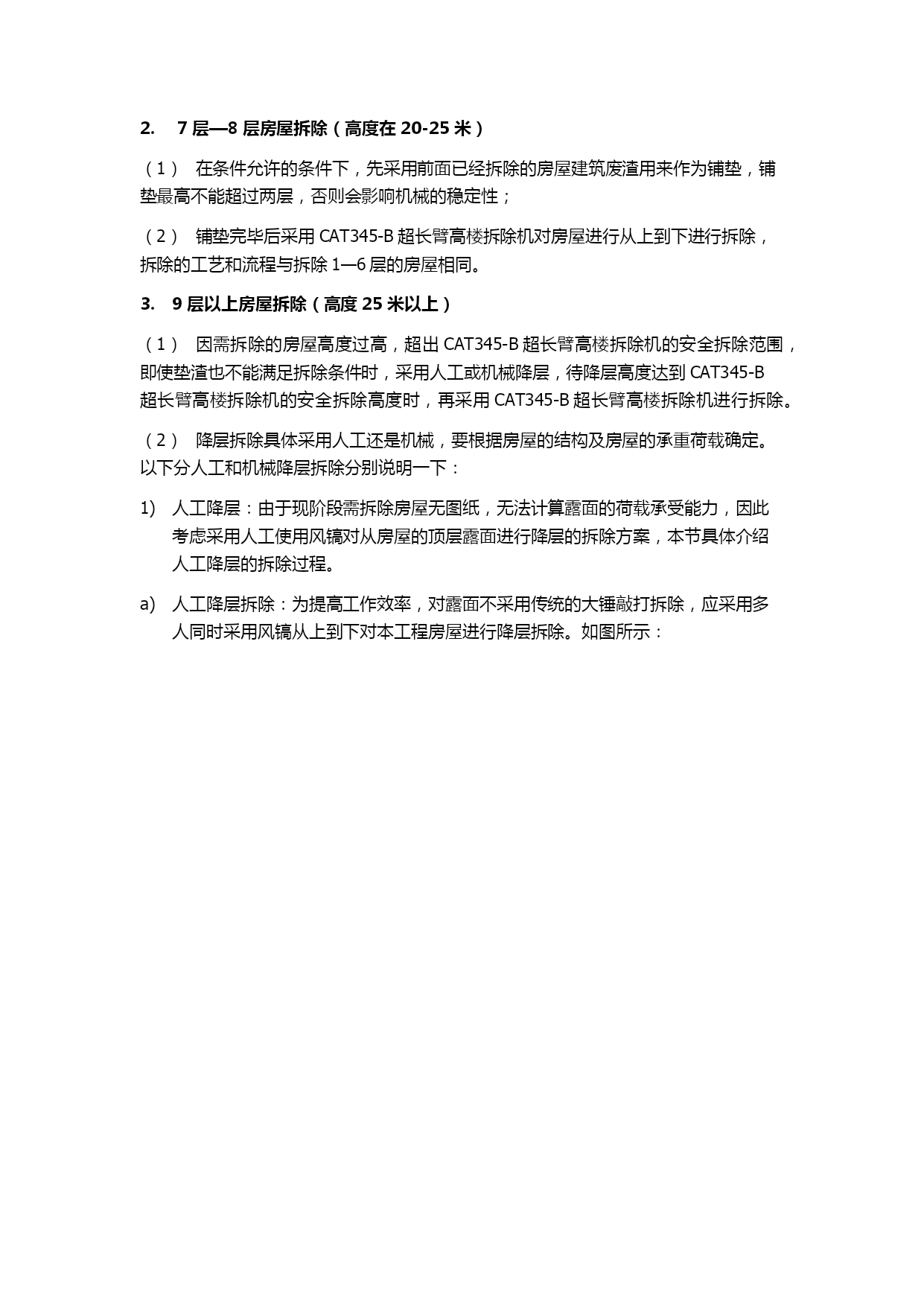

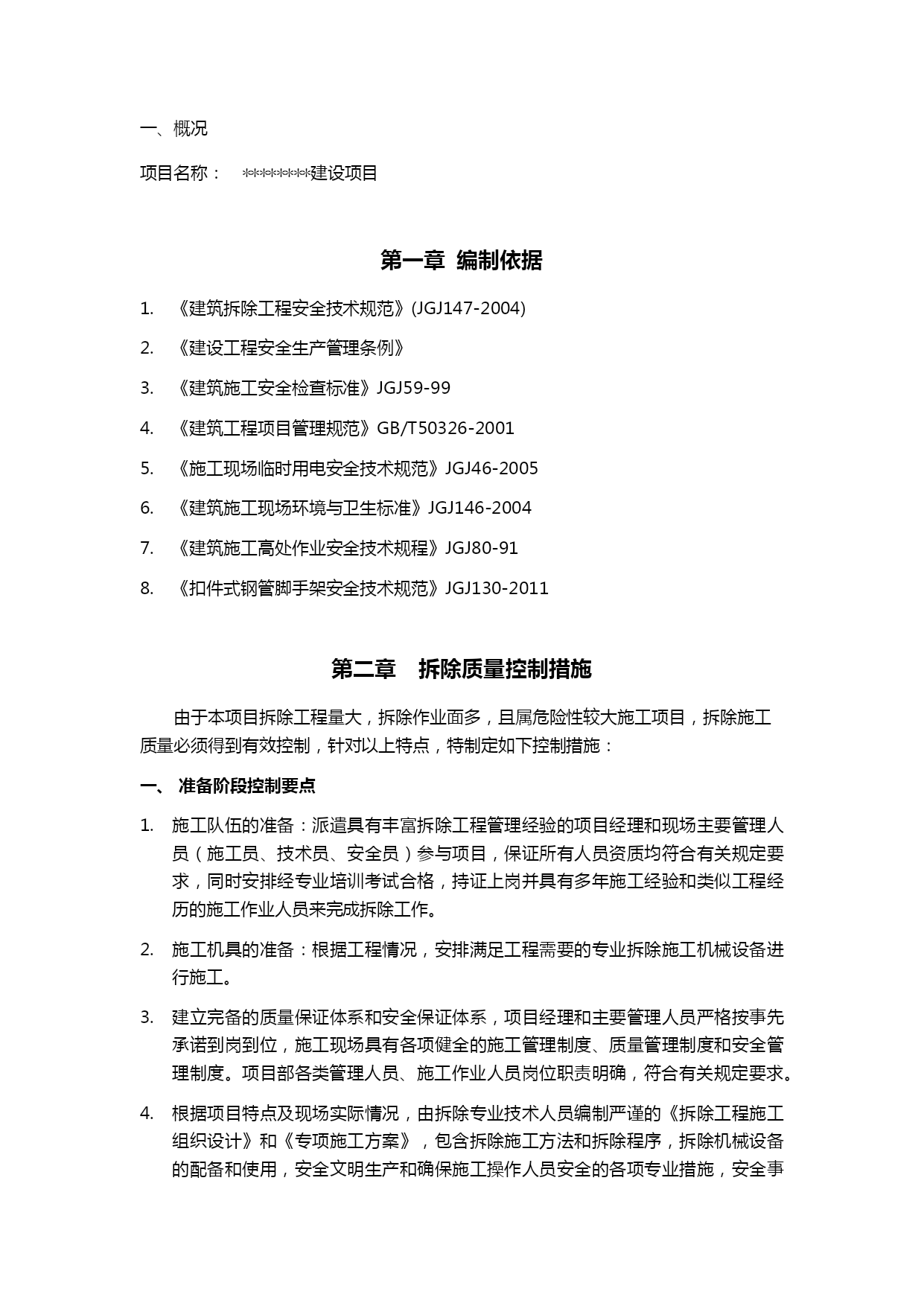

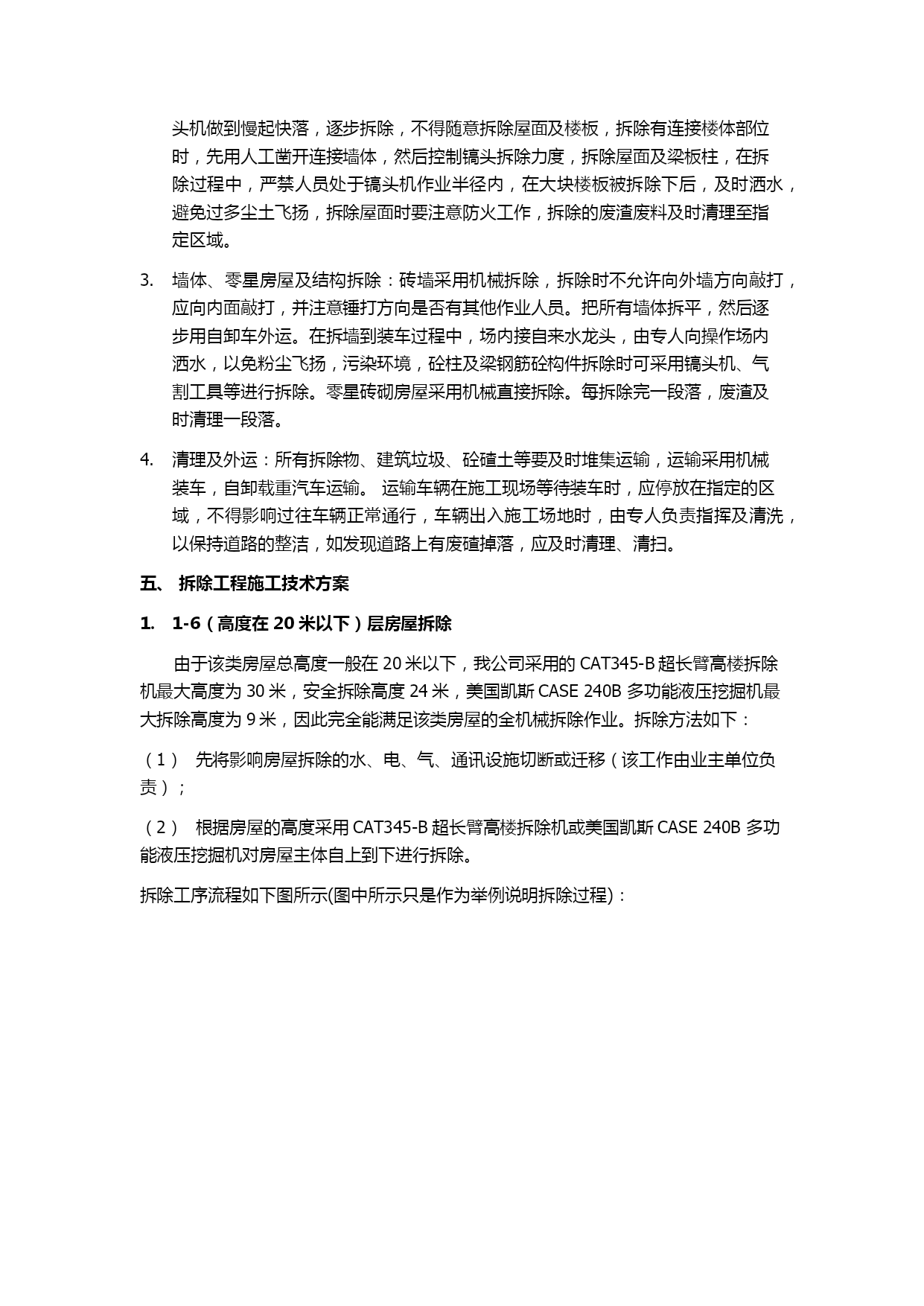

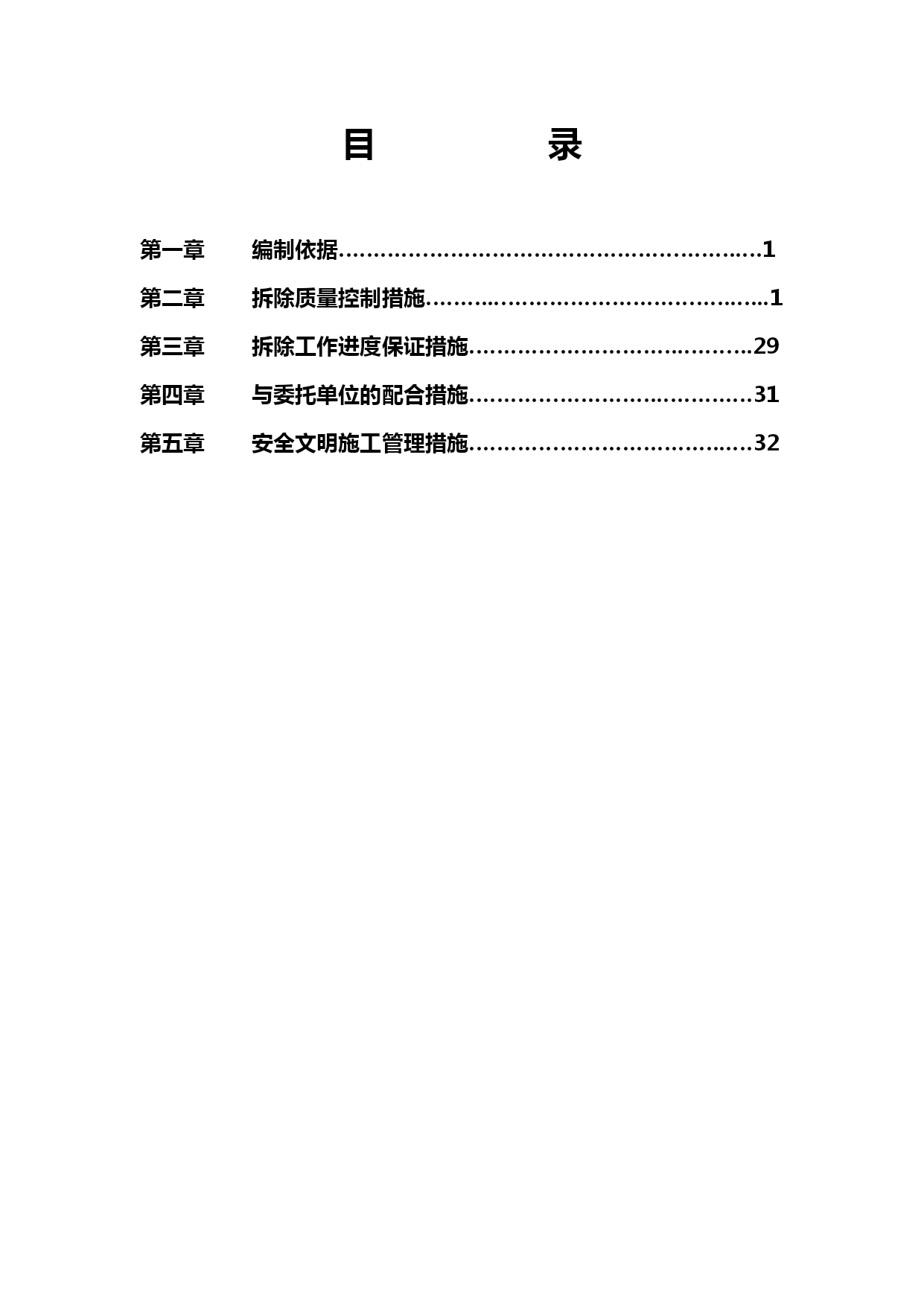

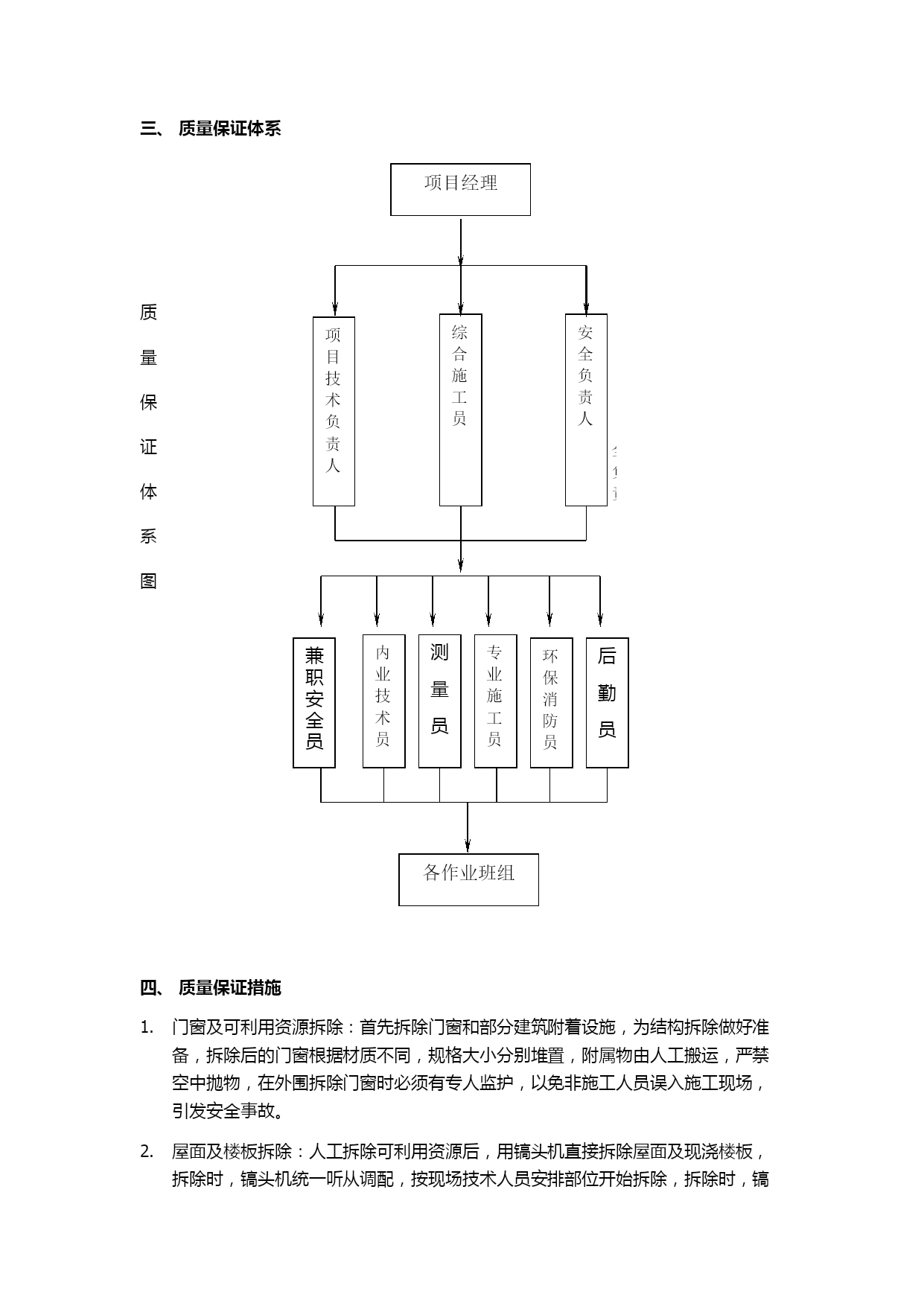

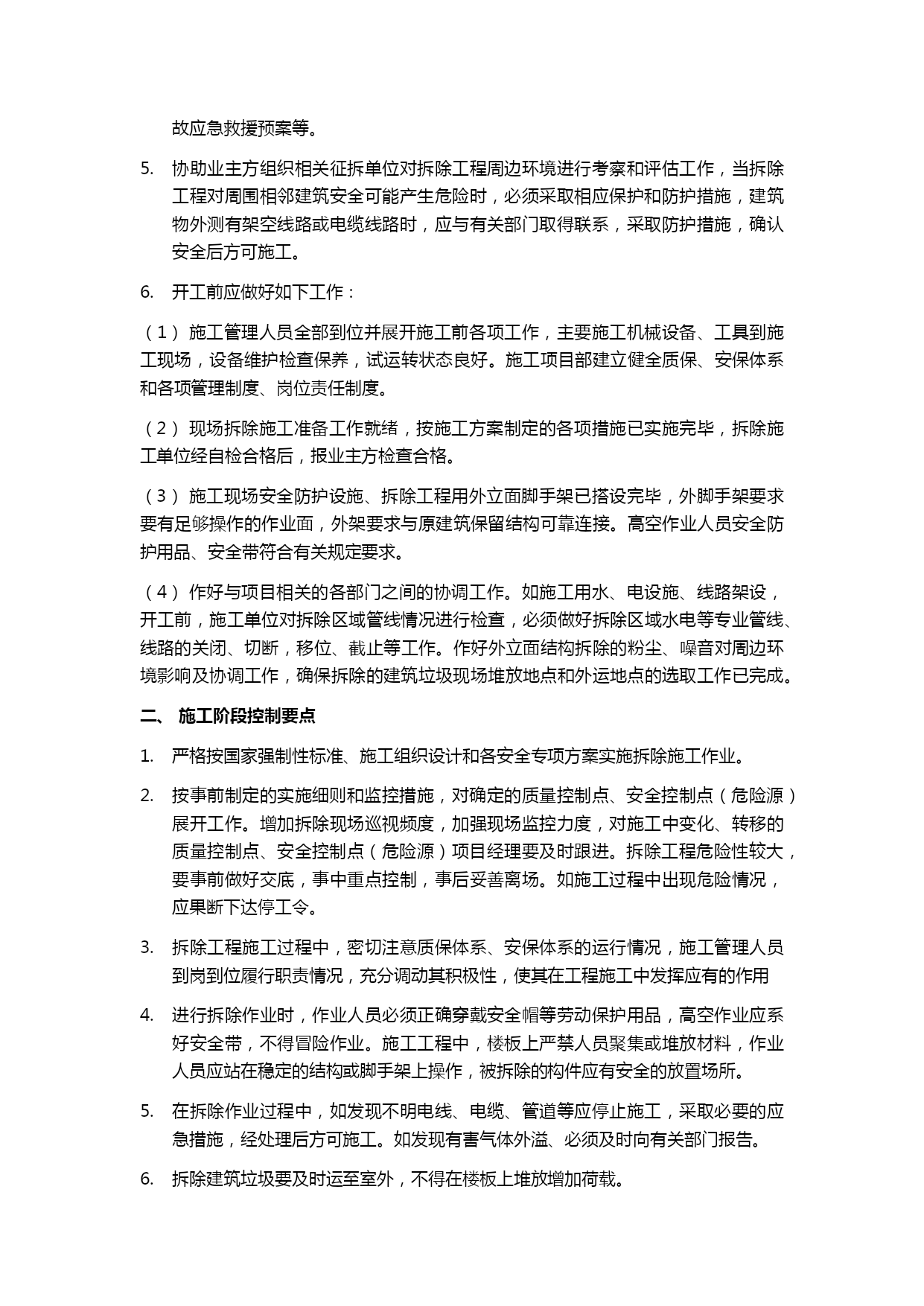

PAGE建筑物及构筑物拆除工作方案*************工程有限公司目录编制依据………………………………………………….…1拆除质量控制措施………..…………………………….…..1拆除工作进度保证措施………………………….……….29与委托单位的配合措施……………………….……….…31安全文明施工管理措施………………………………..…32一、概况项目名称:********建设项目第一章编制依据《建筑拆除工程安全技术规范》(JGJ147-2004)《建设工程安全生产管理条例》《建筑施工安全检查标准》JGJ59-99《建筑工程项目管理规范》GB/T50326-2001《施工现场临时用电安全技术规范》JGJ46-2005《建筑施工现场环境与卫生标准》JGJ146-2004《建筑施工高处作业安全技术规程》JGJ80-91《扣件式钢管脚手架安全技术规范》JGJ130-2011第二章拆除质量控制措施由于本项目拆除工程量大,拆除作业面多,且属危险性较大施工项目,拆除施工质量必须得到有效控制,针对以上特点,特制定如下控制措施:准备阶段控制要点施工队伍的准备:派遣具有丰富拆除工程管理经验的项目经理和现场主要管理人员(施工员、技术员、安全员)参与项目,保证所有人员资质均符合有关规定要求,同时安排经专业培训考试合格,持证上岗并具有多年施工经验和类似工程经历的施工作业人员来完成拆除工作。施工机具的准备:根据工程情况,安排满足工程需要的专业拆除施工机械设备进行施工。建立完备的质量保证体系和安全保证体系,项目经理和主要管理人员严格按事先承诺到岗到位,施工现场具有各项健全的施工管理制度、质量管理制度和安全管理制度。项目部各类管理人员、施工作业人员岗位职责明确,符合有关规定要求。根据项目特点及现场实际情况,由拆除专业技术人员编制严谨的《拆除工程施工组织设计》和《专项施工方案》,包含拆除施工方法和拆除程序,拆除机械设备的配备和使用,安全文明生产和确保施工操作人员安全的各项专业措施,安全事故应急救援预案等。协助业主方组织相关征拆单位对拆除工程周边环境进行考察和评估工作,当拆除工程对周围相邻建筑安全可能产生危险时,必须采取相应保护和防护措施,建筑物外测有架空线路或电缆线路时,应与有关部门取得联系,采取防护措施,确认安全后方可施工。开工前应做好如下工作:施工管理人员全部到位并展开施工前各项工作,主要施工机械设备、工具到施工现场,设备维护检查保养,试运转状态良好。施工项目部建立健全质保、安保体系和各项管理制度、岗位责任制度。现场拆除施工准备工作就绪,按施工方案制定的各项措施已实施完毕,拆除施工单位经自检合格后,报业主方检查合格。施工现场安全防护设施、拆除工程用外立面脚手架已搭设完毕,外脚手架要求要有足够操作的作业面,外架要求与原建筑保留结构可靠连接。高空作业人员安全防护用品、安全带符合有关规定要求。作好与项目相关的各部门之间的协调工作。如施工用水、电设施、线路架设,开工前,施工单位对拆除区域管线情况进行检查,必须做好拆除区域水电等专业管线、线路的关闭、切断,移位、截止等工作。作好外立面结构拆除的粉尘、噪音对周边环境影响及协调工作,确保拆除的建筑垃圾现场堆放地点和外运地点的选取工作已完成。施工阶段控制要点严格按国家强制性标准、施工组织设计和各安全专项方案实施拆除施工作业。按事前制定的实施细则和监控措施,对确定的质量控制点、安全控制点(危险源)展开工作。增加拆除现场巡视频度,加强现场监控力度,对施工中变化、转移的质量控制点、安全控制点(危险源)项目经理要及时跟进。拆除工程危险性较大,要事前做好交底,事中重点控制,事后妥善离场。如施工过程中出现危险情况,应果断下达停工令。拆除工程施工过程中,密切注意质保体系、安保体系的运行情况,施工管理人员到岗到位履行职责情况,充分调动其积极性,使其在工程施工中发挥应有的作用进行拆除作业时,作业人员必须正确穿戴安全帽等劳动保护用品,高空作业应系好安全带,不得冒险作业。施工工程中,楼板上严禁人员聚集或堆放材料,作业人员应站在稳定的结构或脚手架上操作,被拆除的构件应有安全的放置场所。在拆除作业过程中,如发现不明电线、电缆、管道等应停止施工,采取必要的应急措施,经处理后方可施工。如发现有害气体外溢、必须及时向有关部门报告。拆除建筑垃圾要及时运至室外,不得在楼板上堆放增加荷载。质量保证体系安全负责人全负责人全负责人综合施工员项目技术负责人项目经理各作业班组兼职安全员内业技术员测量员专业施工员环保消防员后勤员质量保证体系图
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

最新建筑拆除工程施工专项方案-经典通用

文档大小:18.9MB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
