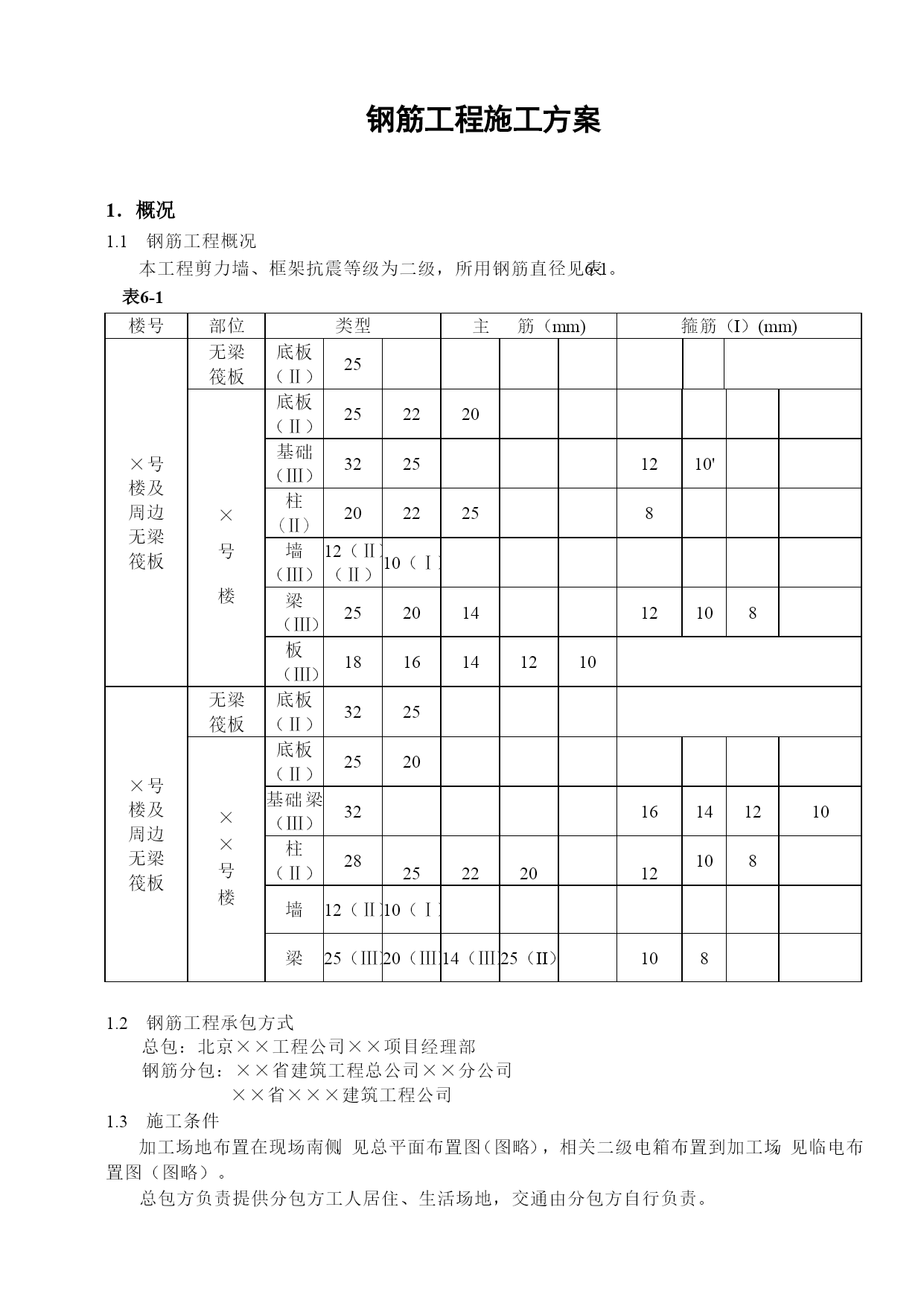

钢筋工程施工方案1.概况1.1钢筋工程概况本工程剪力墙、框架抗震等级为二级,所用钢筋直径见表6-1。表6-1楼号部位类型主筋(mm)箍筋(I)(mm)×号楼及周边无梁筏板无梁筏板底板(Ⅱ)25×号楼底板(Ⅱ)252220基础(Ⅲ)32251210'柱(Ⅱ)2022258墙(Ⅲ)12(Ⅱ)(Ⅱ)10(Ⅰ)梁(Ⅲ)25201412108板(Ⅲ)1816141210×号楼及周边无梁筏板无梁筏板底板(Ⅱ)3225××号楼底板(Ⅱ)2520基础梁(Ⅲ)3216141210柱(Ⅱ)2825222012108墙12(Ⅱ)10(Ⅰ)梁25(Ⅲ)20(Ⅲ)14(Ⅲ)25(II)1081.2钢筋工程承包方式总包:北京××工程公司××项目经理部钢筋分包:××省建筑工程总公司××分公司××省×××建筑工程公司1.3施工条件加工场地布置在现场南侧,见总平面布置图(图略),相关二级电箱布置到加工场,见临电布置图(图略)。总包方负责提供分包方工人居住、生活场地,交通由分包方自行负责。2.施工全体安排2.1施工预备2.1.1测量预备:根据平面控制网,在防水保护层上放出轴线和基础梁、墙、柱地位线;底板高层钢筋绑扎完成了后工地测量人员必须组织测放墙、柱插筋位I线(每跨最少两点用红油漆标注)。顶板混凝土浇注完成,支设竖向模板前,在板上放出该层平面控制轴线。待竖向钢筋绑扎成后,在每层竖向钢筋上部标出标高控制点。2.1.2机具预备:(1)剥肋滚压直螺纹机械连接机具。1)钢筋剥肋滚压直螺纹机:高峰期钢筋施工时最少保证10台钢筋剥肋滚压直螺纹机,其技术参数如表6-2所示:表6-2装备型号GHG50型GHG40型滚丝头型号50型40型可加工钢筋范围25~5016~40零件质量(kg)6005902)限位挡铁:对钢筋的夹持地位进行限位,型号划分与钢筋规格相反。3)螺纹环规:于检验钢筋丝头专用量具。4)力距扳手:力距扳手的精度为±5℅。5)辅助机具:砂轮切割机:用于钢筋端平头。用于检验钢筋丝头的专用量具。(2)冷挤压机械连接机具:1)钢筋压接器YJQ—32(3台)用于挤压钢筋接头。2)辅助机具:包括模具、检测工具(卡板、测深尺)。2.2施工手续现场一切钢筋应具备职业技能岗位证书、电气焊工必须具备特种作业人员操作证书(在有效期内)剔口钢筋机械接头施工的人员必须进行技术培训,经考核合格后方可执证上岗。未经培训的人员严禁上岗或操作装备。2.3材料进场计划划材料进场计划随工程进度。2.4审图施工前认真查阅图纸(包括与建筑图对应情况)、方案、相关安全质量规范,做到图纸上成绩提早与设计联系解决,配筋及施工中重点突出。2.5管理人员及劳务人员培训项目拉术部按规定对项目相关部门及分包进行方冬措施交底泡括书面和口知、;每周二下午1:30利用简短工夫由分包管理层向其钢筋操作层进行方案、措施交底(包括书面和口头),并由项目技术部和质量部参加。3.次要施工方法3.1原材采购与供应钢筋选用国家大型钢厂的热轧、低碳I级、Ⅱ级、Ⅲ级钢筋,严厉履行IS09001:2000质量标准和相关程序文件。剥肋滚压直螺纹接头所用的连接套筒采用优秀碳素结构钢。冷挤压接头所用的连接套筒采用20钢。3.2配筋及相关要求3.2.1受力筋保护层:表6-3部位保护层厚度(mm)备注底板、基础梁、外墙迎水面50不小于纵向主筋直径底板、基础梁非迎水面35外墙非迎水面30内墙15柱303.2.2钢筋锚固:表6-4名称锚固长度末端弯钩长度备注d<25d≥25基础梁35d≥10d底板35d40d≥10d墙柱插筋直接插至底板下表面≥10d详见结0-483.2.3钢筋接头及搭接长度:××建筑分公司与××建筑公司分界处底板沉降后浇带钢筋接头采用冷挤压,连接等级为A级;×号楼与××号楼分界处底板沉降后浇带上铁采用剥滚压直螺纹连接,A级接头,下铁采用搭接连接;其他部位钢筋:d≥φ20的钢筋采用剥肋滚压直螺纹连接,机械连接等级为A级;d<φ20采用搭接连接。温度后浇带钢筋直接经过,不断开。(1)钢筋搭接长度见下表且≥300mm:表6-5钢筋类型混凝土强度等级C15C20~C25C30~35≥C40光圆钢筋HPB235级45d35d30d25d带肋钢筋HRB335级55d45d35d30dHRB40Q级、RRB400级-55d40d35d注:两根直径不同钢筋的搭接长度,以较细钢筋的直径计算。(2)接头的末端距钢筋弯折处≥10d,且不得位于构件的最大弯矩处和箍筋加密区。基础梁上筋接头地位:支座或支座两侧1/3范围;下筋接头位里:跨中1/3范围。(3)冷挤压钢筋接头地位在同一截面之外,直螺纹接
