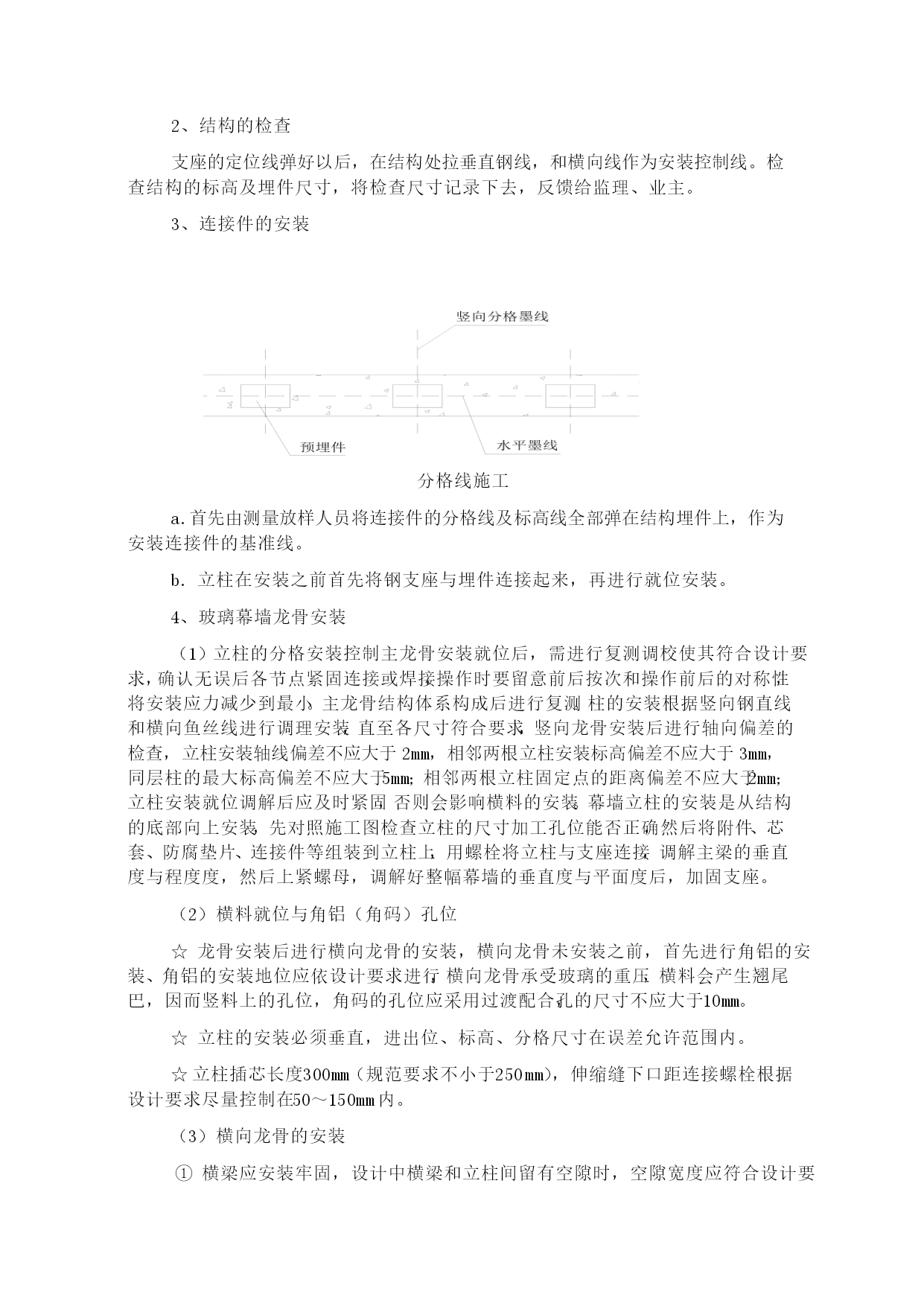

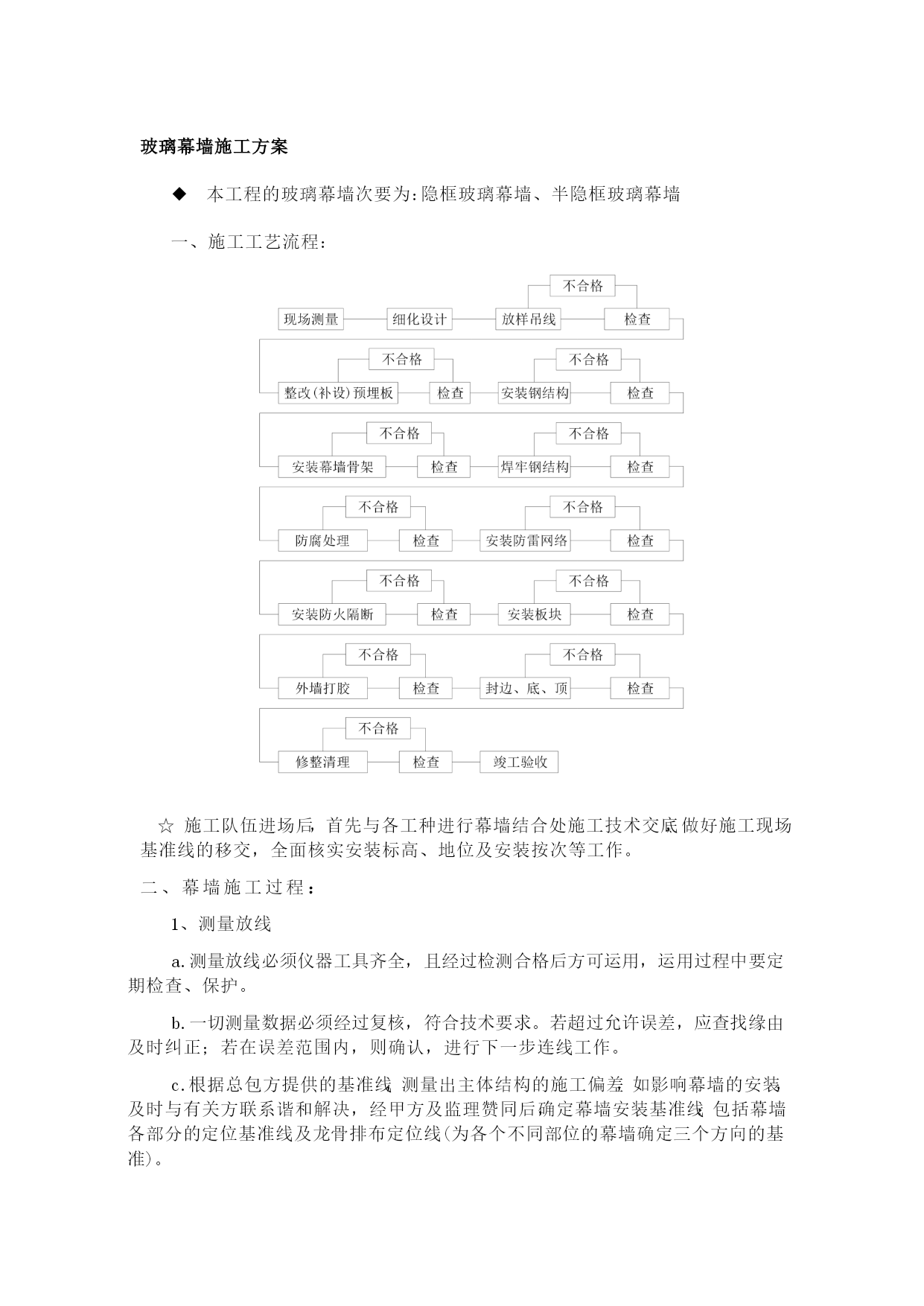

玻璃幕墙施工方案◆本工程的玻璃幕墙次要为:隐框玻璃幕墙、半隐框玻璃幕墙一、施工工艺流程:☆施工队伍进场后,首先与各工种进行幕墙结合处施工技术交底,做好施工现场基准线的移交,全面核实安装标高、地位及安装按次等工作。二、幕墙施工过程:1、测量放线a.测量放线必须仪器工具齐全,且经过检测合格后方可运用,运用过程中要定期检查、保护。b.一切测量数据必须经过复核,符合技术要求。若超过允许误差,应查找缘由及时纠正;若在误差范围内,则确认,进行下一步连线工作。c.根据总包方提供的基准线,测量出主体结构的施工偏差,如影响幕墙的安装,及时与有关方联系谐和解决,经甲方及监理赞同后,确定幕墙安装基准线:包括幕墙各部分的定位基准线及龙骨排布定位线(为各个不同部位的幕墙确定三个方向的基准)。2、结构的检查支座的定位线弹好以后,在结构处拉垂直钢线,和横向线作为安装控制线。检查结构的标高及埋件尺寸,将检查尺寸记录下去,反馈给监理、业主。3、连接件的安装分格线施工a.首先由测量放样人员将连接件的分格线及标高线全部弹在结构埋件上,作为安装连接件的基准线。b.立柱在安装之前首先将钢支座与埋件连接起来,再进行就位安装。4、玻璃幕墙龙骨安装(1)立柱的分格安装控制主龙骨安装就位后,需进行复测调校使其符合设计要求,确认无误后各节点紧固连接或焊接,操作时要留意前后按次和操作前后的对称性,将安装应力减少到最小。主龙骨结构体系构成后进行复测。柱的安装根据竖向钢直线和横向鱼丝线进行调理安装,直至各尺寸符合要求,竖向龙骨安装后进行轴向偏差的检查,立柱安装轴线偏差不应大于2mm,相邻两根立柱安装标高偏差不应大于3mm,同层柱的最大标高偏差不应大于5mm;相邻两根立柱固定点的距离偏差不应大于2mm;立柱安装就位调解后应及时紧固,否则会影响横料的安装。幕墙立柱的安装是从结构的底部向上安装,先对照施工图检查立柱的尺寸加工孔位能否正确,然后将附件、芯套、防腐垫片、连接件等组装到立柱上,用螺栓将立柱与支座连接,调解主梁的垂直度与程度度,然后上紧螺母,调解好整幅幕墙的垂直度与平面度后,加固支座。(2)横料就位与角铝(角码)孔位☆龙骨安装后进行横向龙骨的安装,横向龙骨未安装之前,首先进行角铝的安装、角铝的安装地位应依设计要求进行,横向龙骨承受玻璃的重压,横料会产生翘尾巴,因而竖料上的孔位,角码的孔位应采用过渡配合,孔的尺寸不应大于10mm。☆立柱的安装必须垂直,进出位、标高、分格尺寸在误差允许范围内。☆立柱插芯长度300mm(规范要求不小于250mm),伸缩缝下口距连接螺栓根据设计要求尽量控制在50~150mm内。(3)横向龙骨的安装①横梁应安装牢固,设计中横梁和立柱间留有空隙时,空隙宽度应符合设计要求。将横梁两端的连接件与弹性橡胶垫安装在立柱的预定地位,要求安装牢固,接缝周密,同一层横梁安装由下向上进行。安装完一层高度时,要进行检查、调解、校正、固定,使其符合质量要求;②横梁安装进出位、标高、分格尺寸、相邻高差,对角线误差均应在允许范围内,次龙骨与立柱连接加橡胶垫片。横向龙骨在安装过程中,同一根横梁两端或相邻横梁的程度标高偏差不应大于1mm。同层标高偏差:当一幅幕墙宽度不大于35m时,不应大于5mm;当一幅幕墙宽度大于35mm时,不应大于7mm;当安装完成一层高度时,应及时进行检查、校正和固定。③龙骨安装过程中,测量人员应检查主体结构轴线和我公司安装线能否吻合,轴线误差大于规定允许偏差时(包括垂直偏差值),应得到监理、设计人员赞同,适当调解幕墙的轴线,使其符合幕墙的构造需求。同时也要与主体轴线彼此校核,并对误差进行控制、分配、消化、不积累,以保证幕墙的垂直及立柱地位的正确,对于修正行动而使制造过程所产生的任何改变,必须严厉实行和记录下去。5、防噪声隔离片的安装由于幕墙热胀冷缩会产生乐音,在横料与竖料之间,进行热处理,整根横料应比分格尺寸短4~4.5mm,横料二端须安装2mm,防噪声隔离片(2mm缝或打胶处理)。6、幕墙面材安装◆玻璃安装留意事项玻璃编号的准绳:既要有益于安装辨认,又要有益于加工装箱。因而,玻璃采用分区、面和规格进行编号。鄙人料时由设计人员编制详细的尺寸表,配合图纸编号,严厉按照图纸标号对玻璃分类,在玻璃右上角贴上标签。A、玻璃安装按次:全部工程的玻璃安装次序分明,保证结构体系均匀,在同一流水段安装玻璃时,在一跨中,则必须按照从两头开始向两边对称逐块安装的施工按次。B、安装与调解要点●开箱检查玻璃规格尺寸。若有崩边、裂口、明显划伤等成绩的玻璃不允许安装。a.玻璃安装应将尘土和污物擦拭干净。匀速将玻璃送到安装地位。当玻璃到位位时,吊篮上人员应尽早捉住吸盘,控制不变玻璃,以免碰撞,出现不
