如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

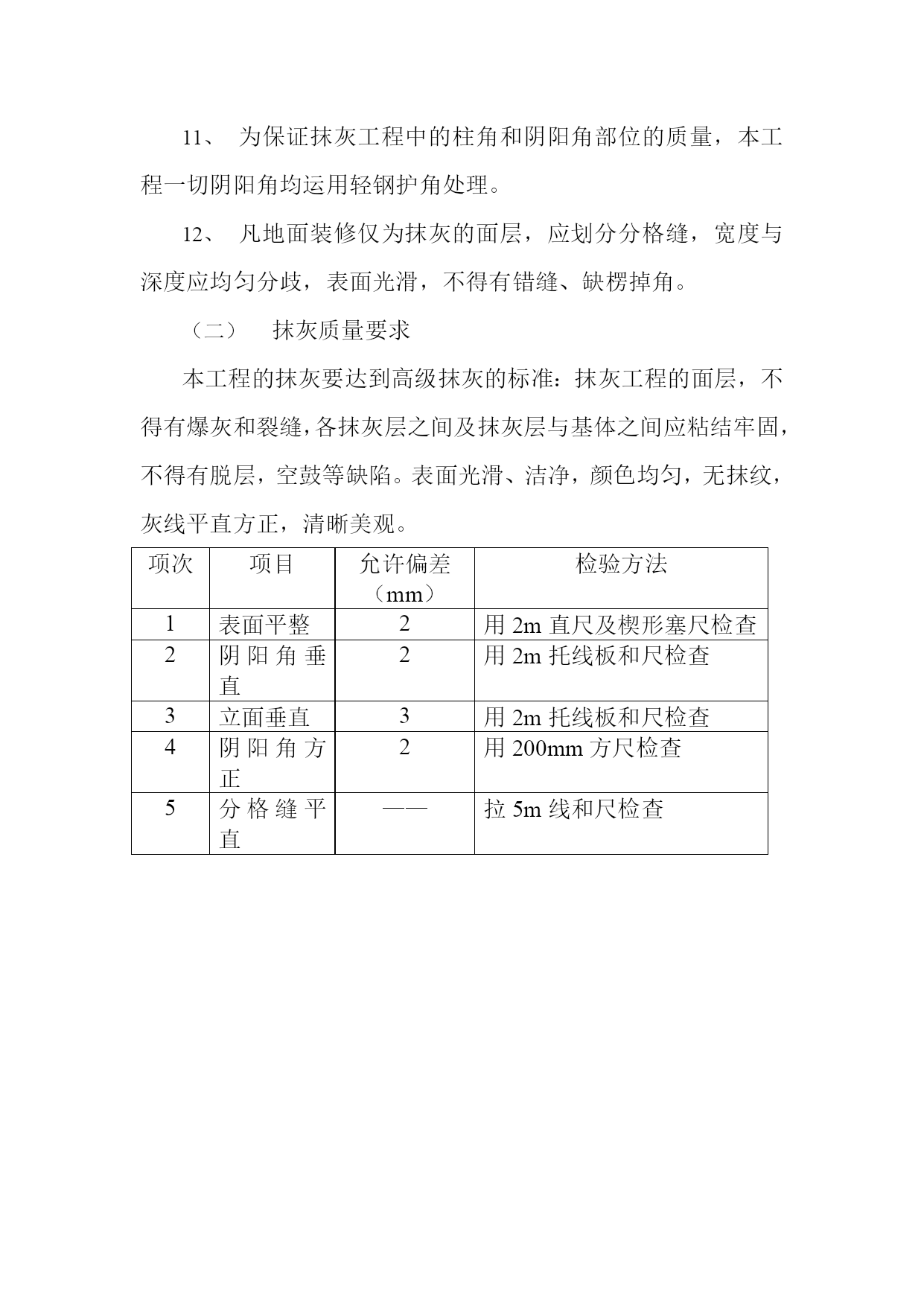

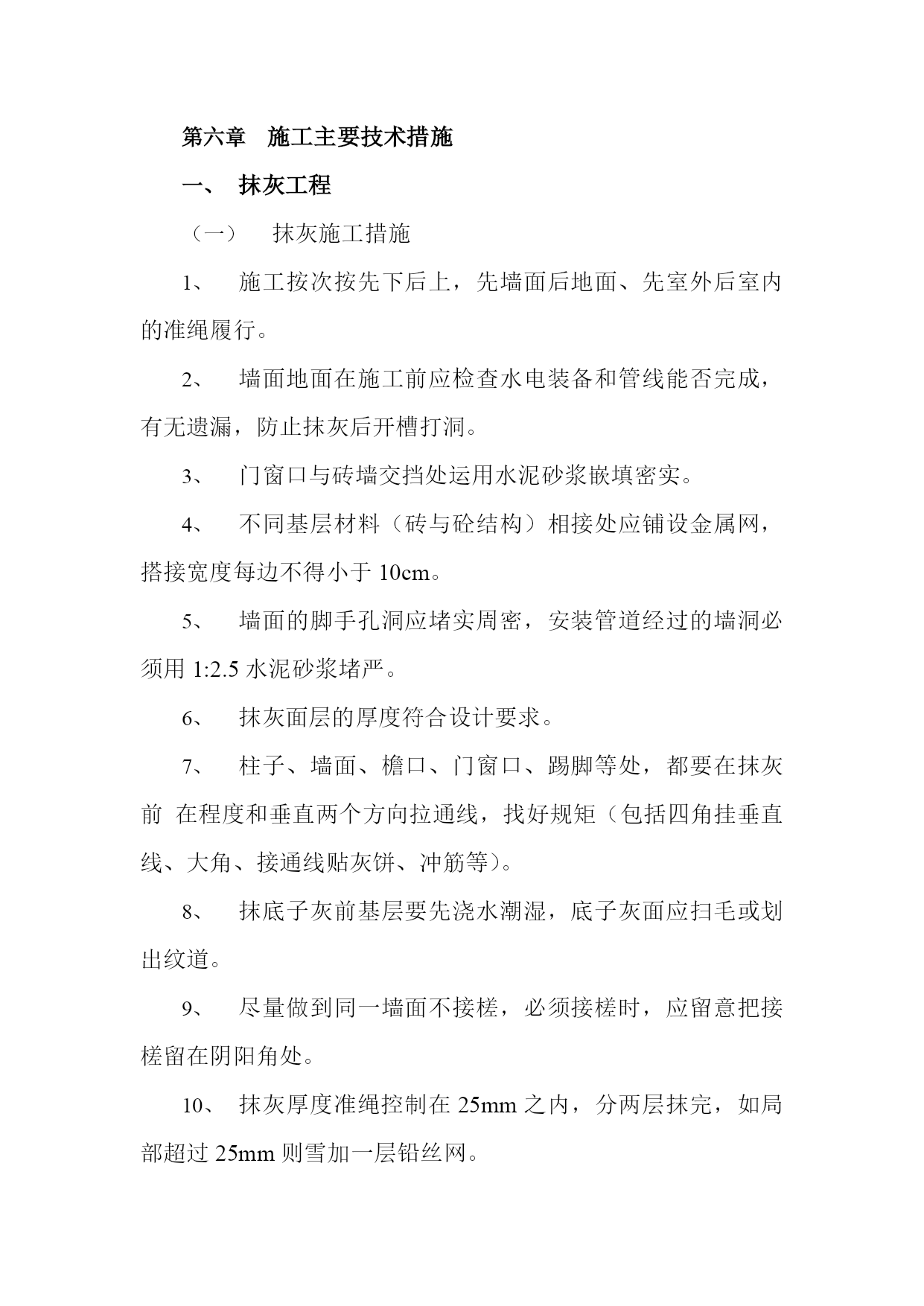

施工主要技术措施抹灰工程抹灰施工措施施工按次按先下后上,先墙面后地面、先室外后室内的准绳履行。墙面地面在施工前应检查水电装备和管线能否完成,有无遗漏,防止抹灰后开槽打洞。门窗口与砖墙交挡处运用水泥砂浆嵌填密实。不同基层材料(砖与砼结构)相接处应铺设金属网,搭接宽度每边不得小于10cm。墙面的脚手孔洞应堵实周密,安装管道经过的墙洞必须用1:2.5水泥砂浆堵严。抹灰面层的厚度符合设计要求。柱子、墙面、檐口、门窗口、踢脚等处,都要在抹灰前在程度和垂直两个方向拉通线,找好规矩(包括四角挂垂直线、大角、接通线贴灰饼、冲筋等)。抹底子灰前基层要先浇水潮湿,底子灰面应扫毛或划出纹道。尽量做到同一墙面不接槎,必须接槎时,应留意把接槎留在阴阳角处。抹灰厚度准绳控制在25mm之内,分两层抹完,如局部超过25mm则雪加一层铅丝网。为保证抹灰工程中的柱角和阴阳角部位的质量,本工程一切阴阳角均运用轻钢护角处理。凡地面装修仅为抹灰的面层,应划分分格缝,宽度与深度应均匀分歧,表面光滑,不得有错缝、缺楞掉角。抹灰质量要求本工程的抹灰要达到高级抹灰的标准:抹灰工程的面层,不得有爆灰和裂缝,各抹灰层之间及抹灰层与基体之间应粘结牢固,不得有脱层,空鼓等缺陷。表面光滑、洁净,颜色均匀,无抹纹,灰线平直方正,清晰美观。项次项目允许偏差(mm)检验方法1表面平整2用2m直尺及楔形塞尺检查2阴阳角垂直2用2m托线板和尺检查3立面垂直3用2m托线板和尺检查4阴阳角方正2用200mm方尺检查5分格缝平直——拉5m线和尺检查(三)抹灰工程质量程序控制材料预备,出具质量证明学习图纸和技术材料检查基层平整,垂直情况学习操作规程和质量标准预备工作基层清理干净制定保证质量措施技术交底克服上一道工序弊病的补救措施施施书面交底办理上道工序交接手续操作人员参加严厉履行操作规程严防室内空气对流两头抽查认真履行配合比抹灰复检留意墙面不平整、接槎和空鼓履行验评标准质量评定不合格品的处理(返工)材料合格证清理现场,文明施工自检记录材料整理质量评定记录施工记录
