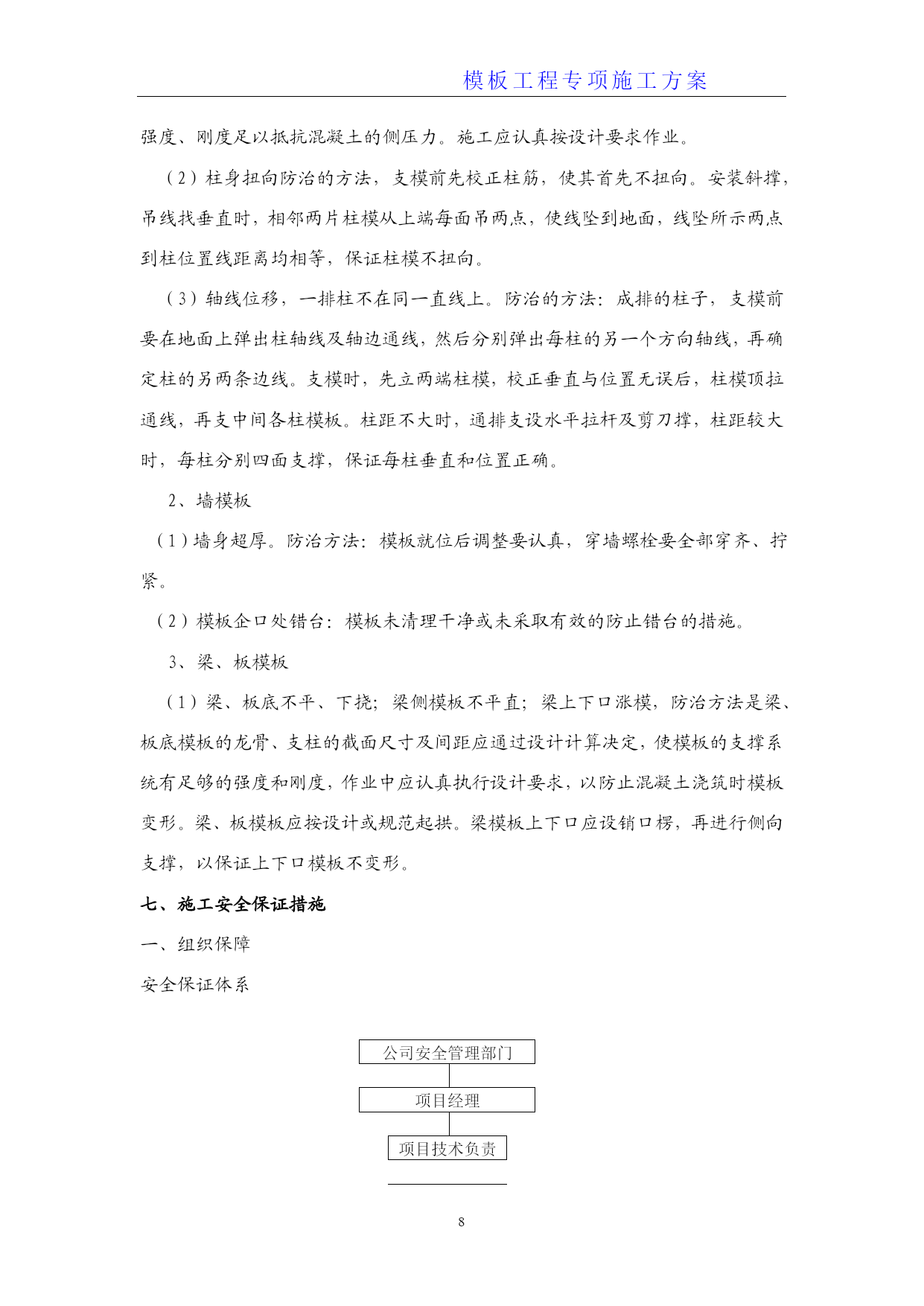

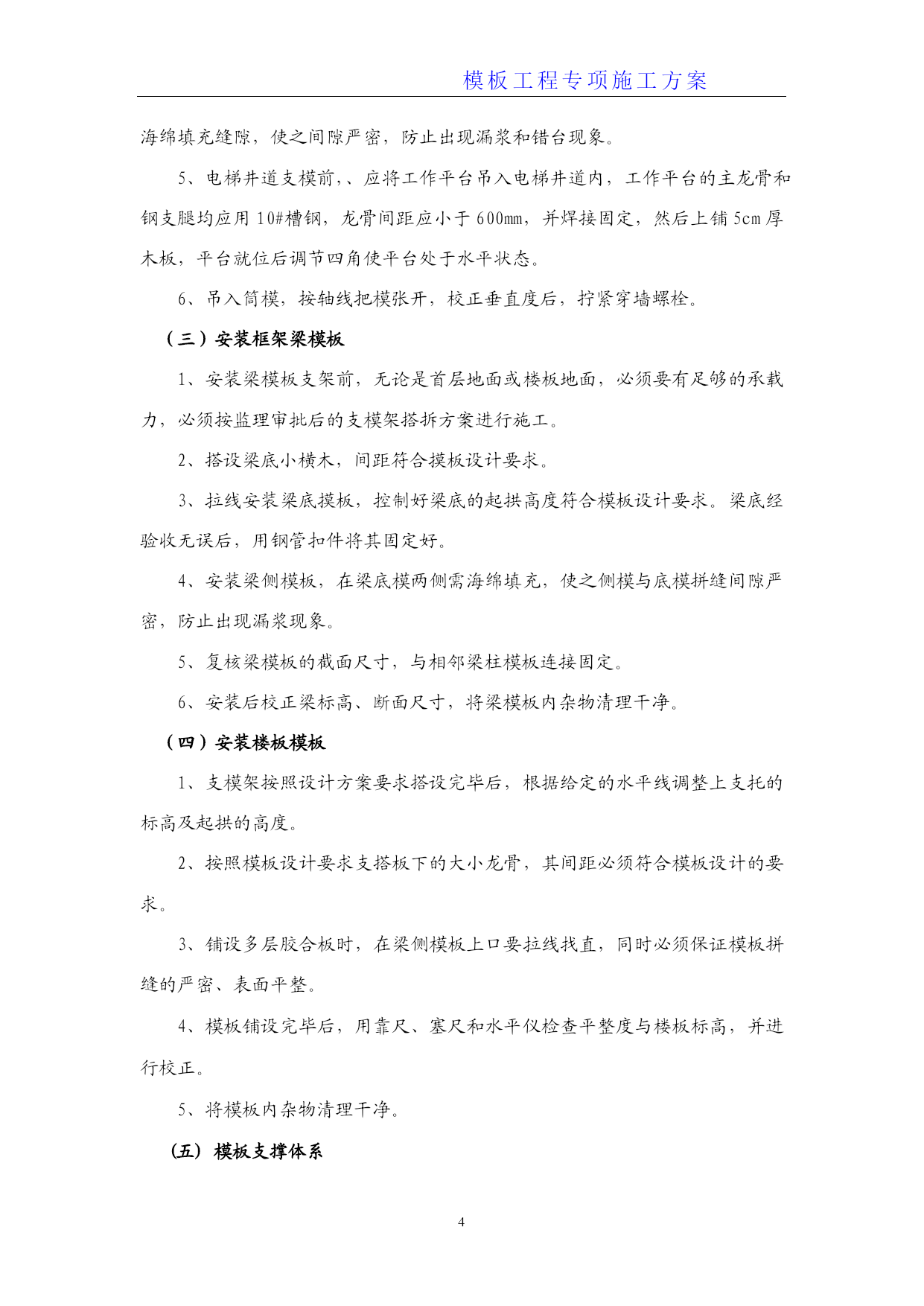

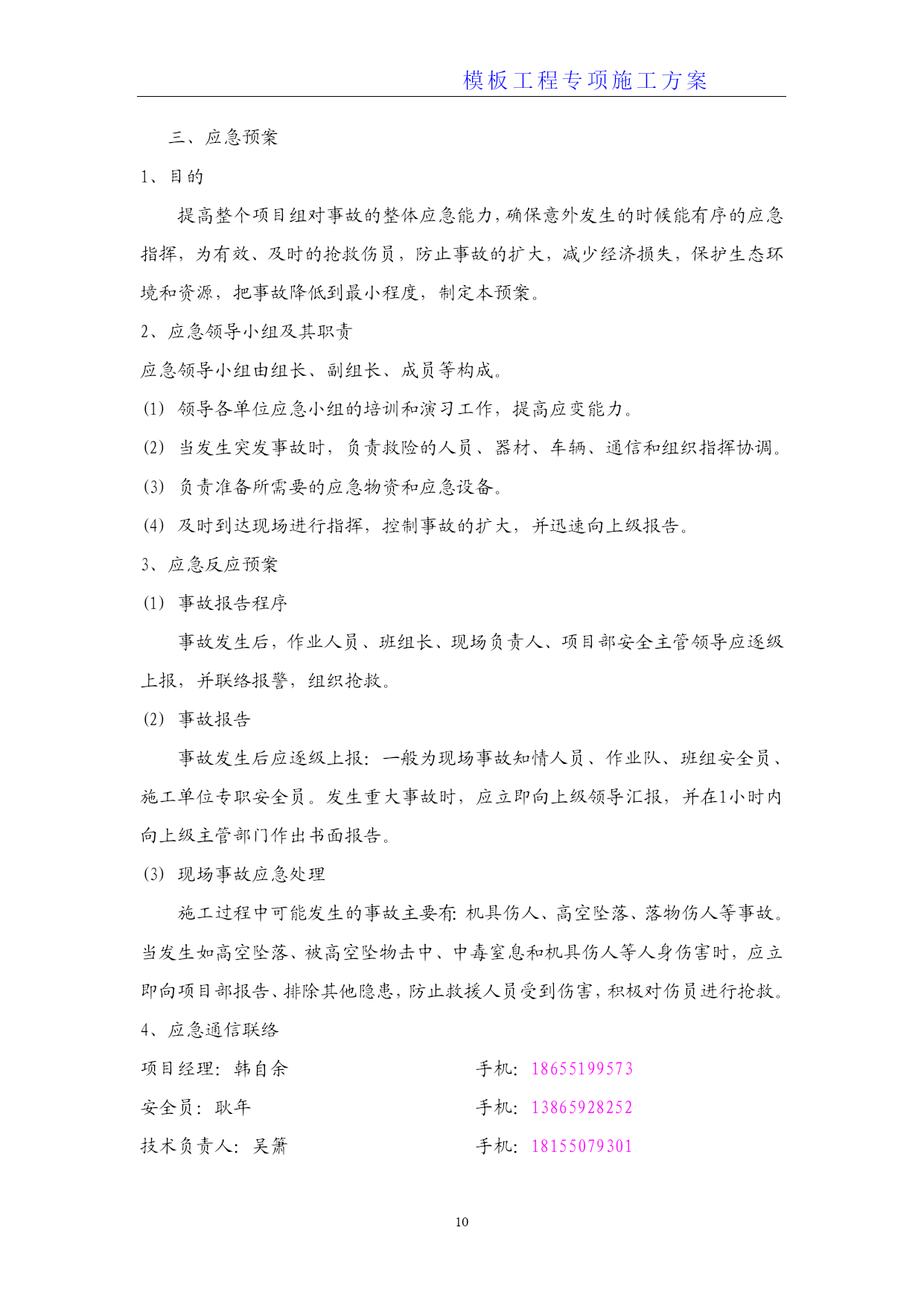

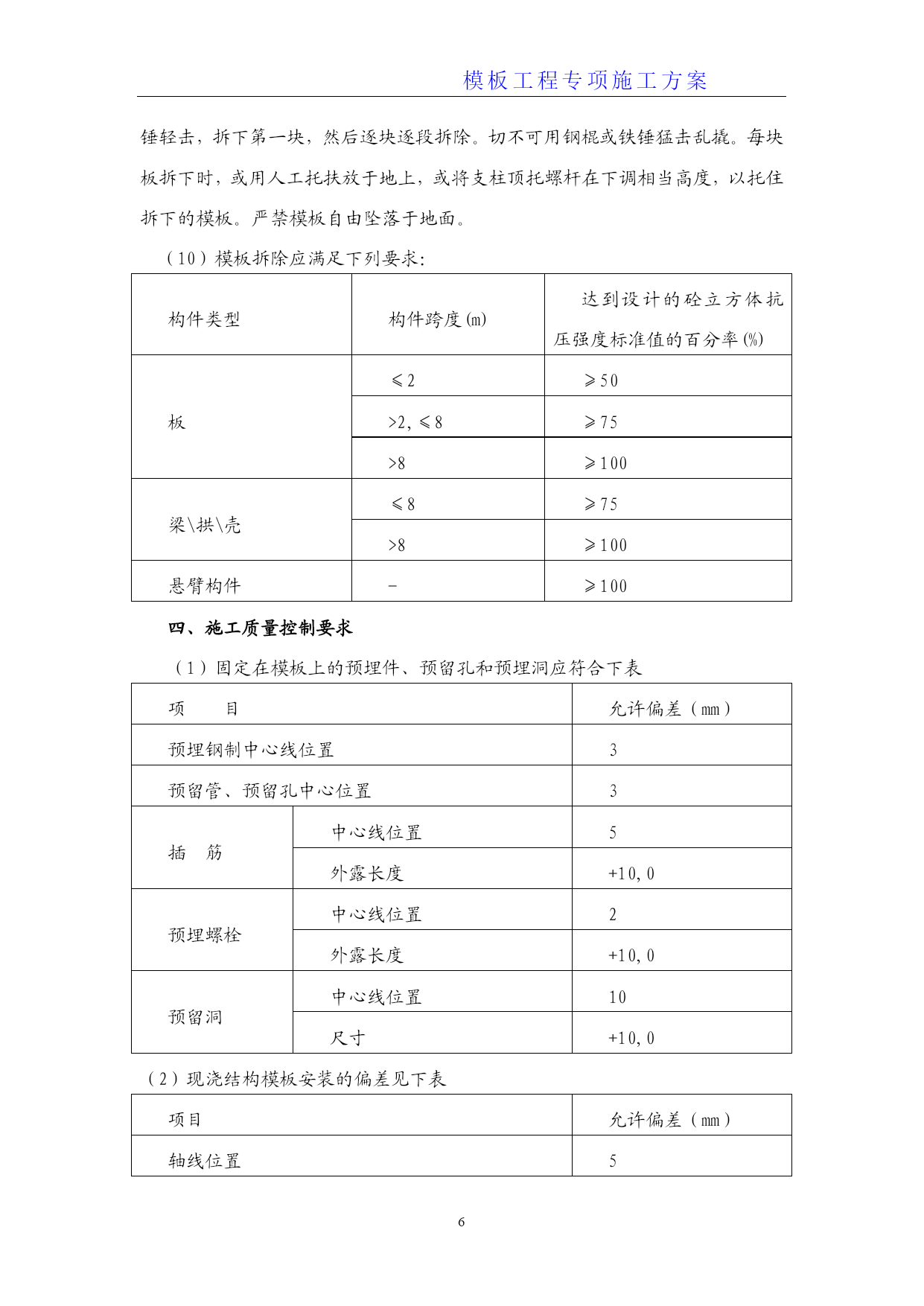

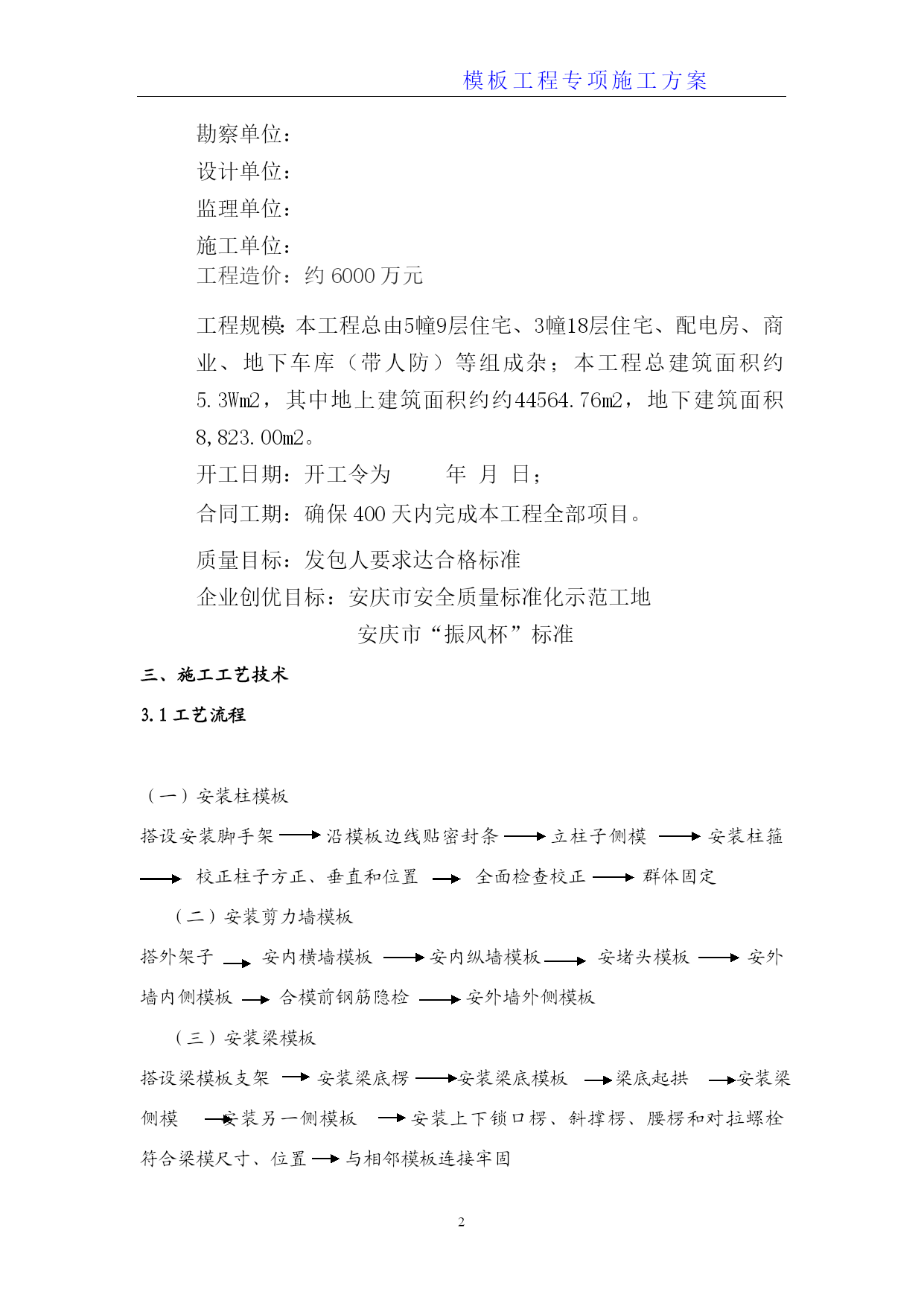

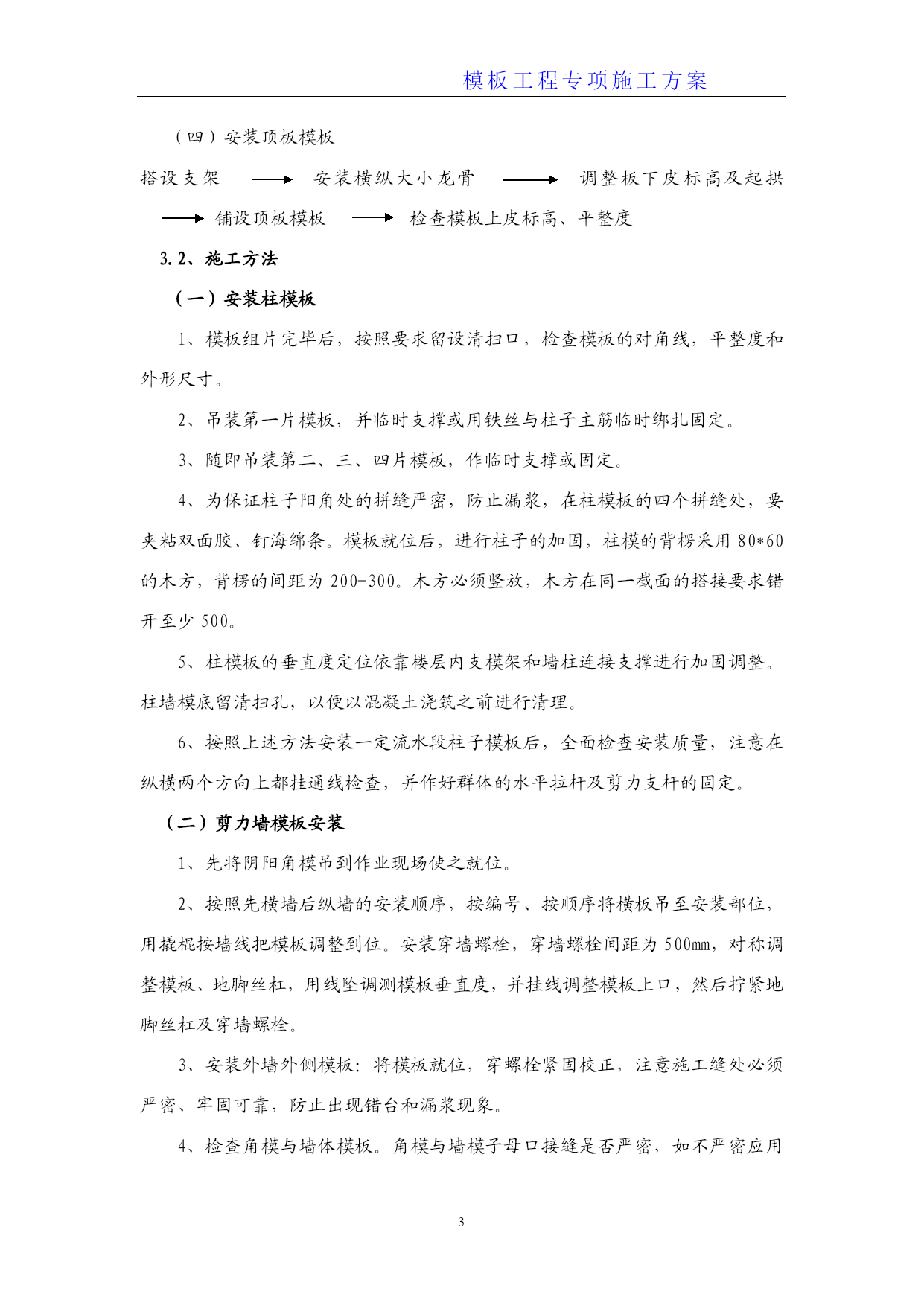

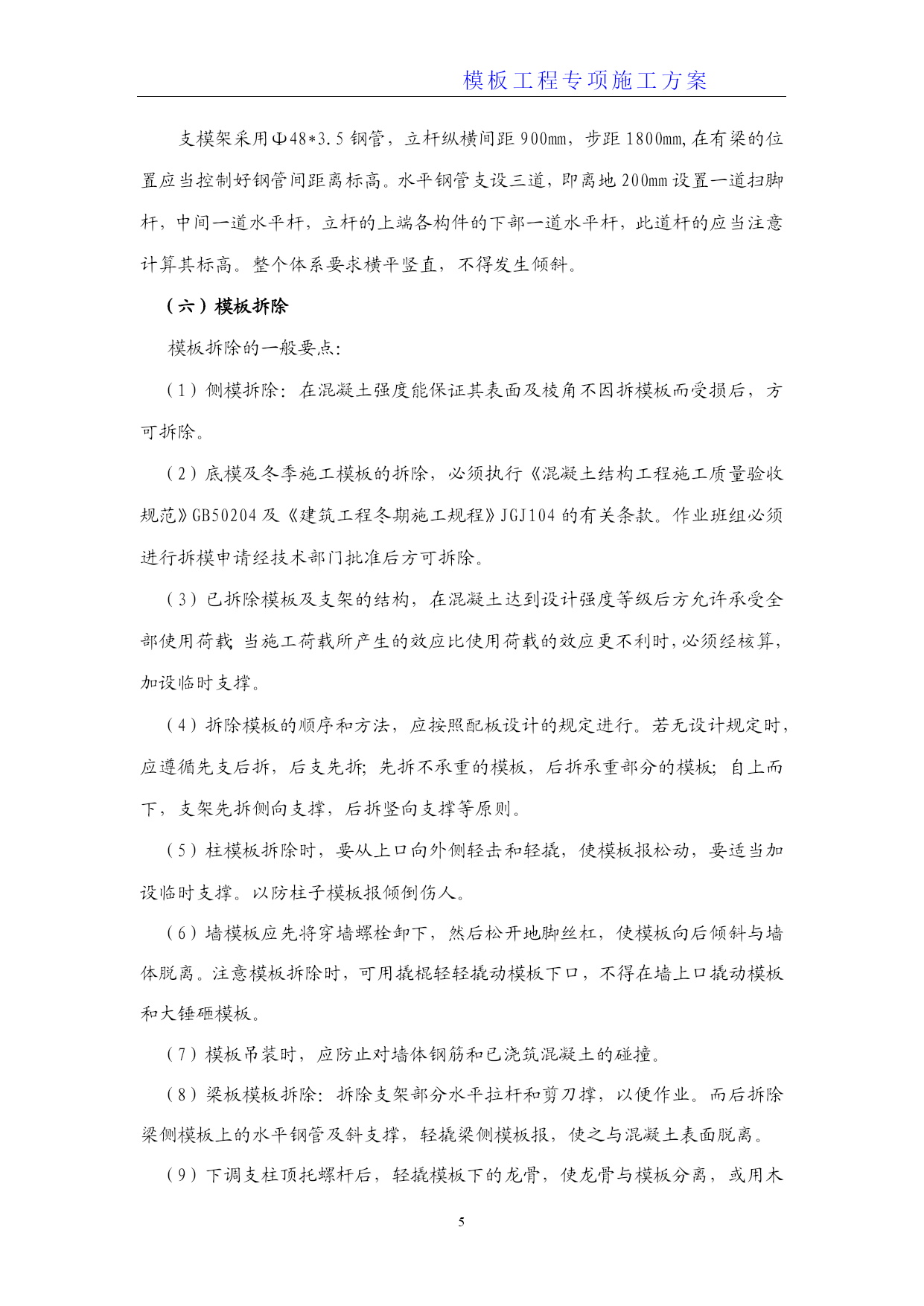

模板工程专项施工方案PAGEPAGE92模板工程专项施工方案编制依据1、怀宁碧桂园一期二标工程图纸,图纸会审记录,设计交底及相关图集。2、国家现行:《建筑工程施工质量验收统一标准规范》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-2002《混凝土结构工程施工质量验收规范》GB50204-20022011版《混凝土泵送施工技术规程》JGJ/T10-95《建筑工程冬期施工规程》JGJ104-973、安全、文明施工标准。4、施工合同、招标文件。5、6、《工程建设标准强制性条文》(房屋建筑部分)7、《怀宁碧桂园一期二标工程施工组织设计》8、质量通病防治导则工程概况工程名称:怀宁碧桂园一期二标项目工程地点:怀宁县孔雀路与东经二路交口建设单位:怀宁碧桂园房地产开发有限公司勘察单位:设计单位:监理单位:施工单位:工程造价:约6000万元工程规模:本工程总由5幢9层住宅、3幢18层住宅、配电房、商业、地下车库(带人防)等组成杂;本工程总建筑面积约5.3Wm2,其中地上建筑面积约约44564.76m2,地下建筑面积8,823.00m2。开工日期:开工令为年月日;合同工期:确保400天内完成本工程全部项目。质量目标:发包人要求达合格标准企业创优目标:安庆市安全质量标准化示范工地安庆市“振风杯”标准三、施工工艺技术3.1工艺流程(一)安装柱模板搭设安装脚手架沿模板边线贴密封条立柱子侧模安装柱箍校正柱子方正、垂直和位置全面检查校正群体固定(二)安装剪力墙模板搭外架子安内横墙模板安内纵墙模板安堵头模板安外墙内侧模板合模前钢筋隐检安外墙外侧模板(三)安装梁模板搭设梁模板支架安装梁底楞安装梁底模板梁底起拱安装梁侧模安装另一侧模板安装上下锁口楞、斜撑楞、腰楞和对拉螺栓符合梁模尺寸、位置与相邻模板连接牢固(四)安装顶板模板搭设支架安装横纵大小龙骨调整板下皮标高及起拱铺设顶板模板检查模板上皮标高、平整度3.2、施工方法(一)安装柱模板1、模板组片完毕后,按照要求留设清扫口,检查模板的对角线,平整度和外形尺寸。2、吊装第一片模板,并临时支撑或用铁丝与柱子主筋临时绑扎固定。3、随即吊装第二、三、四片模板,作临时支撑或固定。4、为保证柱子阳角处的拼缝严密,防止漏浆,在柱模板的四个拼缝处,要夹粘双面胶、钉海绵条。模板就位后,进行柱子的加固,柱模的背楞采用80*60的木方,背楞的间距为200-300。木方必须竖放,木方在同一截面的搭接要求错开至少500。5、柱模板的垂直度定位依靠楼层内支模架和墙柱连接支撑进行加固调整。柱墙模底留清扫孔,以便以混凝土浇筑之前进行清理。6、按照上述方法安装一定流水段柱子模板后,全面检查安装质量,注意在纵横两个方向上都挂通线检查,并作好群体的水平拉杆及剪力支杆的固定。(二)剪力墙模板安装1、先将阴阳角模吊到作业现场使之就位。2、按照先横墙后纵墙的安装顺序,按编号、按顺序将横板吊至安装部位,用撬棍按墙线把模板调整到位。安装穿墙螺栓,穿墙螺栓间距为500mm,对称调整模板、地脚丝杠,用线坠调测模板垂直度,并挂线调整模板上口,然后拧紧地脚丝杠及穿墙螺栓。3、安装外墙外侧模板:将模板就位,穿螺栓紧固校正,注意施工缝处必须严密、牢固可靠,防止出现错台和漏浆现象。4、检查角模与墙体模板。角模与墙模子母口接缝是否严密,如不严密应用海绵填充缝隙,使之间隙严密,防止出现漏浆和错台现象。5、电梯井道支模前,、应将工作平台吊入电梯井道内,工作平台的主龙骨和钢支腿均应用10#槽钢,龙骨间距应小于600mm,并焊接固定,然后上铺5cm厚木板,平台就位后调节四角使平台处于水平状态。6、吊入筒模,按轴线把模张开,校正垂直度后,拧紧穿墙螺栓。(三)安装框架梁模板1、安装梁模板支架前,无论是首层地面或楼板地面,必须要有足够的承载力,必须按监理审批后的支模架搭拆方案进行施工。2、搭设梁底小横木,间距符合摸板设计要求。3、拉线安装梁底摸板,控制好梁底的起拱高度符合模板设计要求。梁底经验收无误后,用钢管扣件将其固定好。4、安装梁侧模板,在梁底模两侧需海绵填充,使之侧模与底模拼缝间隙严密,防止出现漏浆现象。5、复核梁模板的截面尺寸,与相邻梁柱模板连接固定。6、安装后校正梁标高、断面尺寸,将梁模板内杂物清理干净。(四)安装楼板模板1、支模架按照设计方案要求搭设完毕后,根据给定的水平线调整上支托的标高及起拱的高度。2、按照模板设计要求支搭板下的大小龙骨,其间距必须符合模板设计的要求。3、铺设多层胶合板时,在梁侧模板上口要拉线找直,同时必须保证模板拼缝的严密、表面平整。4、模板铺设完毕后,用靠尺、塞尺和水
