如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

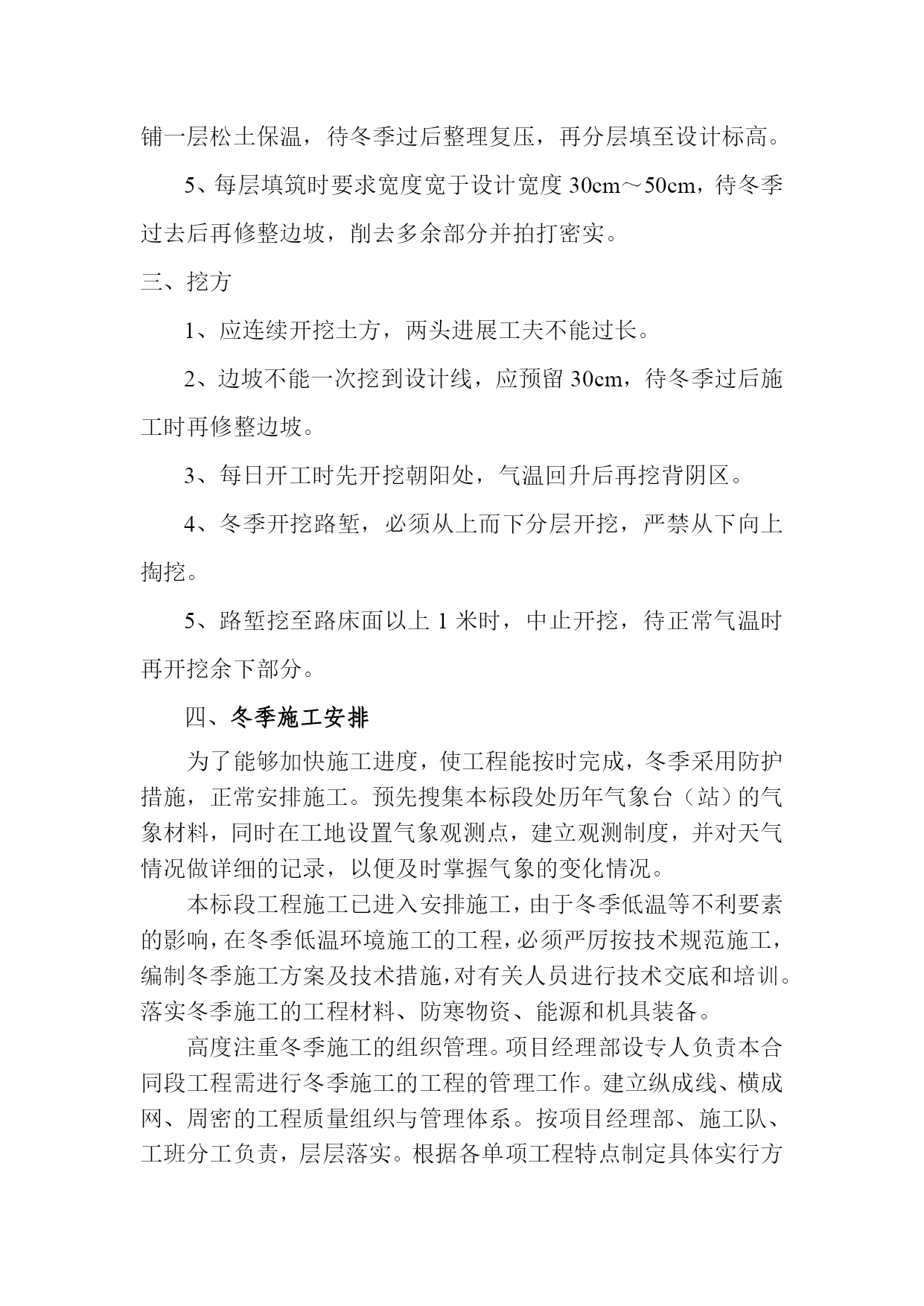

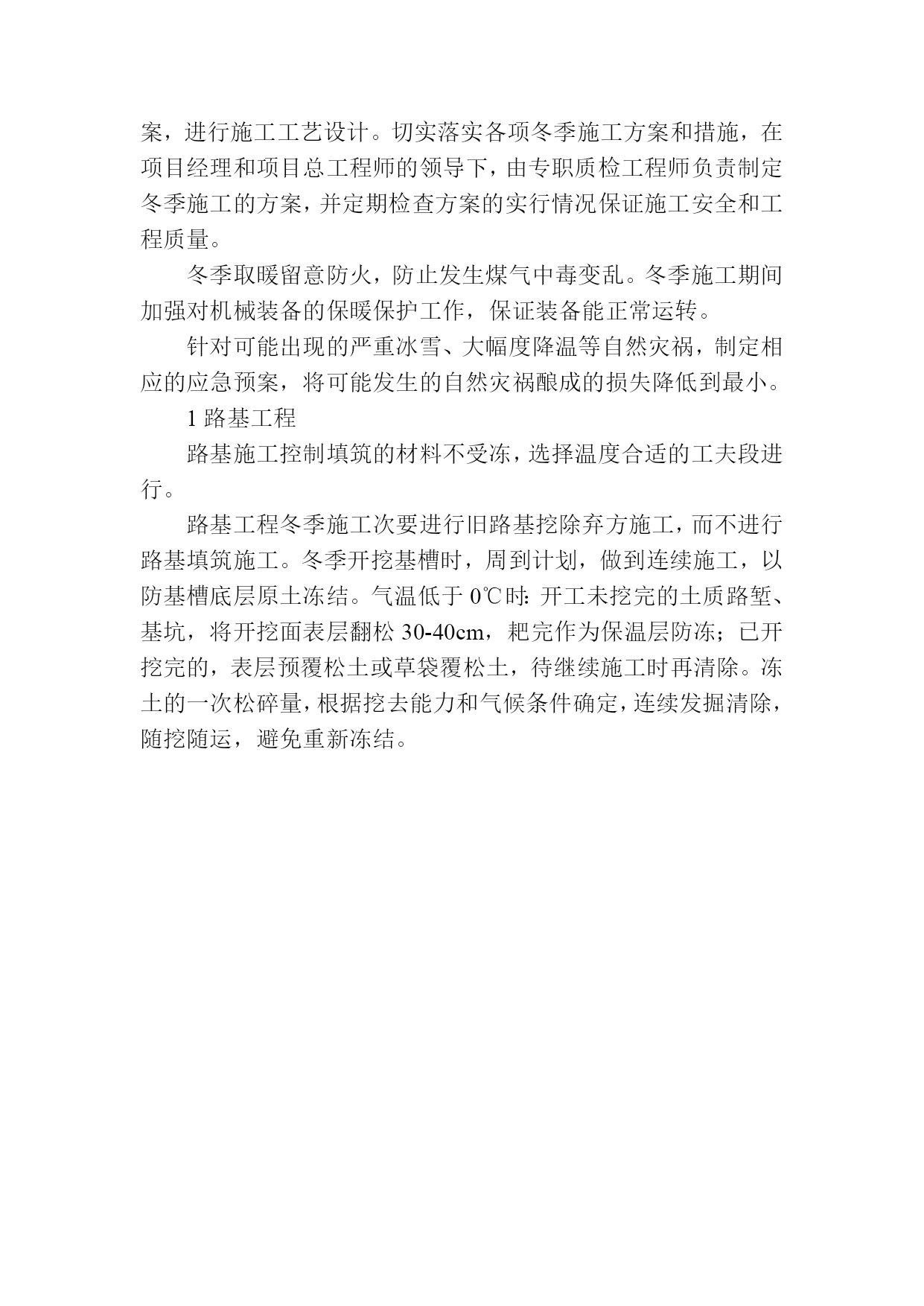

路基冬季施工方案(路基组)一、预备工作:路基冬季施工前应进行以下预备工作:(1)对冬季施工项目按次排队,编制实行性的施工组织计划。(2)冬季施工项目在冰冻前应进行现场放样,保护好控制桩并建立明显的标志,防止被冰雪埋葬。(3)冰冻之前应全部清除路基范围内的树根、草皮和杂物;修通现场的施工便道。(4)冰冻前应挖好坡地上填方的台阶,清除石方挖方的表面覆盖层、裸露岩体。(5)维修保养冬季施工需用的车辆、机具装备,(充分备足冬季施工期间的工程材料。(6)预备施工队伍的生活装备、取暖照明装备、燃料和其他越冬所需的物资。二、填方1、填料尽量选用砂类土、碎石土等透水性好的土。2、当天填的土必须当天完成碾压,填层厚度按正常施工时减少20%~30%。3、用含有部分冻土的土填筑路堤时,其中含有冻土块的粒径不得大于5cm,冻土块含量不宜超过30%,冻土块不能集中填在一个地方。4、路堤距路床底面1米时,碾压密实后中止填筑。在上面铺一层松土保温,待冬季过后整理复压,再分层填至设计标高。5、每层填筑时要求宽度宽于设计宽度30cm~50cm,待冬季过去后再修整边坡,削去多余部分并拍打密实。三、挖方1、应连续开挖土方,两头进展工夫不能过长。2、边坡不能一次挖到设计线,应预留30cm,待冬季过后施工时再修整边坡。3、每日开工时先开挖朝阳处,气温回升后再挖背阴区。4、冬季开挖路堑,必须从上而下分层开挖,严禁从下向上掏挖。5、路堑挖至路床面以上1米时,中止开挖,待正常气温时再开挖余下部分。四、冬季施工安排为了能够加快施工进度,使工程能按时完成,冬季采用防护措施,正常安排施工。预先搜集本标段处历年气象台(站)的气象材料,同时在工地设置气象观测点,建立观测制度,并对天气情况做详细的记录,以便及时掌握气象的变化情况。本标段工程施工已进入安排施工,由于冬季低温等不利要素的影响,在冬季低温环境施工的工程,必须严厉按技术规范施工,编制冬季施工方案及技术措施,对有关人员进行技术交底和培训。落实冬季施工的工程材料、防寒物资、能源和机具装备。高度注重冬季施工的组织管理。项目经理部设专人负责本合同段工程需进行冬季施工的工程的管理工作。建立纵成线、横成网、周密的工程质量组织与管理体系。按项目经理部、施工队、工班分工负责,层层落实。根据各单项工程特点制定具体实行方案,进行施工工艺设计。切实落实各项冬季施工方案和措施,在项目经理和项目总工程师的领导下,由专职质检工程师负责制定冬季施工的方案,并定期检查方案的实行情况保证施工安全和工程质量。冬季取暖留意防火,防止发生煤气中毒变乱。冬季施工期间加强对机械装备的保暖保护工作,保证装备能正常运转。针对可能出现的严重冰雪、大幅度降温等自然灾祸,制定相应的应急预案,将可能发生的自然灾祸酿成的损失降低到最小。1路基工程路基施工控制填筑的材料不受冻,选择温度合适的工夫段进行。路基工程冬季施工次要进行旧路基挖除弃方施工,而不进行路基填筑施工。冬季开挖基槽时,周到计划,做到连续施工,以防基槽底层原土冻结。气温低于0℃时:开工未挖完的土质路堑、基坑,将开挖面表层翻松30-40cm,耙完作为保温层防冻;已开挖完的,表层预覆松土或草袋覆松土,待继续施工时再清除。冻土的一次松碎量,根据挖去能力和气候条件确定,连续发掘清除,随挖随运,避免重新冻结。
