您所在位置: 网站首页 / 文档列表 / 设计及方案 / 文档详情
最新雨季施工方案[2]-经典通用.doc 立即下载
上传人:石头****海海 上传时间:2024-09-04 格式:DOC 页数:7 大小:32KB 金币:6 举报 版权申诉
预览加载中,请您耐心等待几秒...

最新雨季施工方案[2]-经典通用.doc

最新雨季施工方案[2]-经典通用.doc

预览

在线预览结束,喜欢就下载吧,查找使用更方便

6 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

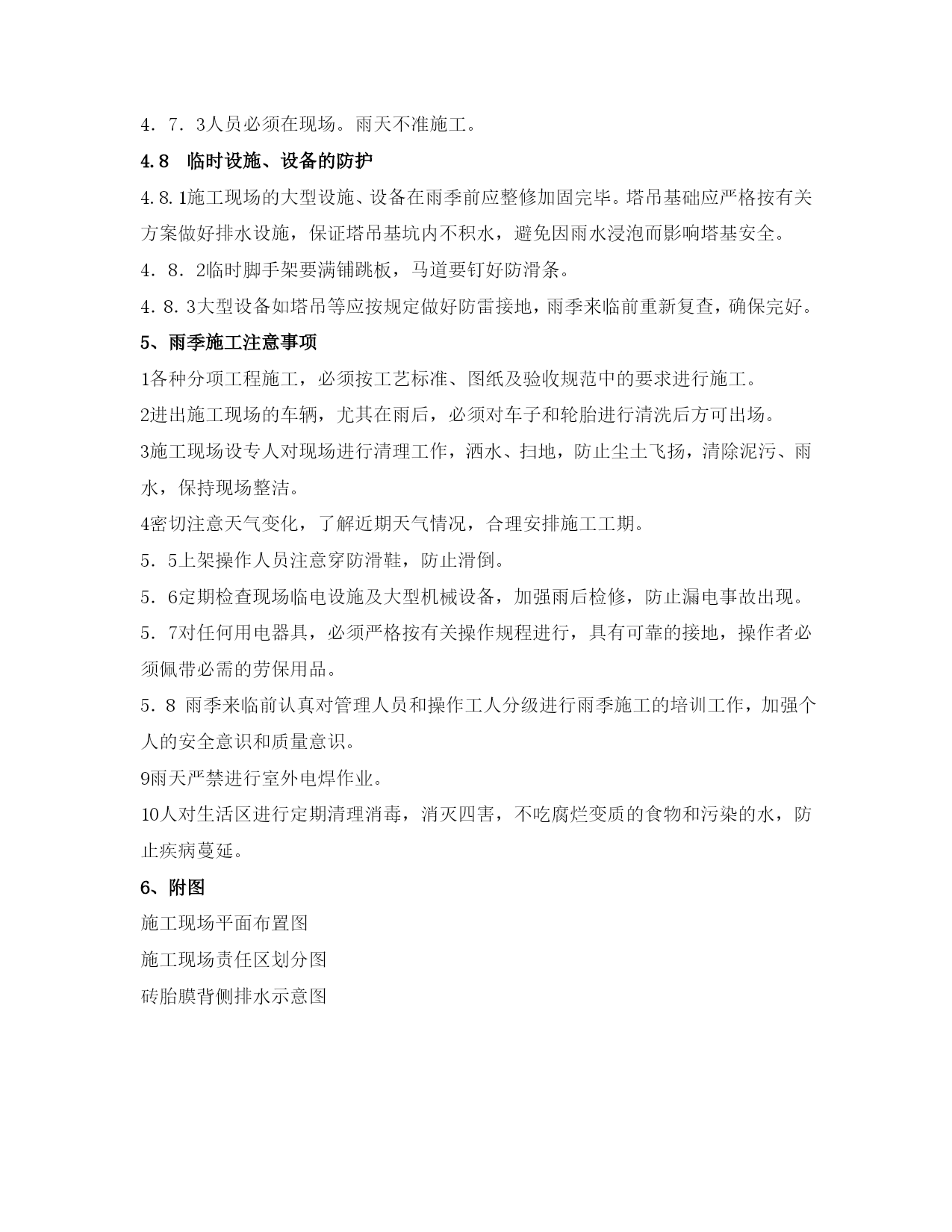

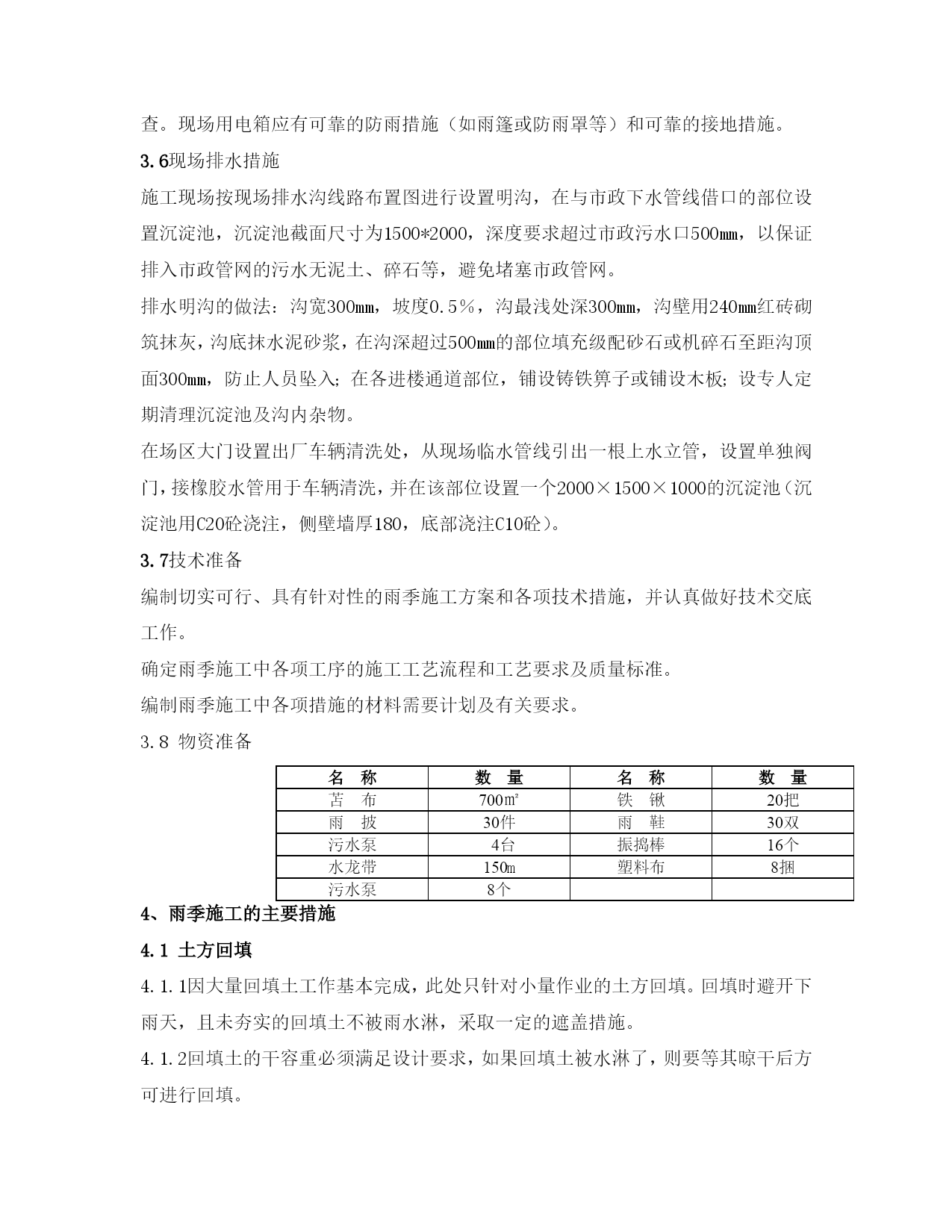

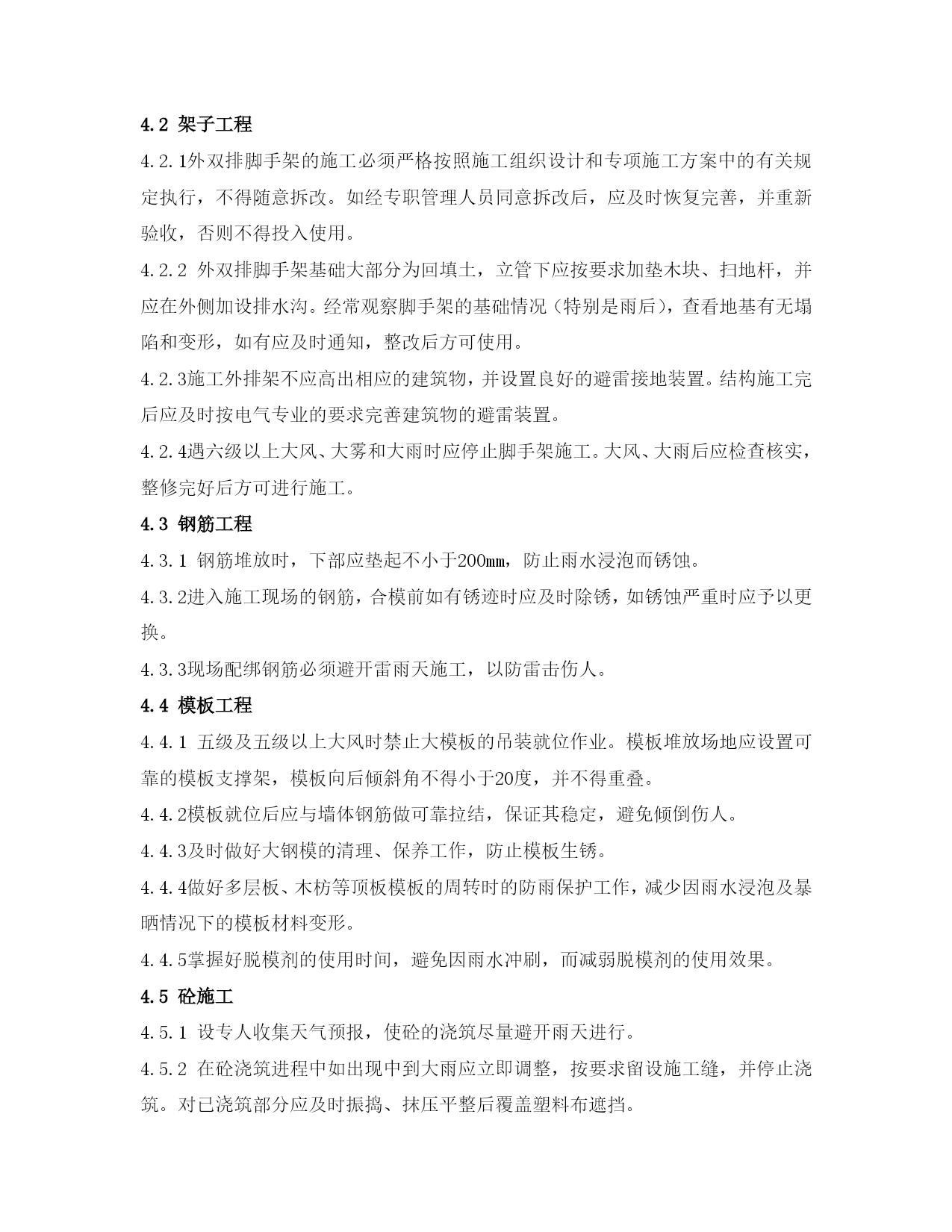

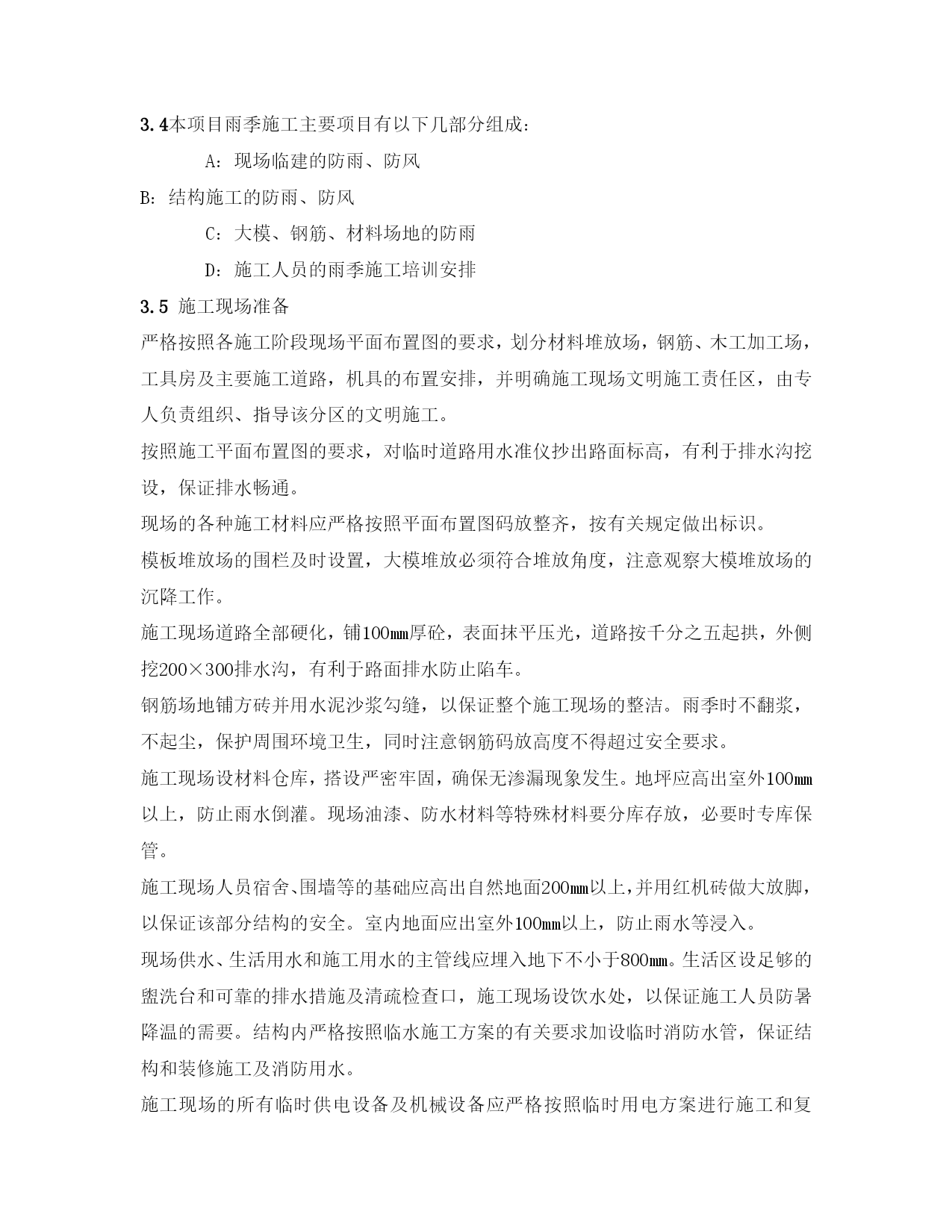

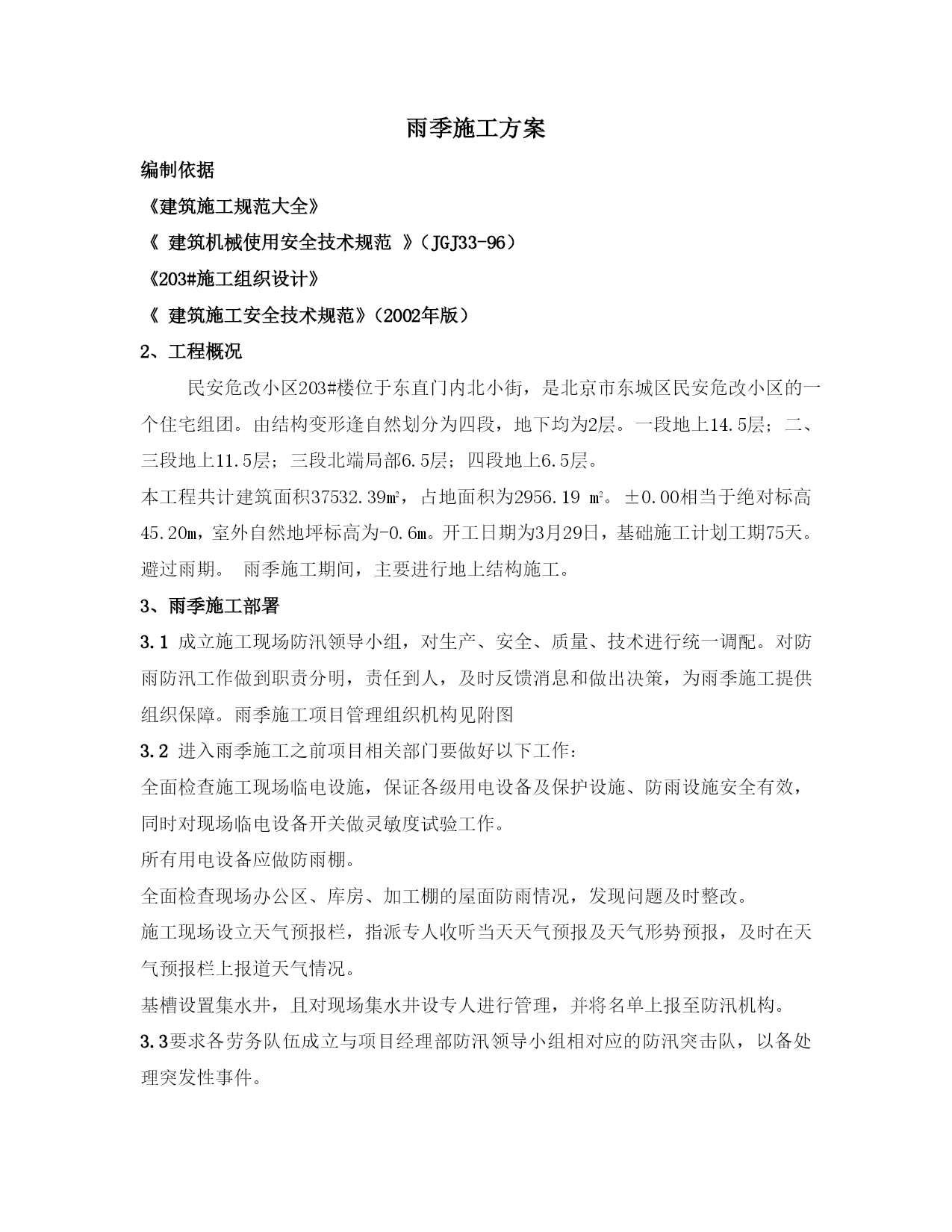

雨季施工方案编制依据《建筑施工规范大全》《建筑机械使用安全技术规范》(JGJ33-96)《203#施工组织设计》《建筑施工安全技术规范》(2002年版)2、工程概况民安危改小区203#楼位于东直门内北小街,是北京市东城区民安危改小区的一个住宅组团。由结构变形逢自然划分为四段,地下均为2层。一段地上14.5层;二、三段地上11.5层;三段北端局部6.5层;四段地上6.5层。本工程共计建筑面积37532.39m2,占地面积为2956.19m2。±0.00相当于绝对标高45.20m,室外自然地坪标高为-0.6m。开工日期为3月29日,基础施工计划工期75天。避过雨期。雨季施工期间,主要进行地上结构施工。3、雨季施工部署3.1成立施工现场防汛领导小组,对生产、安全、质量、技术进行统一调配。对防雨防汛工作做到职责分明,责任到人,及时反馈消息和做出决策,为雨季施工提供组织保障。雨季施工项目管理组织机构见附图3.2进入雨季施工之前项目相关部门要做好以下工作:全面检查施工现场临电设施,保证各级用电设备及保护设施、防雨设施安全有效,同时对现场临电设备开关做灵敏度试验工作。所有用电设备应做防雨棚。全面检查现场办公区、库房、加工棚的屋面防雨情况,发现问题及时整改。施工现场设立天气预报栏,指派专人收听当天天气预报及天气形势预报,及时在天气预报栏上报道天气情况。基槽设置集水井,且对现场集水井设专人进行管理,并将名单上报至防汛机构。3.3要求各劳务队伍成立与项目经理部防汛领导小组相对应的防汛突击队,以备处理突发性事件。3.4本项目雨季施工主要项目有以下几部分组成:A:现场临建的防雨、防风B:结构施工的防雨、防风C:大模、钢筋、材料场地的防雨D:施工人员的雨季施工培训安排3.5施工现场准备严格按照各施工阶段现场平面布置图的要求,划分材料堆放场,钢筋、木工加工场,工具房及主要施工道路,机具的布置安排,并明确施工现场文明施工责任区,由专人负责组织、指导该分区的文明施工。按照施工平面布置图的要求,对临时道路用水准仪抄出路面标高,有利于排水沟挖设,保证排水畅通。现场的各种施工材料应严格按照平面布置图码放整齐,按有关规定做出标识。模板堆放场的围栏及时设置,大模堆放必须符合堆放角度,注意观察大模堆放场的沉降工作。施工现场道路全部硬化,铺100mm厚砼,表面抹平压光,道路按千分之五起拱,外侧挖200×300排水沟,有利于路面排水防止陷车。钢筋场地铺方砖并用水泥沙浆勾缝,以保证整个施工现场的整洁。雨季时不翻浆,不起尘,保护周围环境卫生,同时注意钢筋码放高度不得超过安全要求。施工现场设材料仓库,搭设严密牢固,确保无渗漏现象发生。地坪应高出室外100mm以上,防止雨水倒灌。现场油漆、防水材料等特殊材料要分库存放,必要时专库保管。施工现场人员宿舍、围墙等的基础应高出自然地面200mm以上,并用红机砖做大放脚,以保证该部分结构的安全。室内地面应出室外100mm以上,防止雨水等浸入。现场供水、生活用水和施工用水的主管线应埋入地下不小于800mm。生活区设足够的盥洗台和可靠的排水措施及清疏检查口,施工现场设饮水处,以保证施工人员防暑降温的需要。结构内严格按照临水施工方案的有关要求加设临时消防水管,保证结构和装修施工及消防用水。施工现场的所有临时供电设备及机械设备应严格按照临时用电方案进行施工和复查。现场用电箱应有可靠的防雨措施(如雨篷或防雨罩等)和可靠的接地措施。3.6现场排水措施施工现场按现场排水沟线路布置图进行设置明沟,在与市政下水管线借口的部位设置沉淀池,沉淀池截面尺寸为1500*2000,深度要求超过市政污水口500mm,以保证排入市政管网的污水无泥土、碎石等,避免堵塞市政管网。排水明沟的做法:沟宽300mm,坡度0.5%,沟最浅处深300mm,沟壁用240mm红砖砌筑抹灰,沟底抹水泥砂浆,在沟深超过500mm的部位填充级配砂石或机碎石至距沟顶面300mm,防止人员坠入;在各进楼通道部位,铺设铸铁箅子或铺设木板;设专人定期清理沉淀池及沟内杂物。在场区大门设置出厂车辆清洗处,从现场临水管线引出一根上水立管,设置单独阀门,接橡胶水管用于车辆清洗,并在该部位设置一个2000×1500×1000的沉淀池(沉淀池用C20砼浇注,侧壁墙厚180,底部浇注C10砼)。3.7技术准备编制切实可行、具有针对性的雨季施工方案和各项技术措施,并认真做好技术交底工作。确定雨季施工中各项工序的施工工艺流程和工艺要求及质量标准。编制雨季施工中各项措施的材料需要计划及有关要求。3.8物资准备名称数量名称数量苫布700㎡铁锹20把雨披30件雨鞋30双污水泵4台振捣棒16个水龙带150m塑料布8捆污水泵8个4、雨季施工的主要
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

最新雨季施工方案[2]-经典通用

文档大小:32KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
