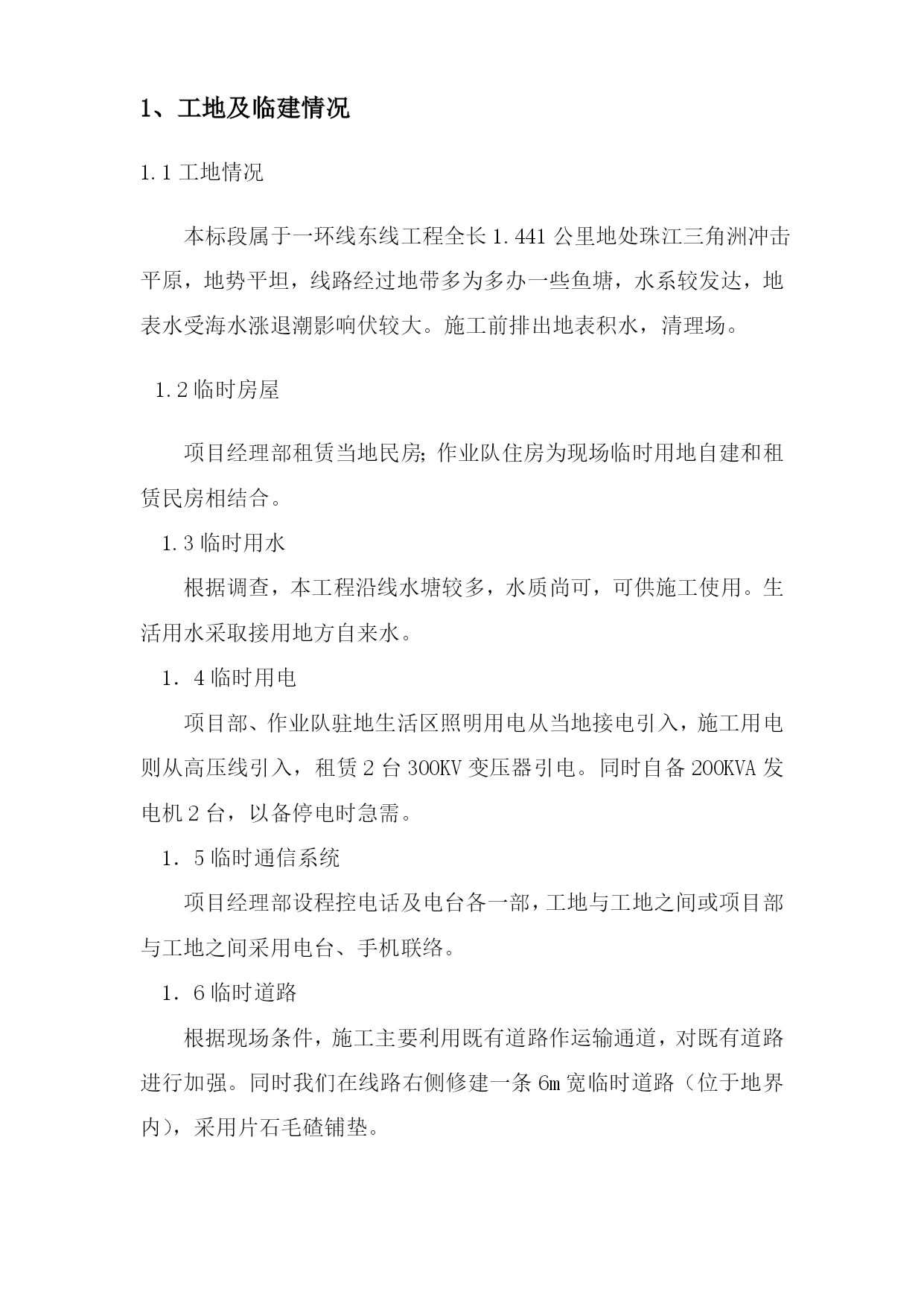

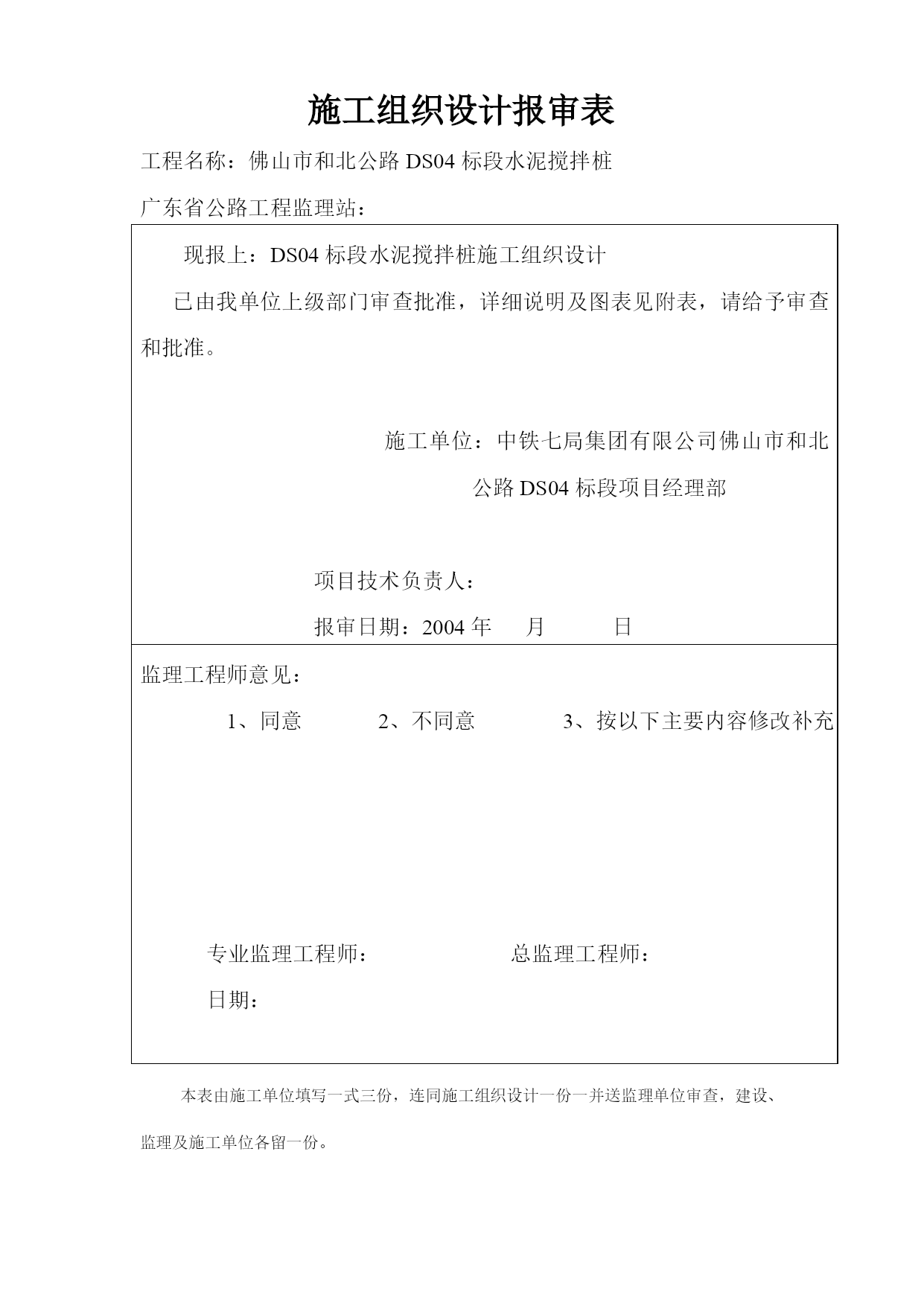

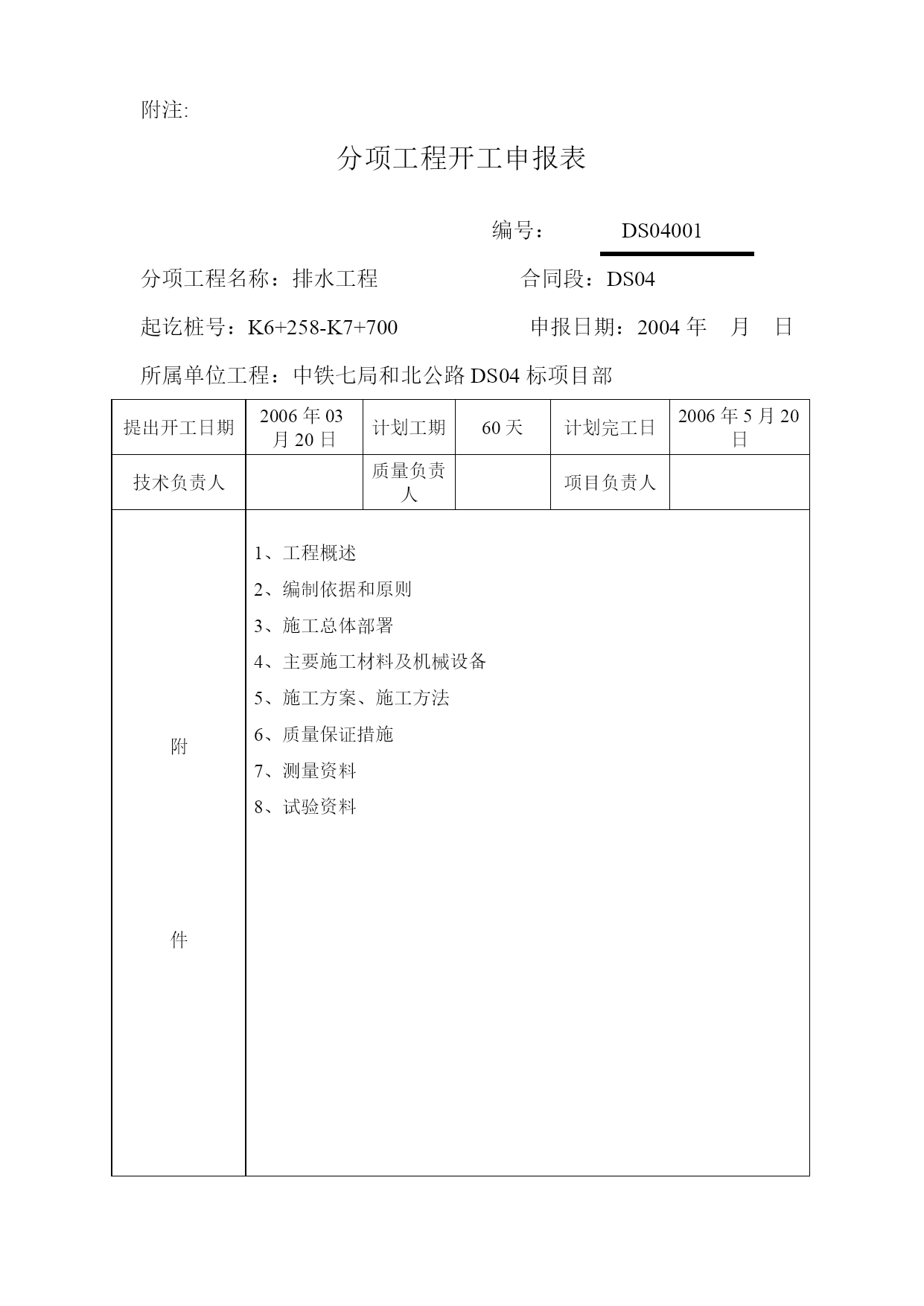

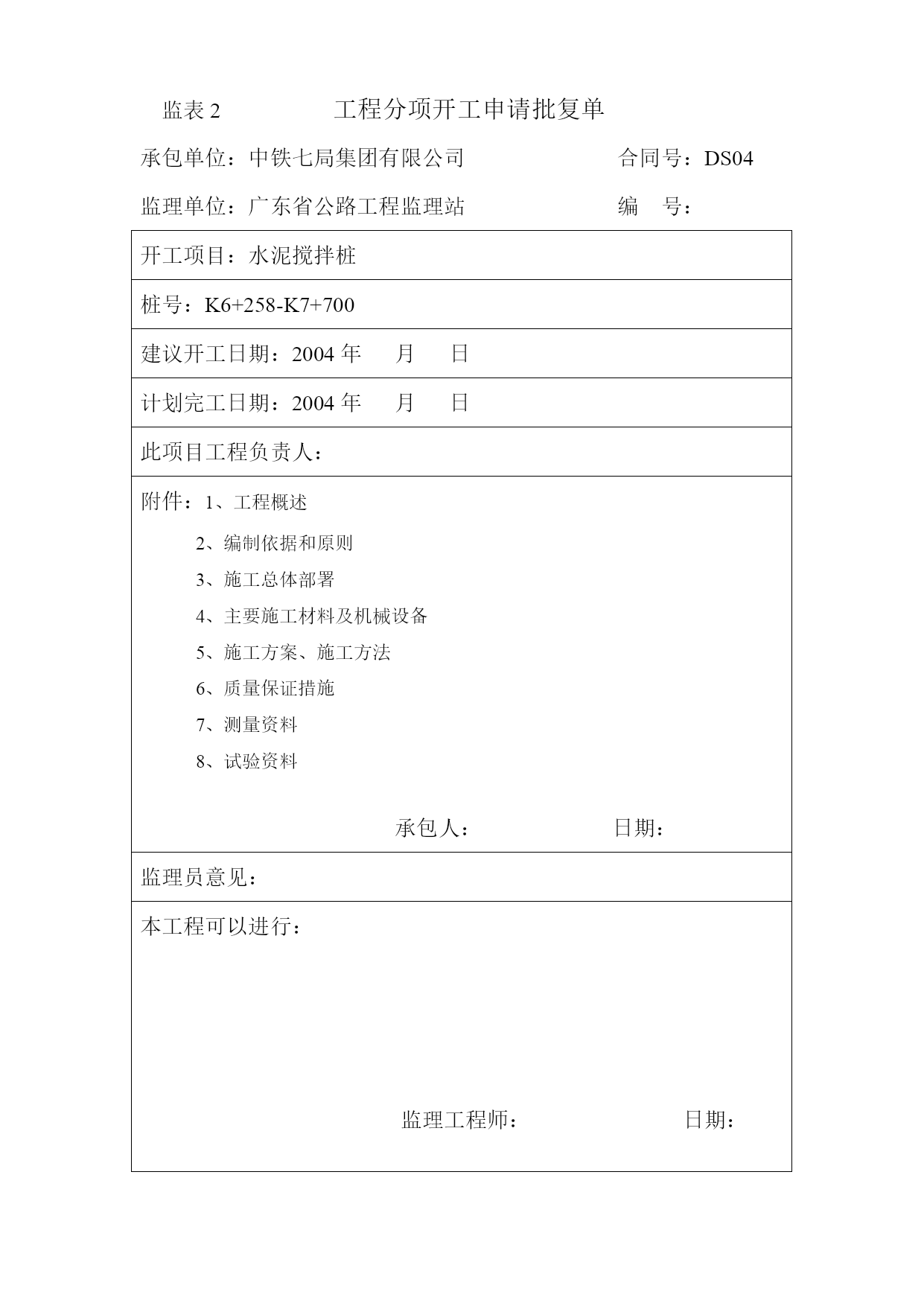

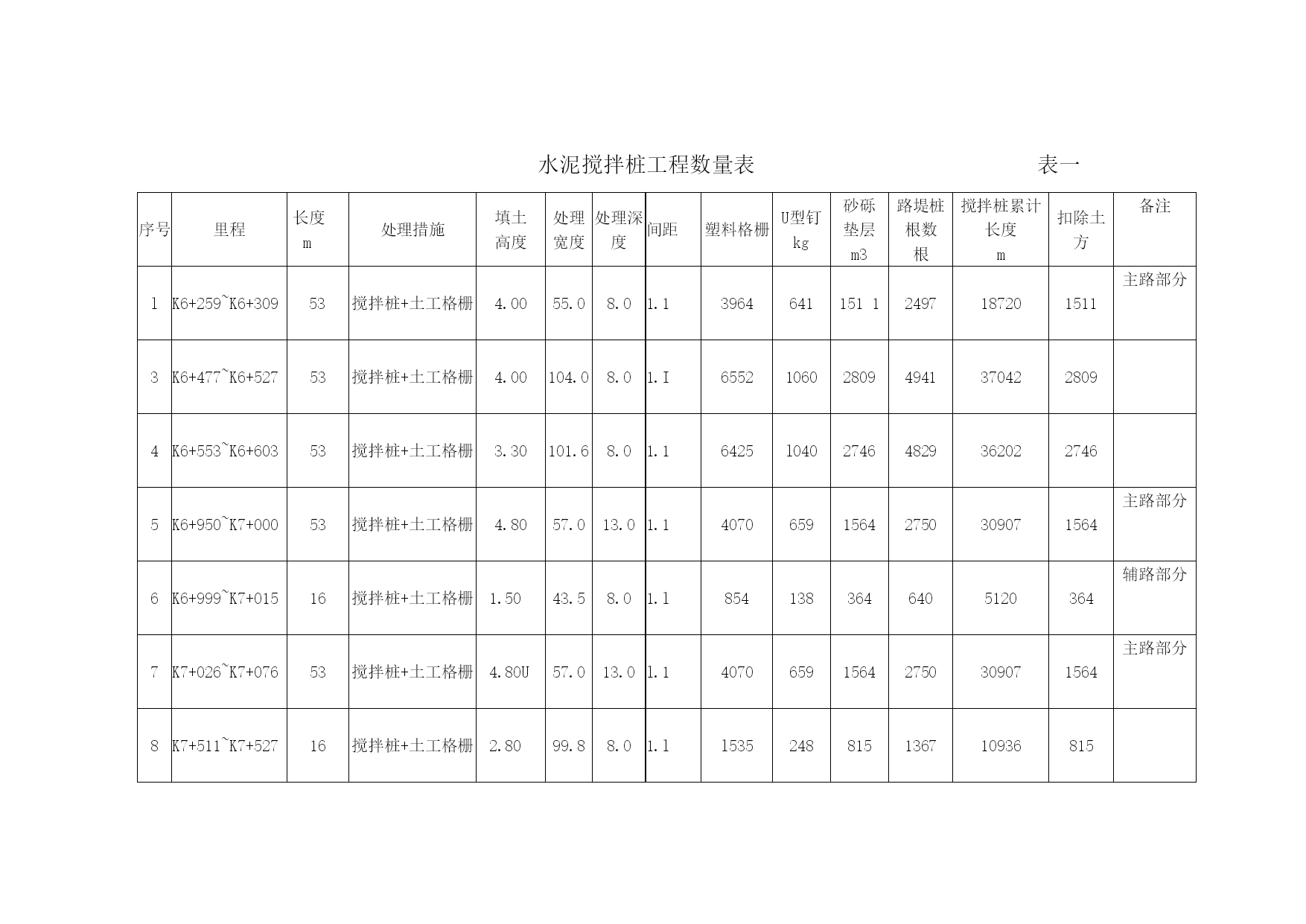

监表2工程分项开工申请批复单承包单位:中铁七局集团有限公司合同号:DS04监理单位:广东省公路工程监理站编号:开工项目:水泥搅拌桩桩号:K6+258-K7+700建议开工日期:2004年月日计划完工日期:2004年月日此项目工程负责人:附件:1、工程概述2、编制依据和原则3、施工总体部署4、主要施工材料及机械设备5、施工方案、施工方法6、质量保证措施7、测量资料8、试验资料承包人:日期:监理员意见:本工程可以进行:监理工程师:日期:附注:分项工程开工申报表编号:DS04001分项工程名称:排水工程合同段:DS04起讫桩号:K6+258-K7+700申报日期:2004年月日所属单位工程:中铁七局和北公路DS04标项目部提出开工日期2006年03月20日计划工期60天计划完工日2006年5月20日技术负责人质量负责人项目负责人附件1、工程概述2、编制依据和原则3、施工总体部署4、主要施工材料及机械设备5、施工方案、施工方法6、质量保证措施7、测量资料8、试验资料1、工地及临建情况1.1工地情况本标段属于一环线东线工程全长1.441公里地处珠江三角洲冲击平原,地势平坦,线路经过地带多为多办一些鱼塘,水系较发达,地表水受海水涨退潮影响伏较大。施工前排出地表积水,清理场。1.2临时房屋项目经理部租赁当地民房;作业队住房为现场临时用地自建和租赁民房相结合。1.3临时用水根据调查,本工程沿线水塘较多,水质尚可,可供施工使用。生活用水采取接用地方自来水。1.4临时用电项目部、作业队驻地生活区照明用电从当地接电引入,施工用电则从高压线引入,租赁2台300KV变压器引电。同时自备200KVA发电机2台,以备停电时急需。1.5临时通信系统项目经理部设程控电话及电台各一部,工地与工地之间或项目部与工地之间采用电台、手机联络。1.6临时道路根据现场条件,施工主要利用既有道路作运输通道,对既有道路进行加强。同时我们在线路右侧修建一条6m宽临时道路(位于地界内),采用片石毛碴铺垫。施工组织计划(含施工方案、进度工期计划、安全、质量、进度、环保措施、管理制度)施工组织设计报审表工程名称:佛山市和北公路DS04标段水泥搅拌桩广东省公路工程监理站:现报上:DS04标段水泥搅拌桩施工组织设计已由我单位上级部门审查批准,详细说明及图表见附表,请给予审查和批准。施工单位:中铁七局集团有限公司佛山市和北公路DS04标段项目经理部项目技术负责人:报审日期:2004年月日监理工程师意见:1、同意2、不同意3、按以下主要内容修改补充专业监理工程师:总监理工程师:日期:本表由施工单位填写一式三份,连同施工组织设计一份一并送监理单位审查,建设、监理及施工单位各留一份。佛山市和顺至北滘公路主干线工程DS-04标段水泥搅拌桩施工组织设计编制:审核:批准:中铁七局集团有限公司佛山市和北公路DS-04标段项目经理部二00四年七月一、工程概述1、概况佛山市和顺至北滘公路主干线工程DS-04标段属一环线东线工程。起讫里程为K6+258.8~K7+700,全长1.441公里。工程内容主要包括路基填筑、排水、防护和桥涵工程。本施工组织设计中主要内容是水泥搅拌桩施工处理。其主要工程数理如下表(表一)2、2、地形地貌本工程位于东经112˚58’57”~113˚10’20”,北纬22˚41’16”~23˚19’00”之间。地形以平原区为主,海拔高度一般为1.6m~3.8m,地势由北向南倾斜,沟渠纵横。鱼塘密布。3、气象特征工程所经地区属亚热带气候,全年气候暖和,日照充足,雨量充沛,年平均气温21.7˚~21.9˚,冬季最冷月份为一月。平均气温13˚,极端最低气温0˚以下。夏季最热月份为七月,平均气温28.8˚,极端最高气温38.7˚。年平均降雨量约1638mm,最大降雨量2000mm。年平均风速1~2m/s,冬夏季风向变化明显。本区属台风影响区,风速最大达34m/s。4、水文地质情况本项目线路位置地貌单元为珠三角洲海滨相冲击平原,地形平坦,高程为-0.3—2.75m,线路经过范围多为鱼塘区,水系较为发达,地表水受海水涨退潮影响,起伏较大,土质情况为:(1)耕植土:层厚1.0~1.7m,平均厚度1.56m。(2)淤泥质亚粘土:深度黑色、饱和、呈流塑状,层厚3.4~5.9m。(3)粉细粉:深灰色、饱和、松散、夹淤泥质亚粘土层,含贝壳及腐植质。层厚4.3~9.2m,平均厚度6.7m。(4)中粗砂:厚度5.0~8.1m,平均厚度6.2m。二、编制
