您所在位置: 网站首页 / 文档列表 / 设计及方案 / 文档详情
最新钢筋专项施工方案4-经典通用.doc 立即下载
上传人:石头****海海 上传时间:2024-09-04 格式:DOC 页数:35 大小:155KB 金币:6 举报 版权申诉
预览加载中,请您耐心等待几秒...

最新钢筋专项施工方案4-经典通用.doc

最新钢筋专项施工方案4-经典通用.doc

预览

免费试读已结束,剩余 25 页请下载文档后查看

6 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

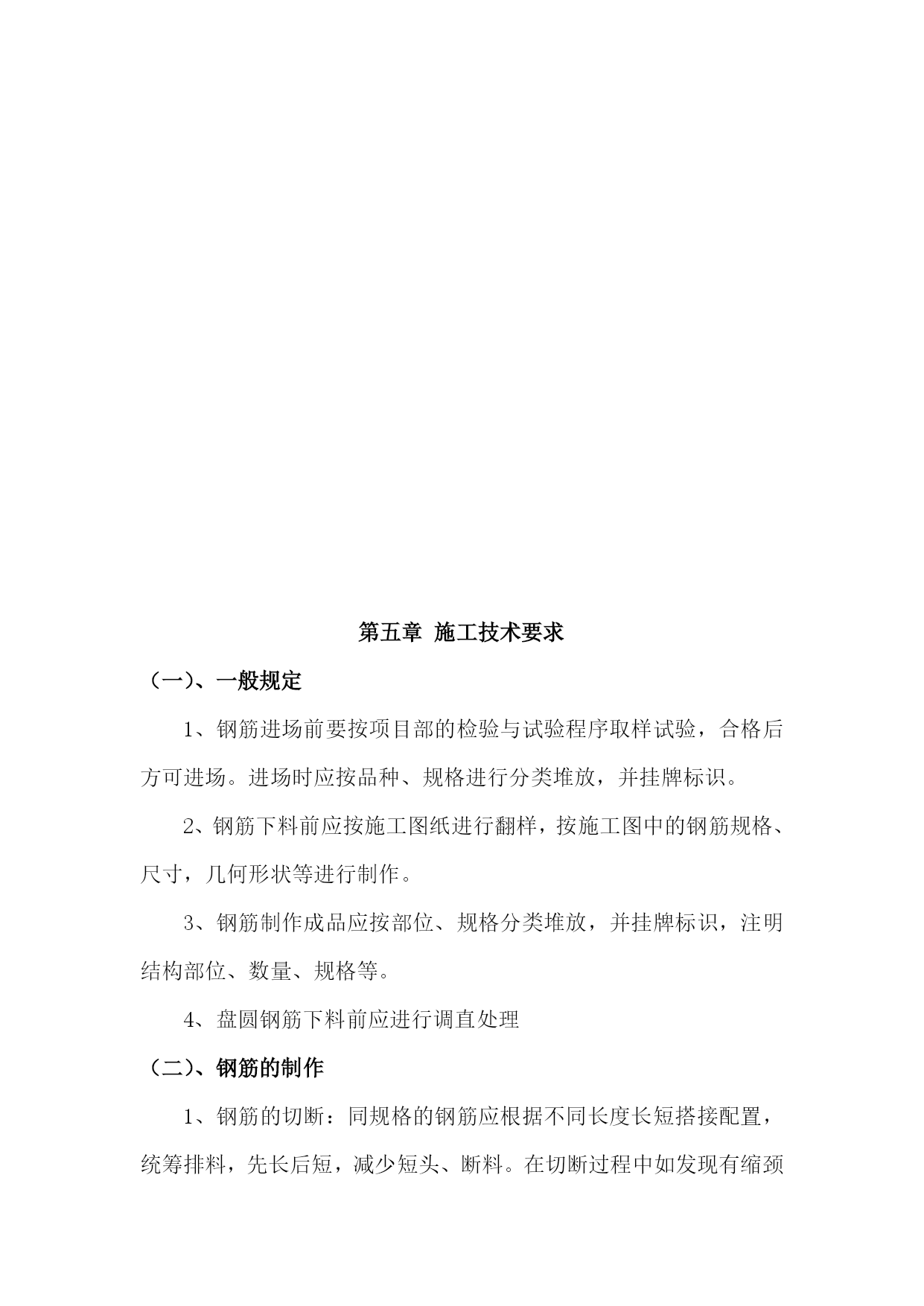

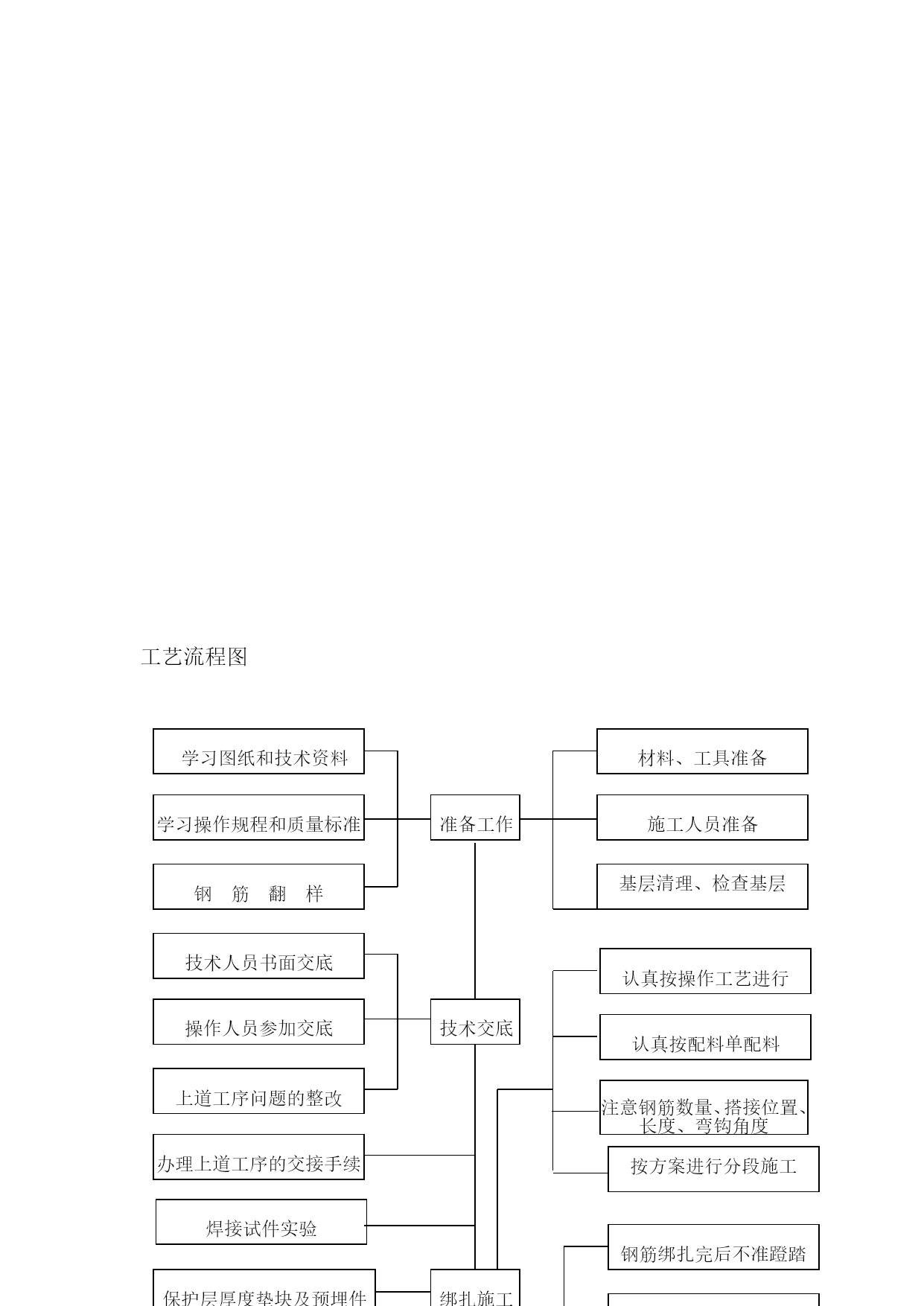

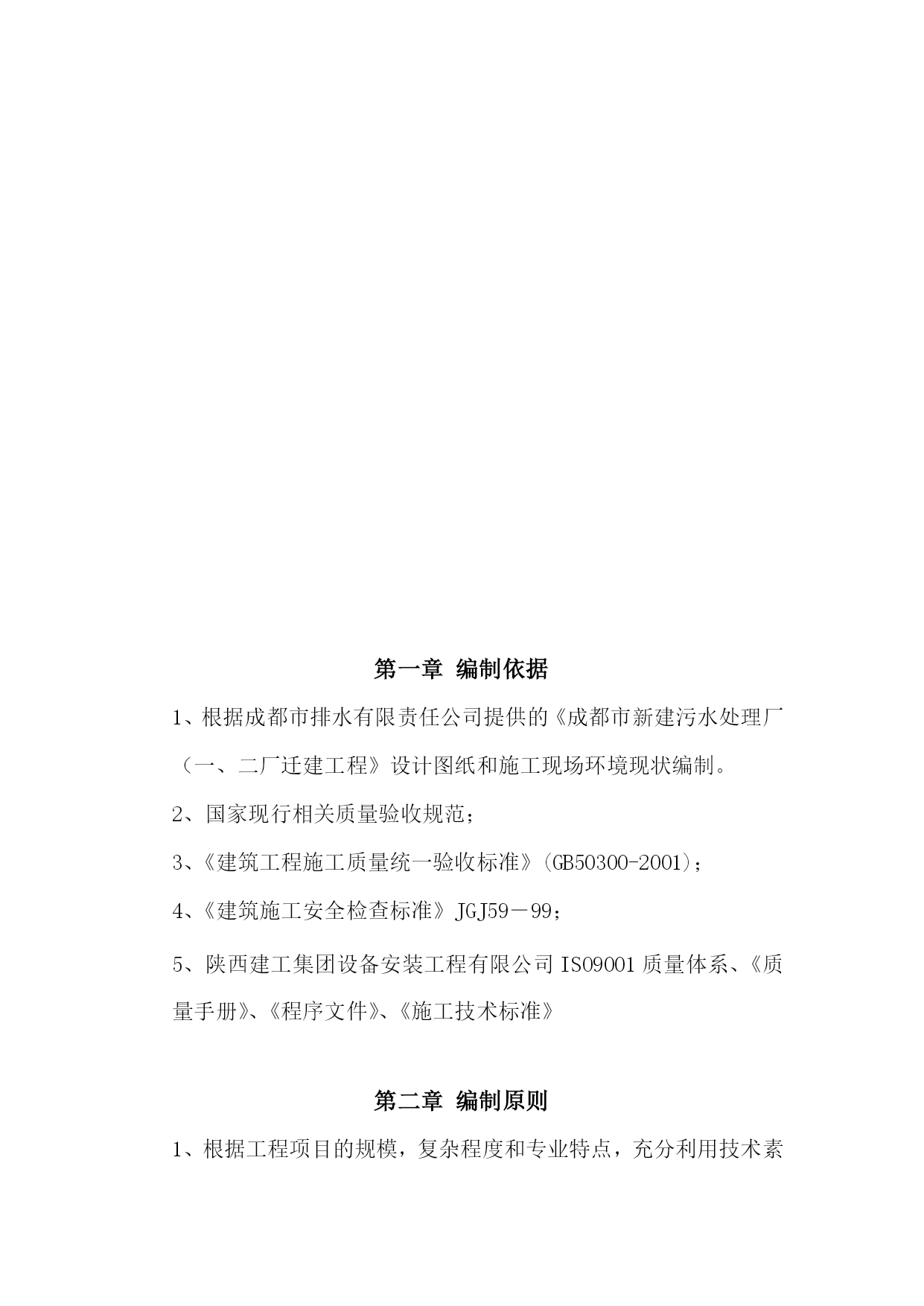

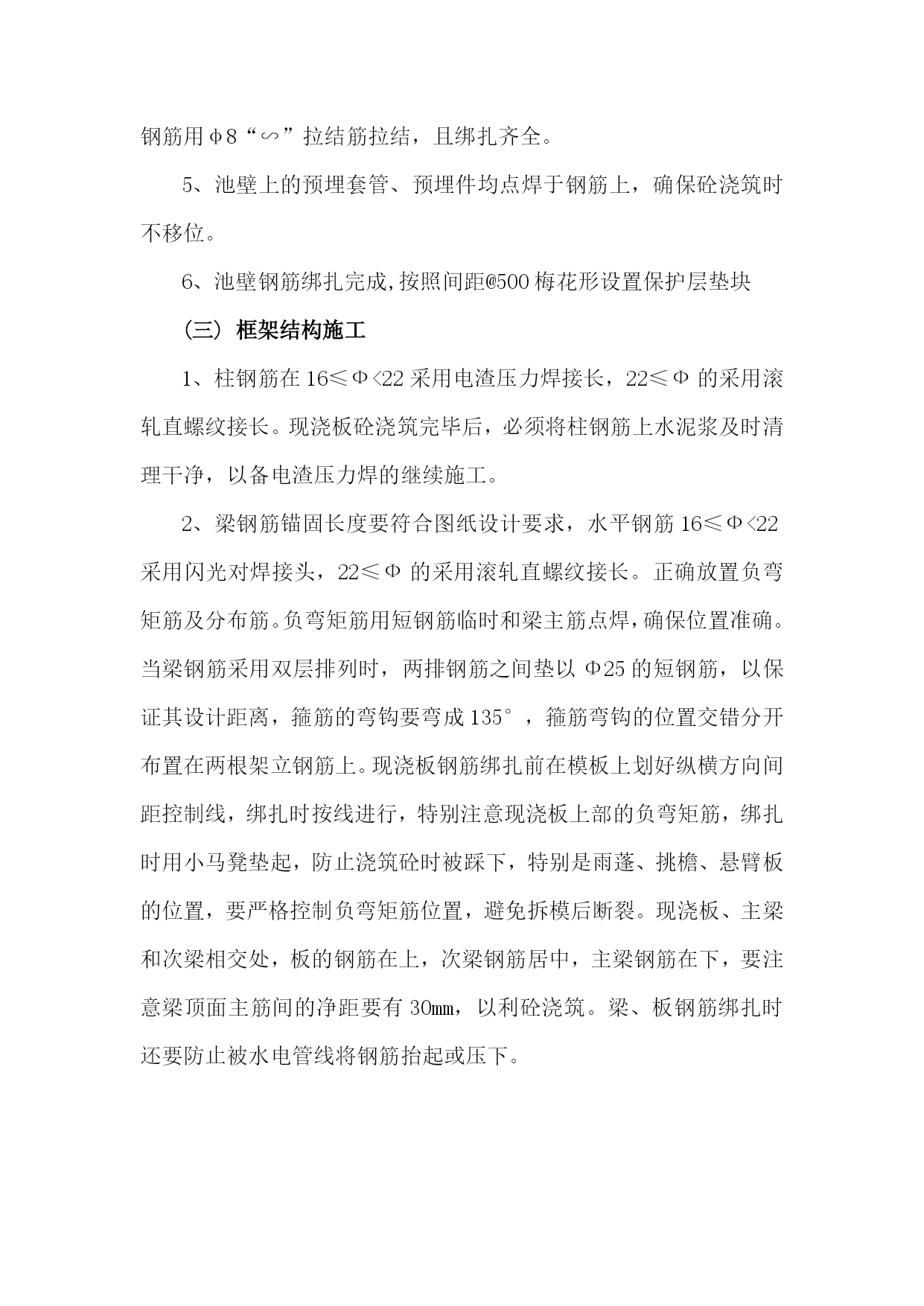

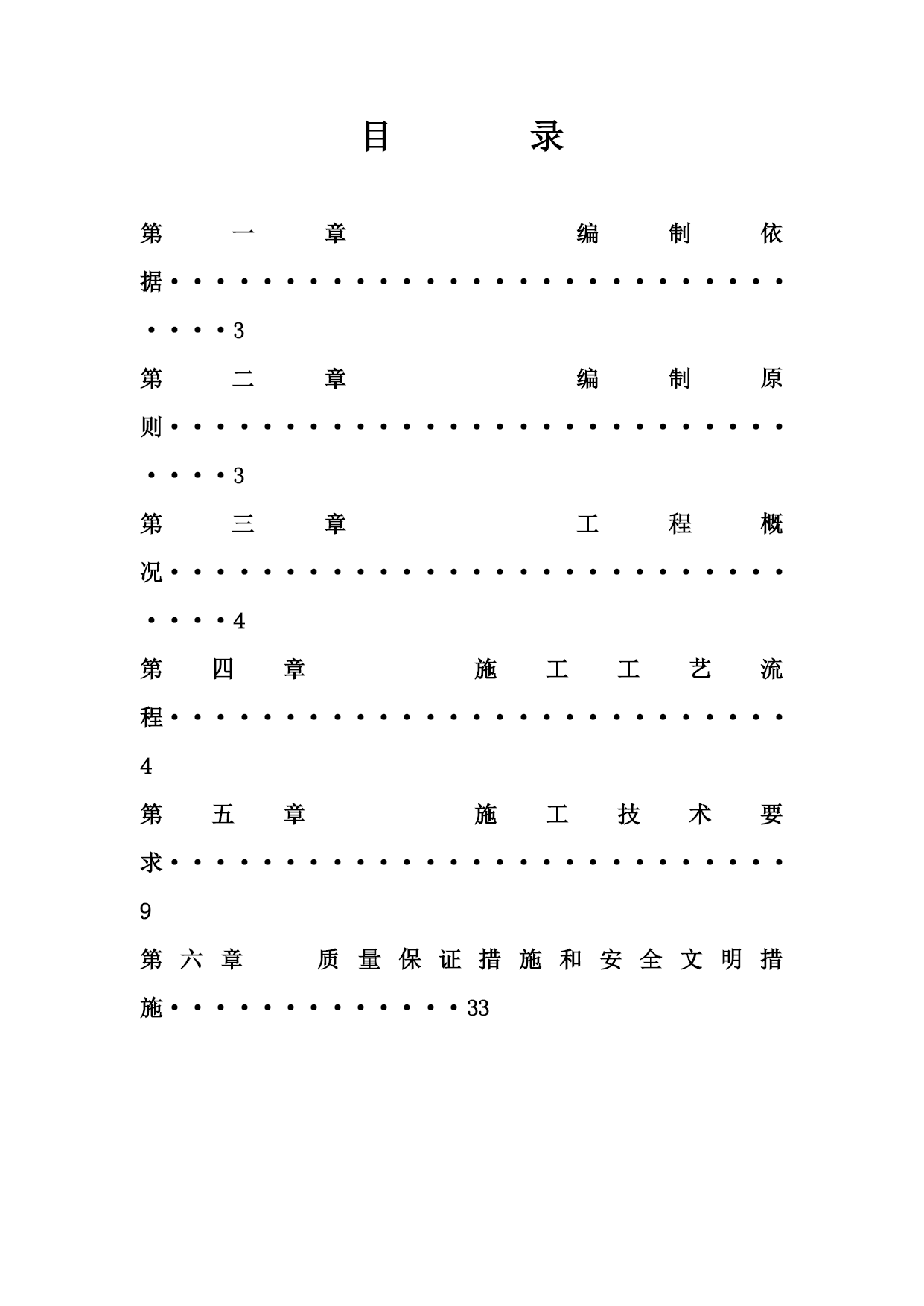

成都市新建污水处理厂(一、二厂迁建)土建及安装工程II标段钢筋专项施工方案陕西建工集团设备安装工程有限公司成都市新建污水处理厂(一、二厂迁建)土建及安装工程II标段项目部2012年3月26日目录第一章编制依据·······························3第二章编制原则·······························3第三章工程概况·······························4第四章施工工艺流程···························4第五章施工技术要求···························9第六章质量保证措施和安全文明措施·············33第一章编制依据1、根据成都市排水有限责任公司提供的《成都市新建污水处理厂(一、二厂迁建工程》设计图纸和施工现场环境现状编制。2、国家现行相关质量验收规范;3、《建筑工程施工质量统一验收标准》(GB50300-2001);4、《建筑施工安全检查标准》JGJ59-99;5、陕西建工集团设备安装工程有限公司ISO9001质量体系、《质量手册》、《程序文件》、《施工技术标准》第二章编制原则1、根据工程项目的规模,复杂程度和专业特点,充分利用技术素质和管理素质,做好统筹安排,扬长避短发挥企业优势。2、贯彻国家或部及标准、规范、规程。推行全面质量管理,贯彻质量为本,安全第一的思想方针。3、合理地利用时间与空间,进行工序交叉配合程序设计,综合平衡人力、物力、财力,采用流水施工方法和网络计划技术,组织有节奏均衡连续性的施工,在保证质量与安全的前提下,缩短施工工期,确保按时完成合同规定的所有工作量。4、科学、合理地安排冬、雨季施工,保证施工上的均衡性和连续性,认真做好施工现场平面布置,尽量减少大临设施,平面布置做到经济、合理,达到文明施工标准。第三章工程概况本工程位于成都市锦江区大安桥村。污水处理工程由污水处理厂和污水收集管网两部分组成。其中污水处理厂规划总占地约60.489公顷(907.335亩),设计处理能力近期70万m3/d,远期100万m³/d,处理后尾水排入位于绕城高速府河大桥上游府河左岸。本工程抗震设防烈度为7度,使用年限50年。第四章施工工艺流程(一)、砼池体底板钢筋施工1、钢筋的布置和绑扎顺序:底板底层双向钢筋→布设架立筋马凳→橡胶止水带安装→柱、墙竖向插筋→绑扎底板上层双向钢筋2、所有钢筋在钢筋加工车间统一下料加工,人工运输到位,接头位置严格按照设计及规范规定设置。3、桩顶锚固钢筋待底板底层钢筋绑扎完成后,按照图纸要求的尺寸进行弯折。4、池底架立筋采用Φ20钢筋制作,间距按2m通长布置,架立筋底部不得直接置于垫层上,必须设在垫块上。5、底板钢筋绑扎前,为保证间距准确,用经纬仪定出几道基准线,弹上墨线,基准线中间部分用钢尺量测出每根钢筋的绑扎位置,用粉笔在垫层上做出标记,作为绑扎钢筋的依据。6、为保证池壁、顶板模板支撑的牢固,在底板上距池壁内侧、与池壁平行方向2m、4m处设Φ22吊环钢筋,高出底板砼面150,间距为2000,池壁以及顶板施工时,将支撑脚手架与吊环连接,能很好的保证支撑脚手架的稳定性,吊环钢筋设置锚入深度应为底板厚度的2/3,严禁直接置于垫层上。吊环钢筋示意图如下:7、墙、柱竖向插筋要保证在底板下的锚固长度,插筋高度依具体整根钢筋长度而定,并要与底板上、下层钢筋绑扎牢固,伸出底板以上部分适当用横向钢筋或钢管固定,以防墙、柱插筋在砼浇筑过程中发生位移。8、为防止钢筋保护层垫块被压碎,底板砼保护层垫块用细石砼制作,配比同底板同等级砼,按间距@500梅花形布置,严禁以钢筋垫钢筋。(二)砼池体池壁施工1、所有钢筋均在钢筋加工车间统一下料加工,人工运输到位进行绑扎。墙板钢筋采用搭接接长,柱主筋采用全自动电渣压力焊接。2、墙板、柱钢筋在底板钢筋绑扎的同时,尽可能一次绑扎到位。可以根据施工情况留设接头,长短不一,但接头不能留在同一截面上。3、底板砼浇筑完成后,清理并理顺上部柱筋,用全自动电渣压力焊机将柱竖向钢筋继续接高,但同一截面接头的数量不大于50%,柱箍筋接头应弯成135°,箍筋弯钩的位置沿竖向在每个转角处相对错开。4、钢筋绑扎、焊接完毕,检查钢筋搭接位置、搭接长度以及锚固长度等,是否满足设计图纸和规范要求。按设计要求墙体内外两层钢筋用φ8“∽”拉结筋拉结,且绑扎齐全。5、池壁上的预埋套管、预埋件均点焊于钢筋上,确保砼浇筑时不移位。6、池壁钢筋绑扎完成,按照间距@500梅花形设置保护层垫块(三)框架结构施工1、柱钢筋在16≤Ф<22采
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

最新钢筋专项施工方案4-经典通用

文档大小:155KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
