如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

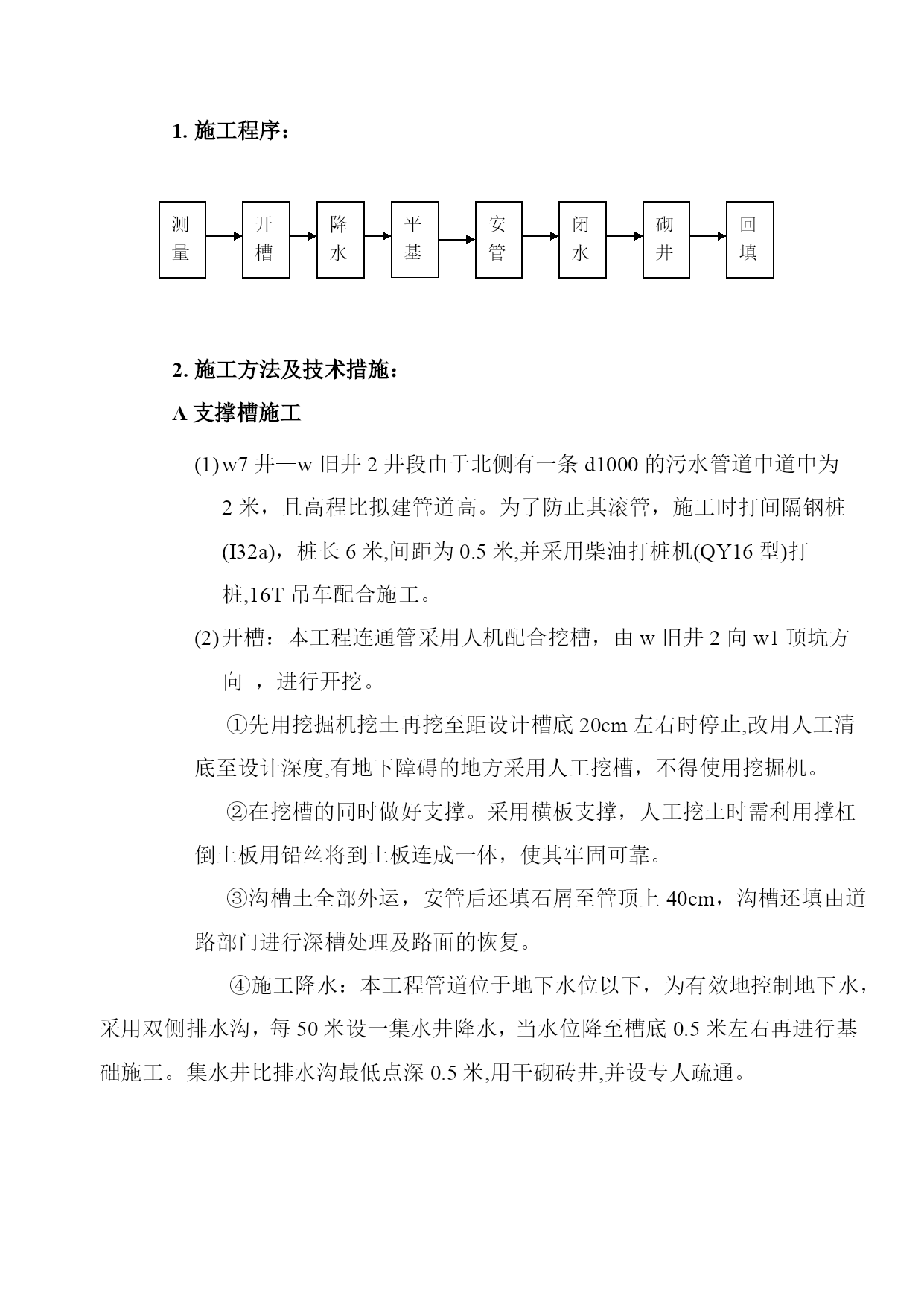

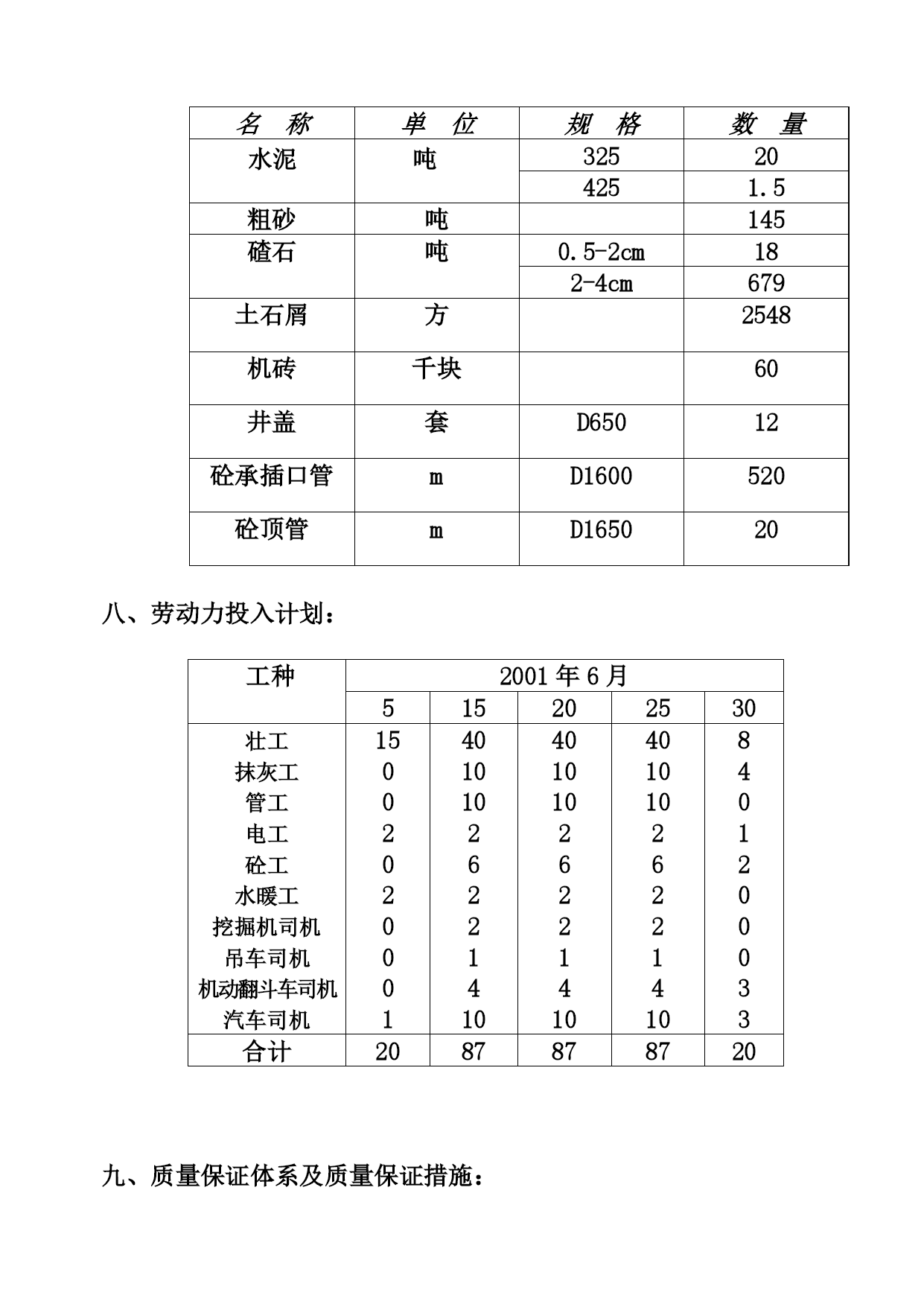

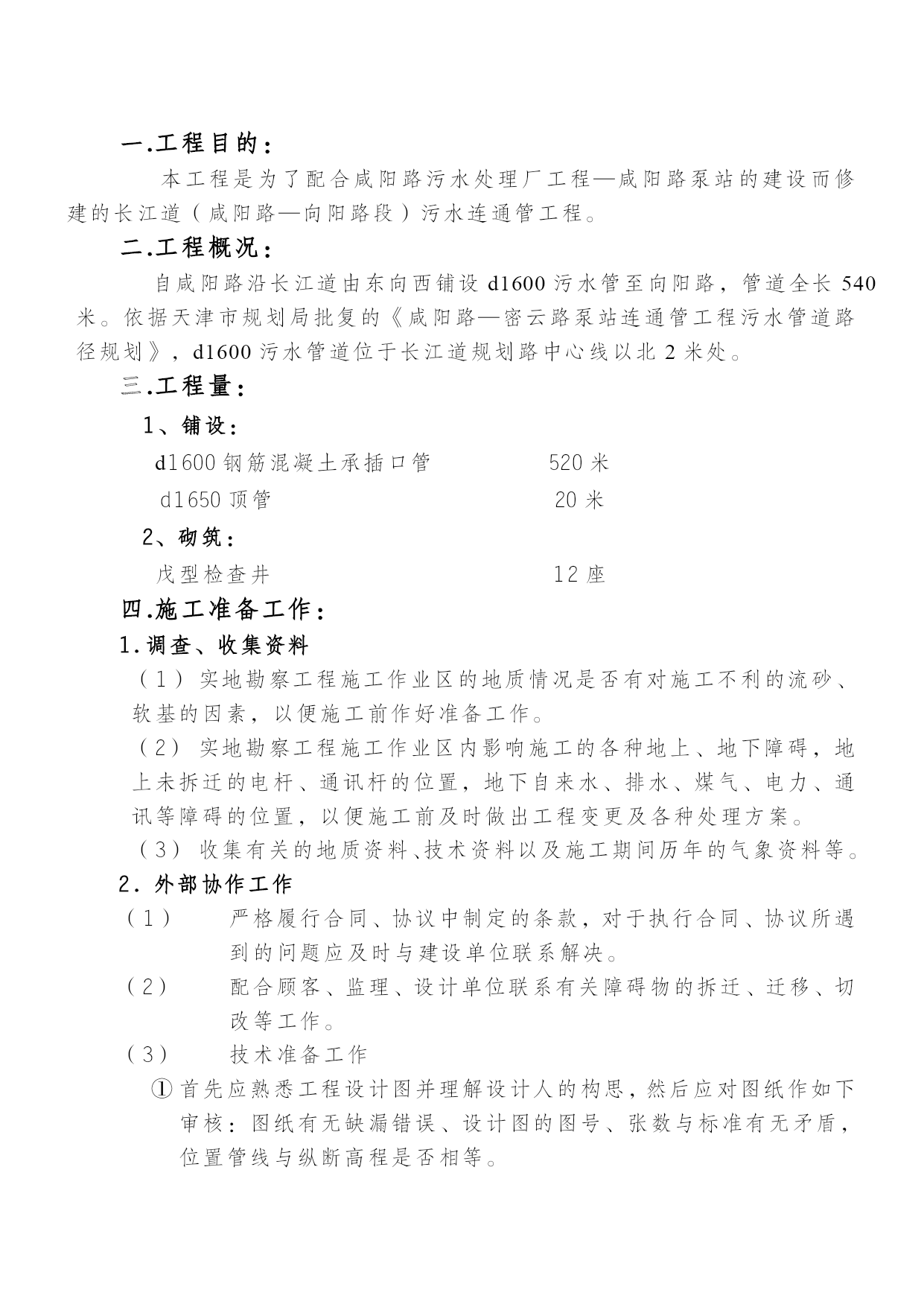

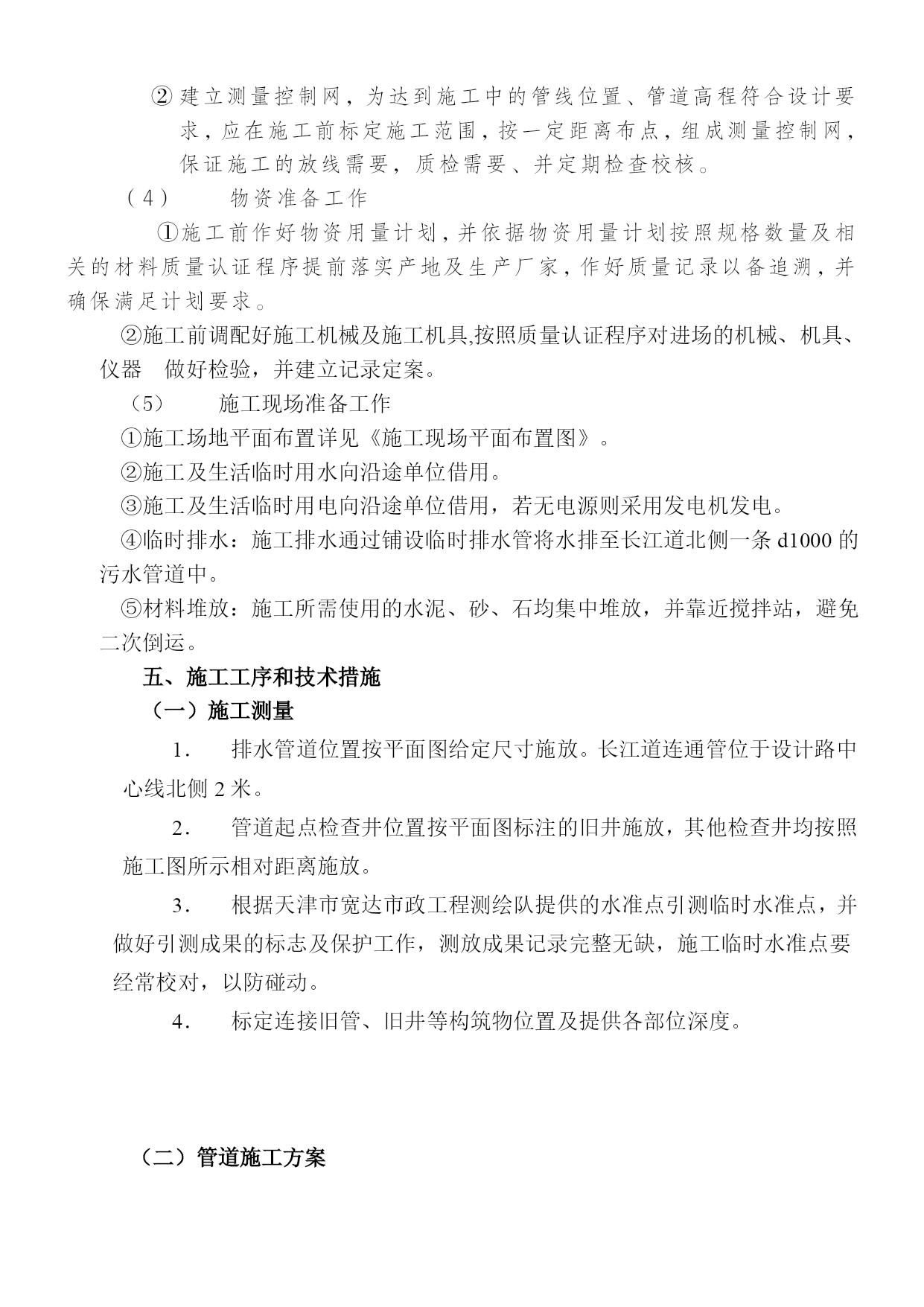

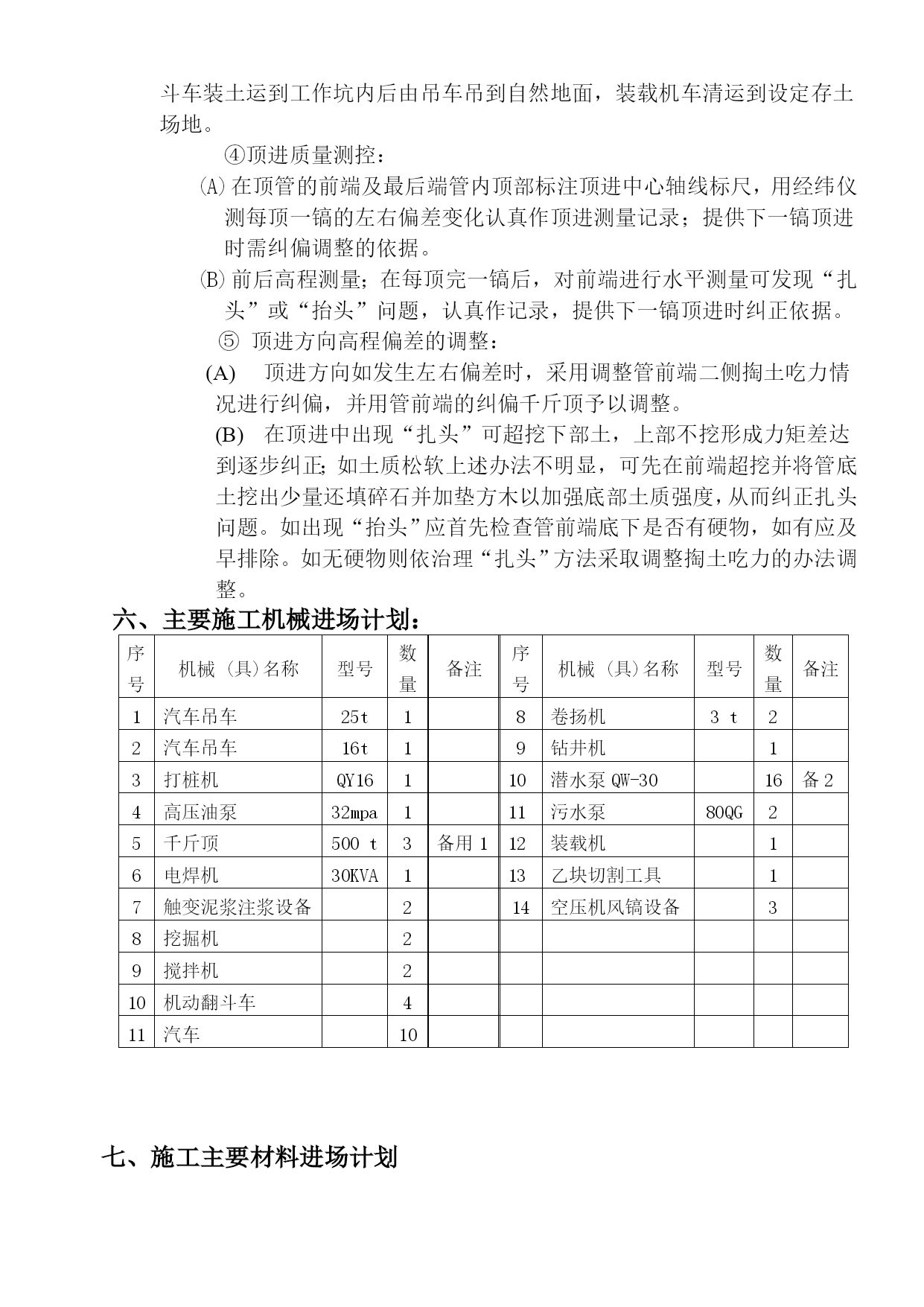

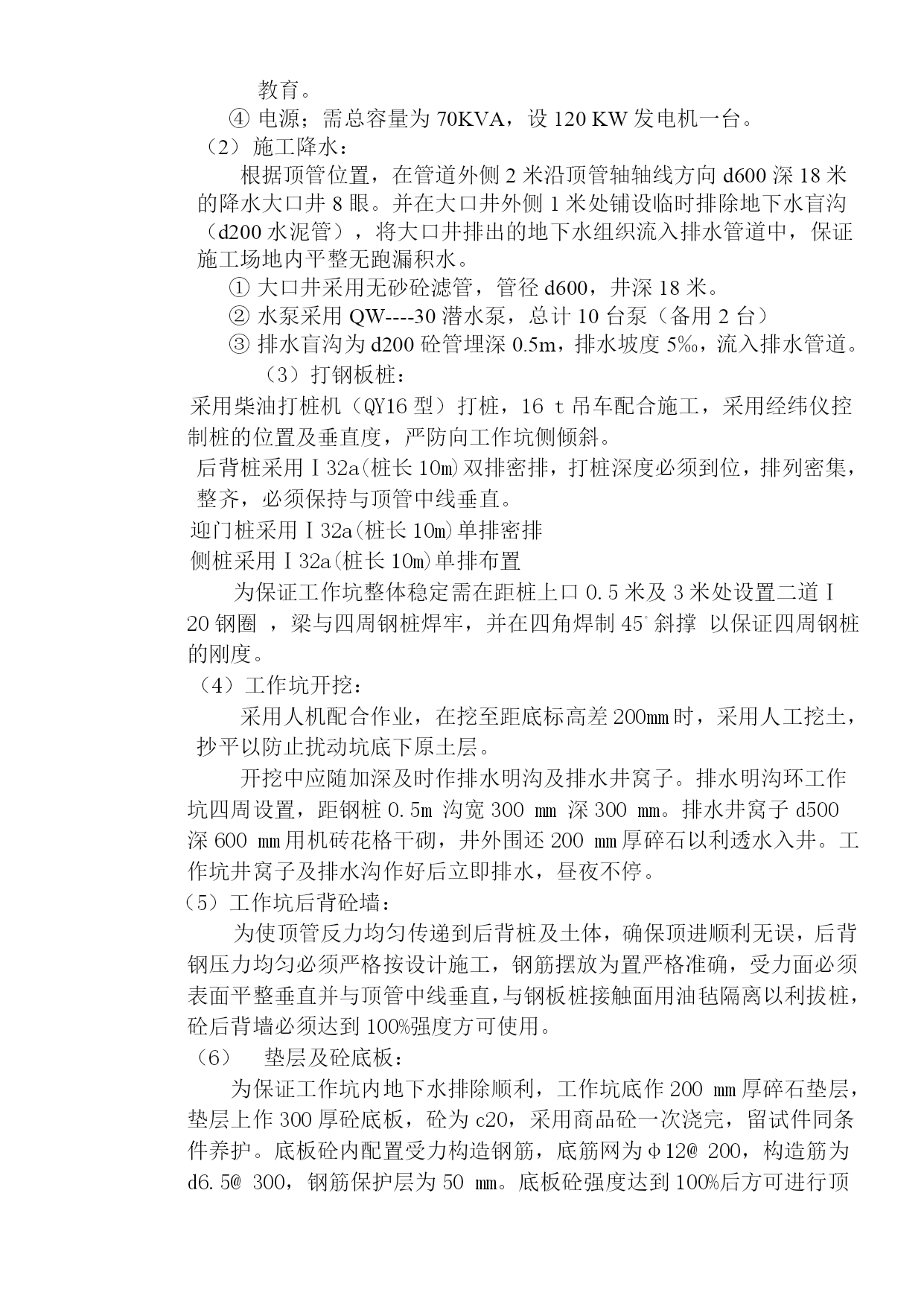

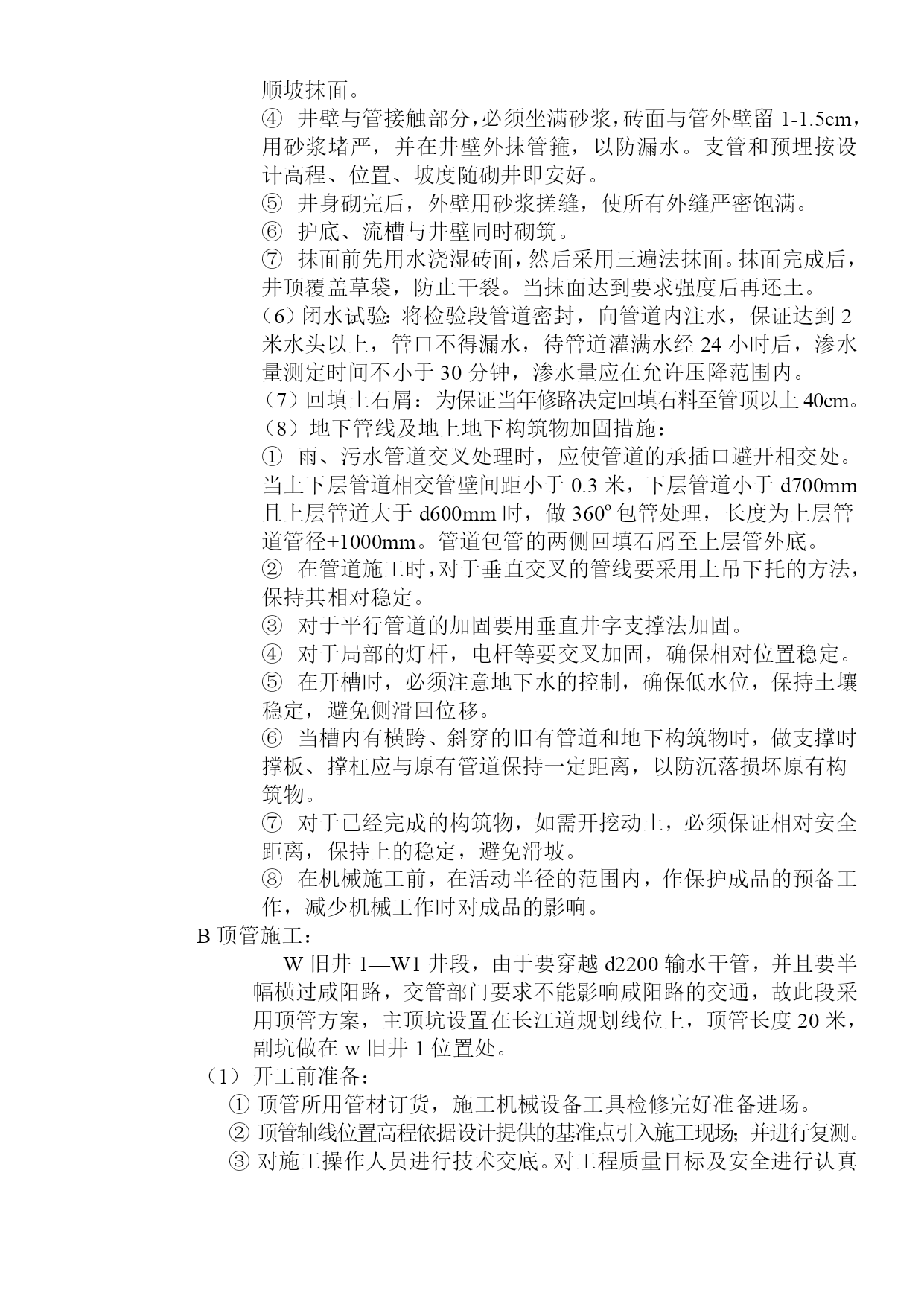

一.工程目的:本工程是为了配合咸阳路污水处理厂工程—咸阳路泵站的建设而修建的长江道(咸阳路—向阳路段)污水连通管工程。二.工程概况:自咸阳路沿长江道由东向西铺设d1600污水管至向阳路,管道全长540米。依据天津市规划局批复的《咸阳路—密云路泵站连通管工程污水管道路径规划》,d1600污水管道位于长江道规划路中心线以北2米处。三.工程量:1、铺设:d1600钢筋混凝土承插口管520米d1650顶管20米2、砌筑:戊型检查井12座四.施工准备工作:调查、收集资料实地勘察工程施工作业区的地质情况是否有对施工不利的流砂、软基的因素,以便施工前作好准备工作。实地勘察工程施工作业区内影响施工的各种地上、地下障碍,地上未拆迁的电杆、通讯杆的位置,地下自来水、排水、煤气、电力、通讯等障碍的位置,以便施工前及时做出工程变更及各种处理方案。收集有关的地质资料、技术资料以及施工期间历年的气象资料等。2.外部协作工作严格履行合同、协议中制定的条款,对于执行合同、协议所遇到的问题应及时与建设单位联系解决。配合顾客、监理、设计单位联系有关障碍物的拆迁、迁移、切改等工作。技术准备工作首先应熟悉工程设计图并理解设计人的构思,然后应对图纸作如下审核:图纸有无缺漏错误、设计图的图号、张数与标准有无矛盾,位置管线与纵断高程是否相等。建立测量控制网,为达到施工中的管线位置、管道高程符合设计要求,应在施工前标定施工范围,按一定距离布点,组成测量控制网,保证施工的放线需要,质检需要、并定期检查校核。物资准备工作=1\*GB3①施工前作好物资用量计划,并依据物资用量计划按照规格数量及相关的材料质量认证程序提前落实产地及生产厂家,作好质量记录以备追溯,并确保满足计划要求。=2\*GB3②施工前调配好施工机械及施工机具,按照质量认证程序对进场的机械、机具、仪器做好检验,并建立记录定案。(5)施工现场准备工作=1\*GB3①施工场地平面布置详见《施工现场平面布置图》。=2\*GB3②施工及生活临时用水向沿途单位借用。=3\*GB3③施工及生活临时用电向沿途单位借用,若无电源则采用发电机发电。=4\*GB3④临时排水:施工排水通过铺设临时排水管将水排至长江道北侧一条d1000的污水管道中。=5\*GB3⑤材料堆放:施工所需使用的水泥、砂、石均集中堆放,并靠近搅拌站,避免二次倒运。五、施工工序和技术措施(一)施工测量排水管道位置按平面图给定尺寸施放。长江道连通管位于设计路中心线北侧2米。管道起点检查井位置按平面图标注的旧井施放,其他检查井均按照施工图所示相对距离施放。根据天津市宽达市政工程测绘队提供的水准点引测临时水准点,并做好引测成果的标志及保护工作,测放成果记录完整无缺,施工临时水准点要经常校对,以防碰动。标定连接旧管、旧井等构筑物位置及提供各部位深度。(二)管道施工方案施工程序:平基开槽降水测量安管闭水砌井回填施工方法及技术措施:A支撑槽施工w7井—w旧井2井段由于北侧有一条d1000的污水管道中道中为2米,且高程比拟建管道高。为了防止其滚管,施工时打间隔钢桩(I32a),桩长6米,间距为0.5米,并采用柴油打桩机(QY16型)打桩,16T吊车配合施工。开槽:本工程连通管采用人机配合挖槽,由w旧井2向w1顶坑方向,进行开挖。=1\*GB3①先用挖掘机挖土再挖至距设计槽底20cm左右时停止,改用人工清底至设计深度,有地下障碍的地方采用人工挖槽,不得使用挖掘机。=2\*GB3②在挖槽的同时做好支撑。采用横板支撑,人工挖土时需利用撑杠倒土板用铅丝将到土板连成一体,使其牢固可靠。=3\*GB3③沟槽土全部外运,安管后还填石屑至管顶上40cm,沟槽还填由道路部门进行深槽处理及路面的恢复。=4\*GB3④施工降水:本工程管道位于地下水位以下,为有效地控制地下水,采用双侧排水沟,每50米设一集水井降水,当水位降至槽底0.5米左右再进行基础施工。集水井比排水沟最低点深0.5米,用干砌砖井,并设专人疏通。=5\*GB3⑤沟槽端面如下图所示:B——沟槽底部宽度,按设计图所示尺寸。H——管道的实际挖深。依据设计要求本次施工管采用90º砂石基础。(4)下管及稳管=1\*GB3①为便于施工,管材沿线分控堆放。=2\*GB3②下管前做好管材的检查工作,选用合格的管材,管口无破损,管身无断裂。橡胶圈不应有气孔、裂缝和重皮,其物理性质符合设计要求。下管时保证吊车及坑槽的稳定。=3\*GB3③下管时用吊车从下游向上游稳管,其次要把管内承口、插口的泥土清刷干净,
