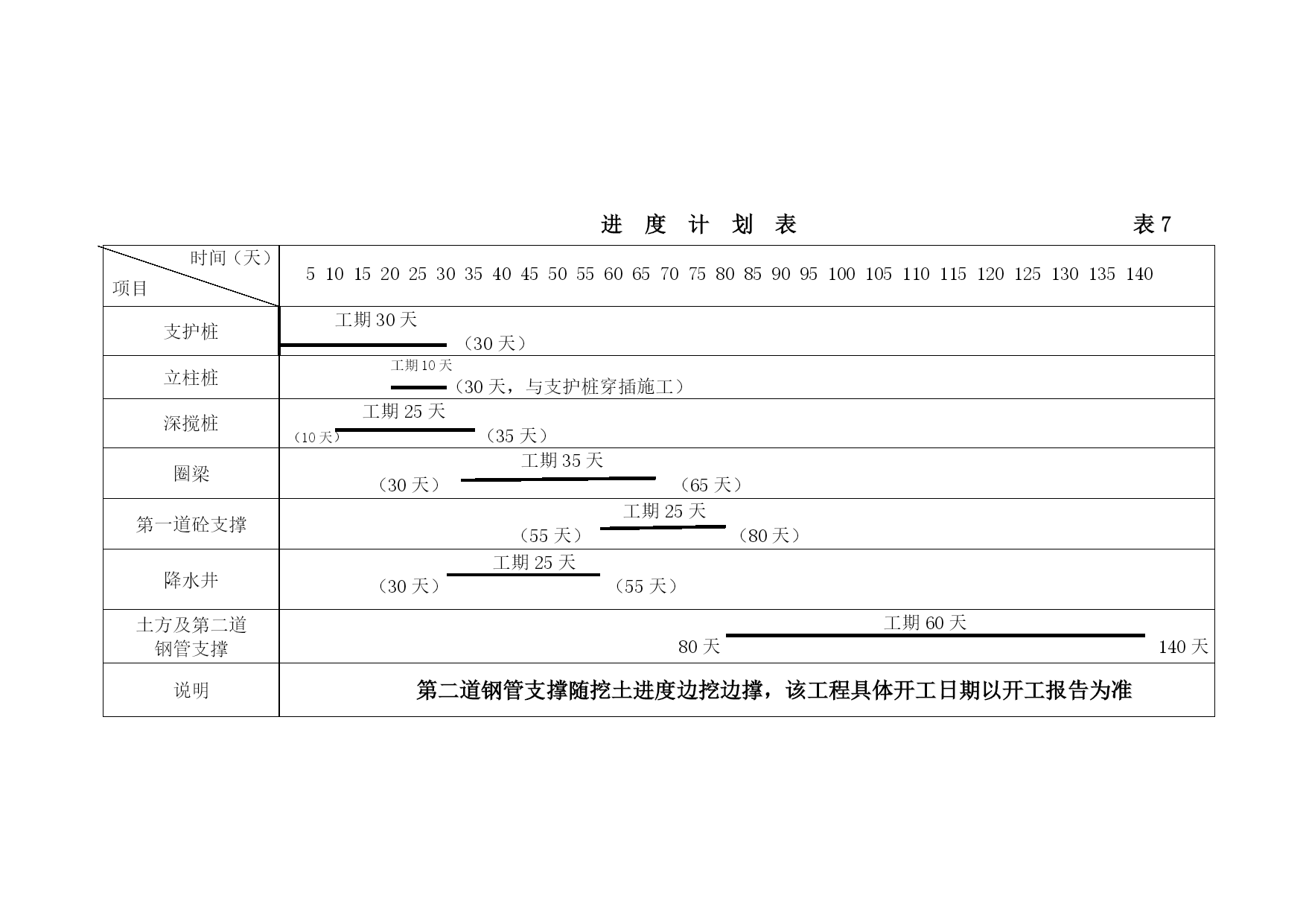

进度计划表表7时间(天)项目5101520253035404550556065707580859095100105110115120125130135140支护桩工期30天(30天)立柱桩工期10天(30天,与支护桩穿插施工)深搅桩工期25天(10天)(35天)圈梁工期35天(30天)(65天)第一道砼支撑工期25天(55天)(80天)降水井工期25天(30天)(55天)土方及第二道钢管支撑工期60天80天140天说明第二道钢管支撑随挖土进度边挖边撑,该工程具体开工日期以开工报告为准
