如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

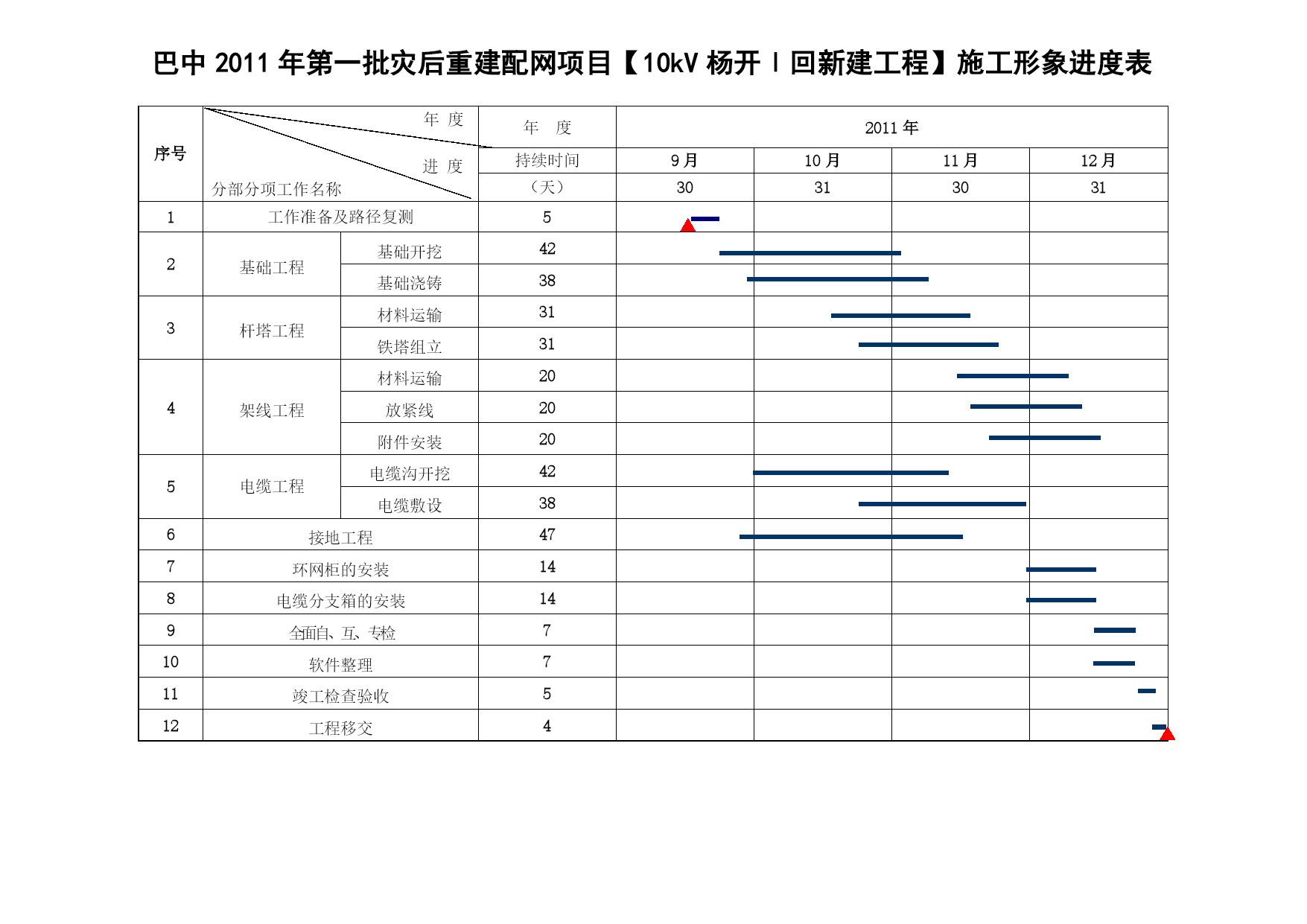

巴中2011年第一批灾后重建配网项目【10kV杨开Ⅰ回新建工程】施工形象进度表导线、地线、金具绝缘子运输塔材运输341014验收510移交1312施工准备及路径复测电缆工程15软件整理接地工程架线工程杆塔工程基础工程105.5。1186721520172447中间验收910巴中2011年第一批灾后重建配网项目【10kV杨开Ⅰ回新建工程】施工形象进度表序号年度进度分部分项工作名称年度2011年持续时间9月10月11月12月(天)303130311工作准备及路径复测52基础工程基础开挖42基础浇铸383杆塔工程材料运输31铁塔组立314架线工程材料运输20放紧线20附件安装205电缆工程电缆沟开挖42电缆敷设386接地工程477环网柜的安装148电缆分支箱的安装149全面自、互、专检710软件整理711竣工检查验收512工程移交4
