您所在位置: 网站首页 / 文档列表 / 设计及方案 / 文档详情
最新高层建筑承台大体积混凝土施工施工组织方案-经典通用.doc 立即下载
上传人:石头****海海 上传时间:2024-09-04 格式:DOC 页数:4 大小:53KB 金币:6 举报 版权申诉
预览加载中,请您耐心等待几秒...

最新高层建筑承台大体积混凝土施工施工组织方案-经典通用.doc

最新高层建筑承台大体积混凝土施工施工组织方案-经典通用.doc

预览

在线预览结束,喜欢就下载吧,查找使用更方便

6 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

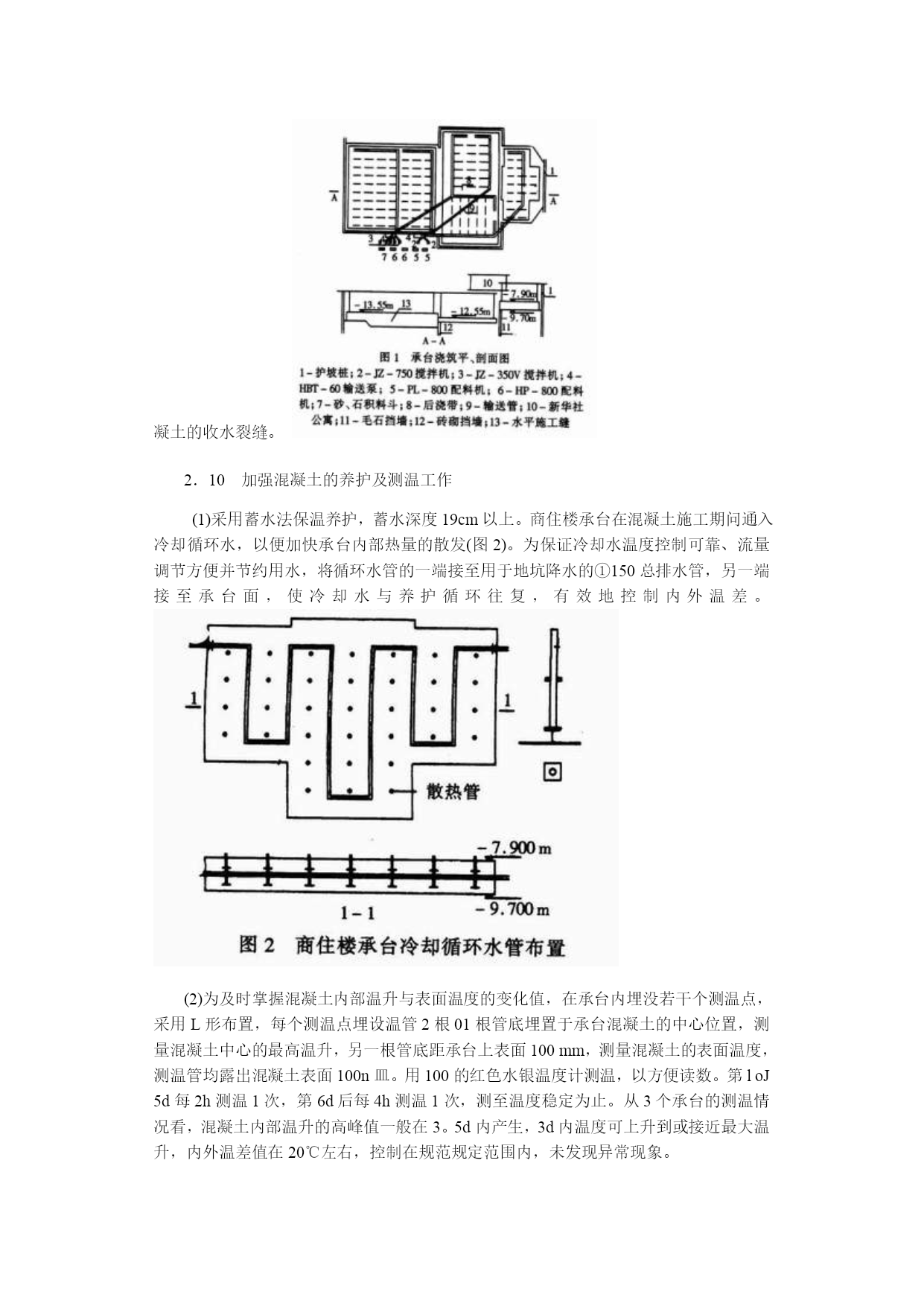

高层建筑承台大体积混凝土施工摘要结合施工现场的特定条件,采取由浅基到深基的施工步骤,对不同体量的承台制定不同的浇筑方案和技术措施,有效地降低了泵送大体积混凝土内部的最高温升,消除了冷缝现象。在承台中间设置棋盘式高低水平施工缝,取得了良好效果。关题词高层建筑基础承台大体积混凝土泵送混凝土施工缝养护海口市交行大厦主楼地下3层,钢筋混凝土筏形基础承台板厚3,00m,平面48.80m×48.80m,承台混凝土量为6360m3。商住楼地下2层,承台板厚1.80m,混凝土量为1817m3。地下车库承台板厚1,00m,混凝土量为2319m3,承台中段设后浇带1道。承台混凝土强度等级为C30,抗渗等级S6,总量10496.00m3。1施工方案(1)为保证相邻已有建筑安全,先施工商住楼、车库基础,后施工主楼基础,这样承台施工由浅入深,同时也降低了商住楼、车库的基坑降水费用。(2)主楼承台分两层浇筑,每层厚1.5m,商住楼承台一次浇筑,承台中心水平位置埋设①50冷却循环散热水管,距承台底300mm至承台表面向上1叨mm埋没50垂宜散热水管,间隔6000肋21双向均匀布置,即采用内散外蓄综合养护措施降低大体积混凝土的温升值3车库承台以后浇带分段一次浇筑至标高。(3)混凝土由现场搅拌。砂、石计量采用HP—800和风—800自动配料机各2台。混凝土输送采用HBT—60输送泵,管径①125,输送能力16。58IJ/h3同时采用吊斗容量为1m3的四23—B塔吊1台吊运部分混凝土,以免浇筑过程中产生冷缝。2保证大体积混凝土质量的措施2.1选择合适水泥主楼及车库承台采用“红水河”525R普通水泥,商住楼承台采用“三鑫”425R普通水泥o2,2减少水泥用量为减少水泥水化热,降低混凝土的温升值,在满足设计和混凝土可泵性的前提下,将425R水泥用量控制在450k8/m3,525R水泥用量控制在3如k8/m3。2,3掺外加剂,控制水灰出根据设计要求,混凝土中掺加水泥用量4%的复合液,它具有防水剂、膨胀剂、减水剂、缓凝剂4种外加剂的功能。溶液中的糖钙能提高混凝土的和易性,使用水量减少20%左右,水灰比可控制在0.55以下,初凝延长到5h左右。2,4严格控制骨料级配和合泥量选用10.40mm连续级配碎石(其中10.30mm级配含量65%左右),细度模数2.80-3.00的中砂(通过0.315n凹筛孔的砂不少于15%,砂率控制在40%—45%)。砂、石含泥量控制在1%以内,并不得混有有机质等杂物,杜绝使用海砂。2,5优选混凝土施工配合比根据设计强度及泵送混凝土坍落度的要求,经试配优选,确定混凝土配合比如下:采用425R水泥时为水:水泥:砂:碎石:复合液=0.25:1:1.82:2.51:0.04;采用525R水泥时为水:水泥:砂:碎石:复合液:0.50:1:2:2.77:0.04,坍落度150J18cmo2,6严格控制混凝土入模温度施工过程中应对碎石洒水降温,保证水泥库通风良好,自来水预先放入80m3的地下蓄水池中降温。浇筑主楼承台时,将水预先放人商住楼地下二层水箱中降温,使入模温度控制在25以下o2,7加强技术管理加强原材料的检验、试验工作。施工中严格按照方案及交底的要求指导施工,明确分工,责任到人。加强计量监测工作,定时检查并做好详细记录,认真对待浇筑过程中可能出现的冷缝,并采取措施加以杜绝。2,8合理组织劳动力及机械设备(1)施工人员分两大班四六制作业。每班交接班工作提前半小时完成,人不到岗不准换班,并明确接班注意事项,以免交接班过程带来质量隐患。(2)承台浇筑采用泵送,并用塔吊配合,以免接、拆泵管或堵管时混凝土出现冷缝。砂、石采用自动配料机配料,装载机配合。每台泵输出混凝土量为22m3/h左右,塔吊吊运混凝土4.5m3/h池左右。2,9采用切实可行的施工工艺主楼、车库、商住楼承台浇筑,均由东向西不间断地推进(图1)。根据泵送大体积混凝土的特点,采用“分段定点,一个坡度,薄层浇筑,循序推进,一次到顶”的方法。这种自然流淌形成斜坡混凝土的方法,能较好地适应泵送工艺,避免混凝土输送管道经常拆除、冲洗和接长,从而提高泵送效率,简化混凝土的泌水处理,保证上下层混凝土浇筑间隔不超过初凝时间。根据混凝土泵送时自然形成一个坡度的实际情况,在每个浇筑带的前后布置两道振动器,第一道布置在混凝土出料口,主要解决上部混凝土的振实;由于底层钢筋间距较密,第二道布置在混凝土坡脚处,以确保下部混凝土密实。随着浇筑的推进,振动器也相应跟上,以确保整个高度上混凝土的质量。由于大体积泵送混凝土表面水泥浆较厚,故浇筑结束后须在初凝前用铁滚筒碾压数遍,打磨压实,以闭合混凝土的收水裂缝。2.10加强混凝土的养护及测温工作(1)采用蓄水法保温养护,蓄水
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

最新高层建筑承台大体积混凝土施工施工组织方案-经典通用

文档大小:53KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
