您所在位置: 网站首页 / 文档列表 / 装饰装潢 / 文档详情
最新装修施工组织设计方案范本2-经典通用.doc 立即下载
上传人:石头****海海 上传时间:2024-09-04 格式:DOC 页数:13 大小:36KB 金币:6 举报 版权申诉
预览加载中,请您耐心等待几秒...

最新装修施工组织设计方案范本2-经典通用.doc

最新装修施工组织设计方案范本2-经典通用.doc

预览

免费试读已结束,剩余 3 页请下载文档后查看

6 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

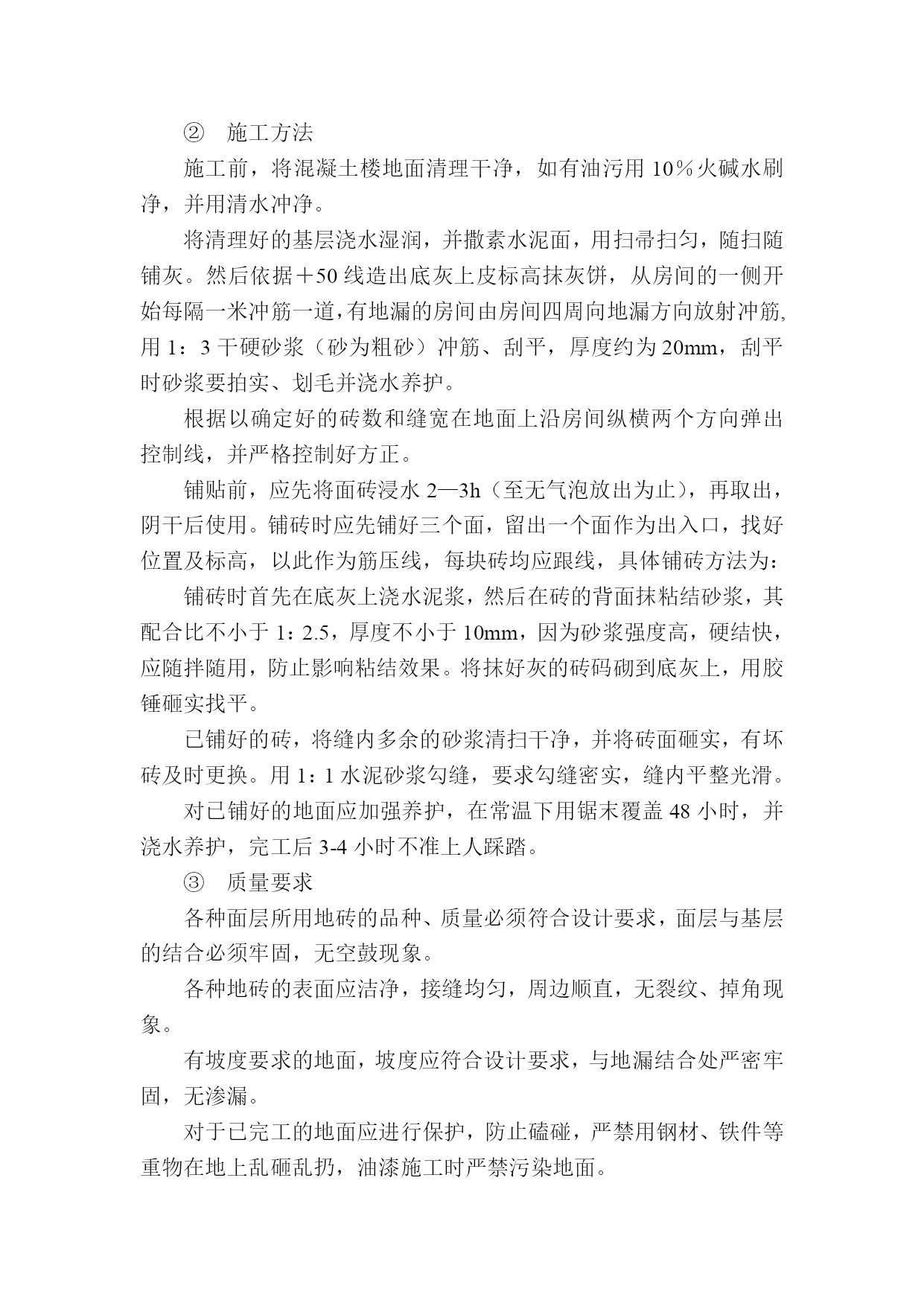

一、工程概况*********工程建筑面积:群房995.38m2,主楼10516.75m2。建设单位:*********;设计单位:*************;监理单位:***********;施工单位:*****************。外檐墙面水泥砂浆打底抹面压光,刷外檐涂料,勒角及群房外檐干挂花岗岩,局部玻璃幕墙;内檐墙面混合砂浆打底,涂刷乳胶漆;楼地面为花岗岩楼地面(门厅、营业大厅、餐厅等)和地砖地面(办公室、会议室、储藏室等);顶棚为轻钢龙骨矿棉板吊顶;卫生间墙面镶贴釉面砖,地面为防滑地砖,顶棚PVC吊顶。二、施工准备施工用水、用电、道路等设施仍沿用主体施工设施,使用前须仔细检查,加固维修后,方可使用。脚手架的搭设:外檐采用拱型外脚手架;内檐采用简易钢管脚手架。材料运输:水平运输采用人工倒运;垂直运输采用施工电梯。所有材料进场前需做复试及进场材料报验。各道工序前,须选择技术熟练工人进行板样间施工,样板间须经业主、监理及设计院实地检查确认后方进行装修施工。三、具体施工方法1、外檐装修工程(1)外墙面抹灰①工艺流程基底处理→钉钢丝网→拉线找直→贴灰饼冲筋→12mm厚1:3水泥砂浆打底扫毛→6mm厚1:2.5水泥砂浆找平→养护②施工方法外墙面在抹灰前首先清理油污浮尘及修补脚手眼等凹凸不平的部位,并提前1-2天浇水湿润,首先在墙面上涂刷界面剂一道,砼柱与墙体砌块交接处钉钢丝网。在大角墙面挂垂直立线并控制抹灰厚度,在门窗洞口等部位应弹出垂直线和水平控制线。然后用1:3水泥砂浆打底找平,分层涂抹,厚度不得超过12mm,必须将砂浆压入砖缝内,然后进行扫毛处理。抹面层砂浆前,先弹出分格线,贴塑料分格条,用1:2.5水泥砂浆分两层涂抹,厚度控制在6mm,用铁抹子压光,24小时后养护不得少于3-4天。③质量要求各种材料必须符合设计要求,水泥符合规范要求,各种砂浆的配合比准确。抹灰厚度最薄处应控制在7mm,抹灰超厚度基层必须提前衬抹,每次衬抹厚度不得大于10mm,当天衬抹总厚度不得大于15mm。高度为2.5m墙体中冲横筋,高度2.5m以上墙体应冲立筋,其间距不得大于1.5m。面层阴、阳角应使用统一工具,其圆弧不得大于直径5mm为宜。各抹灰层之间及抹灰层与基层之间必须粘结牢固,无脱层,及空鼓裂缝现象。面层表面光滑洁净,无搓痕迹,线角顺直清晰,阴阳角方正,无碎弯,管道后抹灰整齐,表面平整允许偏差3mm,阴阳角垂直允许偏差2mm,合格浆缝平直允许偏差2mm。抹灰前要检验各种原材料的出厂质量证明及试验报告,不合格的不准使用,在每道抹灰工序完成后,在施工组自检的基础上,工长对工程全面实测及空裂检查,底灰检查一次,面层检查一次。(2)外檐刷涂料①工艺流程清理基层→配料→刮腻子→刷第一遍涂料→刷第二遍涂料→交活、验收②施工方法本工程选用浅灰色高级外墙涂料。施工前,应先将基层表面的灰浆、浮土清理干净。涂刷前,应先将墙面浇水湿润,待无明水后方可进行涂刷,涂料的稠度适宜,不可加稀释剂。涂料涂刷前首先在清理好的基层上,用刮板横向满刮一遍,一刮板紧接着一刮板,接头不得留槎,干燥后用砂纸磨平,并将墙面清扫干净。涂刷第一遍涂料:涂刷应先上后下,分段分步进行,涂刷时应首尾相接,涂刷方向、长短一致,涂刷时涂层应厚度一致,颜色均匀。涂刷第二遍涂料:第一遍涂料成膜后即可进行,具体判定方法是颜色恢复均匀,手摸不粘即可,涂刷方法和第一遍相同,要求涂层粘结牢固,不留刷纹。③质量标准涂料的品种规格、质量、颜色必须符合设计要求,涂刷时必须和基层粘结牢固,涂刷表面颜色一致,如因涂料材质盖底性较差,应涂刷至不花、不透底为止。(3)干挂花岗岩①工艺流程基层处理→抹底子灰→下胀管→铜丝绑扎石材→镶贴石材→找水平垂直→养护→交活、验收②施工方法首先将基层清理干净,用钢刷子清理一遍,在施工前一天将基层洒水湿润,石材在镶贴前一天也应浸水,然后阴干备用。然后在基层抹水泥砂浆打底,并在基层上根据设计要求在指定位置上下胀管。在检查合格的石材立边开口,用18#双股铜丝与胀管绑扎在一起。基层与石材底面用1:2水泥砂浆稳平,对好纵横缝。水泥砂浆灌缝,用橡皮锤轻击板块,使砂浆挤满,达到铺设要求的标高,并随时用水平及直尺找平。铺贴完的墙面应加强养护。粘贴24小时后,要洒水养护三天,检查有无空鼓、端裂等缺陷,以便及时更换修理。③质量要求石材的品种、规格、颜色和图案必须符合设计要求,板面不应有翘曲裂纹、缺棱掉角等现象,对其进行套方选材。石材与基层应粘结牢固,不应有空鼓现象,表面应整洁,颜色一致,镶嵌严密,深浅一致,不得有起碱、污点和显著的光泽受损处。2、内檐装修工程(1)内墙面抹灰①工艺流程门窗口及水电管卡均已安装完毕→砼节点封堵处
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

最新装修施工组织设计方案范本2-经典通用

文档大小:36KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
