您所在位置: 网站首页 / 文档列表 / 施工组织 / 文档详情
二次结构-砌筑工程施工方案-8wr-经典通用宝藏文档.doc 立即下载
上传人:石头****海海 上传时间:2024-09-05 格式:DOC 页数:9 大小:209KB 金币:6 举报 版权申诉
预览加载中,请您耐心等待几秒...

二次结构-砌筑工程施工方案-8wr-经典通用宝藏文档.doc

二次结构-砌筑工程施工方案-8wr-经典通用宝藏文档.doc

预览

在线预览结束,喜欢就下载吧,查找使用更方便

6 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

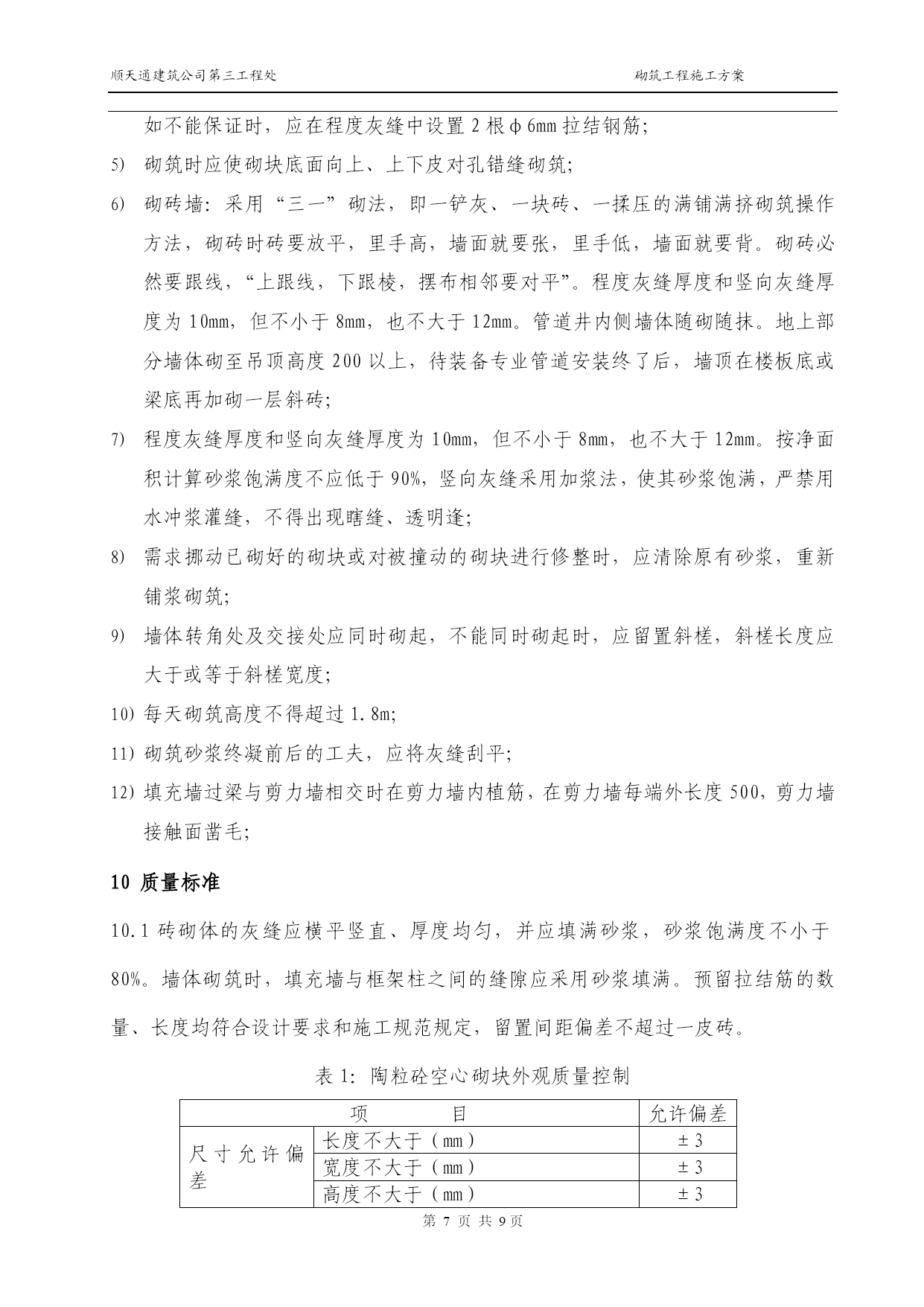

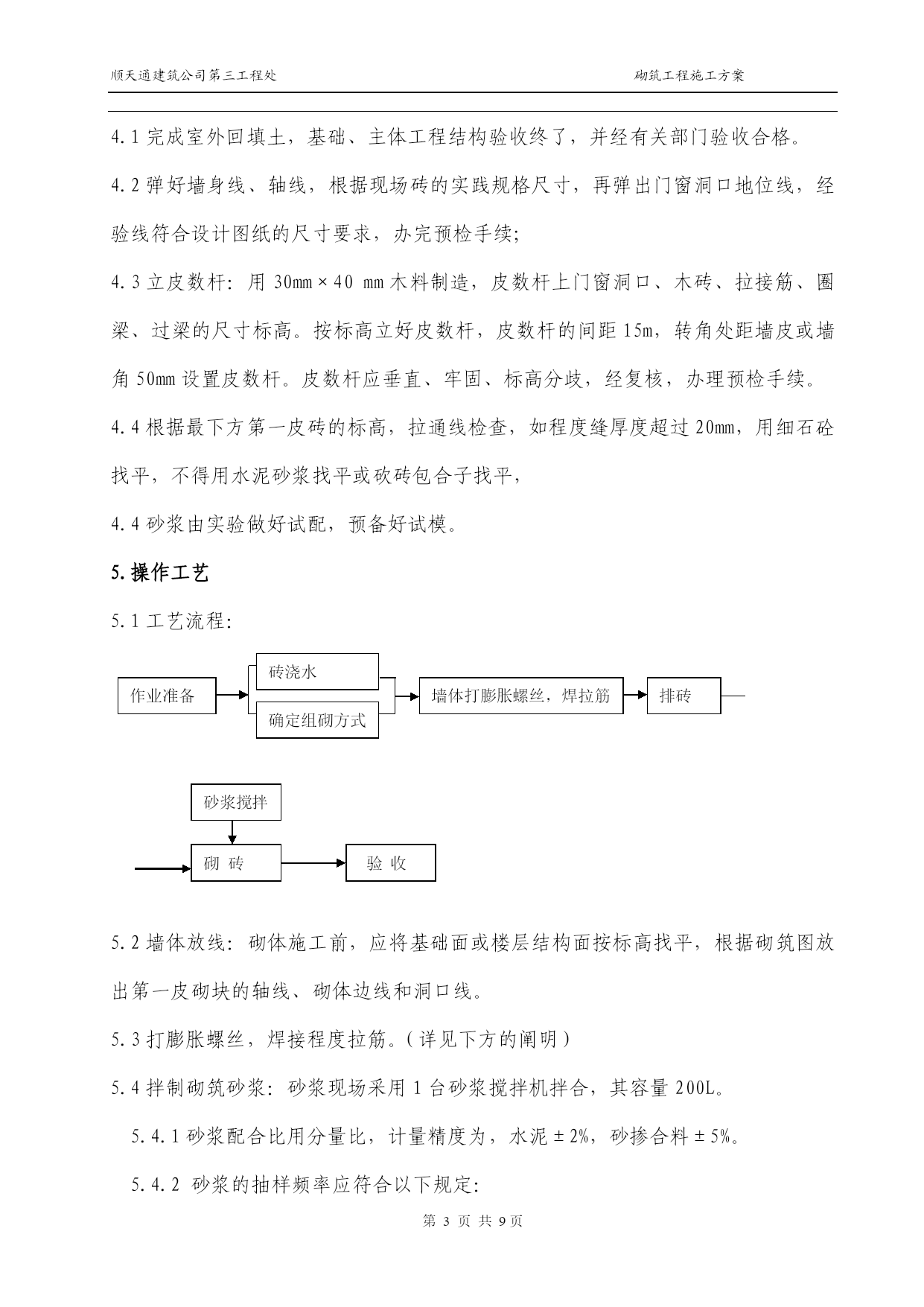

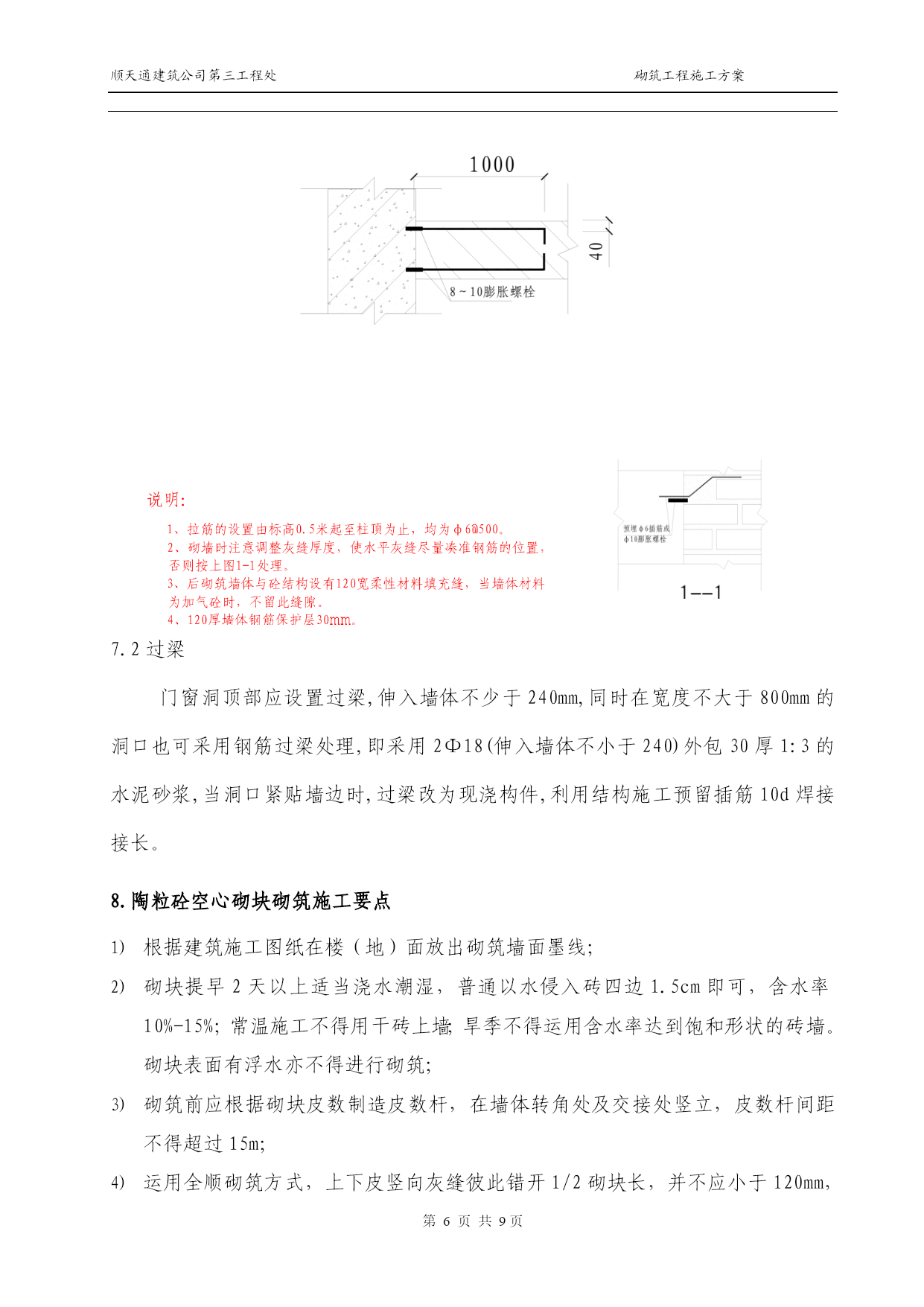

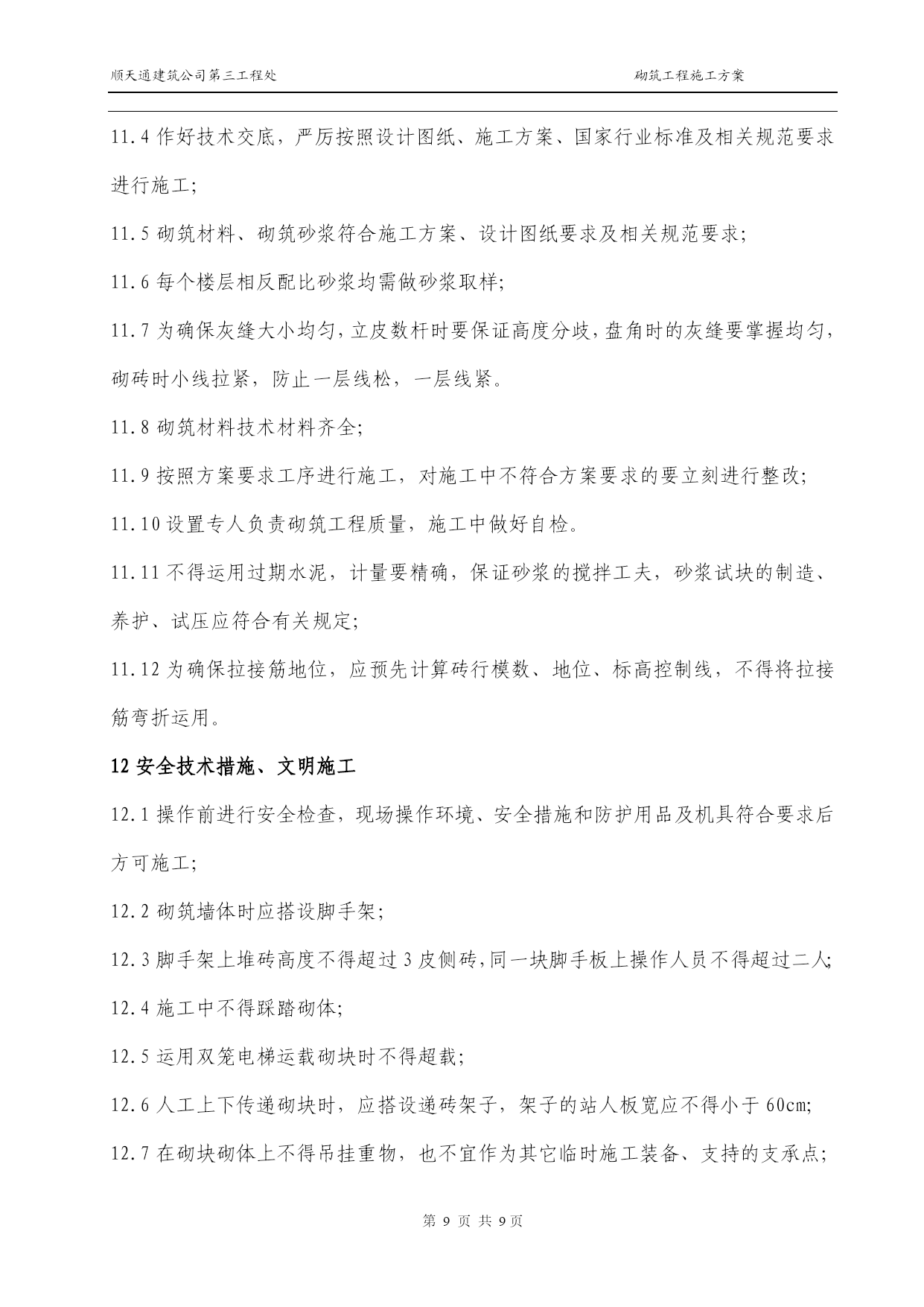

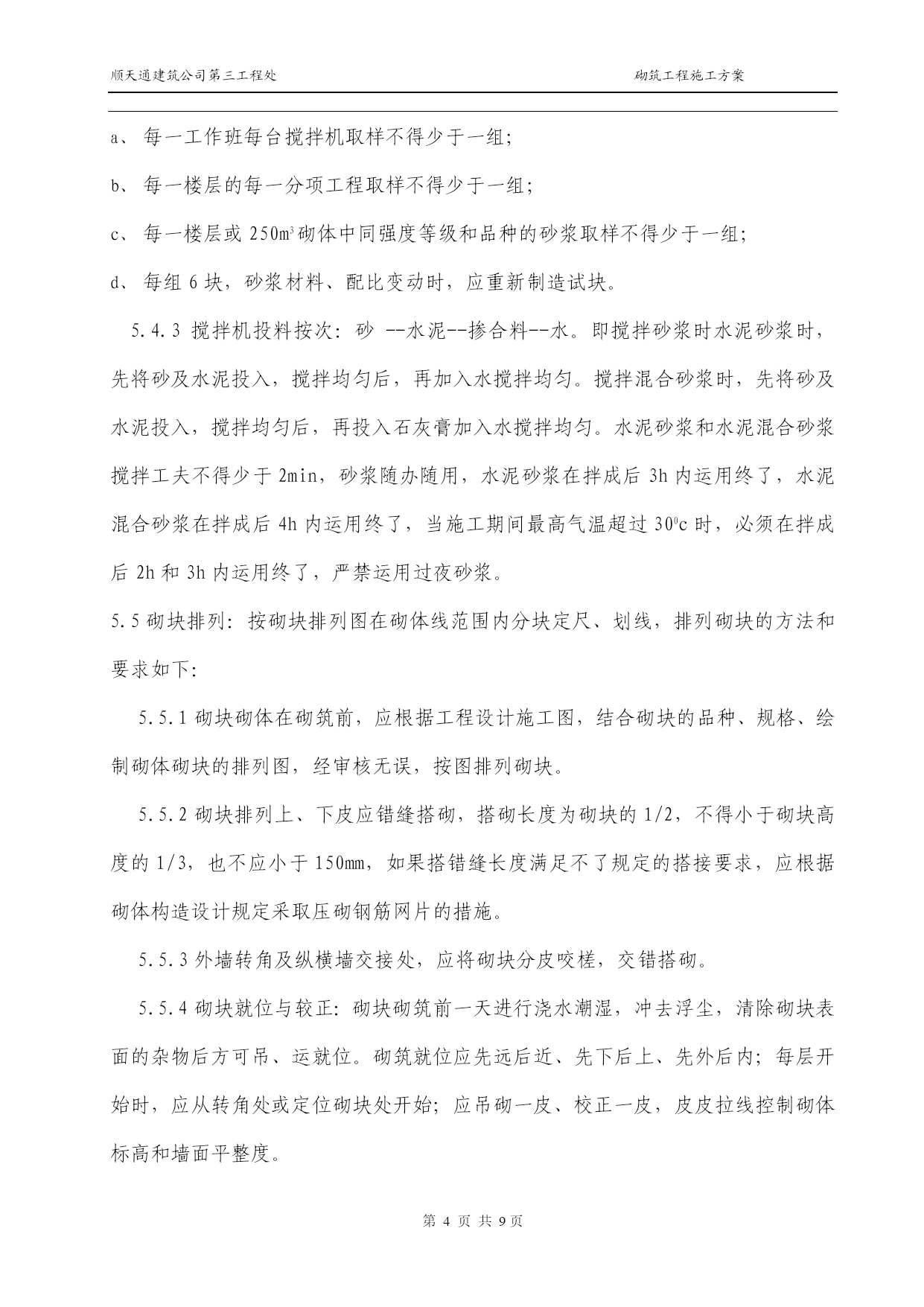

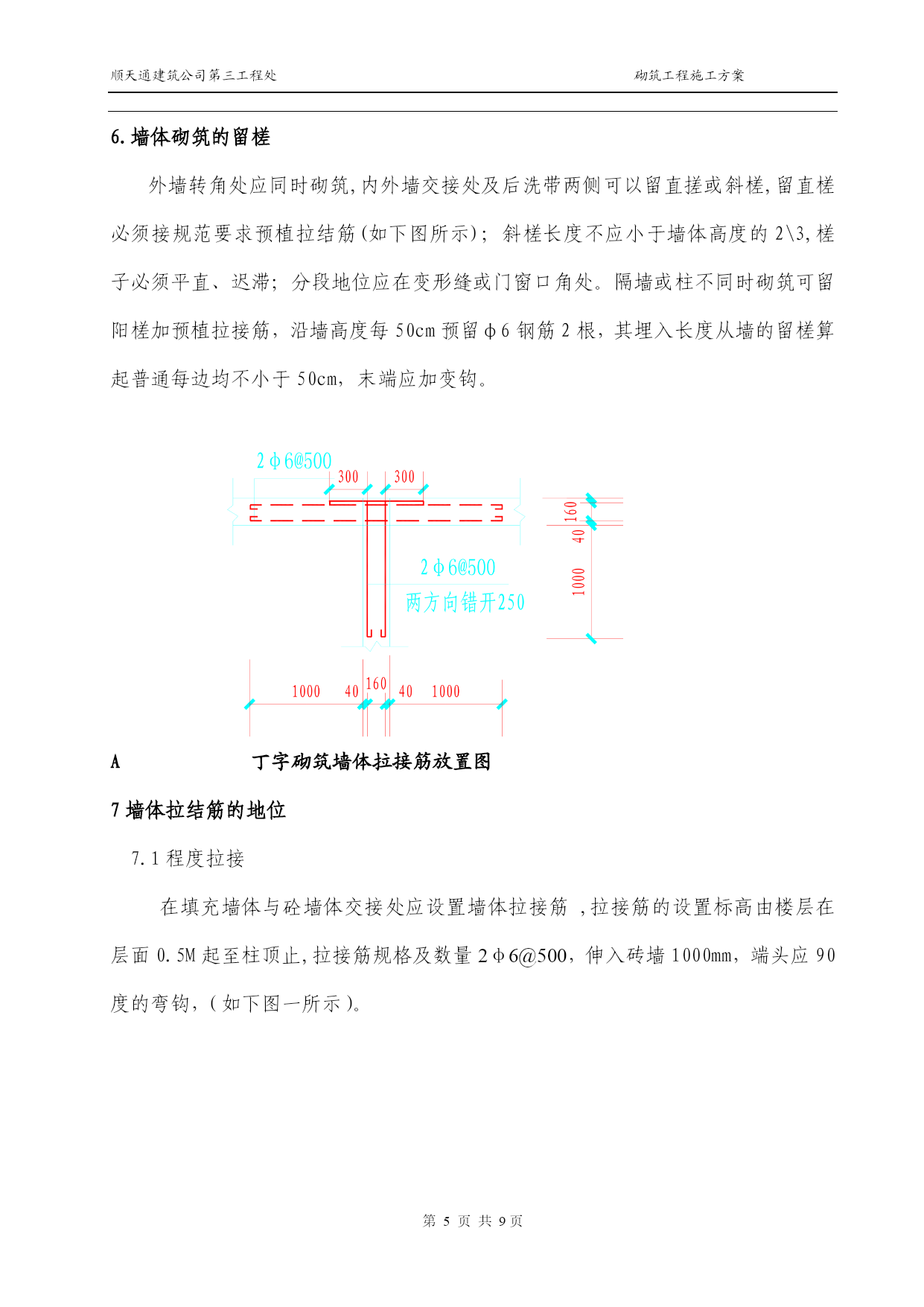

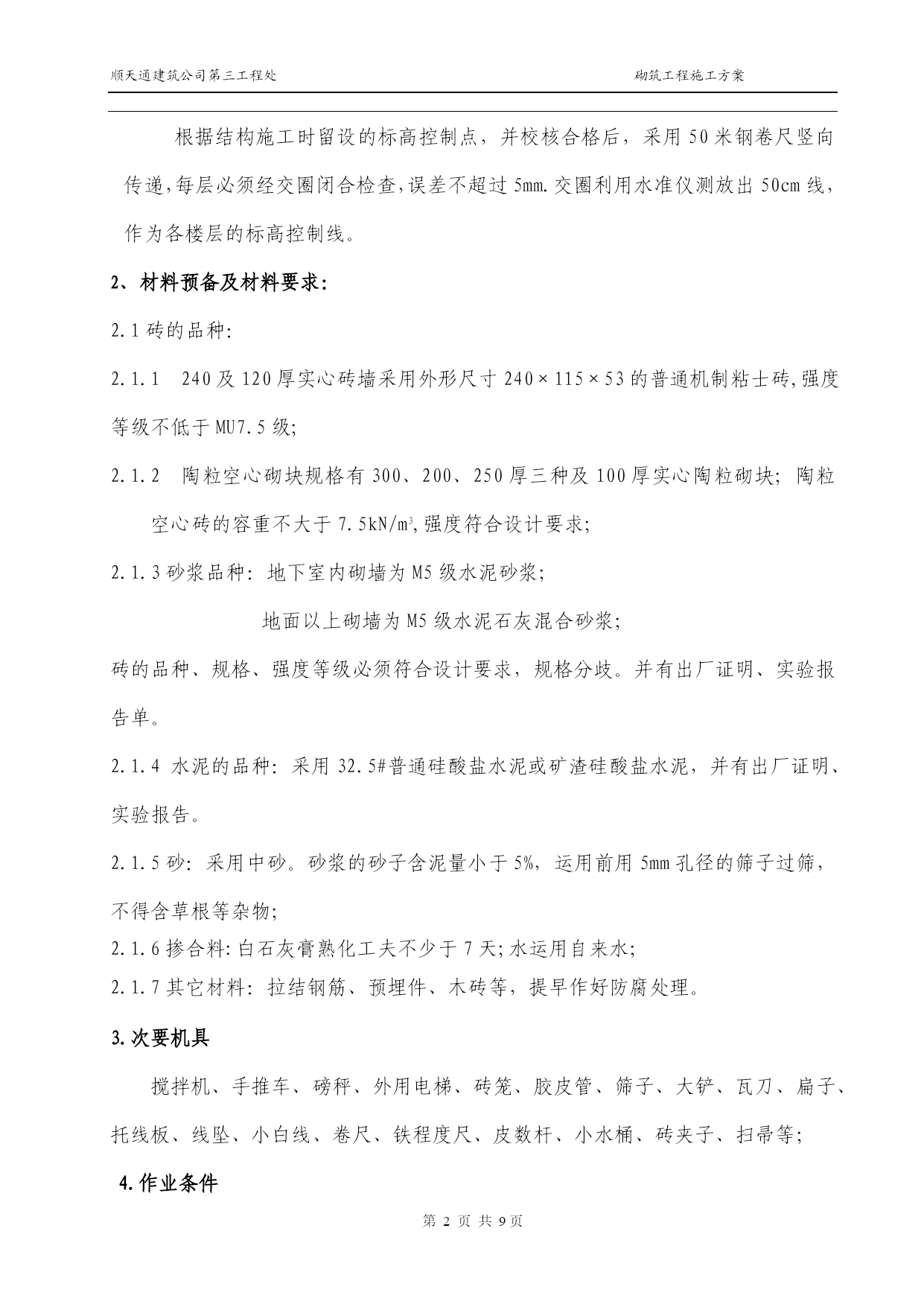

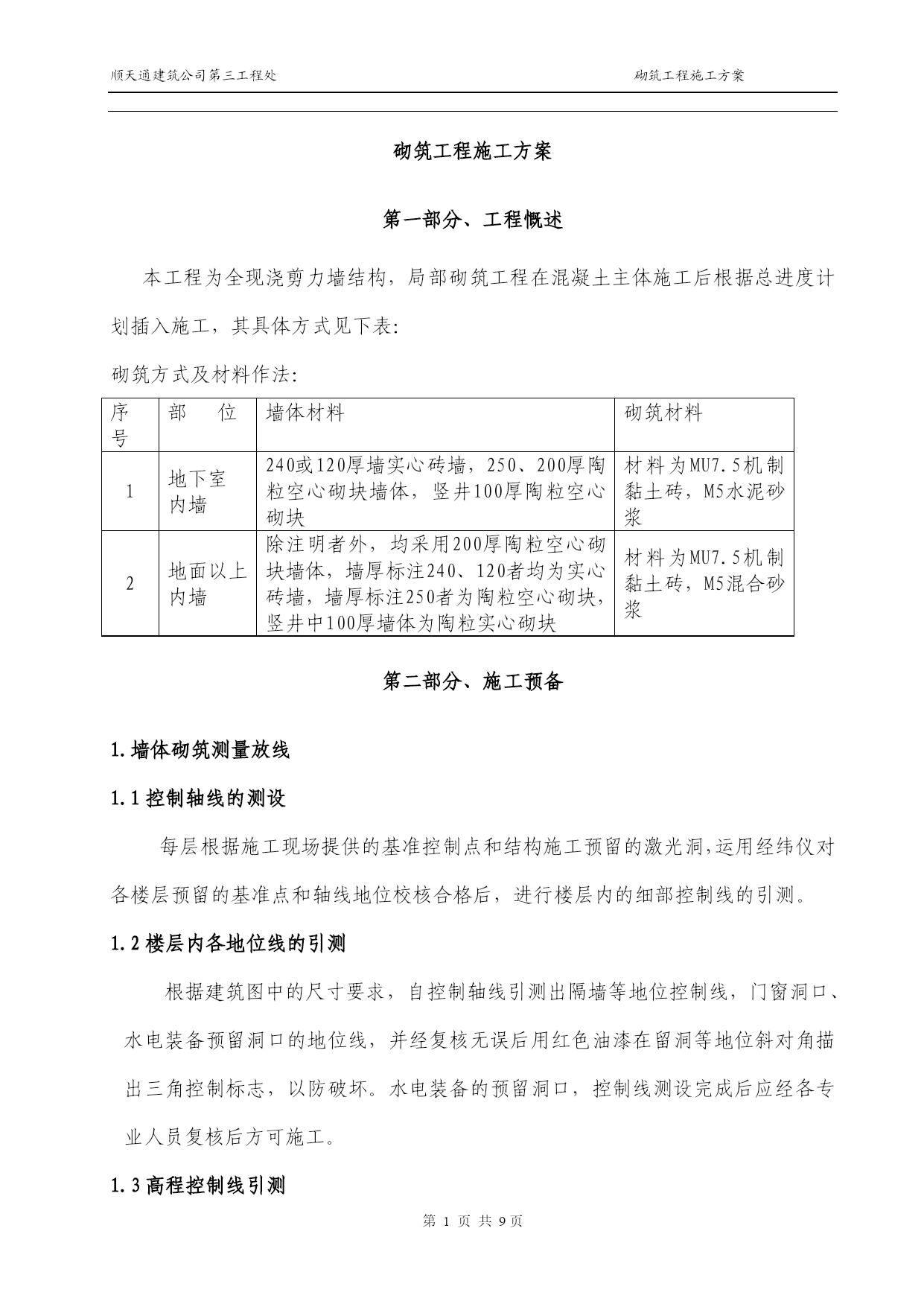

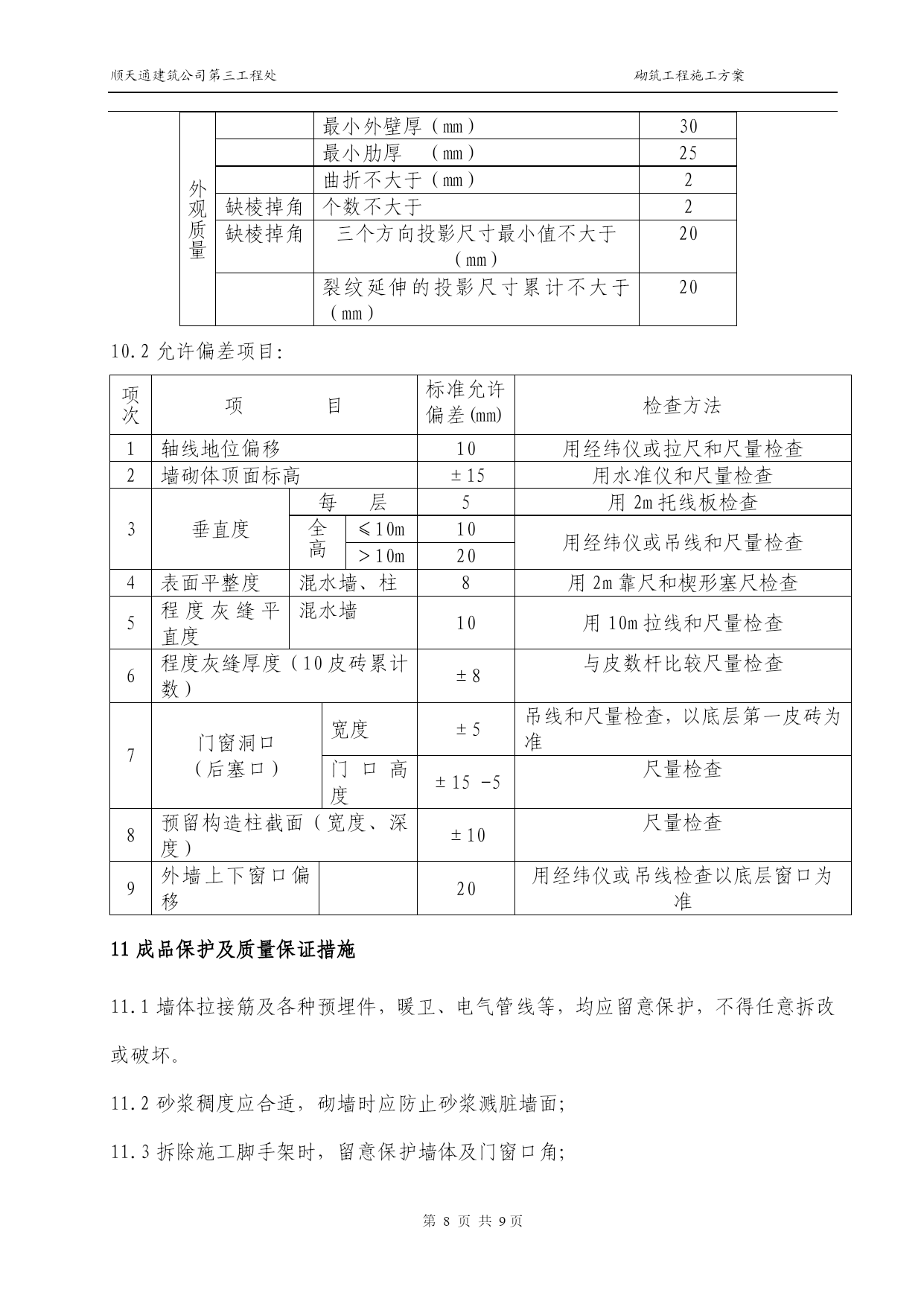

顺天通建筑公司第三工程处砌筑工程施工方案第PAGE9页共NUMPAGES9页砌筑工程施工方案第一部分、工程慨述本工程为全现浇剪力墙结构,局部砌筑工程在混凝土主体施工后根据总进度计划插入施工,其具体方式见下表:砌筑方式及材料作法:序号部位墙体材料砌筑材料1地下室内墙240或120厚墙实心砖墙,250、200厚陶粒空心砌块墙体,竖井100厚陶粒空心砌块材料为MU7.5机制黏土砖,M5水泥砂浆2地面以上内墙除注明者外,均采用200厚陶粒空心砌块墙体,墙厚标注240、120者均为实心砖墙,墙厚标注250者为陶粒空心砌块,竖井中100厚墙体为陶粒实心砌块材料为MU7.5机制黏土砖,M5混合砂浆第二部分、施工预备1.墙体砌筑测量放线1.1控制轴线的测设每层根据施工现场提供的基准控制点和结构施工预留的激光洞,运用经纬仪对各楼层预留的基准点和轴线地位校核合格后,进行楼层内的细部控制线的引测。1.2楼层内各地位线的引测根据建筑图中的尺寸要求,自控制轴线引测出隔墙等地位控制线,门窗洞口、水电装备预留洞口的地位线,并经复核无误后用红色油漆在留洞等地位斜对角描出三角控制标志,以防破坏。水电装备的预留洞口,控制线测设完成后应经各专业人员复核后方可施工。1.3高程控制线引测根据结构施工时留设的标高控制点,并校核合格后,采用50米钢卷尺竖向传递,每层必须经交圈闭合检查,误差不超过5mm.交圈利用水准仪测放出50cm线,作为各楼层的标高控制线。材料预备及材料要求:2.1砖的品种:2.1.1240及120厚实心砖墙采用外形尺寸240×115×53的普通机制粘士砖,强度等级不低于MU7.5级;2.1.2陶粒空心砌块规格有300、200、250厚三种及100厚实心陶粒砌块;陶粒空心砖的容重不大于7.5kN/m3,强度符合设计要求;2.1.3砂浆品种:地下室内砌墙为M5级水泥砂浆;地面以上砌墙为M5级水泥石灰混合砂浆;砖的品种、规格、强度等级必须符合设计要求,规格分歧。并有出厂证明、实验报告单。2.1.4水泥的品种:采用32.5#普通硅酸盐水泥或矿渣硅酸盐水泥,并有出厂证明、实验报告。2.1.5砂:采用中砂。砂浆的砂子含泥量小于5%,运用前用5mm孔径的筛子过筛,不得含草根等杂物;2.1.6掺合料:白石灰膏熟化工夫不少于7天;水运用自来水;2.1.7其它材料:拉结钢筋、预埋件、木砖等,提早作好防腐处理。3.次要机具搅拌机、手推车、磅秤、外用电梯、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁程度尺、皮数杆、小水桶、砖夹子、扫帚等;4.作业条件4.1完成室外回填土,基础、主体工程结构验收终了,并经有关部门验收合格。4.2弹好墙身线、轴线,根据现场砖的实践规格尺寸,再弹出门窗洞口地位线,经验线符合设计图纸的尺寸要求,办完预检手续;4.3立皮数杆:用30mm×40mm木料制造,皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高。按标高立好皮数杆,皮数杆的间距15m,转角处距墙皮或墙角50mm设置皮数杆。皮数杆应垂直、牢固、标高分歧,经复核,办理预检手续。4.4根据最下方第一皮砖的标高,拉通线检查,如程度缝厚度超过20mm,用细石砼找平,不得用水泥砂浆找平或砍砖包合子找平,4.4砂浆由实验做好试配,预备好试模。5.操作工艺作业准备砖浇水确定组砌方式墙体打膨胀螺丝,焊拉筋排砖5.1工艺流程:砂浆搅拌砌砖验收5.2墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,根据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。5.3打膨胀螺丝,焊接程度拉筋。(详见下方的阐明)5.4拌制砌筑砂浆:砂浆现场采用1台砂浆搅拌机拌合,其容量200L。5.4.1砂浆配合比用分量比,计量精度为,水泥±2%,砂掺合料±5%。5.4.2砂浆的抽样频率应符合以下规定:每一工作班每台搅拌机取样不得少于一组;每一楼层的每一分项工程取样不得少于一组;每一楼层或250m3砌体中同强度等级和品种的砂浆取样不得少于一组;每组6块,砂浆材料、配比变动时,应重新制造试块。5.4.3搅拌机投料按次:砂--水泥--掺合料--水。即搅拌砂浆时水泥砂浆时,先将砂及水泥投入,搅拌均匀后,再加入水搅拌均匀。搅拌混合砂浆时,先将砂及水泥投入,搅拌均匀后,再投入石灰膏加入水搅拌均匀。水泥砂浆和水泥混合砂浆搅拌工夫不得少于2min,砂浆随办随用,水泥砂浆在拌成后3h内运用终了,水泥混合砂浆在拌成后4h内运用终了,当施工期间最高气温超过300c时,必须在拌成后2h和3h内运用终了,严禁运用过夜砂浆。5.5砌块排列:按砌块排列图在砌体线范围内分块定尺、划线,排列砌块的方法和要求如下:5.5.
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

二次结构-砌筑工程施工方案-8wr-经典通用宝藏文档

文档大小:209KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
