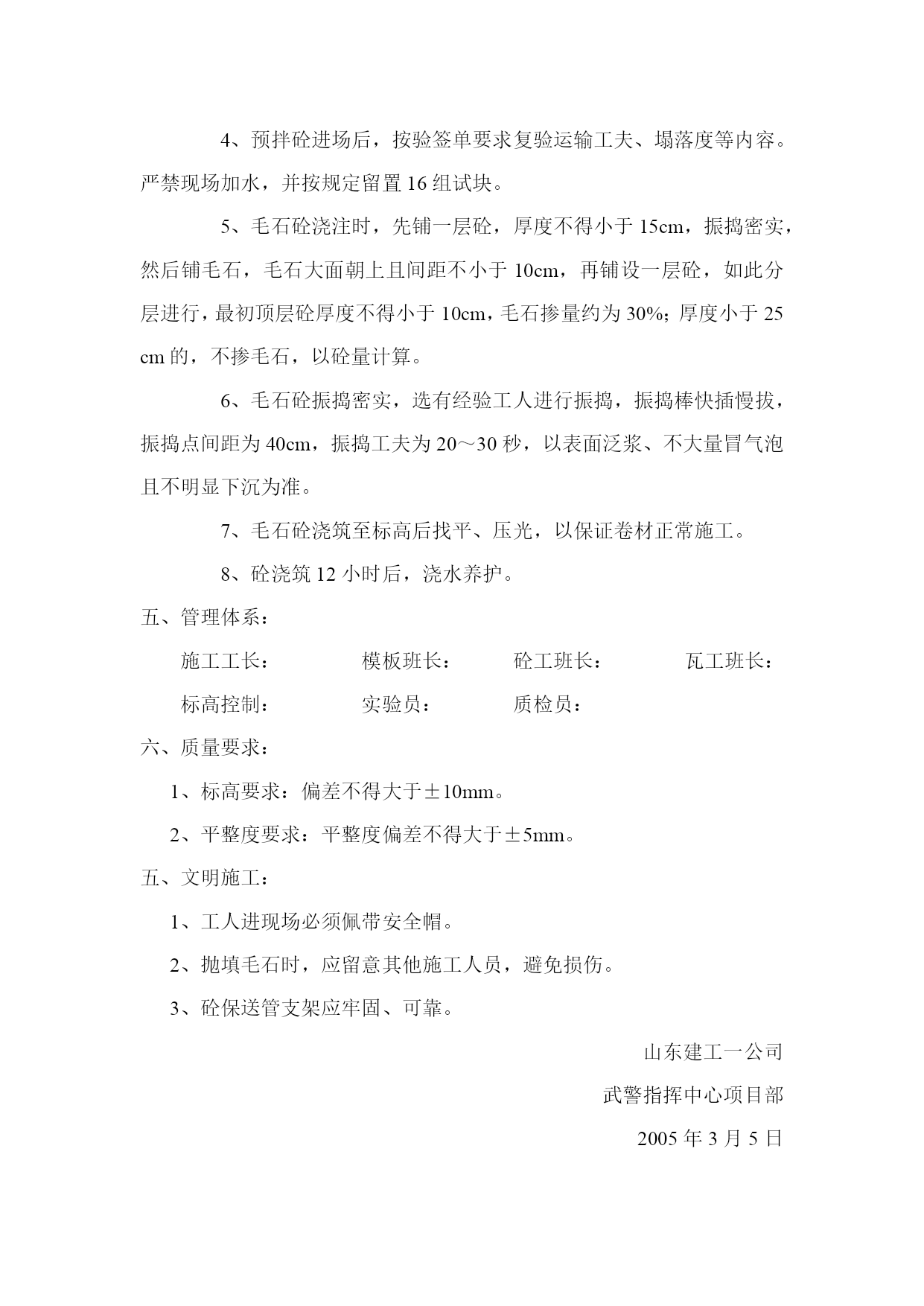

毛石砼浇注方案一、施工根据:《混凝土结构工程施工质量验收规范》(GB50204—2002)二、分项工程特点:毛石砼施工面广、用量大,基底高差较大,模板支设有必然难度,工期紧迫,质量要求高。三、施工预备:(一)、材料要求:1、毛石:规格20cm摆布、无风化、表面干净。2、砼:C15商品砼,逐车检验,质量需符合要求。(二)、次要机具:混凝土保送泵、振捣棒(三)、作业条件:1、模板按设计处理方案支设终了。2、地基清理干净,裂隙、风化带按设计要求处理终了,经现场甲方、监理验收符合要求。3、砼泵车现场就位。四、操作工艺:(一)、工艺流程:砌筑砖模→模板清理→浇筑砼→填毛石→浇筑砼→填毛石→浇筑砼找平→养护。(二)、施工方法和技术要求:1、毛石砼上平标高为-6.6米。2、因基底不平,模板采用120砖模,砖模外进行适当加固。3、毛石砼按现场实践情况,分段进行。施工缝处设置模板,需直缝留设,留意缝内浮浆清理干净。4、预拌砼进场后,按验签单要求复验运输工夫、塌落度等内容。严禁现场加水,并按规定留置16组试块。5、毛石砼浇注时,先铺一层砼,厚度不得小于15cm,振捣密实,然后铺毛石,毛石大面朝上且间距不小于10cm,再铺设一层砼,如此分层进行,最初顶层砼厚度不得小于10cm,毛石掺量约为30%;厚度小于25cm的,不掺毛石,以砼量计算。6、毛石砼振捣密实,选有经验工人进行振捣,振捣棒快插慢拔,振捣点间距为40cm,振捣工夫为20~30秒,以表面泛浆、不大量冒气泡且不明显下沉为准。7、毛石砼浇筑至标高后找平、压光,以保证卷材正常施工。8、砼浇筑12小时后,浇水养护。五、管理体系:施工工长:模板班长:砼工班长:瓦工班长:标高控制:实验员:质检员:六、质量要求:1、标高要求:偏差不得大于±10mm。2、平整度要求:平整度偏差不得大于±5mm。五、文明施工:1、工人进现场必须佩带安全帽。2、抛填毛石时,应留意其他施工人员,避免损伤。3、砼保送管支架应牢固、可靠。山东建工一公司武警指挥中心项目部2005年3月5日
