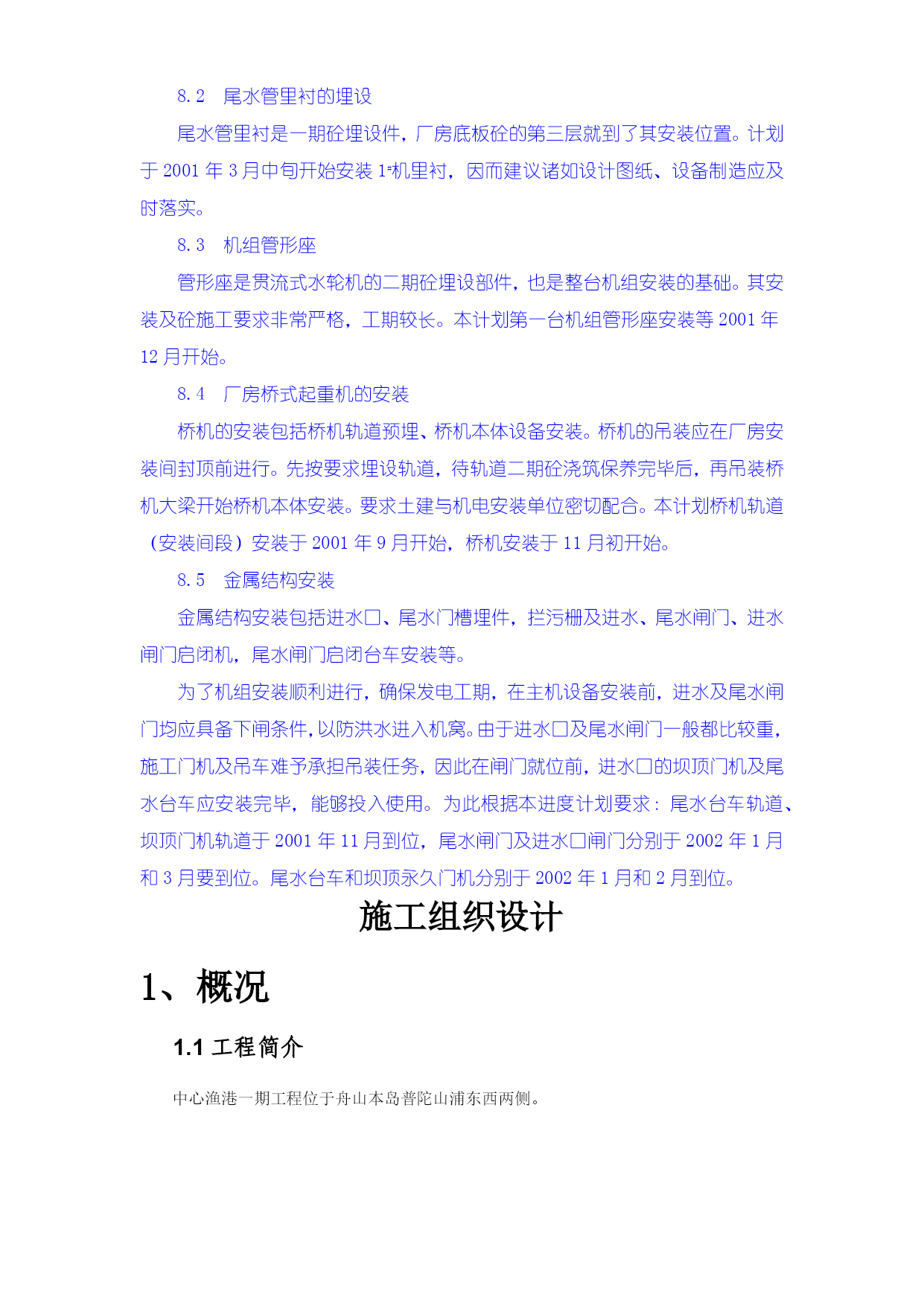

****水利枢纽一期土建工程施工进度计划**水电工程局大埔水电站工程经理部二○○八年十月10进度计划编制说明一、土建工程施工计划的编制原则1、根据****水利枢纽主体工程土建施工合同文件(合同编号:GX-DPHPS-0001)和现有技术资料及目前工程面貌为依据编制。2、资金必须足额按时到位。3、电站各种装置性设备、金属结构、电器、架电线路、预埋件等施工必须不影响土建工程施工进度。4、各种施工图纸必须按时到位。5、计划是以2002年12月第一台机组发电,2001年元月主体工程开工,2000年10月~12月份进行主要临时工程施工为原则进行编制。二、工程投资计划因目前施工图纸部份未到位,在施工预算未准确落实的条件下,根据现有资料和实际情况进行工程量及工程投资预(估)算编排。三、各阶段性施工计划及主要工程量详见附表。****水利枢纽一期土建工程施工进度计划****水利枢纽主体工程于1993年9月正式开工,至1998年5月已完成工程的主要面貌及工程量有:右岸1#、2#接头砼重力坝已达▽99~101m高程,3#~6#闸墩已到▽97.5m高程,2#~6#孔堰面、护坦已浇完,厂房主机间底板已浇筑1m厚的砼,安装间底板已覆盖0.3m厚的砼,1#、2#导墙有的已达到设计高程,船闸上游导墙及靠船墩已完成。总共完成土石方开挖(或填筑)约87.05×104m3,清淤2.53×104m3,钢筋制安1182t,砼浇筑约12.45×104m3,灌浆13086m。1995年5月后由于种种原因工程被迫停工,1997年11月复工,1998年5月再次停工。现经过多方的共同努力,**水利枢纽重新建设的条件已经具备,业主要求大埔水利枢纽尽快投产发电,即利用二期上游围堰进行挡水发电。根据这一建设方案,编制本工程施工进度计划。1施工进度控制性安排一期工程控制性进度计划安排如下:2000年12月底以前做好重新施工的各项准备工作,2001年1月1日开浇砼,2002年4月底厂房下闸,2002年11月截流,2002年12月底1#机组投产发电。2分项施工进度计划安排2.1准备工程为了确保2001年枯水期主体工程顺利正常施工,2000年12月以前要求完成各项准备工作,确保主体工程按期施工。2.1.1围堰修复一期上游围堰修复包括:防渗层粘土5000m3,反滤层2000m3,麻袋粘土2000m3,块石2000m3,钢筋笼块石1000m3,砼1000m3。2000年11月底完成土石方工程部分,其余部分于2001年1月底完成。2.1.2砂石系统、拌合系统及生产辅助设施检修、改建2000年12月20日恢复生产,2001年1月底前完成改造、完善工作。水泥、煤灰库、木模厂重建和改建工作于12月10日前完成。2.1.3各种施工机电设备检修于2000年12月25日前完成各种施工机械、机具和电气设备的检修、维护、保养等工作。2.1.4施工道路修复下基坑公路修复于2000年11月30日前完成;左岸施工道路修复于2001年10月底前完成。2.1.5风、水、电系统修复于2000年12月20日前恢复右岸风、水、电系统,2001年7月底前恢复左岸风、水、电系统。2.1.6基坑抽水一期基坑初期抽水于2000年11月25日前完成。2.1.7门机安装a、上游第一台门机安装:2000年12月10日前安装投产。b、下游第二台门机安装:2000年12月25日前安装投产。c、右岸砼接头坝顶第三台门机安装:2001年2月前右岸接头砼重力坝已到顶,2001年3月中旬安装坝顶施工门机,为安装间砼浇筑创造有利条件。2.1.8流道模板制作与安装由于时间紧,三套流道模板制作与安装要同时进行,流道模板制作间为2001年1月15日~3月30日,安装时间为2001年3月1日~4月15日。2.1.9截流材料准备总工程量约30000m3,于2002年10月底前完成。2.2厂坝土石方工程2.2.1右岸基坑清淤工程量约为20000m3。施工时段为2000年12月30日以前。2.2.2右岸接头土坝施工清基开挖工程量12000m3,接头坝回填24000m3,土坝填筑45000m3,安排在2001年1月~2001年2月28日进行。其余护面结构工程安排在4月完成。2.2.3进、尾水渠开挖工程量约29000m3,安排在2001年3月进行。2.3厂坝砼浇筑工程2.3.1右岸接头砼重力坝砼量约1900m3,钢筋制安50t,安排在2001年1月至2月底进行。2.3.22#~6#坝砼浇筑砼量约10000m3,钢筋制安166t。其中2#~6#坝剩余部分砼量约3000m3,钢筋制安58t,安排在2001年2月~3月浇筑。1#
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

水利枢纽一期土建工程施工进度计划培训资料

文档大小:

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
