您所在位置: 网站首页 / 文档列表 / 建筑资料 / 文档详情
建设工程施工索赔习题.docx 立即下载
上传人:邻家****曼玉 上传时间:2024-09-07 格式:DOCX 页数:10 大小:31KB 金币:10 举报 版权申诉
预览加载中,请您耐心等待几秒...

建设工程施工索赔习题.docx

建设工程施工索赔习题.docx

预览

在线预览结束,喜欢就下载吧,查找使用更方便

10 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

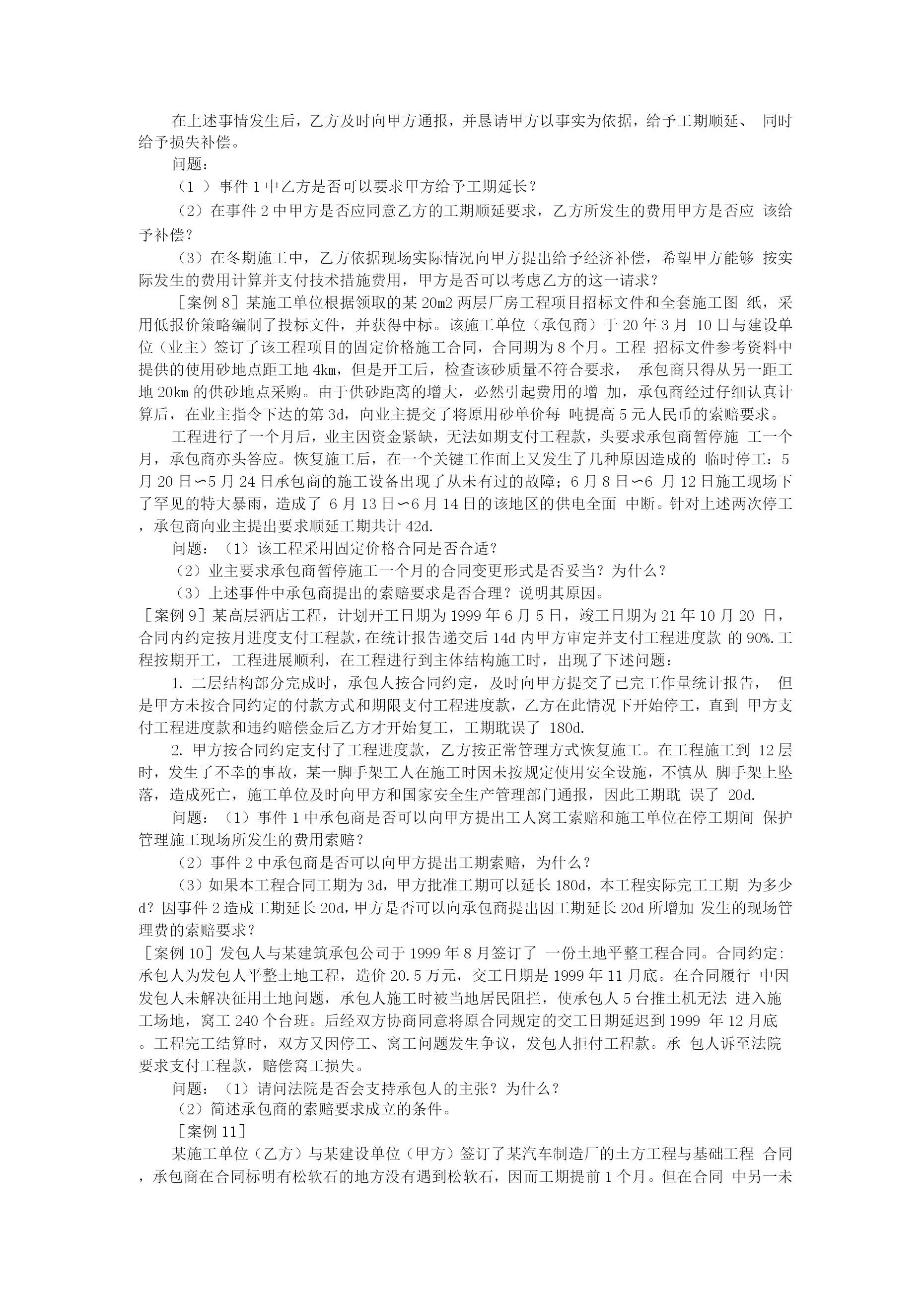

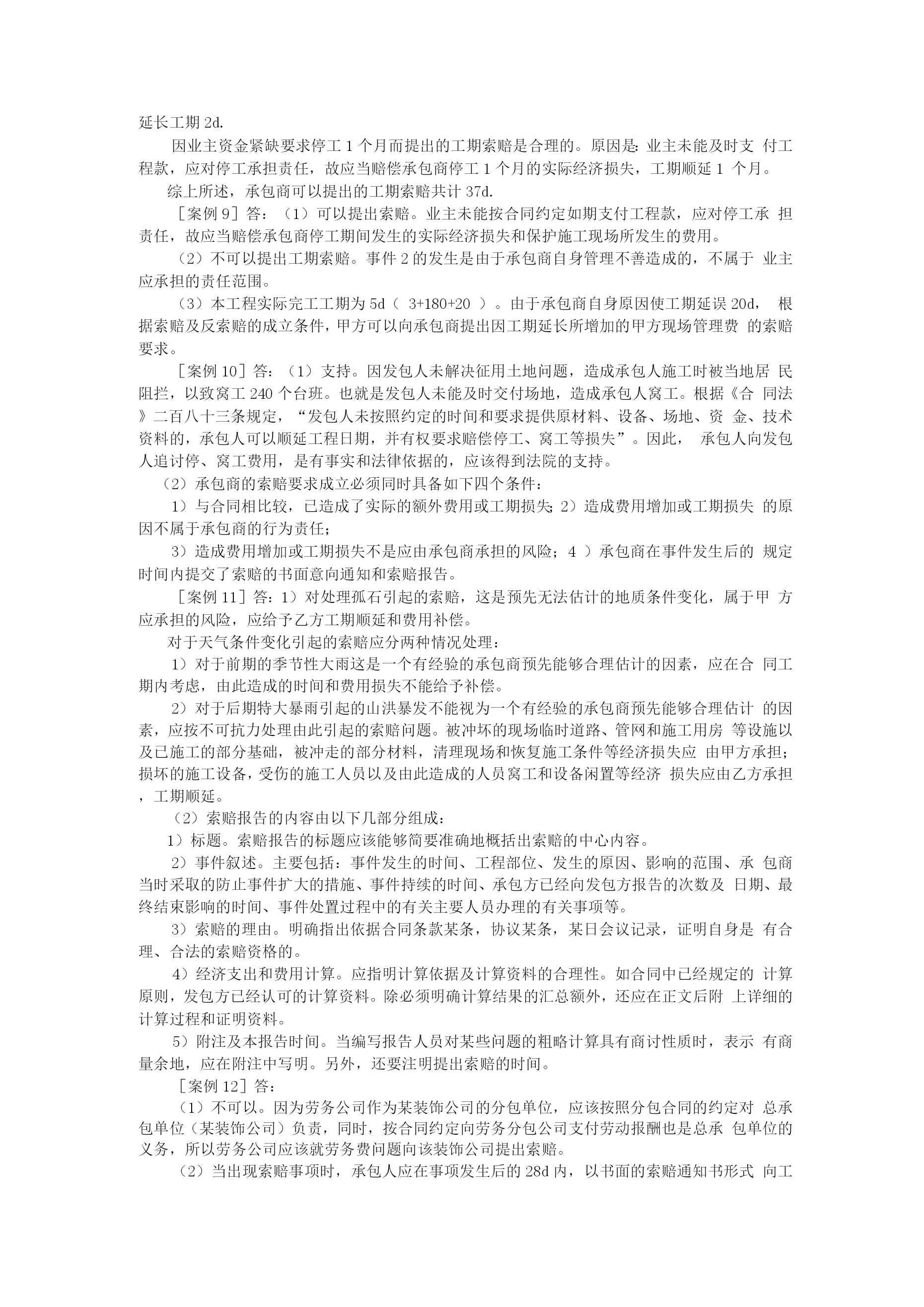

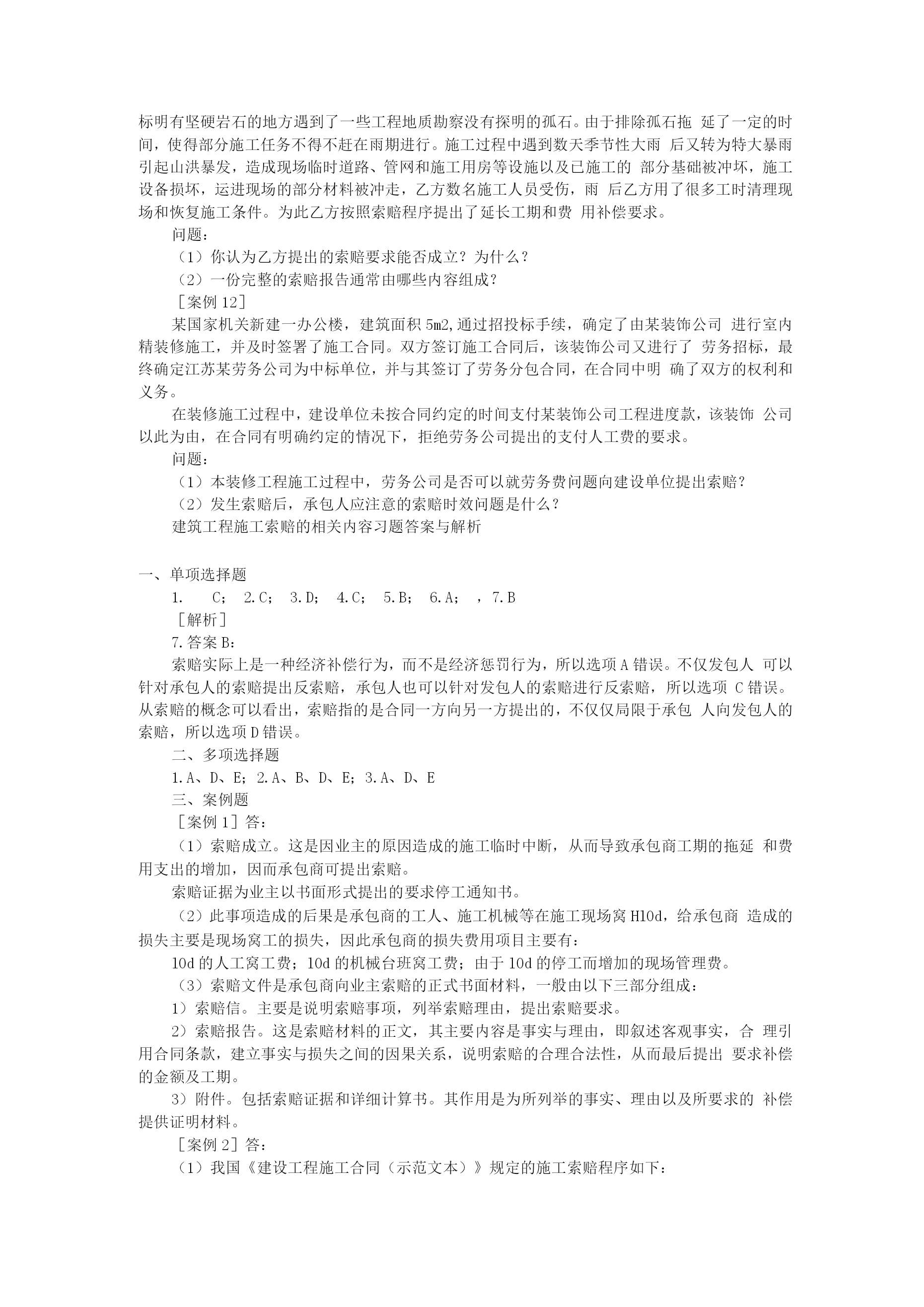

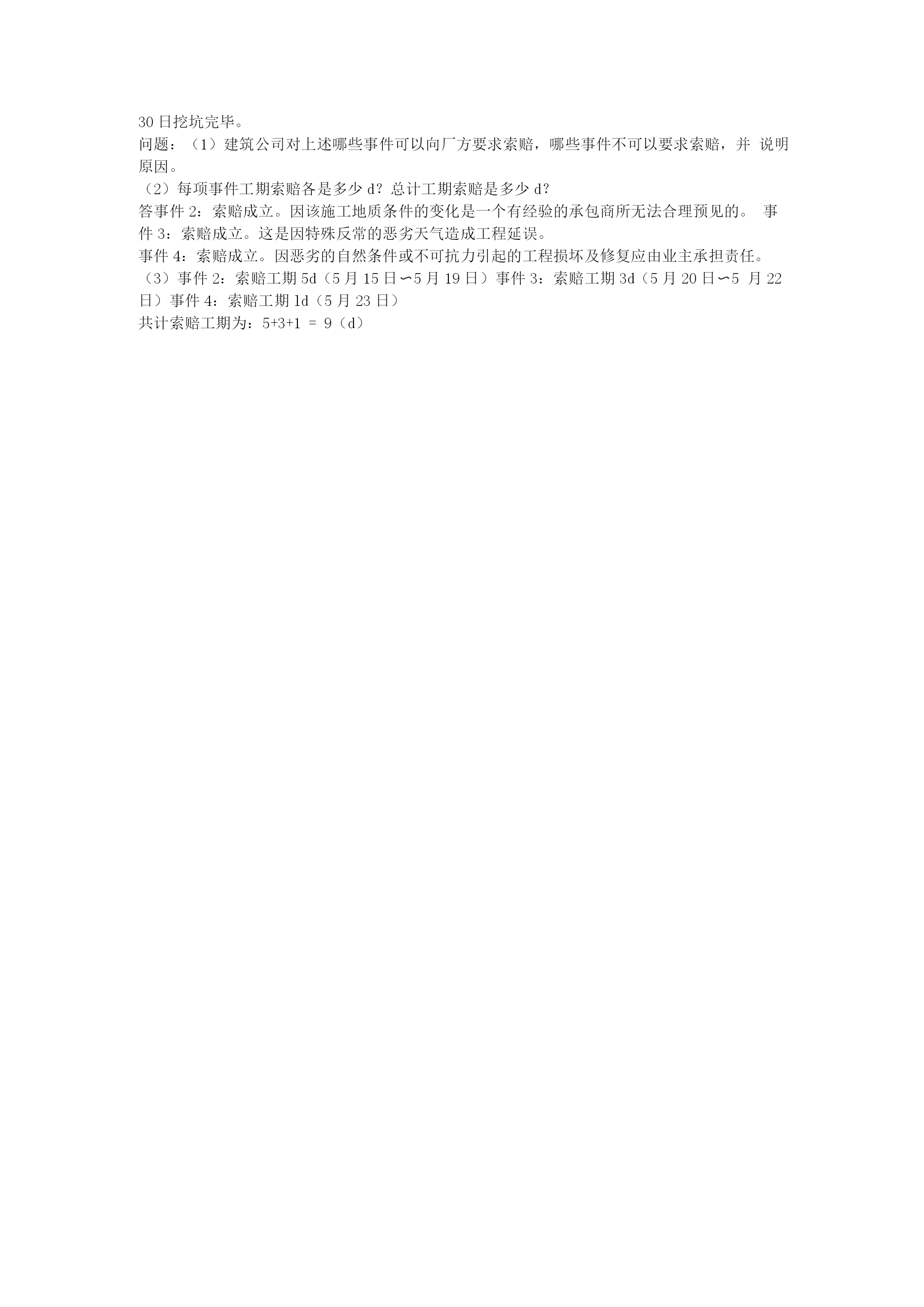

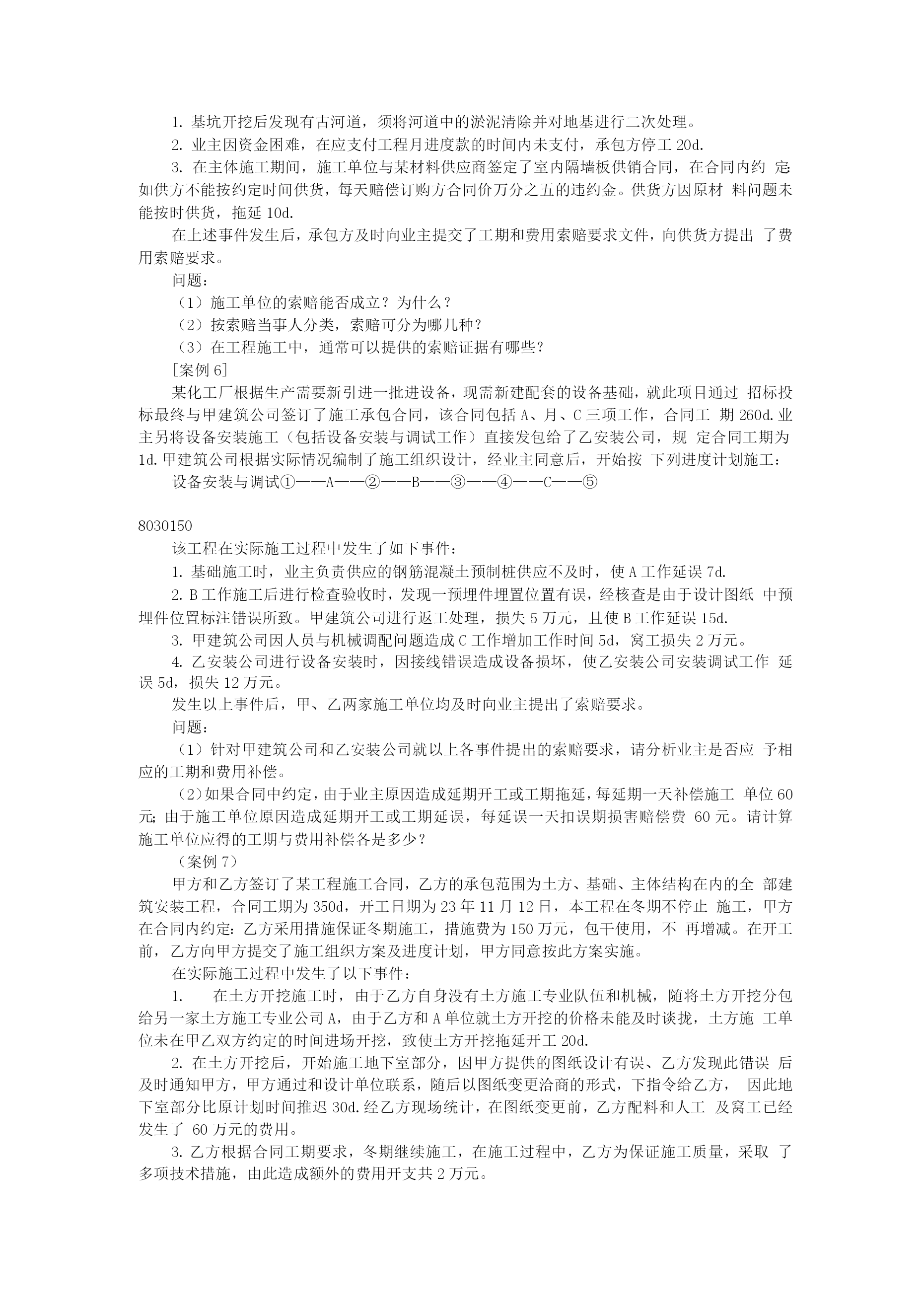

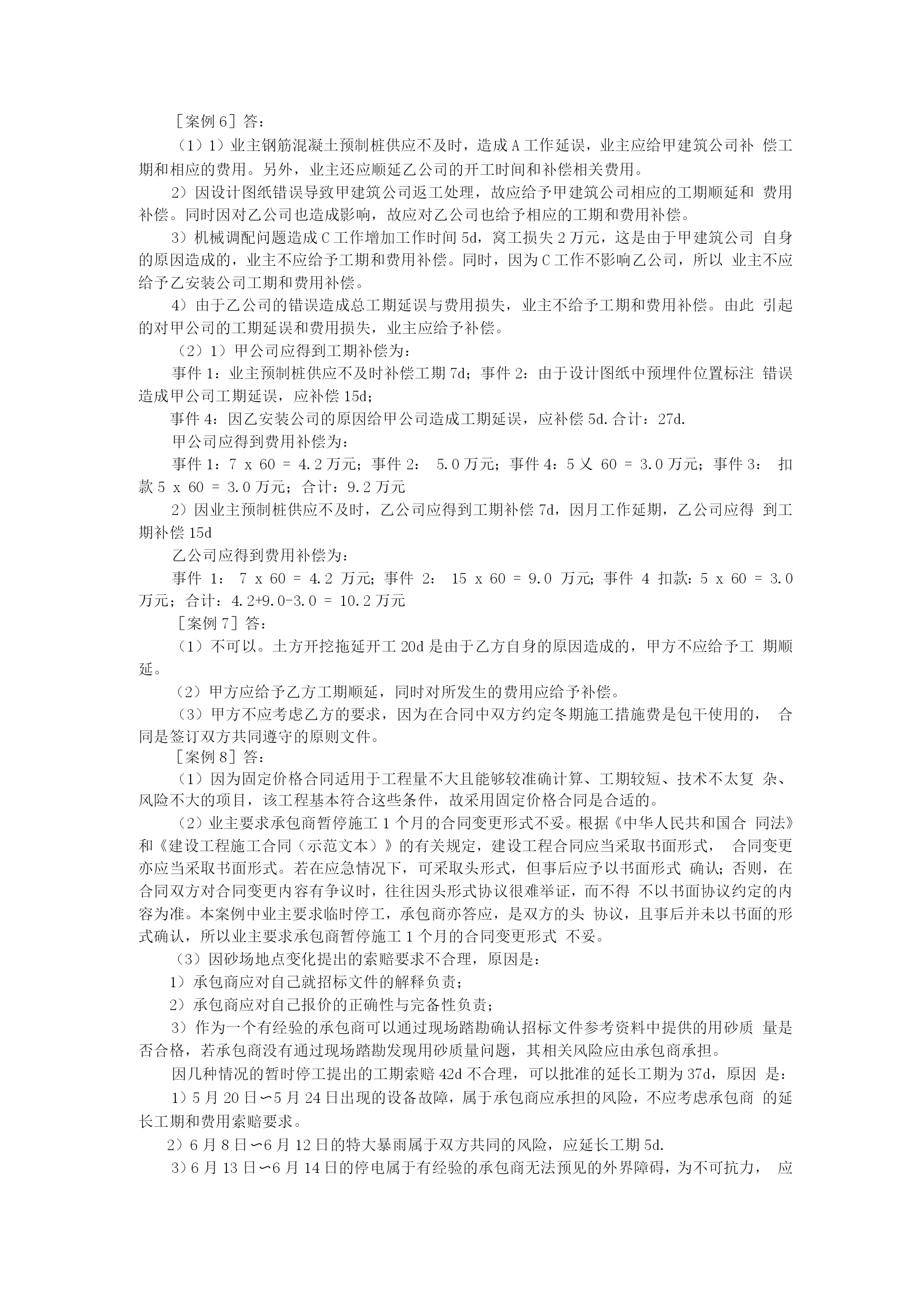

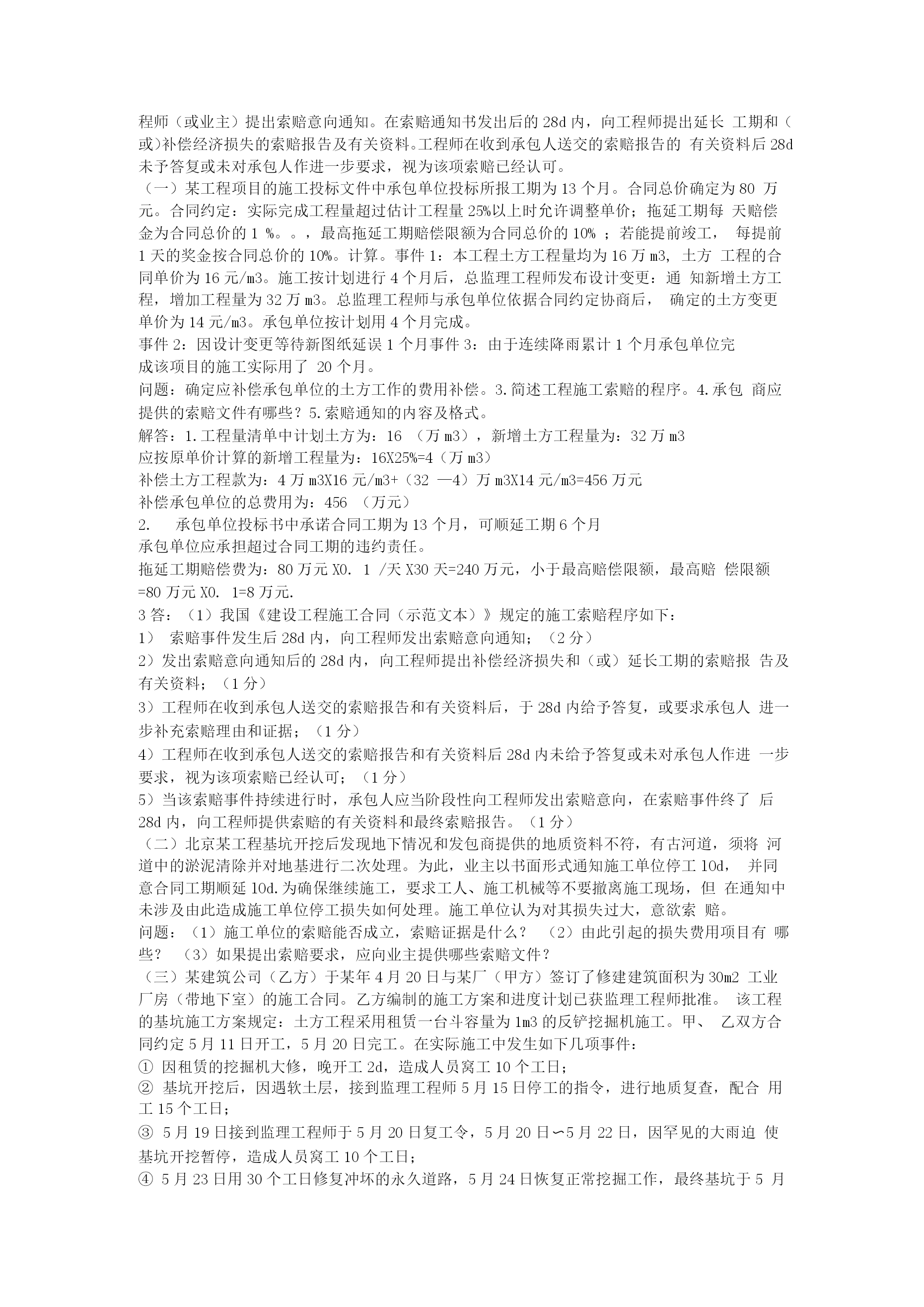

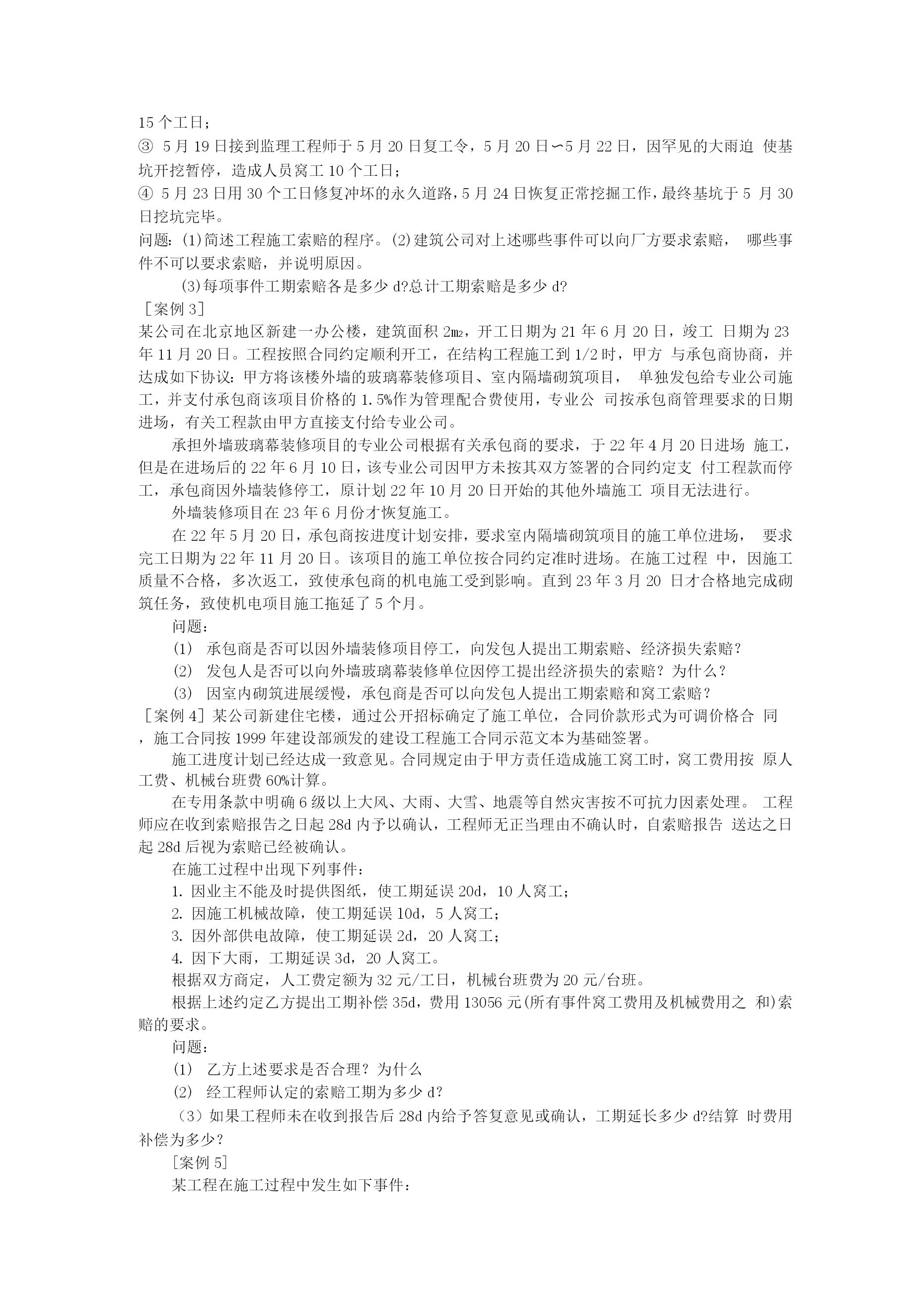

建筑工程施工索赔习题一、单项选择题1.承包人在索赔事项发生后的()d以内,应向工程师正式提出索赔意向通知。14B.7C.28D.21下列关于建设工程索赔的说法,正确的是()。承包人可以向发包人索赔,发包人不可以向承包人索赔索赔按处理方式的不同分为工期索赔和费用索赔工程师在收到承包人送交的索赔报告的有关资料后28d未予答复或未对承包人作进一步要求,视为该项索赔已经认可索赔意向通知发出后的14d内,承包人必须向工程师提交索赔报告及有关资料索赔是指在合同的实施过程中,()因对方不履行或未能正确履行合同所规定的义务或未能保证承诺的合同条件实现而遭受损失后,向对方提出的补偿要求。A.业主方B.第三方C.承包商。.合同中的一方在施工过程中,由于发包人或工程师指令修改设计、修改实施计划、变更施工顺序,造成工期延长和费用损失,承包商可提出索赔。这种索赔属于()引起的索赔。A.地质条件的变化B.不可抗力C.工程变更D.业主风险索赔可以从不同角度分类,如按索赔事件的影响分类,可分为()。A.单项索赔和综合索赔B.工期拖延索赔和工程变更索赔C.工期索赔和费用索赔D.发包人和承包人、承包人与分包人之间的索赔()是索赔处理的最主要依据。入.合同文件B.工程变更C.结算资料D.市场价格下列关于索赔和反索赔的说法,正确的是()。A.索赔实际上是一种经济惩罚行为B.索赔和反索赔具有同时性C.只有发包人可以针对承包人的索赔提出反索赔D.索赔单指承包人向发包人的索赔二、多项选择题建设工程索赔按所依据的理由不同可分为()。A.合同内索赔B.工期索赔C.费用索赔D.合同外索赔E.道义索赔承包商向业主索赔成立的条件包括有()。A.由于业主原因造成费用增加和工期损失B.由于工程师原因造成费用增加和工期损失C.由于分包商原因造成费用增加和工期损失。.按合同规定的程序提交了索赔意向提交了索赔报告承包商可以就下列()事件的发生向业主提出索赔。A.施工中遇到地下文物被迫停工B.施工机械大修,误工3dC.材料供应商延期交货D.业主要求提前竣工,导致工程成本增加E.设计图纸错误,造成返工三、案例题[案例1]北京某工程基坑开挖后发现地下情况和发包商提供的地质资料不符,有古河道,须将河道中的淤泥清除并对地基进行二次处理。为此,业主以书面形式通知施工单位停工lOd,并同意合同工期顺延lOd.为确保继续施工,要求工人、施工机械等不要撤离施工现场,但在通知中未涉及由此造成施工单位停工损失如何处理。施工单位认为对其损失过大,意欲索赔问题:(1)施工单位的索赔能否成立,索赔证据是什么?(2)由此引起的损失费用项目有哪些?(3)如果提出索赔要求,应向业主提供哪些索赔文件?[案例2]某建筑公司(乙方)于某年4月20日与某厂(甲方)签订了修建建筑面积为30m2工业厂房(带地下室)的施工合同。乙方编制的施工方案和进度计划已获监理工程师批准。该工程的基坑施工方案规定:土方工程采用租赁一台斗容量为1m3的反铲挖掘机施工。甲、乙双方合同约定5月11日开工,5月20日完工。在实际施工中发生如下几项事件:因租赁的挖掘机大修,晚开工2d,造成人员窝工10个工日;基坑开挖后,因遇软土层,接到监理工程师5月15日停工的指令,进行地质复查,配合用工15个工日;5月19日接到监理工程师于5月20日复工令,5月20日〜5月22日,因罕见的大雨迫使基坑开挖暂停,造成人员窝工10个工日;5月23日用30个工日修复冲坏的永久道路,5月24日恢复正常挖掘工作,最终基坑于5月30日挖坑完毕。问题:(1)简述工程施工索赔的程序。(2)建筑公司对上述哪些事件可以向厂方要求索赔,哪些事件不可以要求索赔,并说明原因。(3)每项事件工期索赔各是多少d?总计工期索赔是多少d?[案例3]某公司在北京地区新建一办公楼,建筑面积2m2,开工日期为21年6月20日,竣工日期为23年11月20日。工程按照合同约定顺利开工,在结构工程施工到1/2时,甲方与承包商协商,并达成如下协议:甲方将该楼外墙的玻璃幕装修项目、室内隔墙砌筑项目,单独发包给专业公司施工,并支付承包商该项目价格的1.5%作为管理配合费使用,专业公司按承包商管理要求的日期进场,有关工程款由甲方直接支付给专业公司。承担外墙玻璃幕装修项目的专业公司根据有关承包商的要求,于22年4月20日进场施工,但是在进场后的22年6月10日,该专业公司因甲方未按其双方签署的合同约定支付工程款而停工,承包商因外墙装修停工,原计划22年10月20日开始的其他外墙施工项目无法进行。外墙装修项目在23年6月份才恢复施工。在22年5月20日,承包商按进度计划安排,要求室内隔墙砌筑项目的施工单位进场,要求完工日期为22年11月20日。该项目的施工单
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

建设工程施工索赔习题

文档大小:31KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
