3、资料包下载后请先用软件解压,在使用对应软件打开

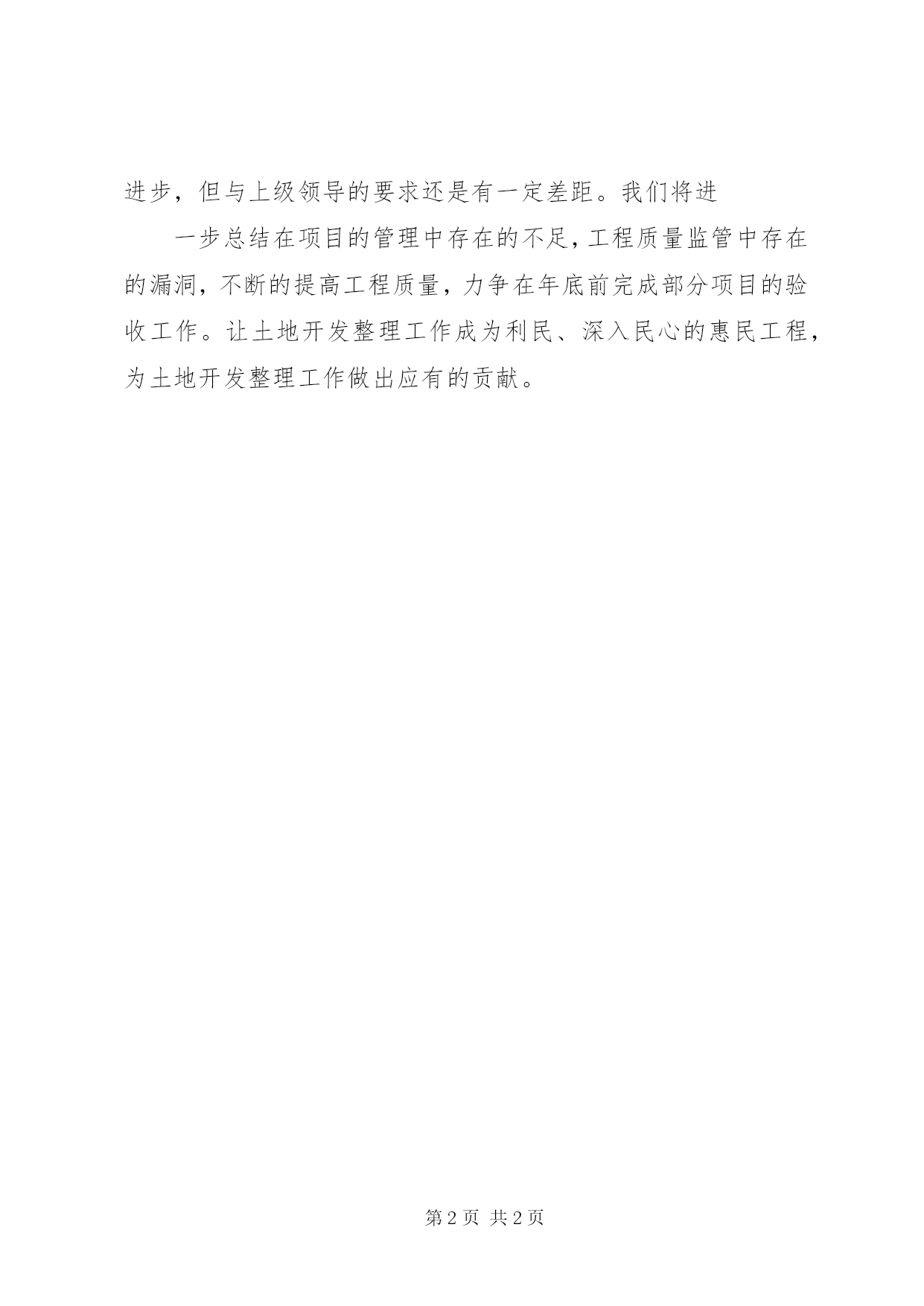

第PAGE\*Arabic\*MERGEFORMAT2页共NUMPAGES\*MERGEFORMAT2页工程建设工作报告2008年第三批第2标段工程建设情况工作报告各位领导:一、项目概况XX县区付庄乡谢林村土地开发项目属于2008年第三批部分土地开发项目2标段。项目建设规模为11.41公顷(171.15亩),新增耕地9.27公顷(139.05亩),土地平整4.64万立方米、板涵4座、新修坑塘2座、整修坑塘1座标志牌3个、3.5米混凝土路1.27千米、素土生产路0.72千米。项目施工单位为XX县区水利工程局,中标合同价为89.7128万元,监理公司为河南华兴建设监理有限公司。二、工程建设情况在县委县政府的高度重视和正确领导下,通过业主、监理单位、施工单位和相关单位的共同努力,2标土地开发项目于2011年9月28日签订施工合同,项目于10月9日进场,由于在11月份天气雨水较多,整整一个月只有7个日历天的施工时间,造成工期的滞后。为了加快项目进度,我们中心重新调整施工进度方案,局党组领导班子结合豫国土资发[2010]107号文以及驻国土[2011]213号文件精神制定出一套更加切合我县实际的《项目管理办法和细则》,虽然使项目的进度和工程质量取得了一点进步,但与上级领导的要求还是有一定差距。我们将进一步总结在项目的管理中存在的不足,工程质量监管中存在的漏洞,不断的提高工程质量,力争在年底前完成部分项目的验收工作。让土地开发整理工作成为利民、深入民心的惠民工程,为土地开发整理工作做出应有的贡献。
