您所在位置: 网站首页 / 文档列表 / 理论/案例 / 文档详情
工程索赔申请书.docx 立即下载
上传人:雨巷****凝海 上传时间:2024-09-08 格式:DOCX 页数:7 大小:14KB 金币:10 举报 版权申诉
预览加载中,请您耐心等待几秒...

工程索赔申请书.docx

工程索赔申请书.docx

预览

在线预览结束,喜欢就下载吧,查找使用更方便

10 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

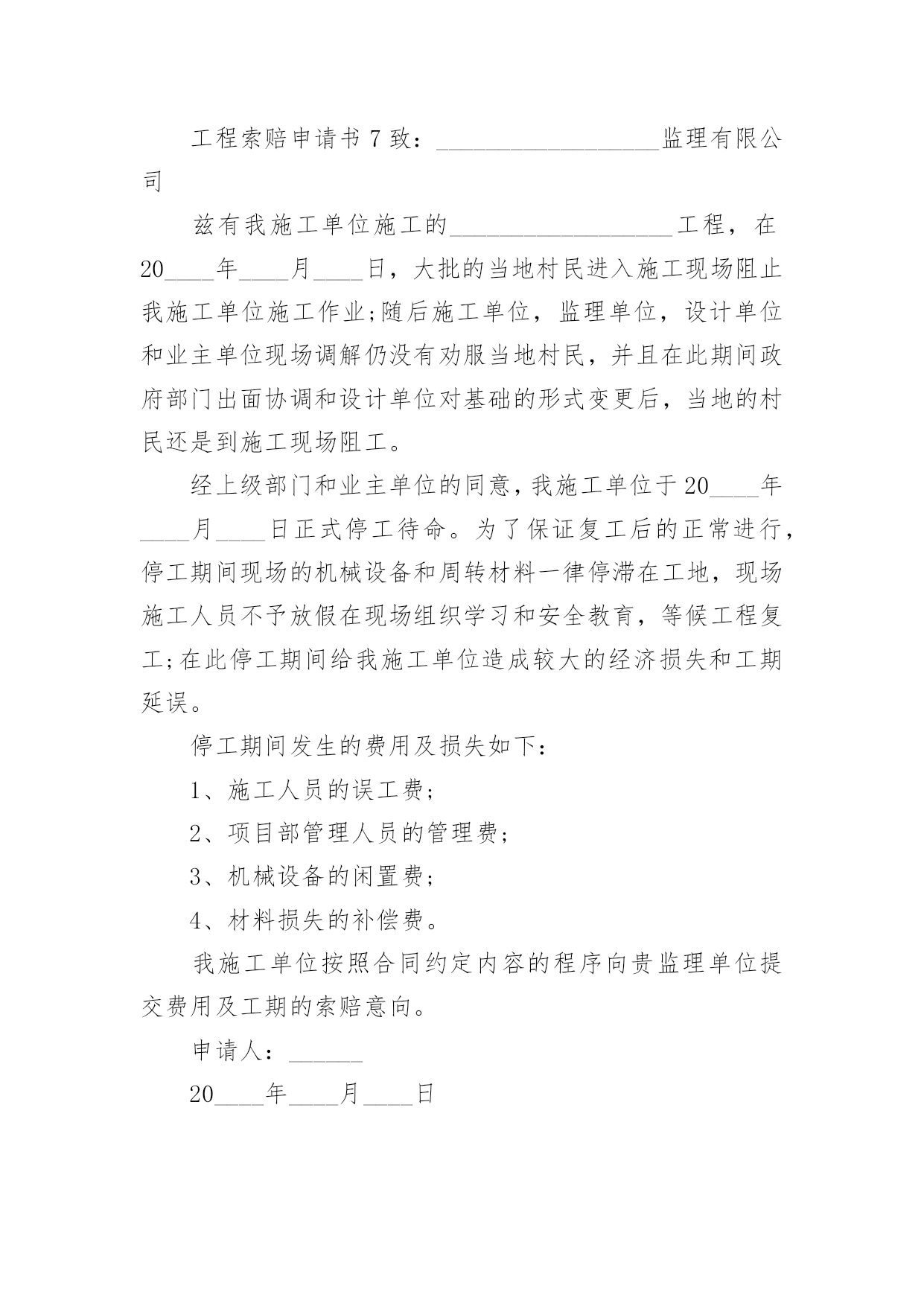

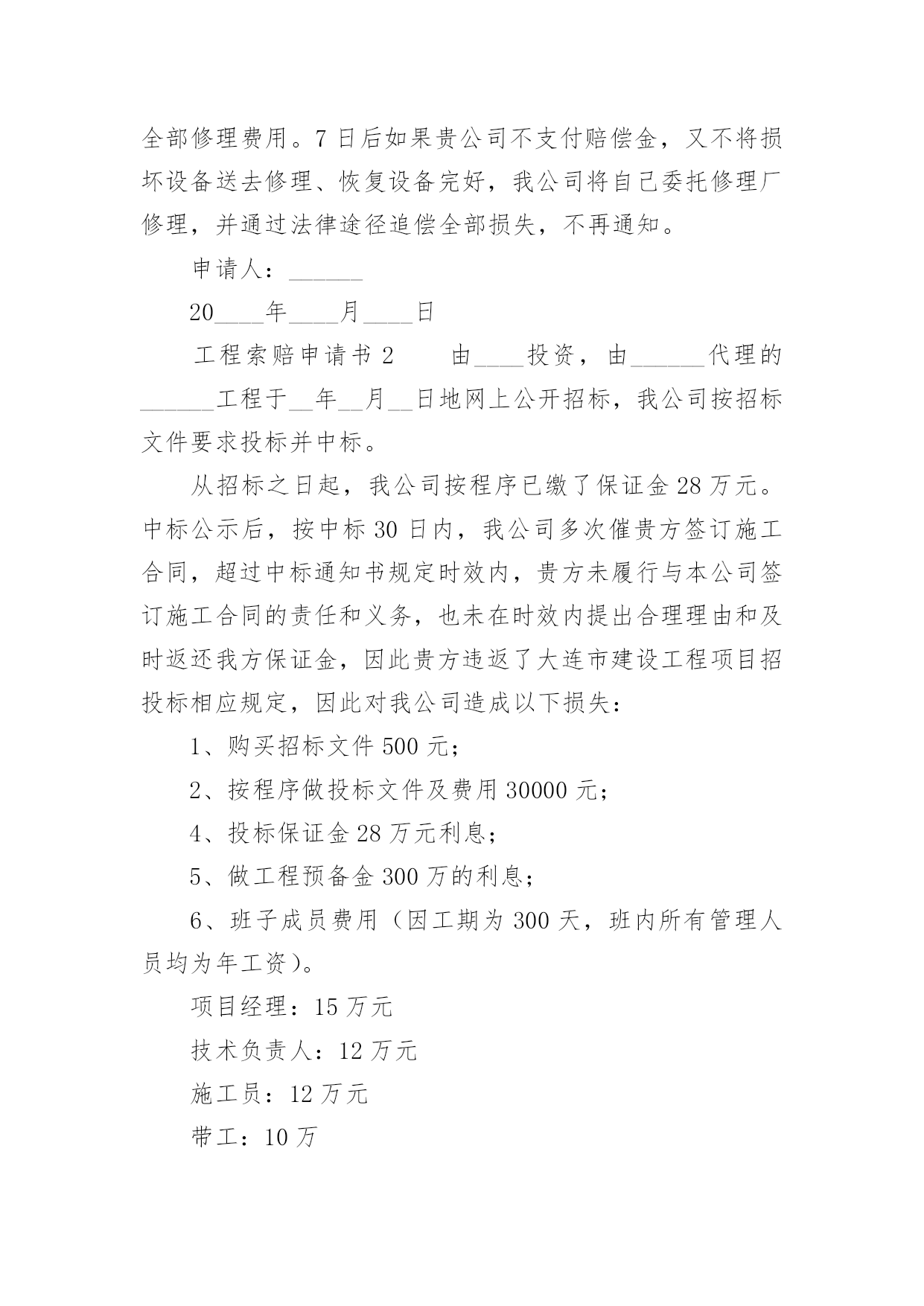

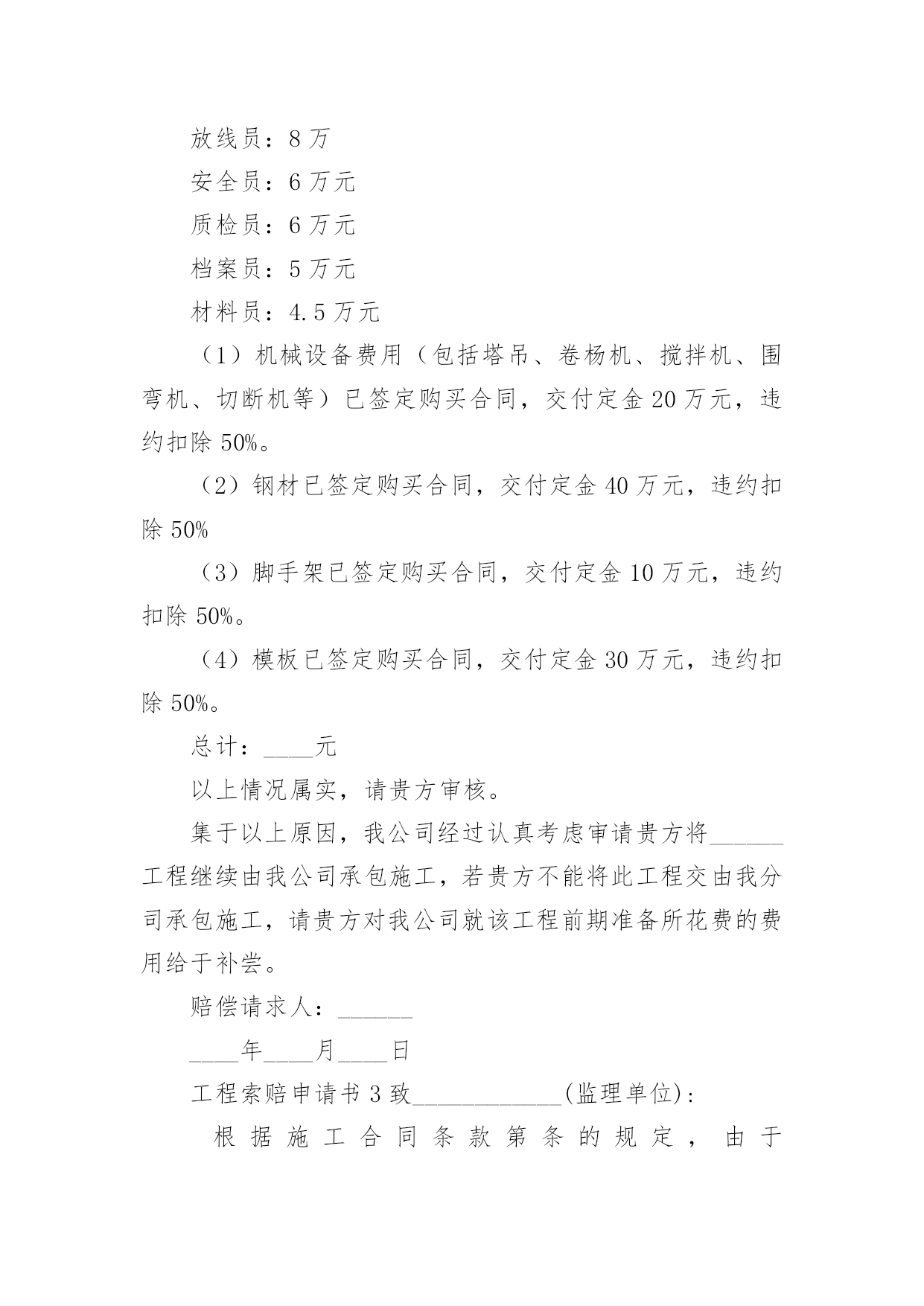

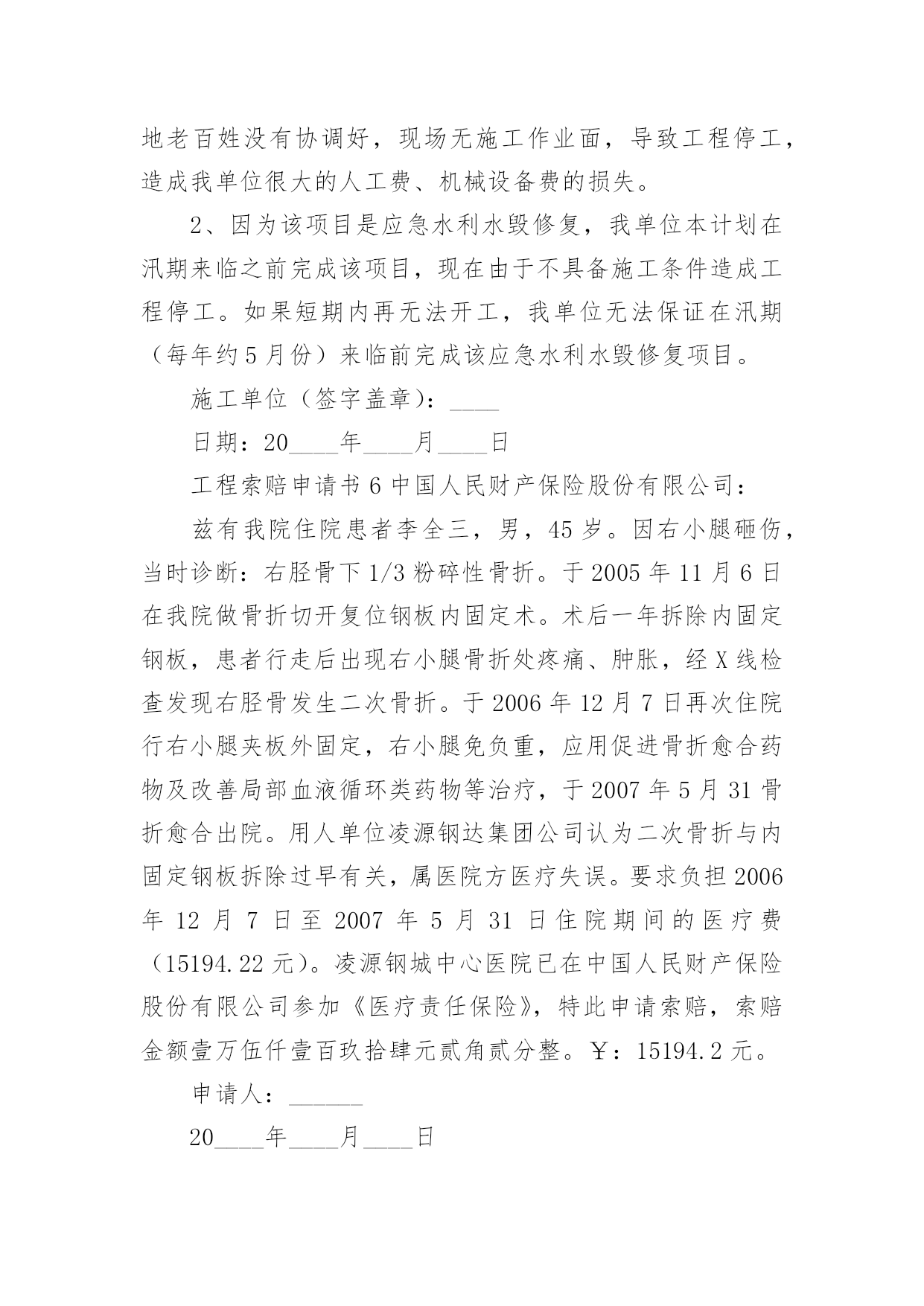

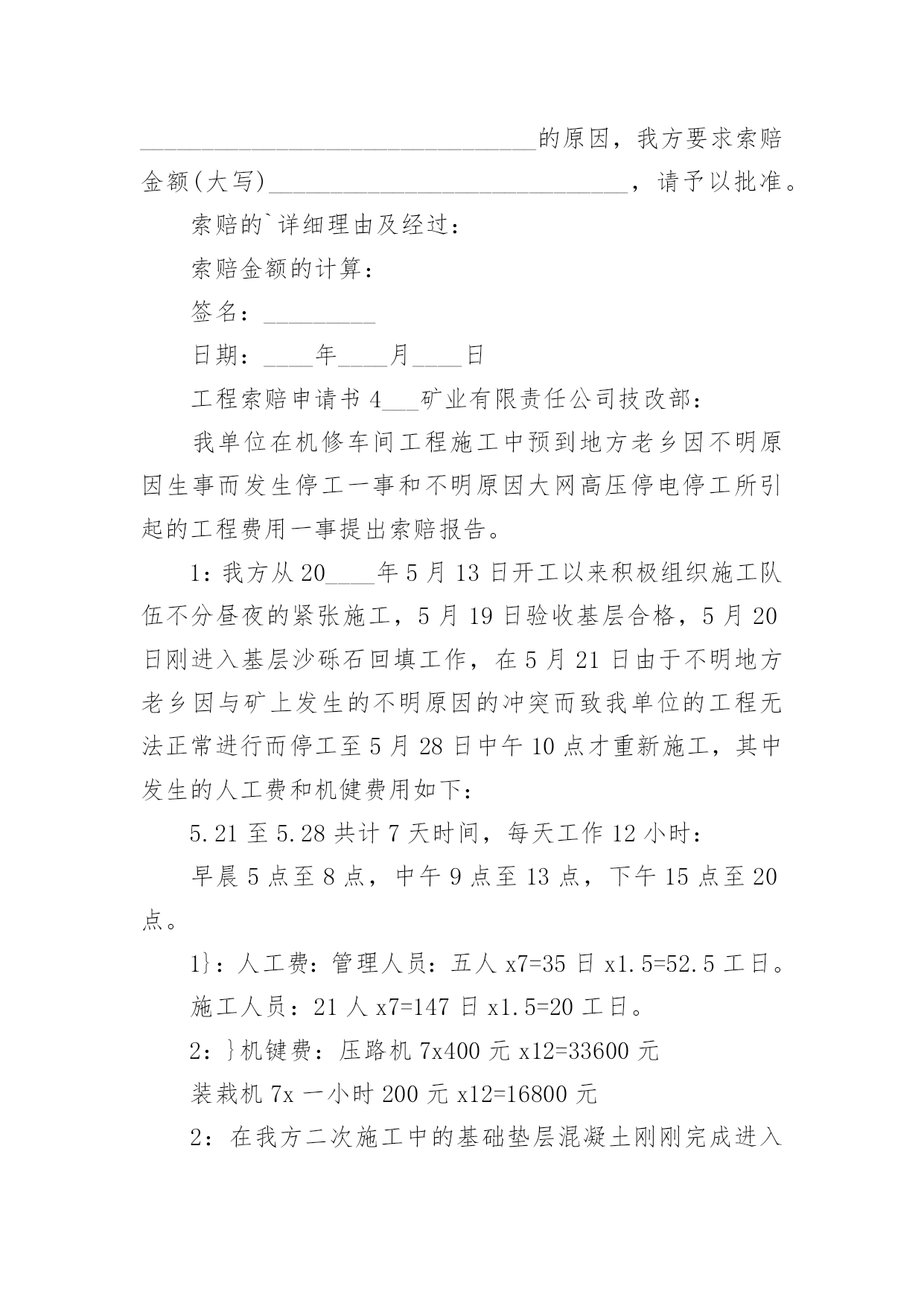

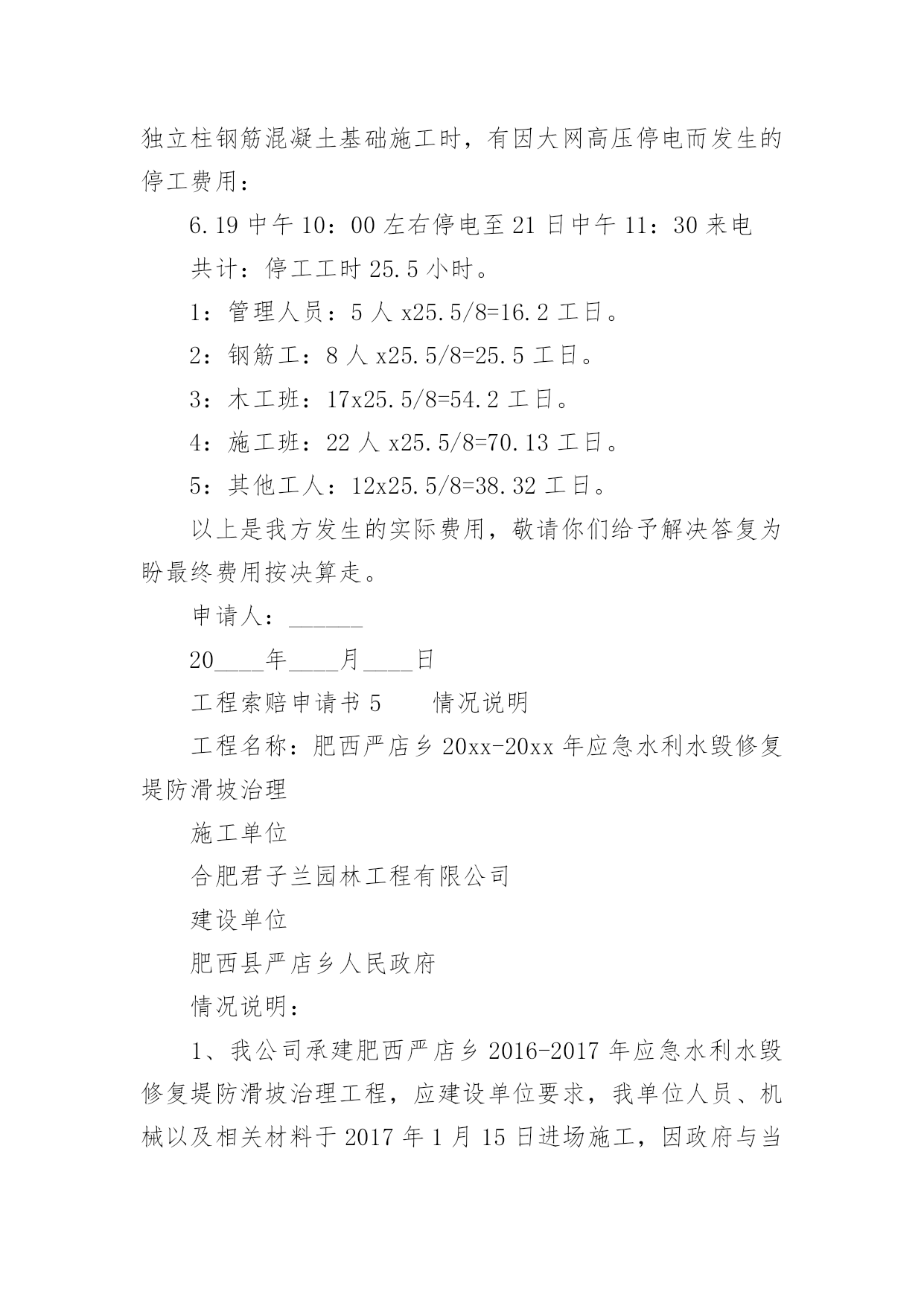

工程索赔申请书工程索赔申请书范文(通用7篇)随着社会在进步,有各项事务需要申请书,写作层面上,申请书下级向上级的行文方式。我们该怎么写申请书呢?下面是小编精心整理的工程索赔申请书范文(通用7篇),希望能够帮助到大家。工程索赔申请书1北京____货运有限责任公司:20____年__月____日,我公司委托贵公司将回流焊设备一台,通过公路运输至深圳,交付给收货人刘__(以下简称收货人),在深圳收货人验收时发现设备已经破损而拒绝接收。设备于200__年__月__日退回我公司,经贵公司和我公司双方查验,由于贵公司运输、装卸不当,造成设备和包装破损。此次事件,不但使我公司设备损坏,遭受二次紧急调运设备的运费损失,而且使我公司对客户逾期交货,信誉受损并要承担逾期交货的违约责任。我公司向贵公司郑重要求立即赔偿以下设备修理费用和运输费损失:破损部位及程度费用(元)上罩:两合页部分螺丝穿孔,严重掉漆温室:合页部分及四个边角破裂横梁:中间部分压损电机上罩包装箱修理设备运输费设备修理人工费费用合计以上是我公司的最低要求,请贵公司于7日内支付上述赔偿金额,或者贵公司自己将设备送去经我公司认可、有相应技术能力和修理设施、设备完善的修理厂修理,贵公司承担全部修理费用。7日后如果贵公司不支付赔偿金,又不将损坏设备送去修理、恢复设备完好,我公司将自己委托修理厂修理,并通过法律途径追偿全部损失,不再通知。申请人:______20____年____月____日工程索赔申请书2由____投资,由______代理的______工程于__年__月__日地网上公开招标,我公司按招标文件要求投标并中标。从招标之日起,我公司按程序已缴了保证金28万元。中标公示后,按中标30日内,我公司多次催贵方签订施工合同,超过中标通知书规定时效内,贵方未履行与本公司签订施工合同的责任和义务,也未在时效内提出合理理由和及时返还我方保证金,因此贵方违返了大连市建设工程项目招投标相应规定,因此对我公司造成以下损失:1、购买招标文件500元;2、按程序做投标文件及费用30000元;4、投标保证金28万元利息;5、做工程预备金300万的利息;6、班子成员费用(因工期为300天,班内所有管理人员均为年工资)。项目经理:15万元技术负责人:12万元施工员:12万元带工:10万放线员:8万安全员:6万元质检员:6万元档案员:5万元材料员:4.5万元(1)机械设备费用(包括塔吊、卷杨机、搅拌机、围弯机、切断机等)已签定购买合同,交付定金20万元,违约扣除50%。(2)钢材已签定购买合同,交付定金40万元,违约扣除50%(3)脚手架已签定购买合同,交付定金10万元,违约扣除50%。(4)模板已签定购买合同,交付定金30万元,违约扣除50%。总计:____元以上情况属实,请贵方审核。集于以上原因,我公司经过认真考虑审请贵方将______工程继续由我公司承包施工,若贵方不能将此工程交由我分司承包施工,请贵方对我公司就该工程前期准备所花费的费用给于补尝。赔偿请求人:__________年____月____日工程索赔申请书3致____________(监理单位):根据施工合同条款第条的规定,由于________________________________的原因,我方要求索赔金额(大写)_____________________________,请予以批准。索赔的`详细理由及经过:索赔金额的计算:签名:_________日期:____年____月____日工程索赔申请书4___矿业有限责任公司技改部:我单位在机修车间工程施工中预到地方老乡因不明原因生事而发生停工一事和不明原因大网高压停电停工所引起的工程费用一事提出索赔报告。1:我方从20____年5月13日开工以来积极组织施工队伍不分昼夜的紧张施工,5月19日验收基层合格,5月20日刚进入基层沙砾石回填工作,在5月21日由于不明地方老乡因与矿上发生的不明原因的冲突而致我单位的工程无法正常进行而停工至5月28日中午10点才重新施工,其中发生的人工费和机健费用如下:5.21至5.28共计7天时间,每天工作12小时:早晨5点至8点,中午9点至13点,下午15点至20点。1}:人工费:管理人员:五人x7=35日x1.5=52.5工日。施工人员:21人x7=147日x1.5=20工日。2:}机键费:压路机7x400元x12=33600元装栽机7x一小时200元x12=16800元2:在我方二次施工中的基础垫层混凝土刚刚完成进入独立柱钢筋混凝土基础施工时,有因大网高压停电而发生的停工费用:6.19中午10:00左右停电至21日中午11:30来电共计:停工工时25.5小时。1:管理人员:5人x25.5/8=16.2工日。2:钢筋工:8人x25.5/8=25.5工日。3:木
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

工程索赔申请书

文档大小:14KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
