您所在位置: 网站首页 / 文档列表 / PPT模板 / 文档详情
墙模板技术交底.doc 立即下载
上传人:yy****24 上传时间:2024-09-03 格式:DOC 页数:7 大小:292KB 金币:18 举报 版权申诉
预览加载中,请您耐心等待几秒...

墙模板技术交底.doc

墙模板技术交底.doc

预览

在线预览结束,喜欢就下载吧,查找使用更方便

18 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

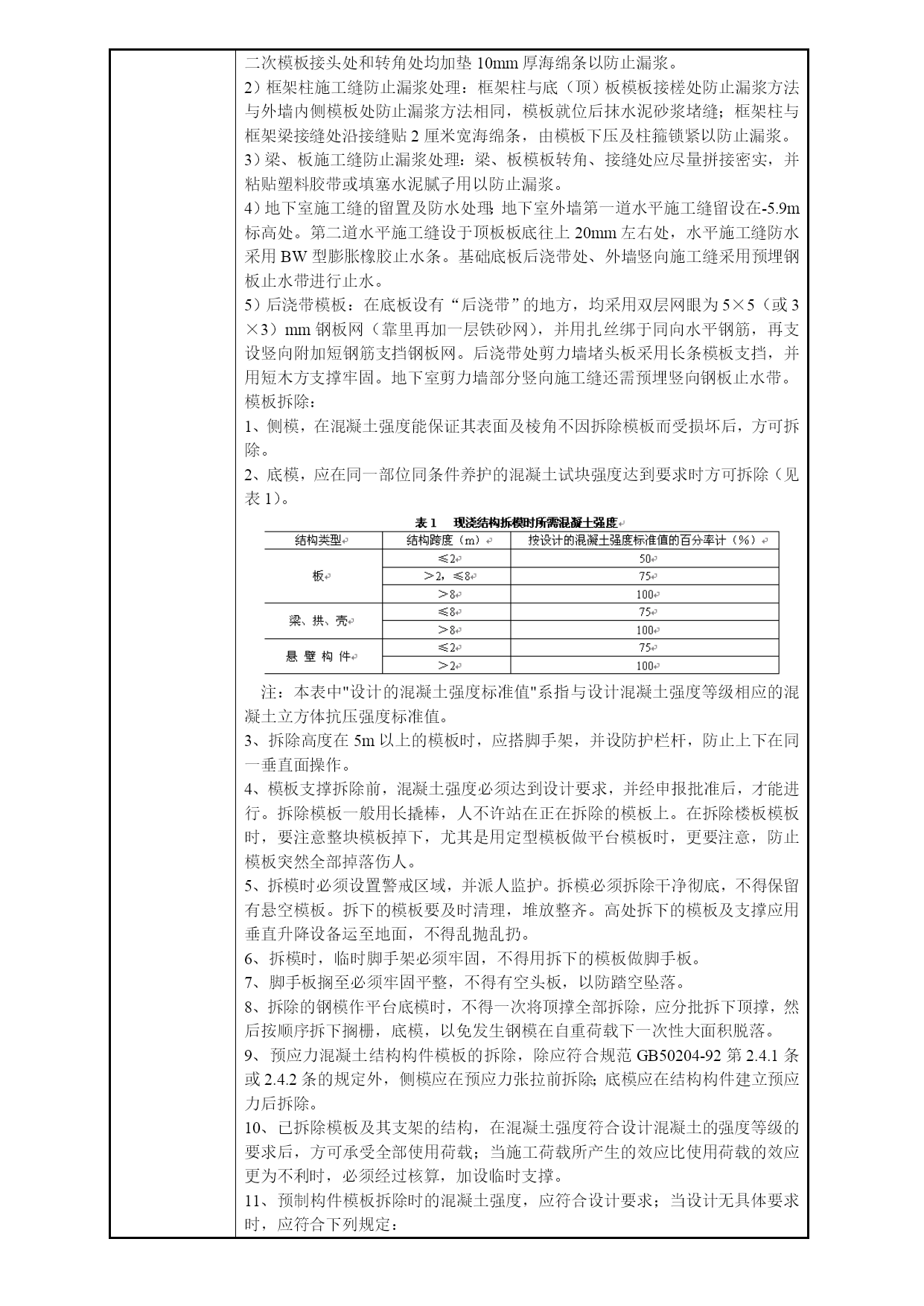

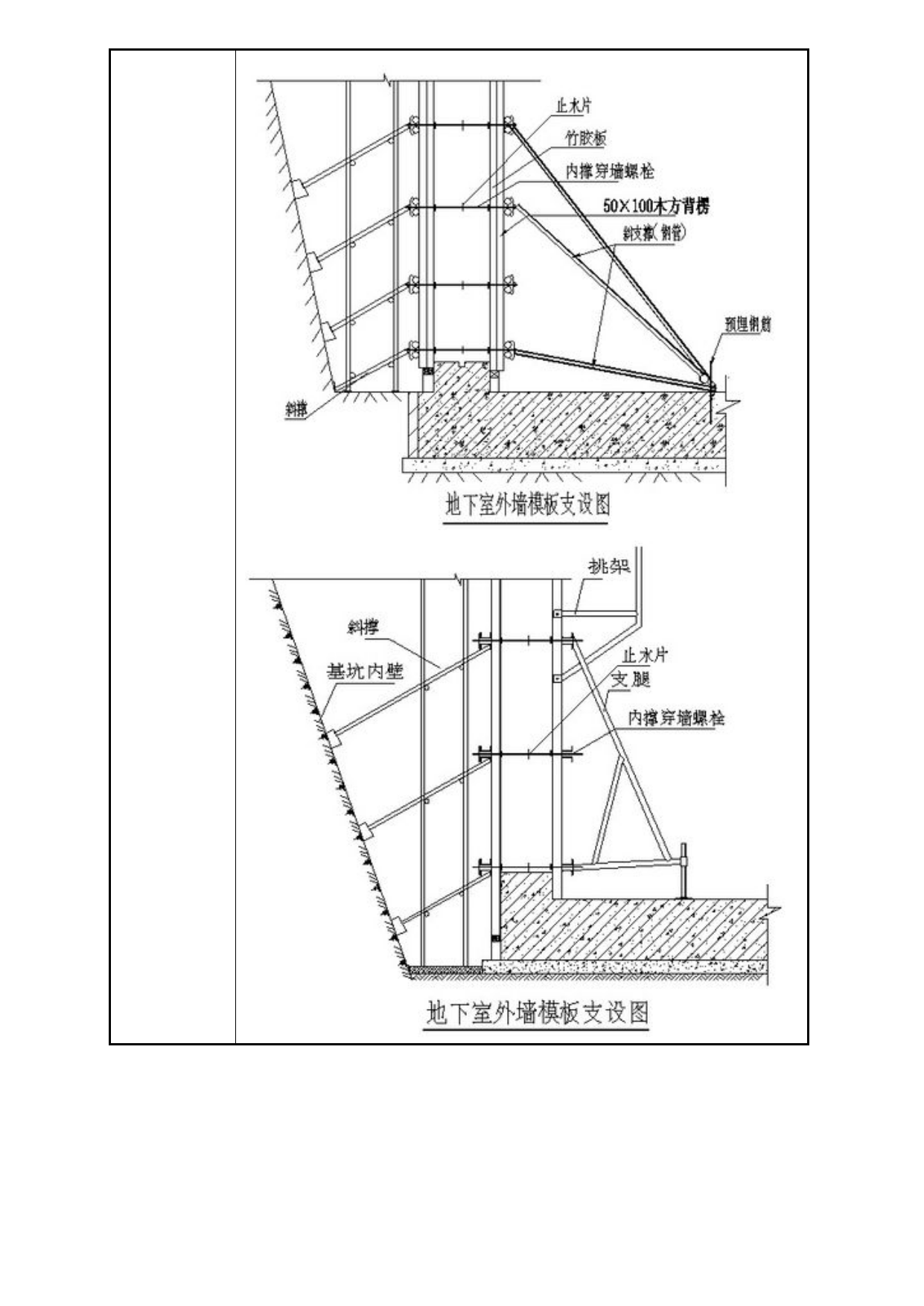

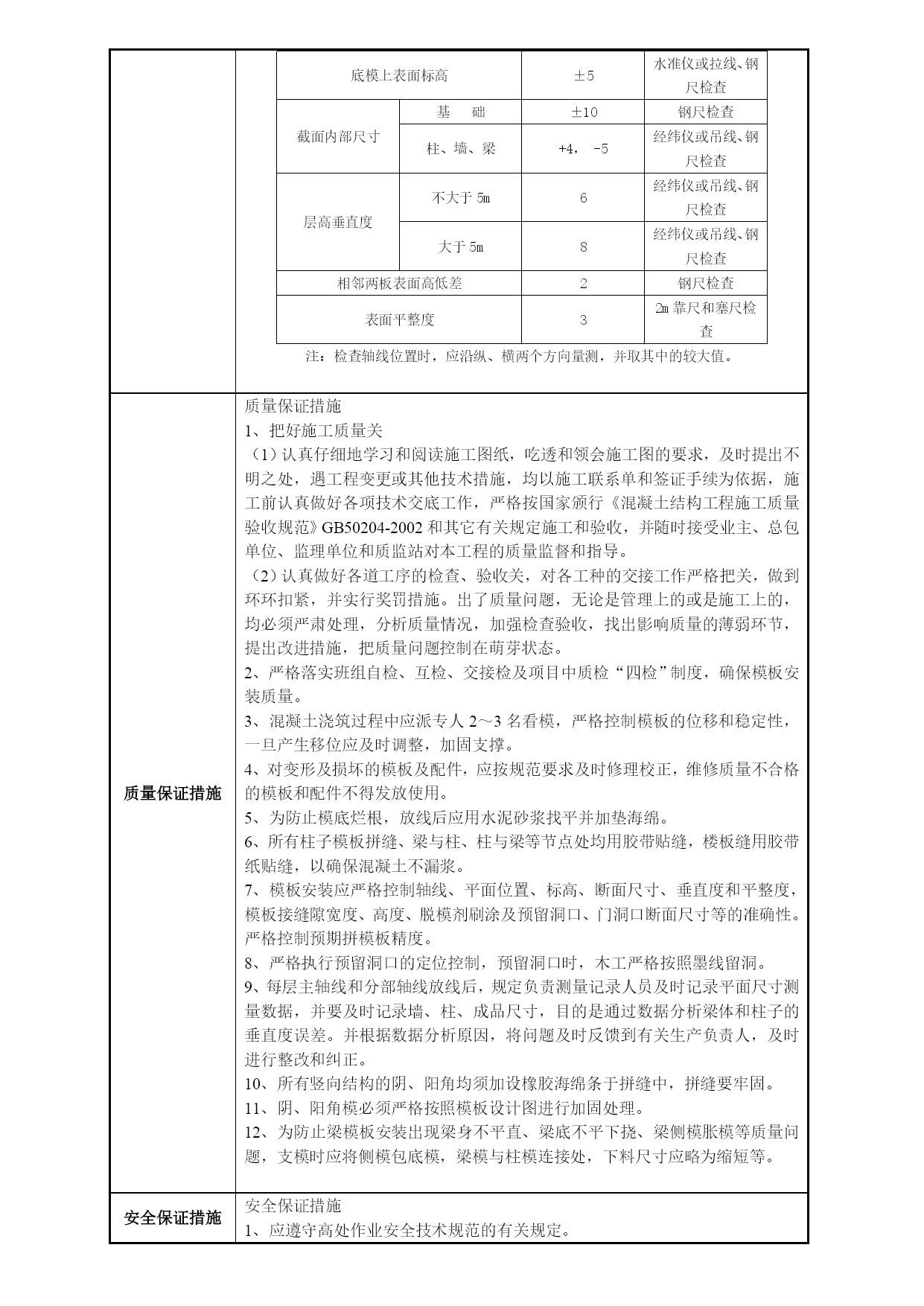

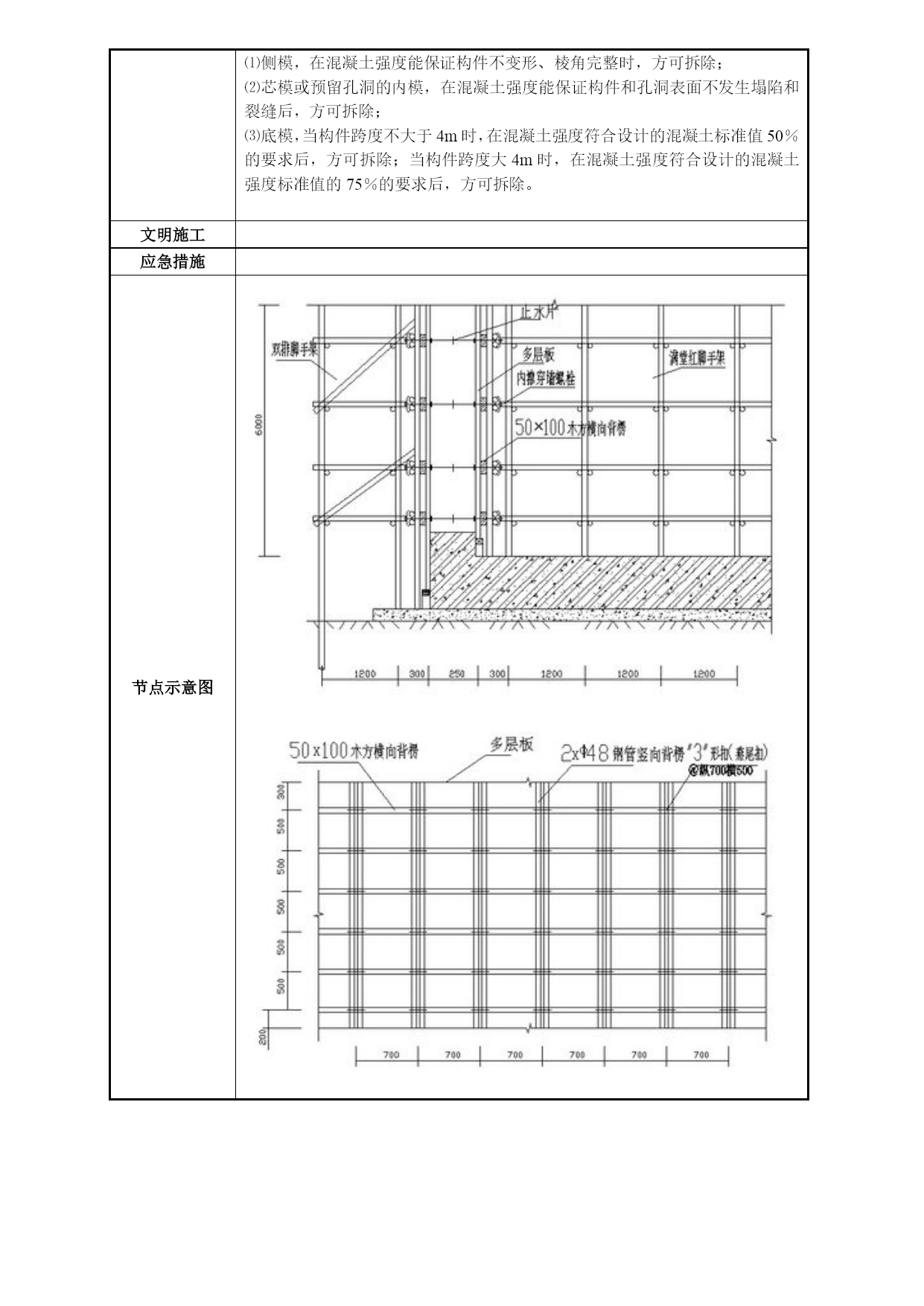

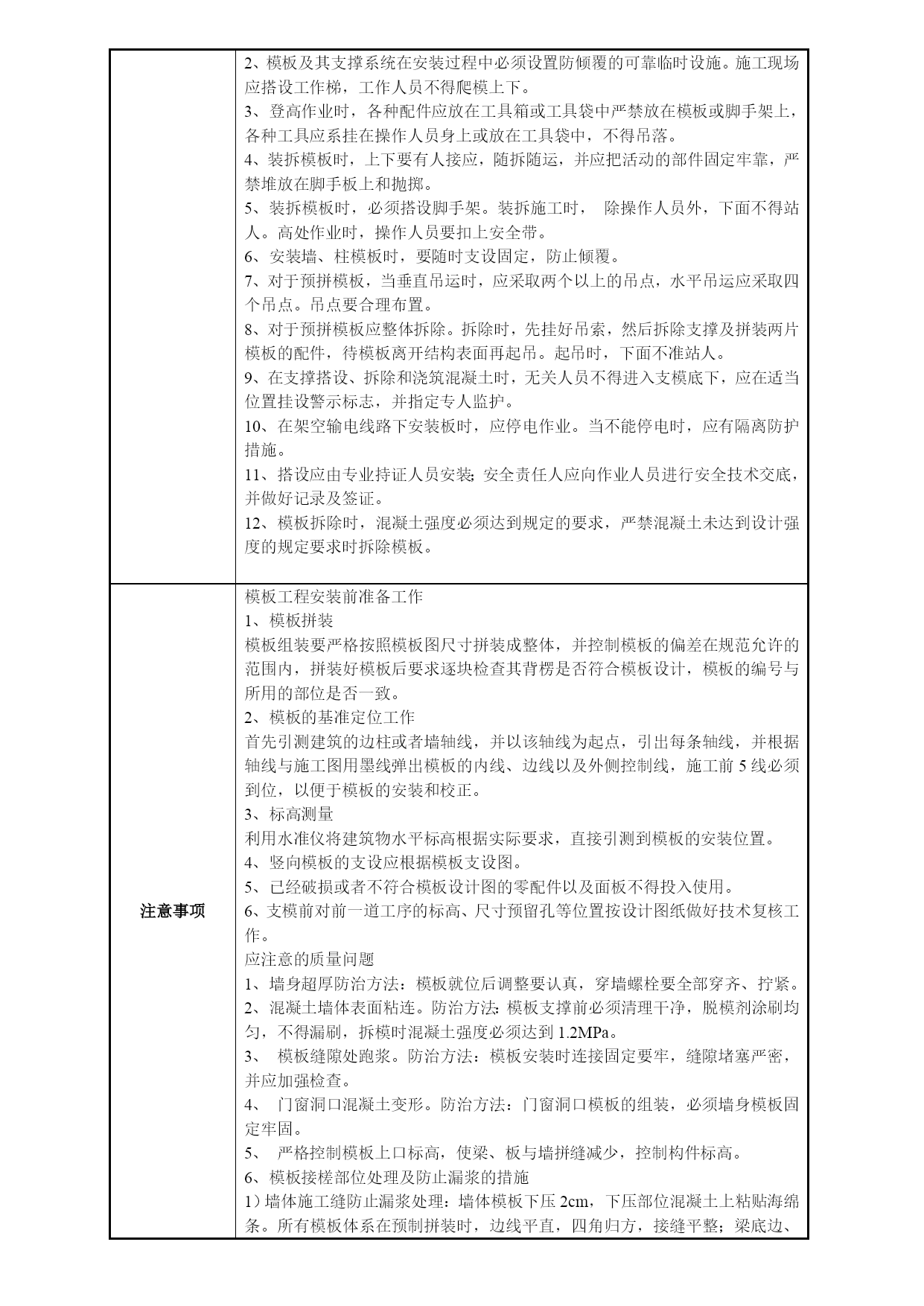

墙模板技术交底工程名称施工单位分项工程名称模板工程交底部位交底时间交底内容搭设参数面板:木面板,15mm厚;外楞:圆钢管48×3.5,竖向间距:450;内楞:木楞50×80,横向间距:225;穿墙螺杆:M12,450×450安装示意图施工工艺流程单块就位组拼安装工艺流程:组装前检查→安装门窗口模板→安装第一步模板(两侧)→安装内楞→调整模板平直→安装第二步至顶部两侧模板→安装内楞调平直→安装穿墙螺栓→安装外楞→加斜撑并调模板平直→与柱、墙、楼板模板连接预拼装墙模板工艺流程:安装前检查→安装门窗口模板→一侧墙模吊装就位→安装斜撑→插入穿墙螺栓及塑料套管→清扫墙内杂物→安装就位另一侧墙模板→安装斜撑→穿墙螺栓穿过另一侧墙模→调整模板位置→紧固穿墙螺栓→斜撑固定→与相邻模板连接质量要求预埋件和预留孔洞的允许偏差项目允许偏差(mm)预埋钢板中心线位置3预埋管、预留孔中心线位置3插筋中心线位置5外露长度+10,0预埋螺栓中心线位置2外露长度+10,0预留洞中心线位置10尺寸+10,0注:检查中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。现浇结构模板安装的允许偏差及检验方法项目允许偏差(mm)检验方法轴线位置5钢尺检查底模上表面标高±5水准仪或拉线、钢尺检查截面内部尺寸基础±10钢尺检查柱、墙、梁+4,-5经纬仪或吊线、钢尺检查层高垂直度不大于5m6经纬仪或吊线、钢尺检查大于5m8经纬仪或吊线、钢尺检查相邻两板表面高低差2钢尺检查表面平整度32m靠尺和塞尺检查注:检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值。质量保证措施质量保证措施1、把好施工质量关(1)认真仔细地学习和阅读施工图纸,吃透和领会施工图的要求,及时提出不明之处,遇工程变更或其他技术措施,均以施工联系单和签证手续为依据,施工前认真做好各项技术交底工作,严格按国家颁行《混凝土结构工程施工质量验收规范》GB50204-2002和其它有关规定施工和验收,并随时接受业主、总包单位、监理单位和质监站对本工程的质量监督和指导。(2)认真做好各道工序的检查、验收关,对各工种的交接工作严格把关,做到环环扣紧,并实行奖罚措施。出了质量问题,无论是管理上的或是施工上的,均必须严肃处理,分析质量情况,加强检查验收,找出影响质量的薄弱环节,提出改进措施,把质量问题控制在萌芽状态。2、严格落实班组自检、互检、交接检及项目中质检“四检”制度,确保模板安装质量。3、混凝土浇筑过程中应派专人2~3名看模,严格控制模板的位移和稳定性,一旦产生移位应及时调整,加固支撑。4、对变形及损坏的模板及配件,应按规范要求及时修理校正,维修质量不合格的模板和配件不得发放使用。5、为防止模底烂根,放线后应用水泥砂浆找平并加垫海绵。6、所有柱子模板拼缝、梁与柱、柱与梁等节点处均用胶带贴缝,楼板缝用胶带纸贴缝,以确保混凝土不漏浆。7、模板安装应严格控制轴线、平面位置、标高、断面尺寸、垂直度和平整度,模板接缝隙宽度、高度、脱模剂刷涂及预留洞口、门洞口断面尺寸等的准确性。严格控制预期拼模板精度。8、严格执行预留洞口的定位控制,预留洞口时,木工严格按照墨线留洞。9、每层主轴线和分部轴线放线后,规定负责测量记录人员及时记录平面尺寸测量数据,并要及时记录墙、柱、成品尺寸,目的是通过数据分析梁体和柱子的垂直度误差。并根据数据分析原因,将问题及时反馈到有关生产负责人,及时进行整改和纠正。10、所有竖向结构的阴、阳角均须加设橡胶海绵条于拼缝中,拼缝要牢固。11、阴、阳角模必须严格按照模板设计图进行加固处理。12、为防止梁模板安装出现梁身不平直、梁底不平下挠、梁侧模胀模等质量问题,支模时应将侧模包底模,梁模与柱模连接处,下料尺寸应略为缩短等。安全保证措施安全保证措施1、应遵守高处作业安全技术规范的有关规定。2、模板及其支撑系统在安装过程中必须设置防倾覆的可靠临时设施。施工现场应搭设工作梯,工作人员不得爬模上下。3、登高作业时,各种配件应放在工具箱或工具袋中严禁放在模板或脚手架上,各种工具应系挂在操作人员身上或放在工具袋中,不得吊落。4、装拆模板时,上下要有人接应,随拆随运,并应把活动的部件固定牢靠,严禁堆放在脚手板上和抛掷。5、装拆模板时,必须搭设脚手架。装拆施工时,除操作人员外,下面不得站人。高处作业时,操作人员要扣上安全带。6、安装墙、柱模板时,要随时支设固定,防止倾覆。7、对于预拼模板,当垂直吊运时,应采取两个以上的吊点,水平吊运应采取四个吊点。吊点要合理布置。8、对于预拼模板应整体拆除。拆除时,先挂好吊索,然后拆除支撑及拼装两片模板的配件,待模板离开结构表面再起吊。起吊时,下面不准站人。9、在支撑搭设、拆除和浇筑混凝土时,无关人员不得进入支模底
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

墙模板技术交底

文档大小:292KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
