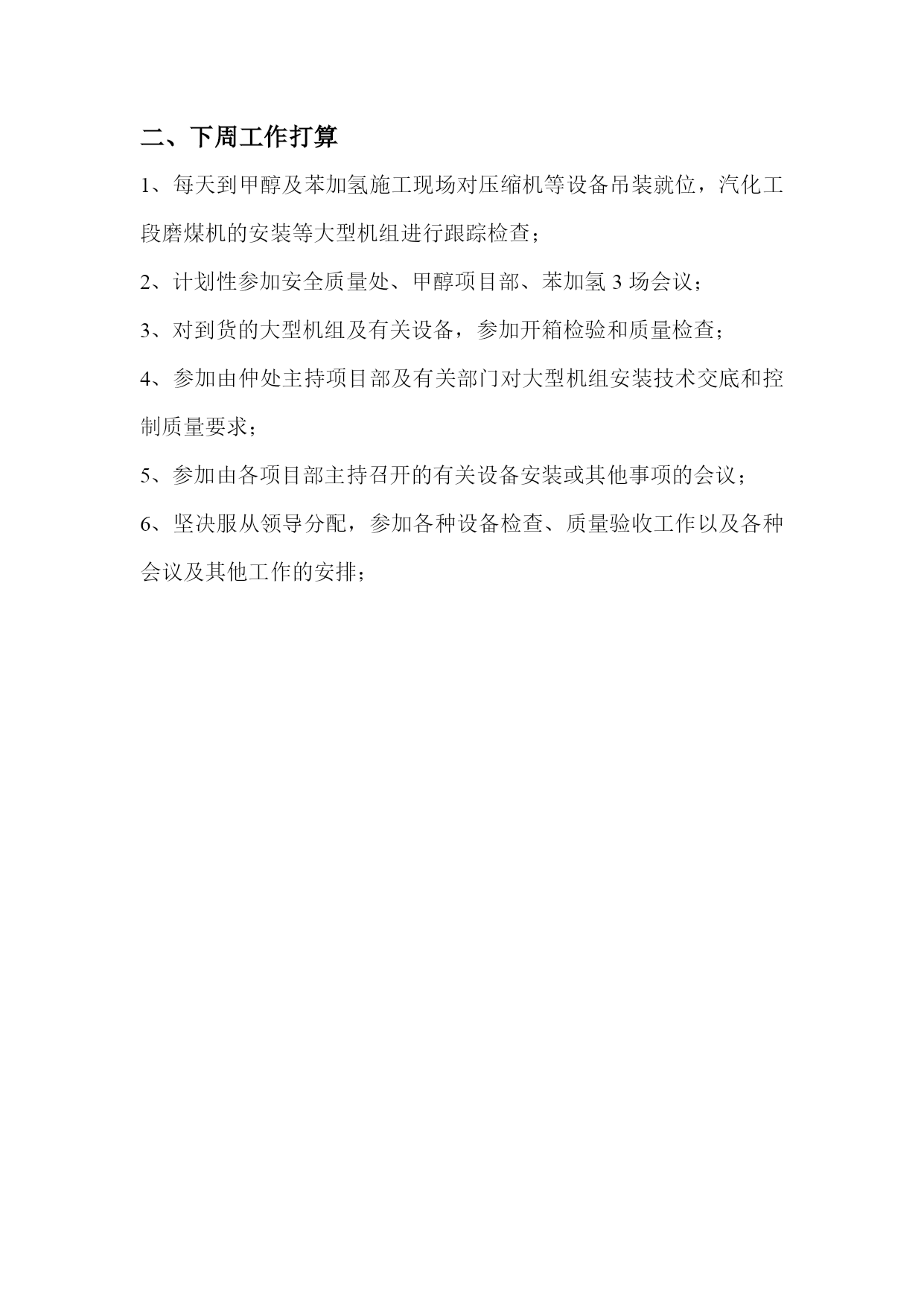

本周工作总结与下周打算2013.6.1-2013.6.7一、总结1、现场施工情况:(1)空分1#空压机进汽室,出汽室吊装就位;(2)转化焦炉汽压缩机润滑油站底座外围二次灌浆;(3)汽化工段6#磨煤机下架体安装找正;2、本周参加验收1次:(1)于本月6月6日对汽化工段3台捕焦油器的验收,发现问题共18项,其中软件13项,硬件5项;3、本周参加会议5次:(1)于本月1日下午参加甲醇项目部周例会;(2)于本月2日下午参加空分空压机方案讨论会;对方案中15项问题进行修改;(3)于本月3日下午参加苯加氢改扩建项目图纸会审会,并提出9点意见;(4)于本月6日下午、晚上参加安全质量处、甲醇项目部安全质量会议;4、工作处理(1)于本月5日,发现焦炉汽压缩机润滑油站二次灌浆的问题发工作联系单1份,即《一般性动设备二次灌浆的要求》;(2)于本月7日签甲醇项目部技术协议2份;二、下周工作打算1、每天到甲醇及苯加氢施工现场对压缩机等设备吊装就位,汽化工段磨煤机的安装等大型机组进行跟踪检查;2、计划性参加安全质量处、甲醇项目部、苯加氢3场会议;3、对到货的大型机组及有关设备,参加开箱检验和质量检查;4、参加由仲处主持项目部及有关部门对大型机组安装技术交底和控制质量要求;5、参加由各项目部主持召开的有关设备安装或其他事项的会议;6、坚决服从领导分配,参加各种设备检查、质量验收工作以及各种会议及其他工作的安排;
