如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

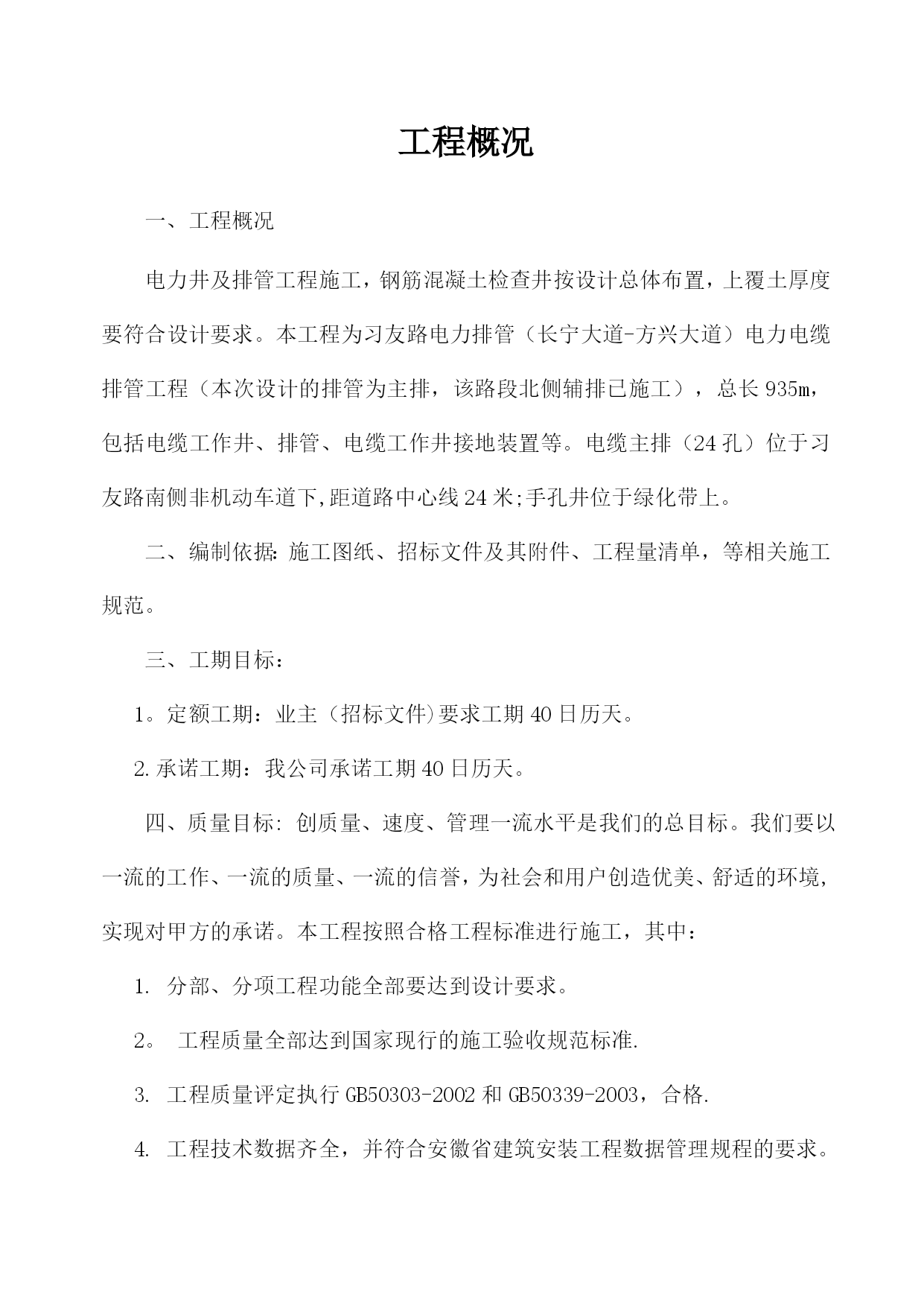

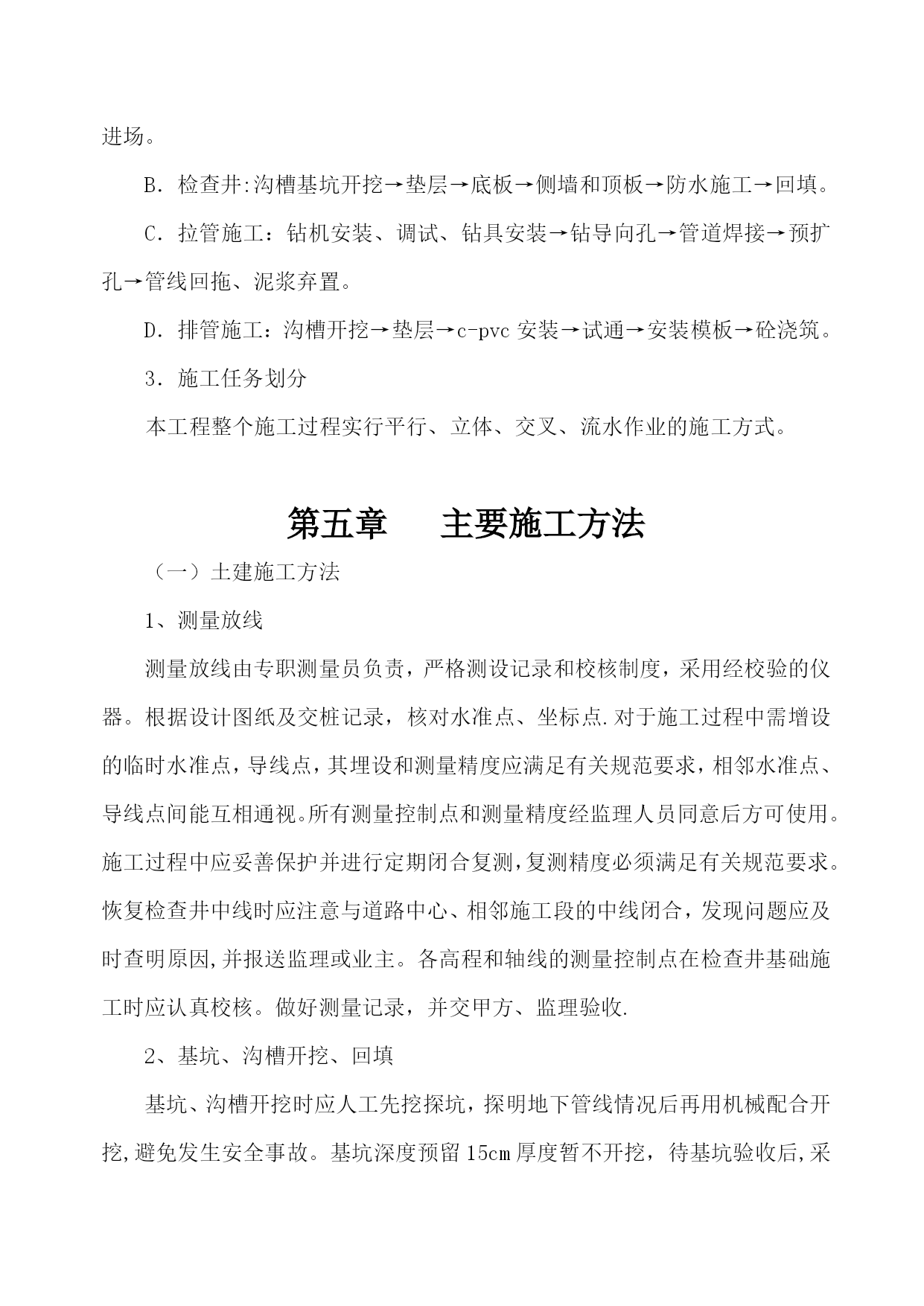

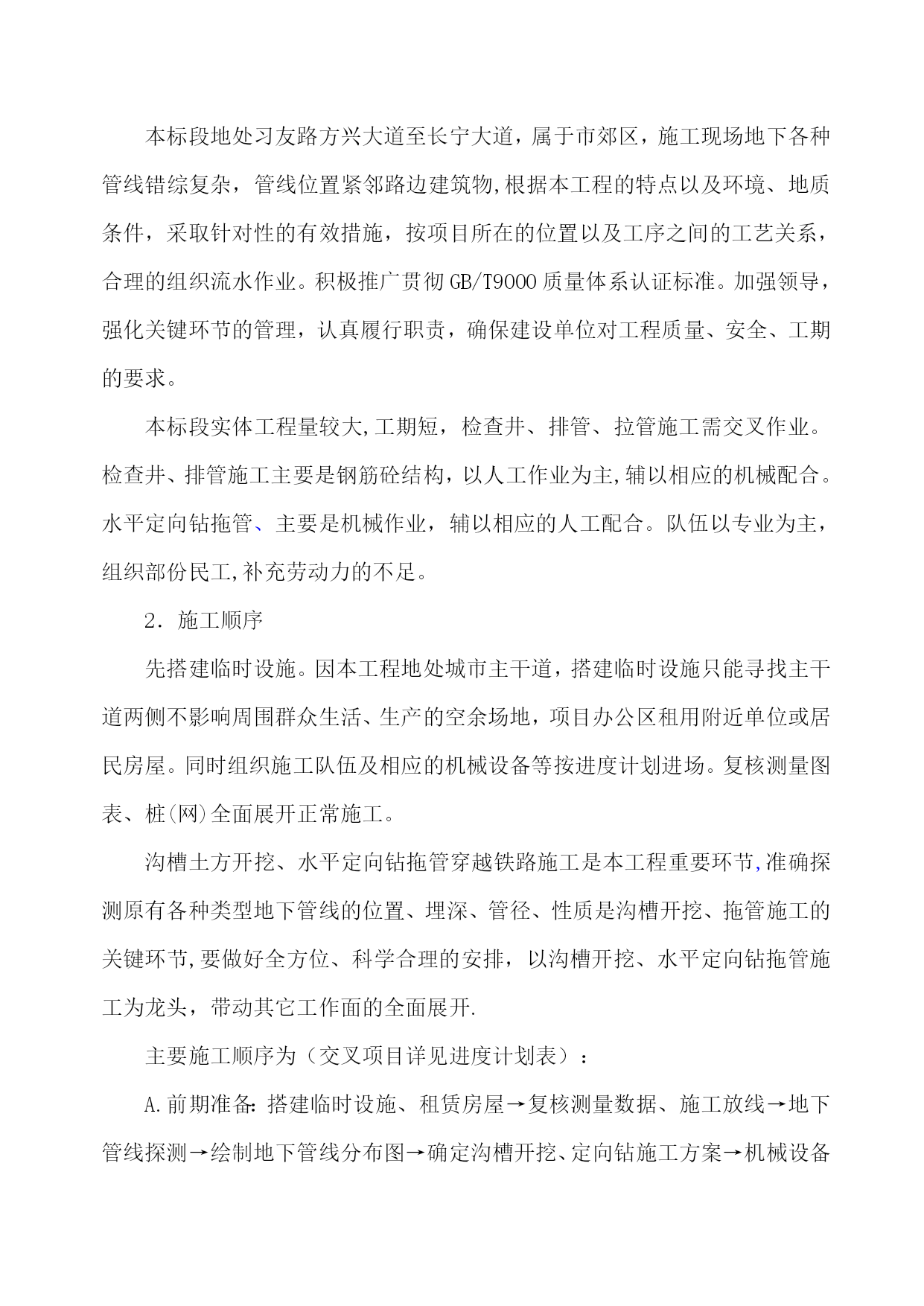

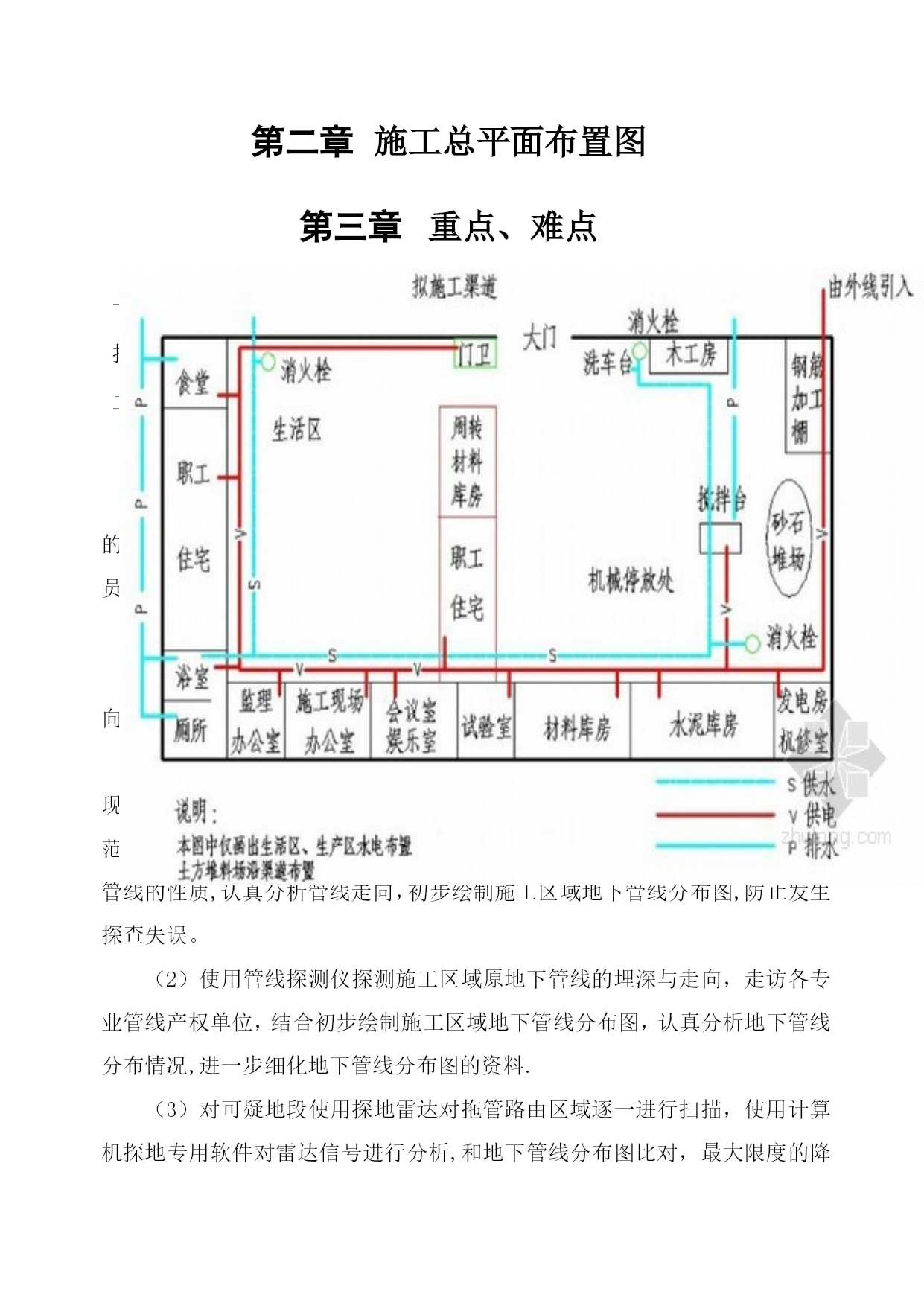

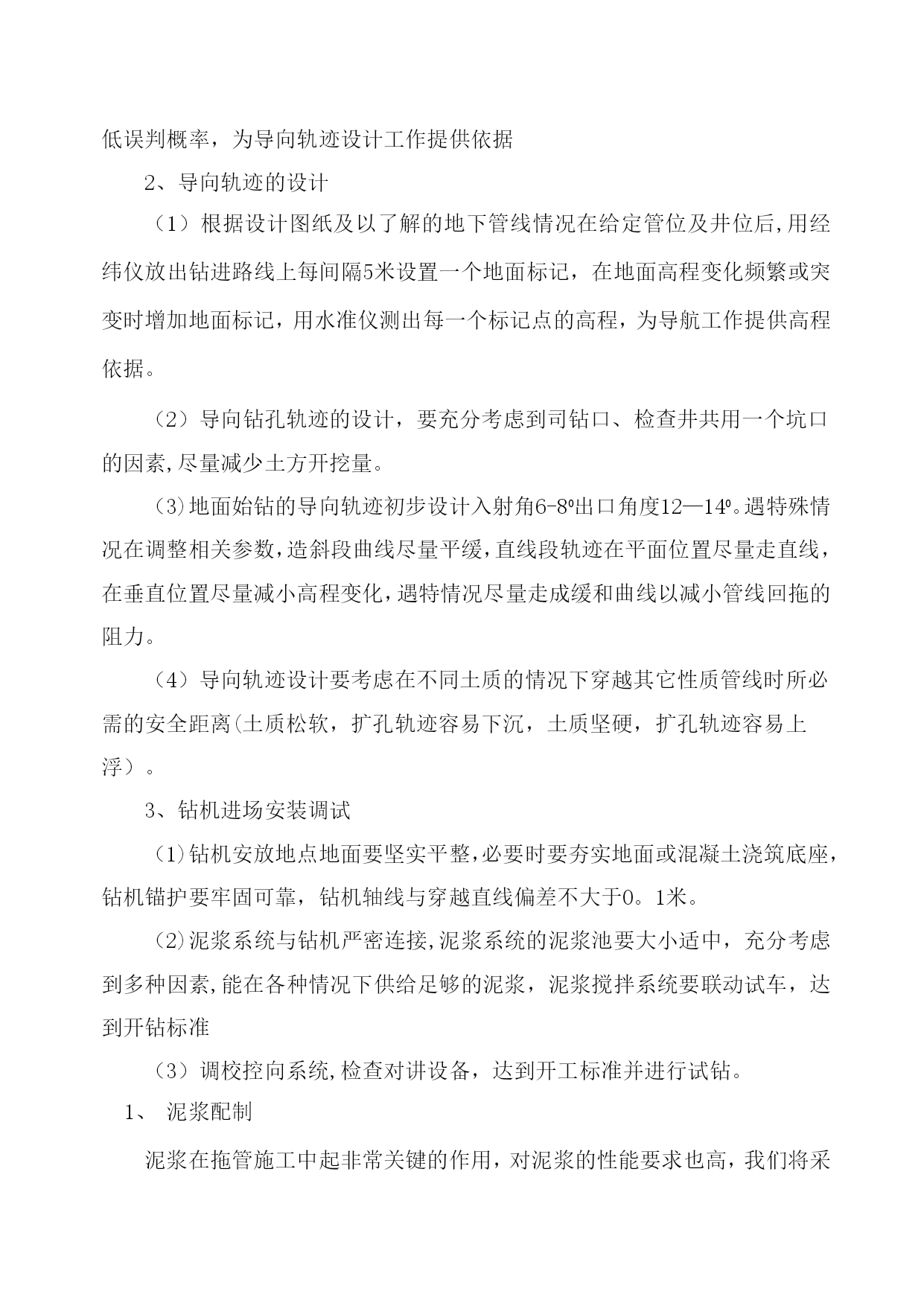

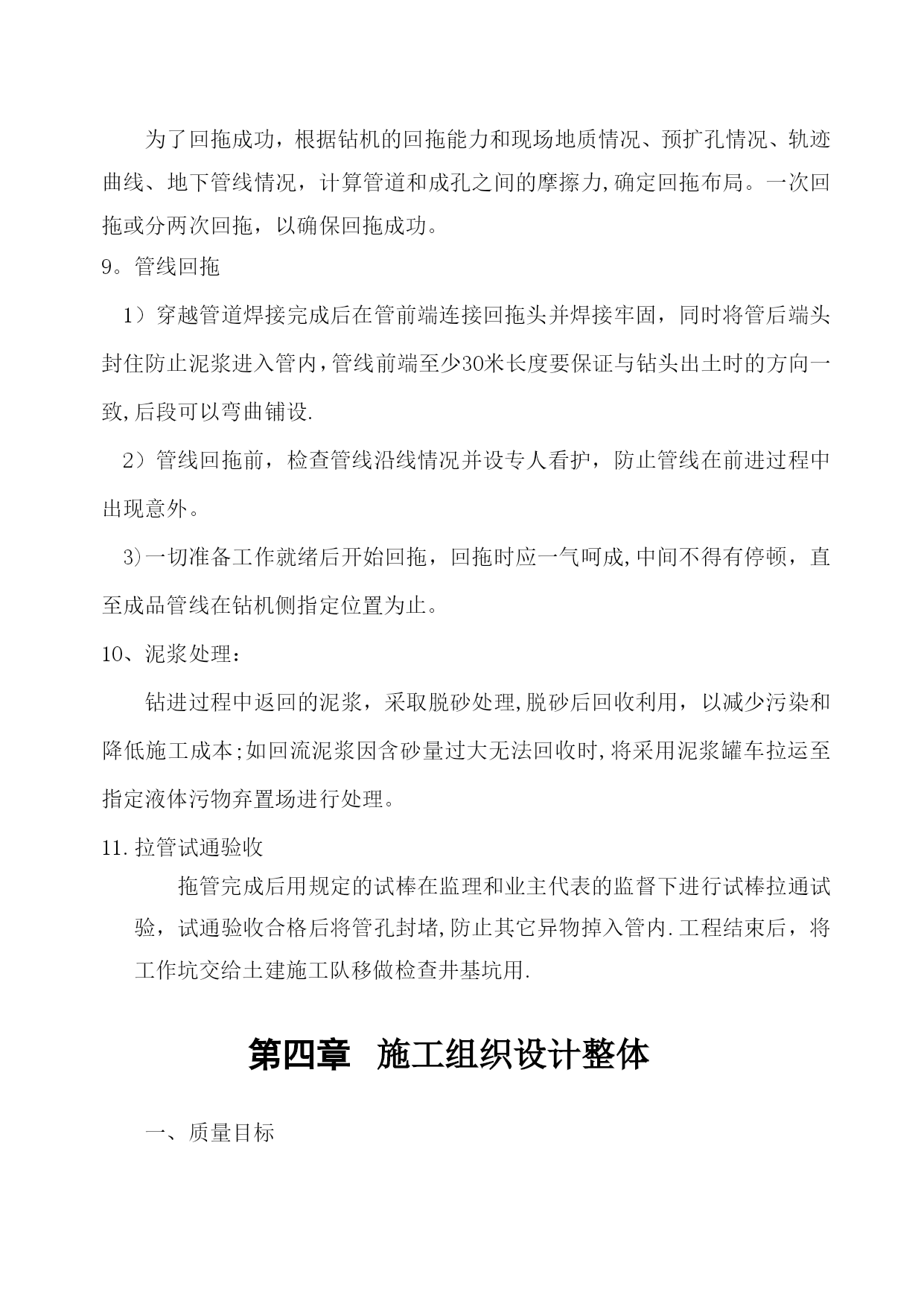

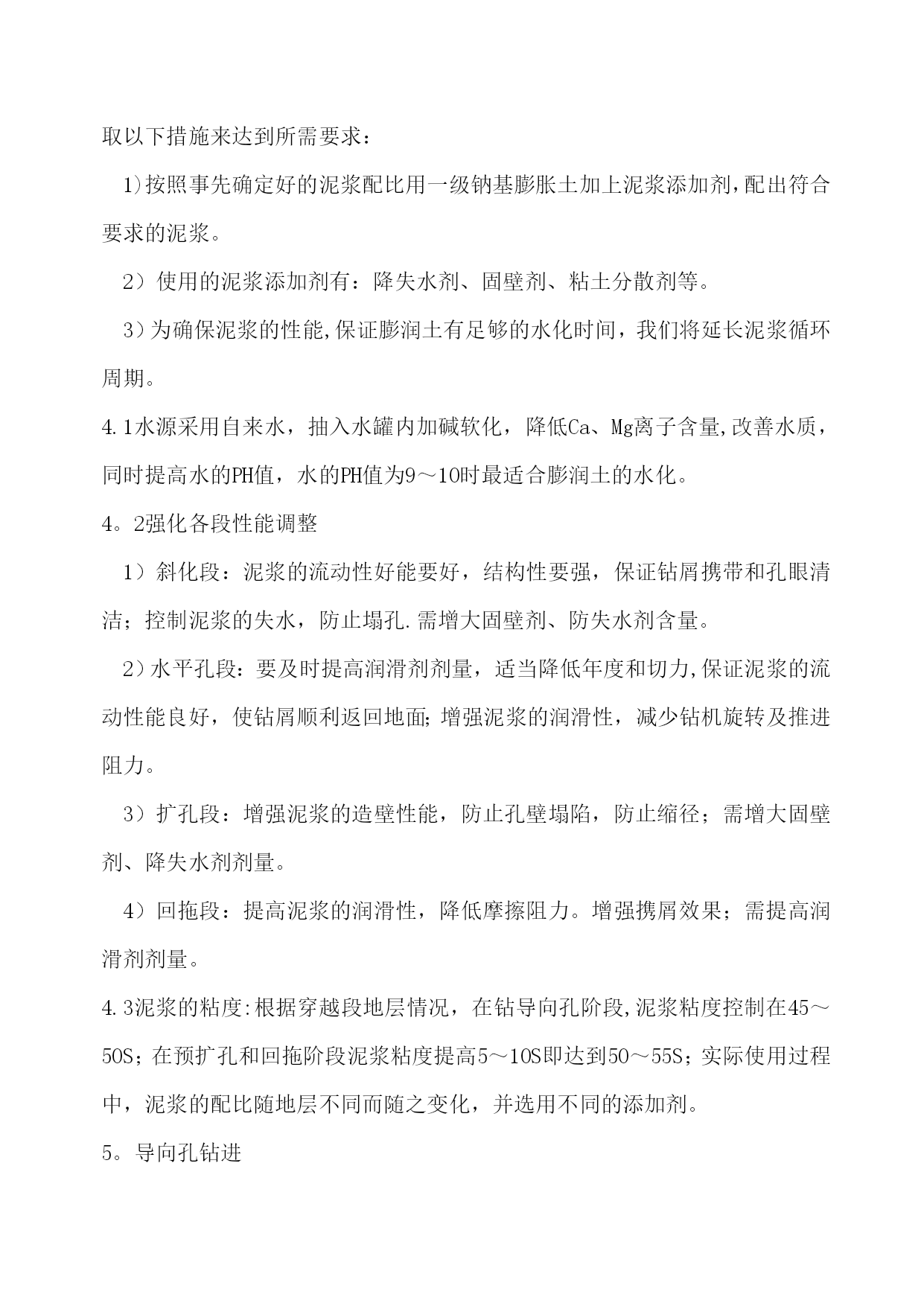

电力排管施工组织设计2【实用文档】doc文档可直接使用可编辑,欢迎下载工程概况一、工程概况电力井及排管工程施工,钢筋混凝土检查井按设计总体布置,上覆土厚度要符合设计要求。本工程为习友路电力排管(长宁大道-方兴大道)电力电缆排管工程(本次设计的排管为主排,该路段北侧辅排已施工),总长935m,包括电缆工作井、排管、电缆工作井接地装置等。电缆主排(24孔)位于习友路南侧非机动车道下,距道路中心线24米;手孔井位于绿化带上。编制依据:施工图纸、招标文件及其附件、工程量清单,等相关施工规范。工期目标:1。定额工期:业主(招标文件)要求工期40日历天。2.承诺工期:我公司承诺工期40日历天。质量目标:创质量、速度、管理一流水平是我们的总目标。我们要以一流的工作、一流的质量、一流的信誉,为社会和用户创造优美、舒适的环境,实现对甲方的承诺。本工程按照合格工程标准进行施工,其中:1.分部、分项工程功能全部要达到设计要求。2。工程质量全部达到国家现行的施工验收规范标准.3.工程质量评定执行GB50303-2002和GB50339-2003,合格.4.工程技术数据齐全,并符合安徽省建筑安装工程数据管理规程的要求。施工总平面布置图重点、难点一、本标段的重点、难点拉管施工是本标段的重点、难点。二、关键施工技术和工艺(一)拖管施工方法如下:开工前做好必要的地质、水文、地下设施(电缆、管道等)、地下文物等情况的调查工作。正对具体情况制定必要的安全技术措施的施工方法,并向施工人员交底,指定专人监护,然后组织施工。1、现场勘察现场勘察的主要目的是查明管线路由施工区域原地下管线的分布情况、走向、埋深、管径及性质,为施工做好准备,以确保拖管施工安全。(1)本标段各种地下管线产权分属各系统部门,档案资料残缺不全,多与现状管线情况不符,根据设计图纸的要求以及以往的施工经验,先将施工区域范围原地下管线的井盖全部打开,探查原地下管线的埋深、管径、走向,结合管线的性质,认真分析管线走向,初步绘制施工区域地下管线分布图,防止发生探查失误。(2)使用管线探测仪探测施工区域原地下管线的埋深与走向,走访各专业管线产权单位,结合初步绘制施工区域地下管线分布图,认真分析地下管线分布情况,进一步细化地下管线分布图的资料.(3)对可疑地段使用探地雷达对拖管路由区域逐一进行扫描,使用计算机探地专用软件对雷达信号进行分析,和地下管线分布图比对,最大限度的降低误判概率,为导向轨迹设计工作提供依据2、导向轨迹的设计(1)根据设计图纸及以了解的地下管线情况在给定管位及井位后,用经纬仪放出钻进路线上每间隔5米设置一个地面标记,在地面高程变化频繁或突变时增加地面标记,用水准仪测出每一个标记点的高程,为导航工作提供高程依据。(2)导向钻孔轨迹的设计,要充分考虑到司钻口、检查井共用一个坑口的因素,尽量减少土方开挖量。(3)地面始钻的导向轨迹初步设计入射角6-80出口角度12—140。遇特殊情况在调整相关参数,造斜段曲线尽量平缓,直线段轨迹在平面位置尽量走直线,在垂直位置尽量减小高程变化,遇特情况尽量走成缓和曲线以减小管线回拖的阻力。(4)导向轨迹设计要考虑在不同土质的情况下穿越其它性质管线时所必需的安全距离(土质松软,扩孔轨迹容易下沉,土质坚硬,扩孔轨迹容易上浮)。3、钻机进场安装调试(1)钻机安放地点地面要坚实平整,必要时要夯实地面或混凝土浇筑底座,钻机锚护要牢固可靠,钻机轴线与穿越直线偏差不大于0。1米。(2)泥浆系统与钻机严密连接,泥浆系统的泥浆池要大小适中,充分考虑到多种因素,能在各种情况下供给足够的泥浆,泥浆搅拌系统要联动试车,达到开钻标准(3)调校控向系统,检查对讲设备,达到开工标准并进行试钻。泥浆配制泥浆在拖管施工中起非常关键的作用,对泥浆的性能要求也高,我们将采取以下措施来达到所需要求:1)按照事先确定好的泥浆配比用一级钠基膨胀土加上泥浆添加剂,配出符合要求的泥浆。2)使用的泥浆添加剂有:降失水剂、固壁剂、粘土分散剂等。3)为确保泥浆的性能,保证膨润土有足够的水化时间,我们将延长泥浆循环周期。4.1水源采用自来水,抽入水罐内加碱软化,降低Ca、Mg离子含量,改善水质,同时提高水的PH值,水的PH值为9~10时最适合膨润土的水化。4。2强化各段性能调整1)斜化段:泥浆的流动性好能要好,结构性要强,保证钻屑携带和孔眼清洁;控制泥浆的失水,防止塌孔.需增大固壁剂、防失水剂含量。2)水平孔段:要及时提高润滑剂剂量,适当降低年度和切力,保证泥浆的流动性能良好,使钻屑顺利返回地面;增强泥浆的润滑性,减少钻机旋转及推进阻力。3)扩孔段:增强泥浆的造壁性能,防止孔壁塌陷,防止缩径;需增大固壁剂、降失水剂剂量。4
