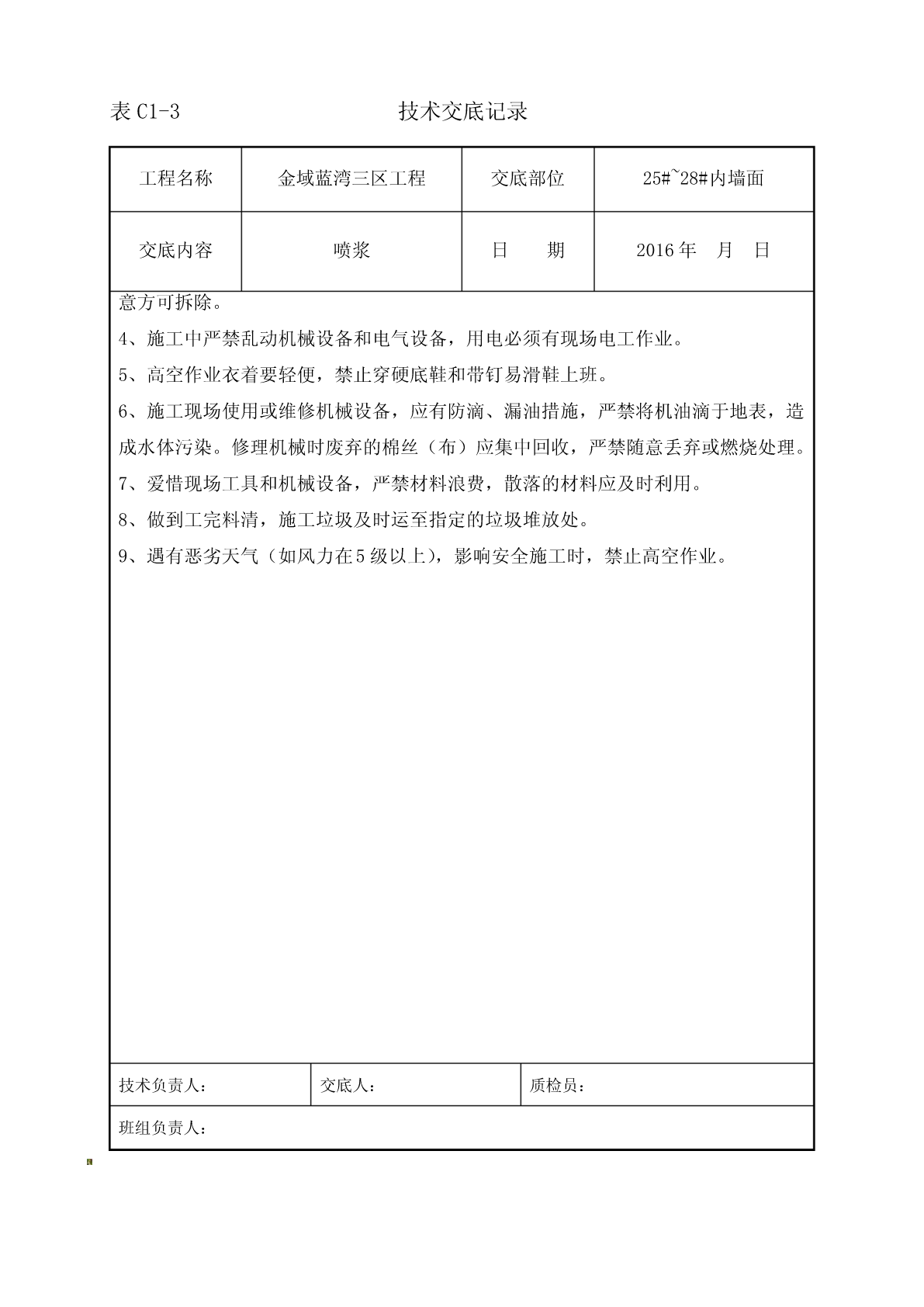

表C1-3技术交底记录工程名称金域蓝湾三区工程交底部位25#~28#内墙面交底内容喷浆日期2016年月日交底内容:一、主要机具1、台秤、带空气压缩机的喷浆机、电动搅拌机、养护喷雾器、5mm筛网、平锹、塑料水管、喷水壶、水桶、扫帚、锤子等工具;2、上述设备选用时应满足以下要求:台秤、空气压缩机必须按规定进行校验,并且处于有效期内;压力表与空气压缩机相匹配。二、施工范围加气块混凝土墙体、烟道外露部分、剪力墙、梁。顶棚不得喷浆并且做好防污染的保护措施。三、操作工艺工艺流程:基层处理→基层验收→浇水湿润→浆料配制→现场喷浆→成品养护。1、基层处理:喷浆施工前应处理混凝土墙面①、清理附着在混凝土墙面的油污、残浆、旧模板等垃圾。②、对于混凝土表面局部涨模的部分剔凿平整并且清理干净。③、用自来水冲洗、湿润墙面。在甩浆前一天对墙面提前进行湿润,由于加气块混凝土墙体吸水速度先快后慢,吸水量大而且延续时间长,故应增加湿润次数,使甩浆有良好的凝结硬化条件,湿润标准以渗入加气块8-10mm为宜。2、不同材料的砌体表面和安装线槽修补完成并且都张铺网格布,网格布规格为4mm*4mm,宽度不少于330mm,网格布用抗裂砂浆固定,网格布每边不小于16.5㎜宽,网格布粘贴规范,确保网面平整、附着牢固稳定。3、浆料配制①、1:1水泥砂浆中加801建筑胶水8%配制,或采用专用界面剂,材料配比完成,先采用铲预拌均匀,再用机械充分搅拌均匀,搅拌完成浆料成稠状浆料。②、浆料搅拌必须使用电动搅拌机均匀搅拌,稠度满足喷浆要求,搅拌时间应为2.5~3min、拌制完成的浆料应及时投入空气压缩机中(喷浆机),应在3h内使用完成。表C1-3技术交底记录工程名称金域蓝湾三区工程交底部位25#~28#内墙面交底内容喷浆日期2016年月日4、喷浆施工①、基层清理干净,验收通过且湿润达标后方可进行喷浆施工。②、风力达到4级以上时不宜进行喷浆施工。③、喷浆施工时1.0Mpa;喷浆与结构面距离宜为0.6m~1.5m;喷枪与墙面夹角宜大于30°,且应由上而下或由左向右匀速移动进行喷射施工。④、喷射时,浆点以圆点或网状形式均匀覆盖结构基层,形成的喷点高度应为2~3mm,圆点底部直径为2~5mm。⑤、养护:喷浆浆料初凝后应采用喷雾器养护,喷雾器应保持墙面湿润,从喷浆第二天开始采用喷水养护,每天2次,养护不得少于3天,根据实际情况适当延长养护时间。四、喷浆质量要求1、喷浆表面应均匀、平整;检验方法:仔细检查所有施工界面,不得出现直径大于50mm的空白底斑。2、喷浆施工界面喷点最大高差应小于2mm,喷浆浆料平均覆盖施工截面应大于65%。3、成型并且养护完毕的喷浆颗粒应能牢固附着在基层上,无脱层、无空鼓,能够满足抹灰要求。五、成品保护1、喷浆浆料在凝结硬化期间应严防水冲、撞击、振动、以确保其与基层有足够的强度。2、完成一定范围后应及时将地面、顶棚清理干净。六、安全文明要求1、进场工人必须进行三级安全教育,遵守施工现场管理制度,服从项目部管理人员的指挥,不得围攻和辱骂管理人员。2、进入施工现场必须正确佩戴安全帽,杜绝酒后作业。3、施工中严禁随意拆除防护栏杆,如影响施工需要拆除必须经过现场施工负责人同表C1-3技术交底记录工程名称金域蓝湾三区工程交底部位25#~28#内墙面交底内容喷浆日期2016年月日意方可拆除。4、施工中严禁乱动机械设备和电气设备,用电必须有现场电工作业。5、高空作业衣着要轻便,禁止穿硬底鞋和带钉易滑鞋上班。6、施工现场使用或维修机械设备,应有防滴、漏油措施,严禁将机油滴于地表,造成水体污染。修理机械时废弃的棉丝(布)应集中回收,严禁随意丢弃或燃烧处理。7、爱惜现场工具和机械设备,严禁材料浪费,散落的材料应及时利用。8、做到工完料清,施工垃圾及时运至指定的垃圾堆放处。9、遇有恶劣天气(如风力在5级以上),影响安全施工时,禁止高空作业。技术负责人:交底人:质检员:班组负责人:表C1-3技术交底记录
