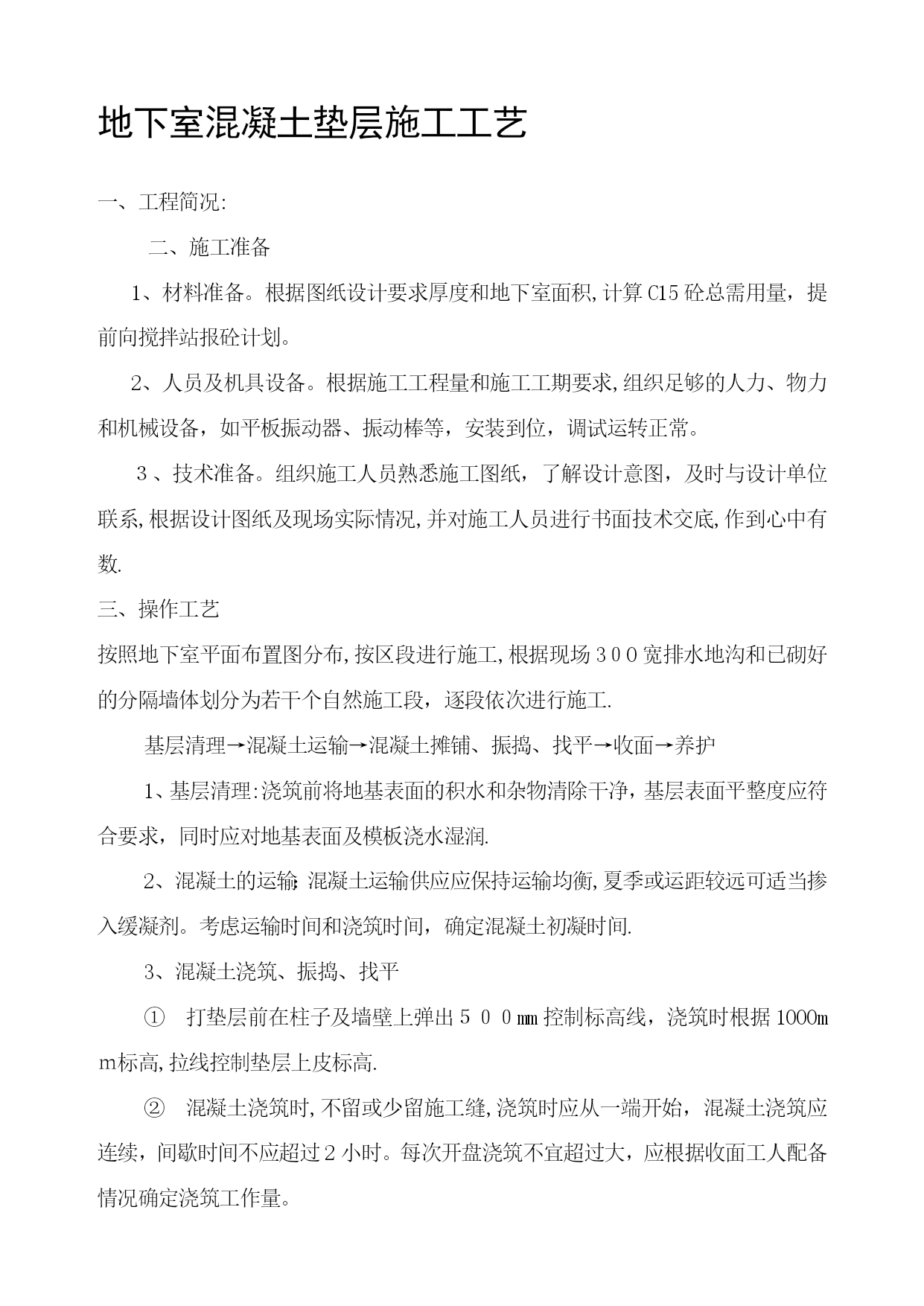

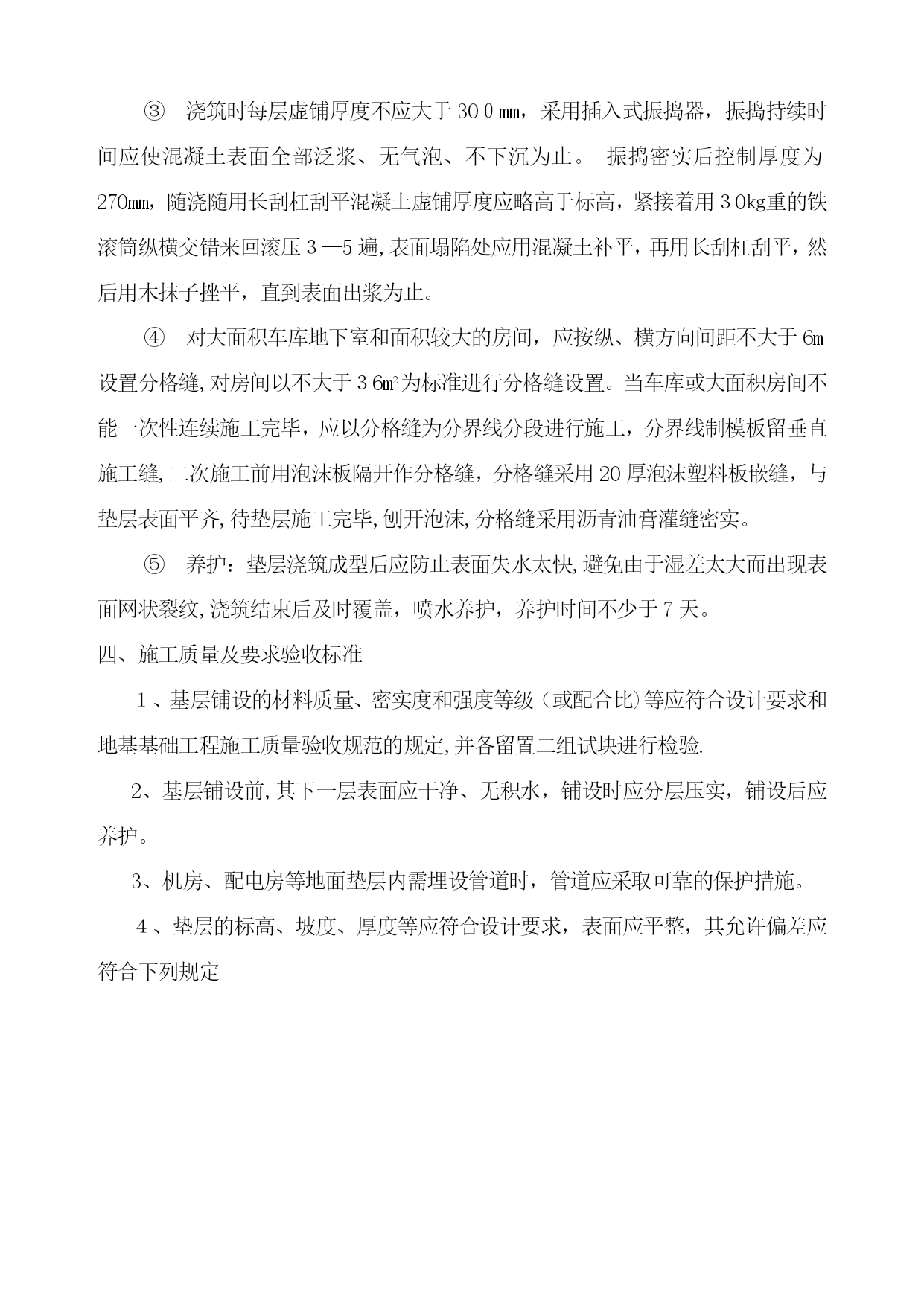

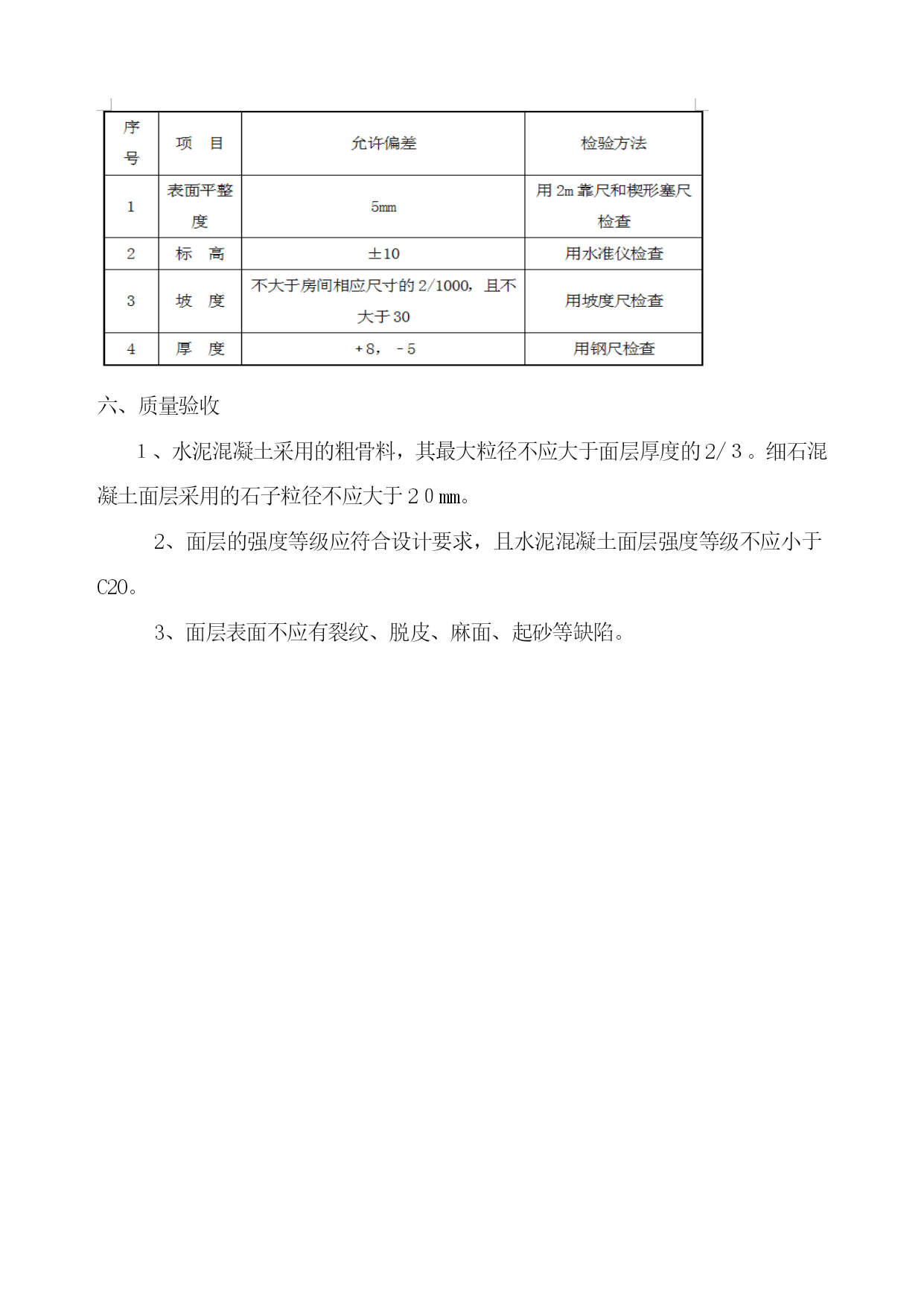

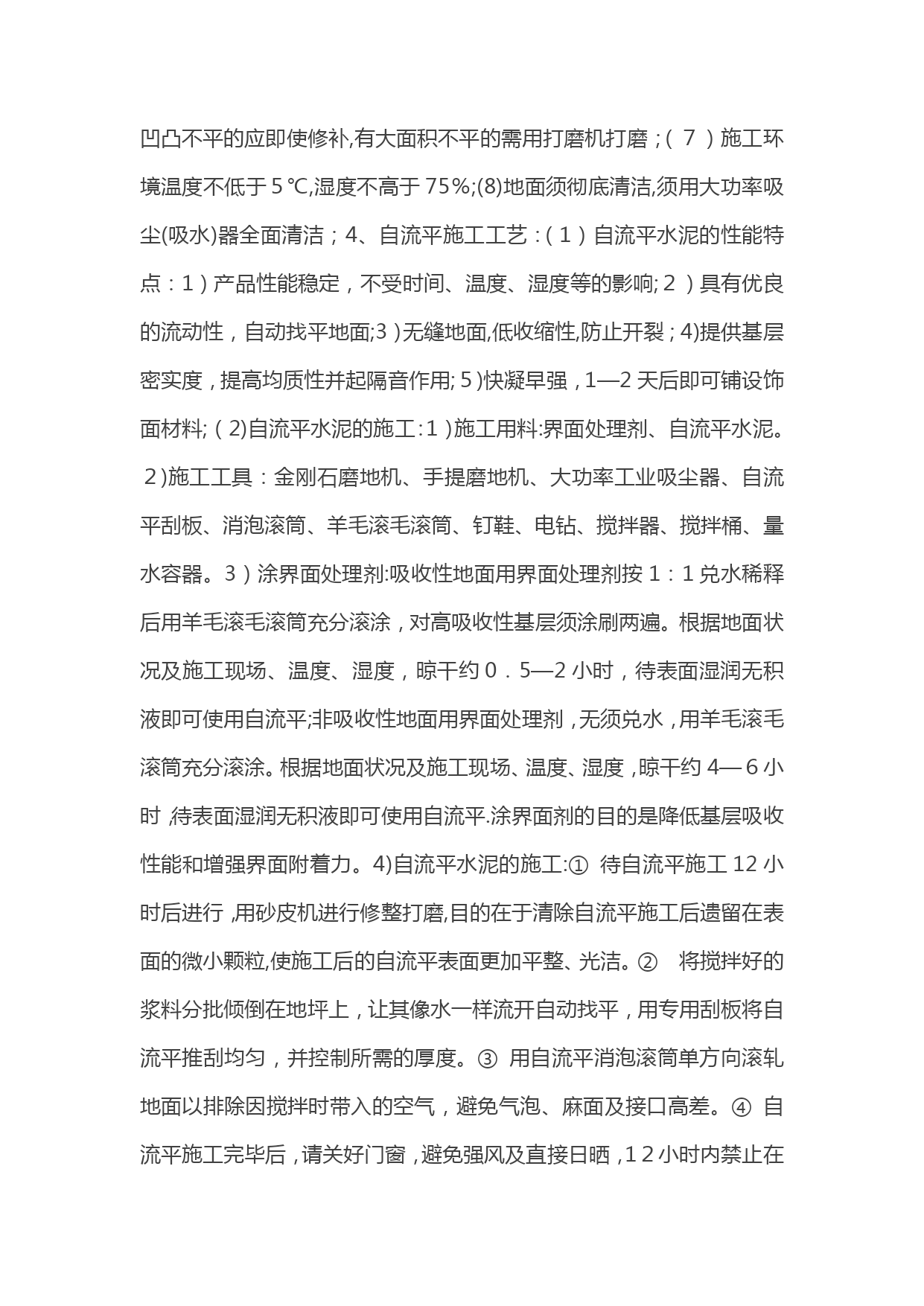

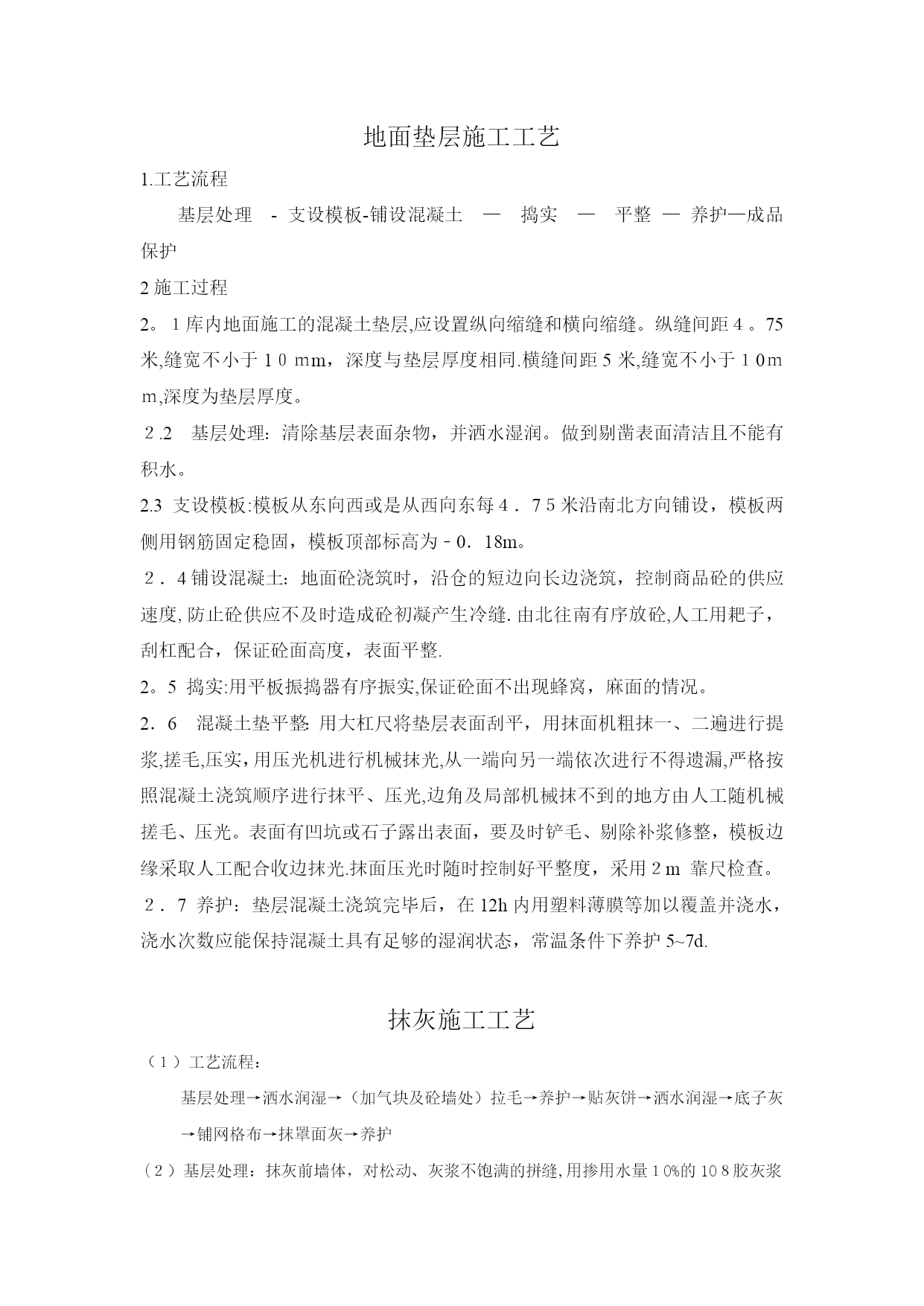

地面垫层施工工艺(完整资料)(可以直接使用,可编辑优秀版资料,欢迎下载)地面垫层施工工艺1.工艺流程基层处理-支设模板-铺设混凝土—捣实—平整—养护—成品保护2施工过程2。1库内地面施工的混凝土垫层,应设置纵向缩缝和横向缩缝。纵缝间距4。75米,缝宽不小于10mm,深度与垫层厚度相同.横缝间距5米,缝宽不小于10mm,深度为垫层厚度。2.2基层处理:清除基层表面杂物,并洒水湿润。做到剔凿表面清洁且不能有积水。2.3支设模板:模板从东向西或是从西向东每4.75米沿南北方向铺设,模板两侧用钢筋固定稳固,模板顶部标高为﹣0.18m。2.4铺设混凝土:地面砼浇筑时,沿仓的短边向长边浇筑,控制商品砼的供应速度,防止砼供应不及时造成砼初凝产生冷缝.由北往南有序放砼,人工用耙子,刮杠配合,保证砼面高度,表面平整.2。5捣实:用平板振捣器有序振实,保证砼面不出现蜂窝,麻面的情况。2.6混凝土垫平整:用大杠尺将垫层表面刮平,用抹面机粗抹一、二遍进行提浆,搓毛,压实,用压光机进行机械抹光,从一端向另一端依次进行不得遗漏,严格按照混凝土浇筑顺序进行抹平、压光,边角及局部机械抹不到的地方由人工随机械搓毛、压光。表面有凹坑或石子露出表面,要及时铲毛、剔除补浆修整,模板边缘采取人工配合收边抹光.抹面压光时随时控制好平整度,采用2m靠尺检查。2.7养护:垫层混凝土浇筑完毕后,在12h内用塑料薄膜等加以覆盖并浇水,浇水次数应能保持混凝土具有足够的湿润状态,常温条件下养护5~7d.抹灰施工工艺(1)工艺流程:基层处理→洒水润湿→(加气块及砼墙处)拉毛→养护→贴灰饼→洒水润湿→底子灰→铺网格布→抹罩面灰→养护(2)基层处理:抹灰前墙体,对松动、灰浆不饱满的拼缝,用掺用水量10%的108胶灰浆填塞密实。将露出墙面的舌头灰刮净,墙面的凸出部位剔凿平整。墙面坑凹不平处、砌块缺楞掉角的以及剔凿的设备管线槽、洞,应用胶灰整修密实、平顺。用靠尺检查墙体的垂直偏差及平整度,将抹灰基层处理完好.洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。其中加气混凝土块吸水速度先快后慢,吸水量慢而延续时间长,故应增加浇水的次数,使喷浆、抹灰层有良好的凝结硬化条件,不致在浆粒、砂浆的硬化过程中水分被加气混凝土吸走。浇水量以水分渗入砌块深度8~10mm为宜(可用刀刮开),且浇水宜在抹灰前48小时进行.喷浆、抹灰时墙面进行前4小时再喷一遍水,但抹灰时墙面不显浮水,以利砂浆强度增长,不易出现空鼓、裂缝。拉毛:用混合好的专用界面剂用扫帚甩在墙面或砼面上或采用机械喷涂,使其凝固在光滑的基层表面,用手掰不动为好,厚度为3mm。养护:每天浇水湿润3次。(6)贴灰饼、冲筋:用靠尺检测一遍墙面不同部位的垂直、平整情况,以墙面的实际高度决定灰饼和冲筋的数量.用同墙面抹灰配比的砂浆做成100mm见方的灰饼。灰饼厚度以满足墙面抹灰达到垂直度的要求为宜。上下灰饼用找垂直,水平方向用靠尺板或拉通线找平,先上后下。保证墙面上、下灰饼表面处在同一平面内,作为冲筋的依据。冲筋:依照已贴好的灰饼,从水平或垂直方向各灰饼之间用同墙面抹灰配比的砂浆冲筋,反复搓平,上下吊垂直.(7)挂钢丝网:不同材料基体用钢丝网防止开裂,宽度保证交接处每边200mm.(本条适用于卫生间内墙抹灰)(8)抹底子灰:底灰采用1:1:6水泥石灰膏砂浆打底,厚度为9mm(内墙为8mm不包含卫生间),应分层分遍与所冲筋抹平,用大杠刮平找直,木抹子搓平搓毛。用托线板检查,要求垂直、平整,阴、阳角方正,顶板(梁)与墙面交角顺直,管后阴角顺直、平整、洁净。(9)铺网格布:外墙满铺网格布,内墙没有网格布,宽度200mm。满铺网格布在阴阳角时要求做好加强翻边。加强网与各基体的搭接宽度不应小于200mm.(10)抹罩面灰:底灰约六、七成干时即抹罩面灰,用1∶2.5水泥砂浆先刮一层,随之抹平,粗压一遍,再抹第二遍,从上到下,顺序进行,压实、赶光.随后用铁抹子抹平、赶光,最后用硬塑料抹子顺抹纹压光。污染处应清刷干净,不甩破活。抹完灰后注意喷水养护,抹完后一周内,每天至少浇水养护两次,防止空鼓裂缝.室内墙面阳角处用1:2水泥砂浆做护角,高度不小于2m,每侧宽度不小于50mm。砌体操作工艺1、施工流程(1)墙体放线:墙体施工前,应将基础顶面按标高找平,依据图纸放出第一皮砌块的轴线,砌体的边线及门窗洞口位置线.(2)砌块提前2d进行浇水湿润,浇水时把砌块上的浮尘冲洗干净。(3)根据砌块砌体标高要求立好皮数杆,皮数杆立在砌体的转角处,纵向长度一般不应大于15m立一根。(4)砌块的排列:应根据工程设计施工图纸,结合砌块的品种规格,绘制砌体砌块的排列图,经审核无误后,按图进行排列。排列应从基础梁顶面进行,排列时应尽量采用
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

地面垫层施工工艺(完整资料)

文档大小:1.6MB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
