您所在位置: 网站首页 / 文档列表 / 修缮加固与改造 / 文档详情
小区整改施工方案.doc 立即下载
上传人:天马****23 上传时间:2024-09-08 格式:DOC 页数:102 大小:2.7MB 金币:10 举报 版权申诉
预览加载中,请您耐心等待几秒...

小区整改施工方案.doc

小区整改施工方案.doc

预览

免费试读已结束,剩余 92 页请下载文档后查看

10 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

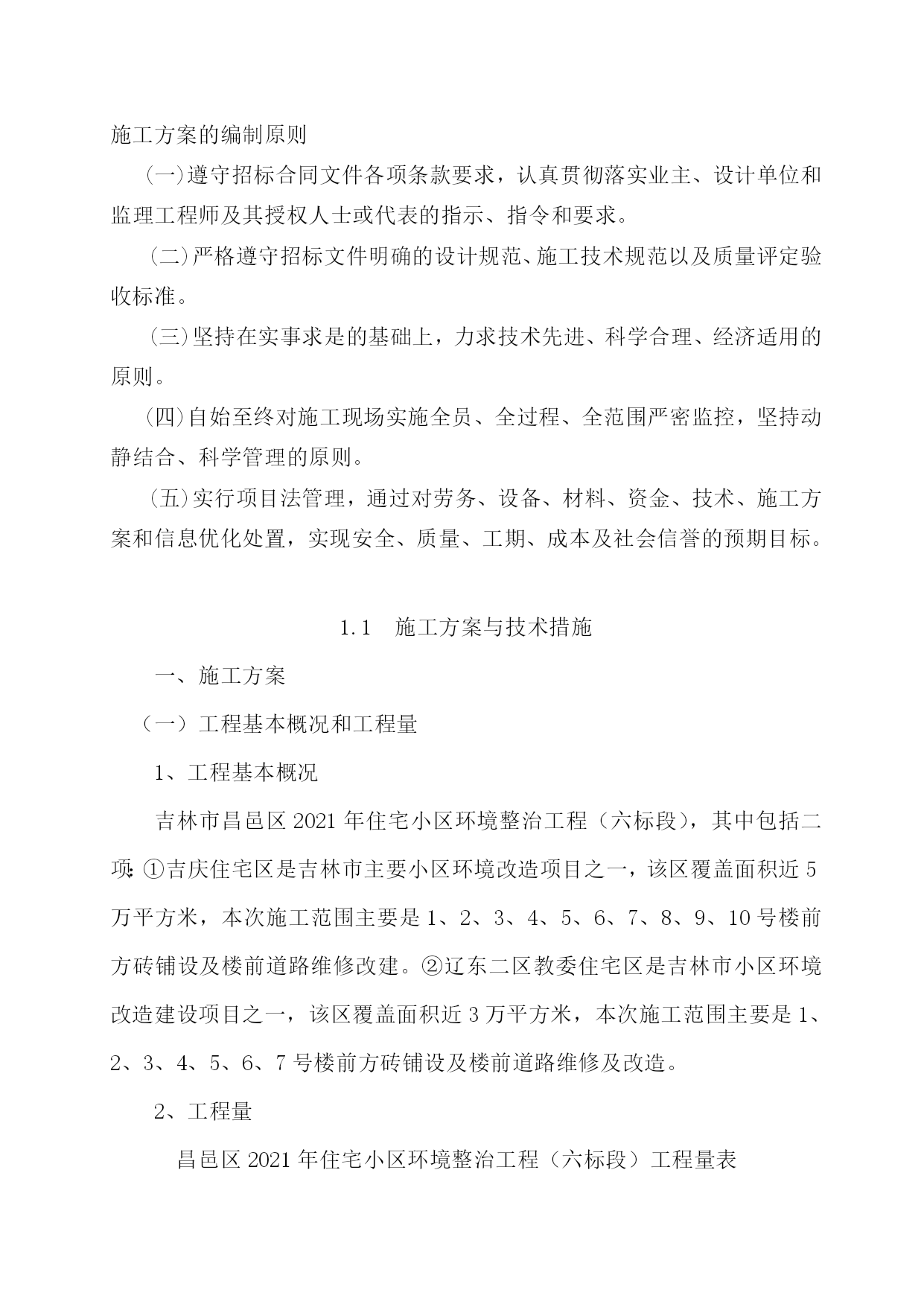

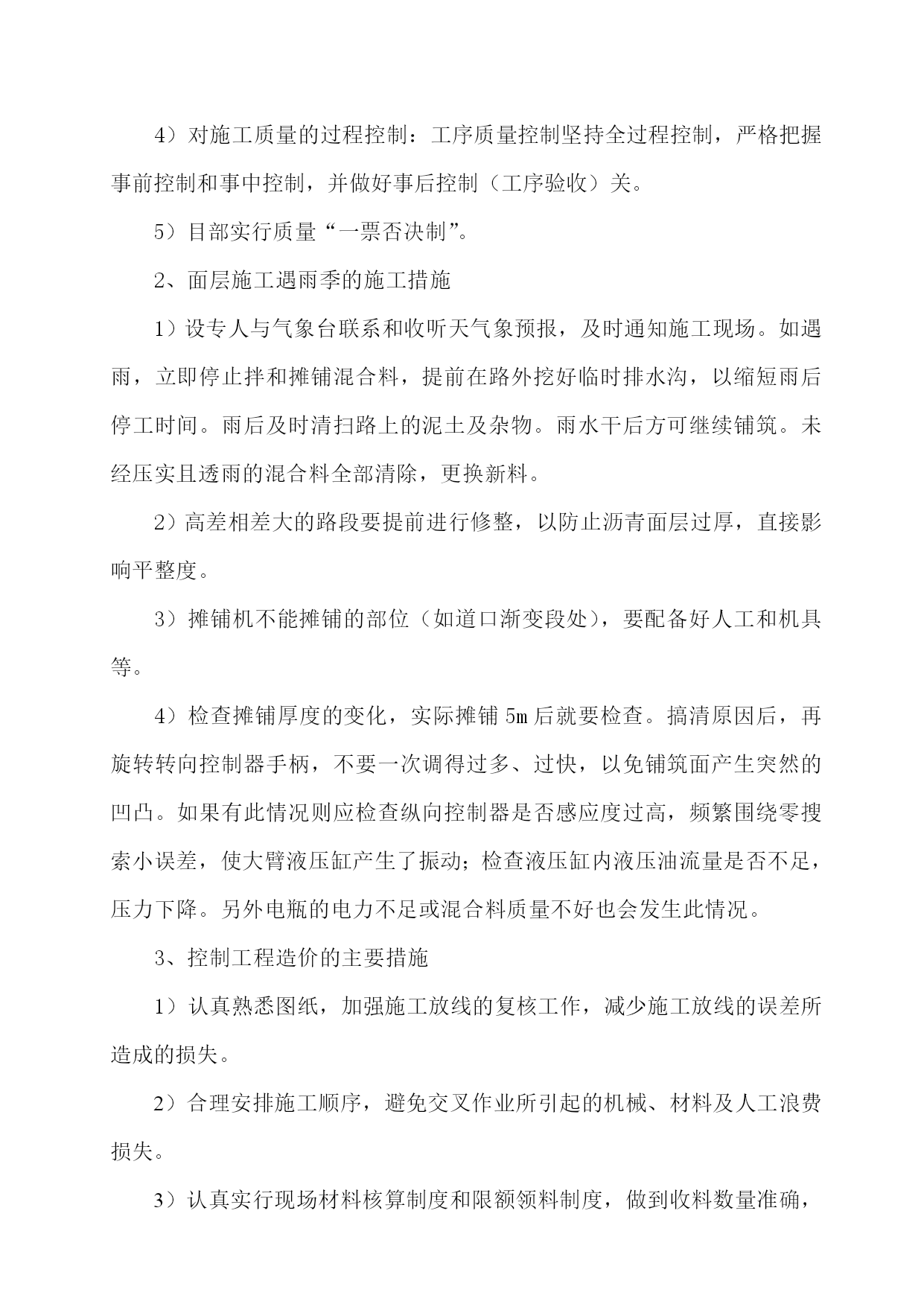

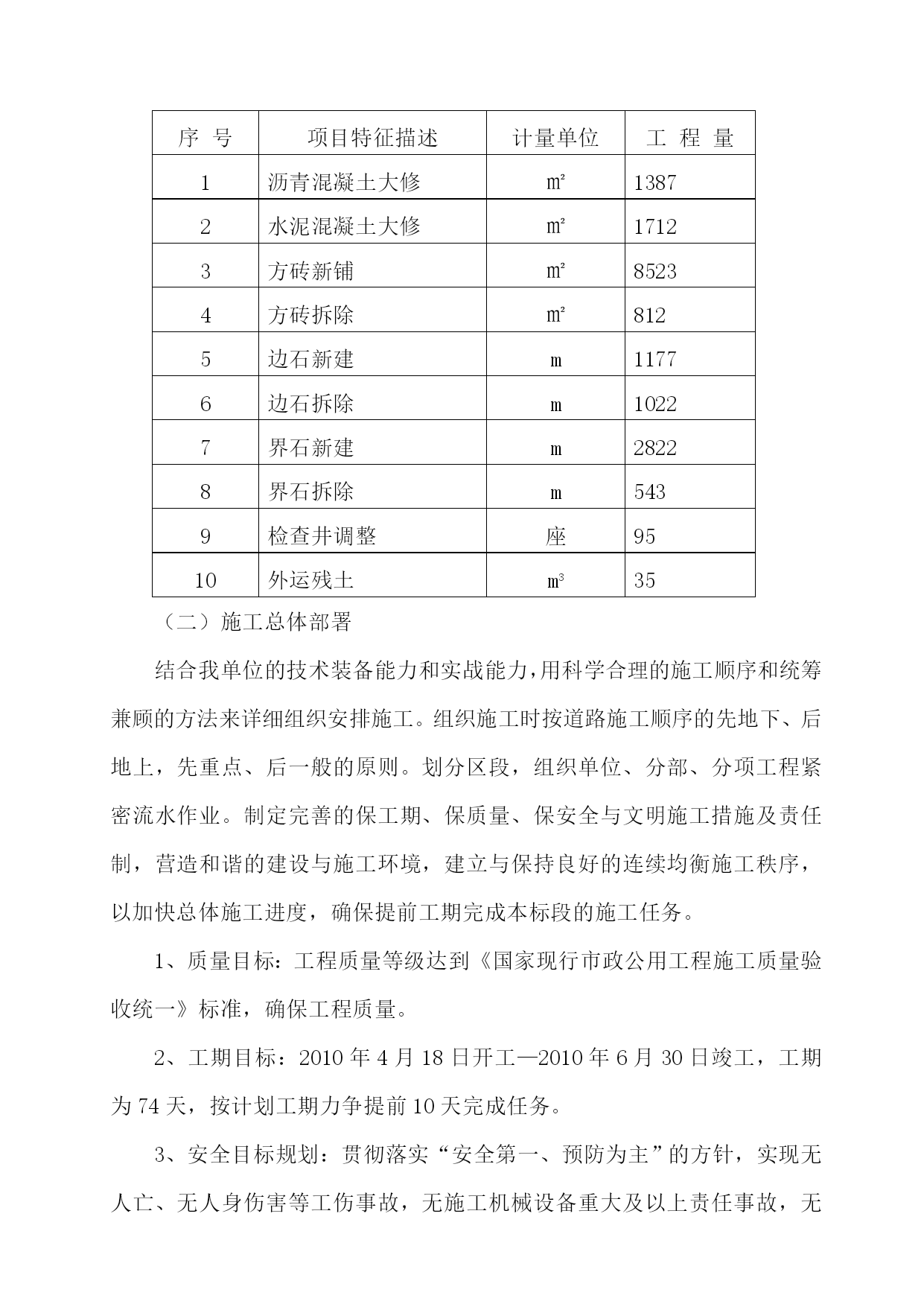

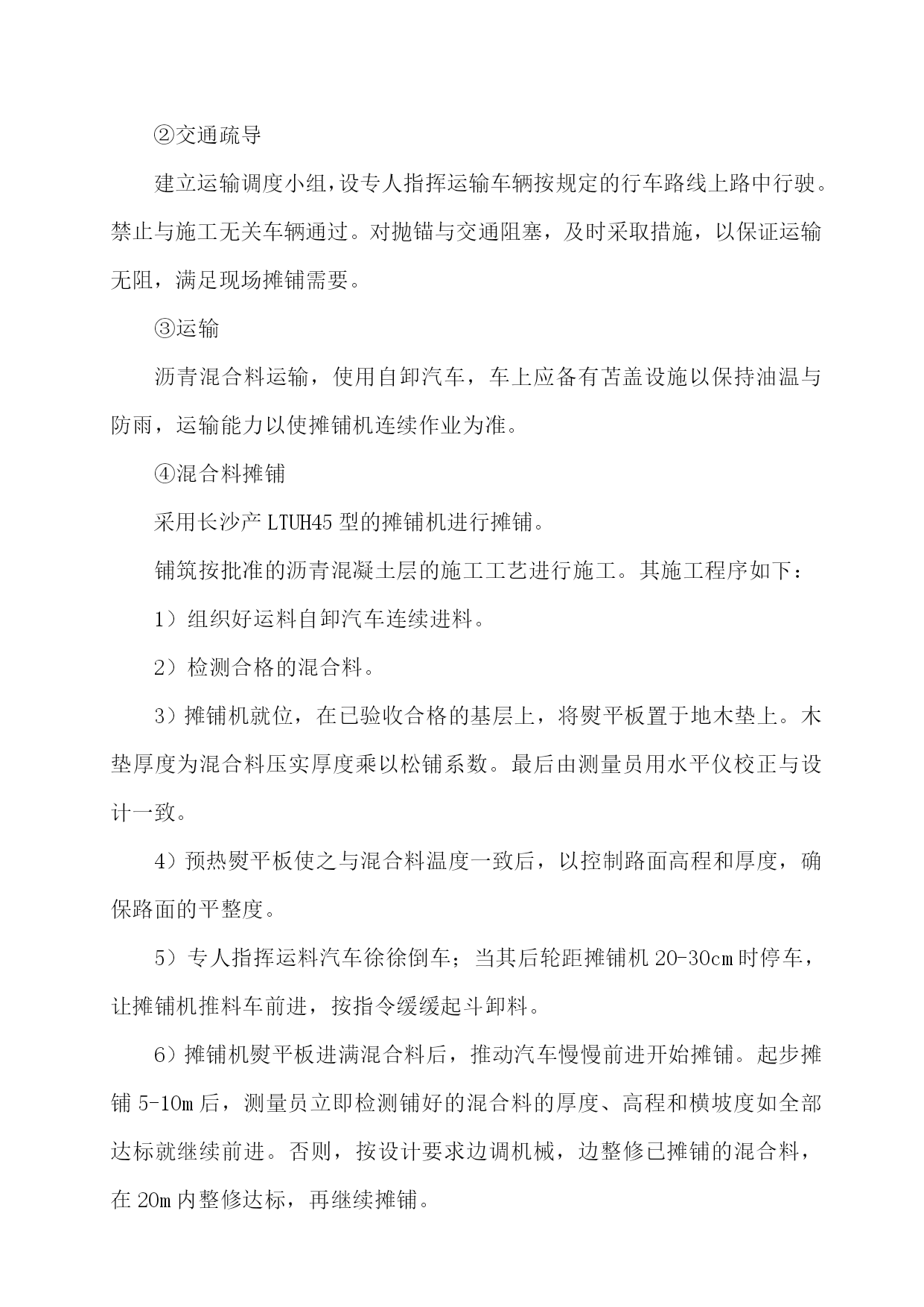

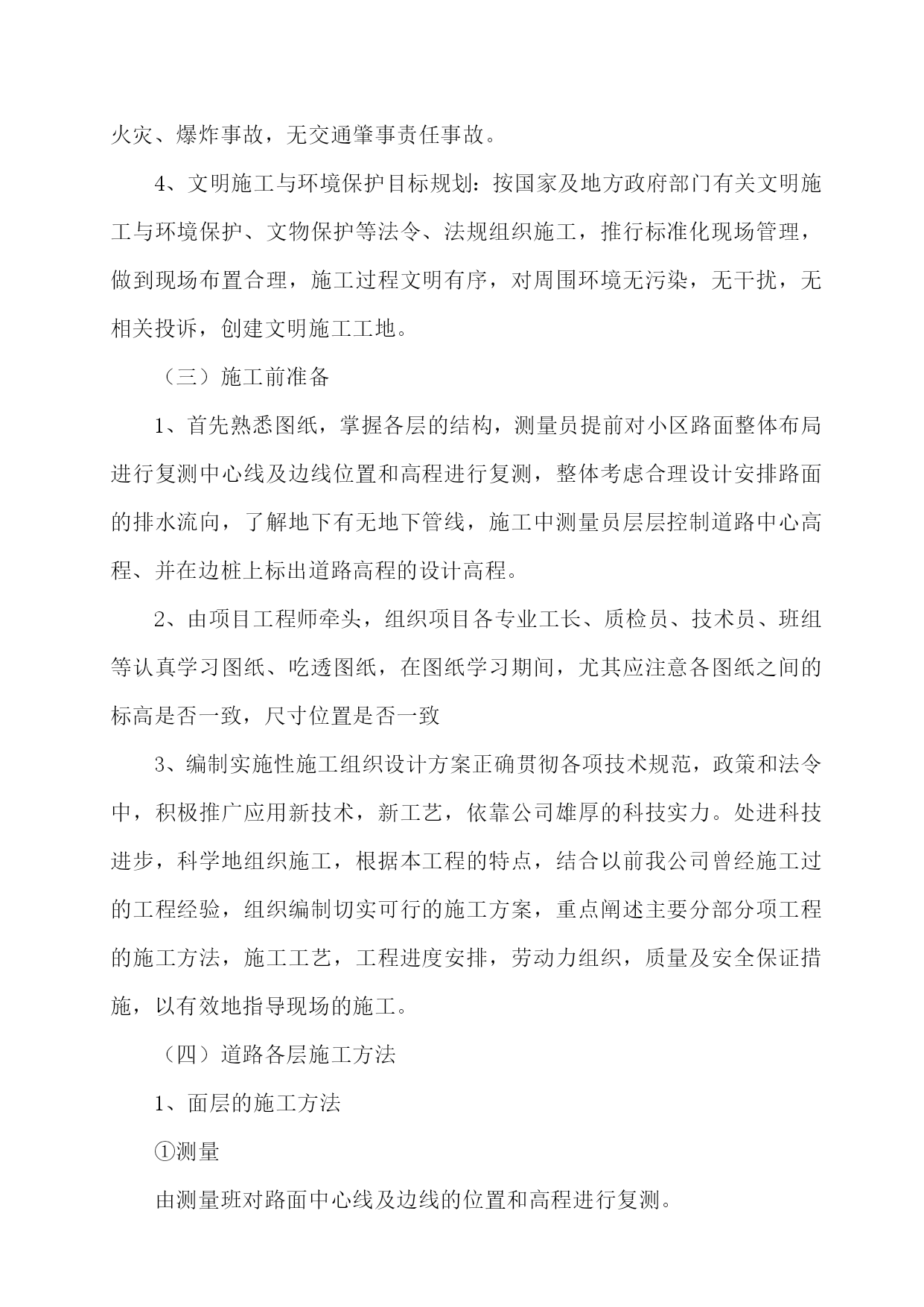

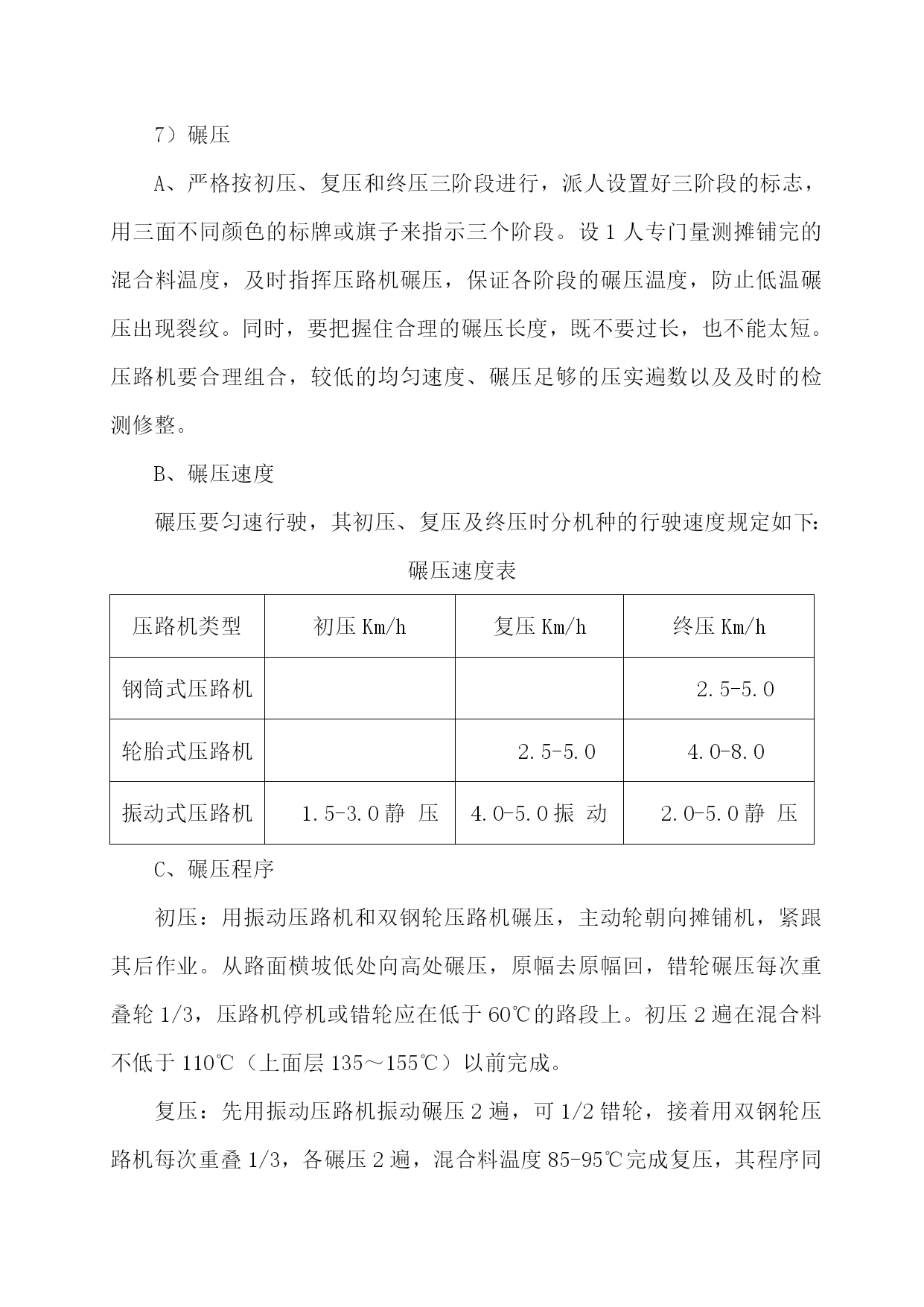

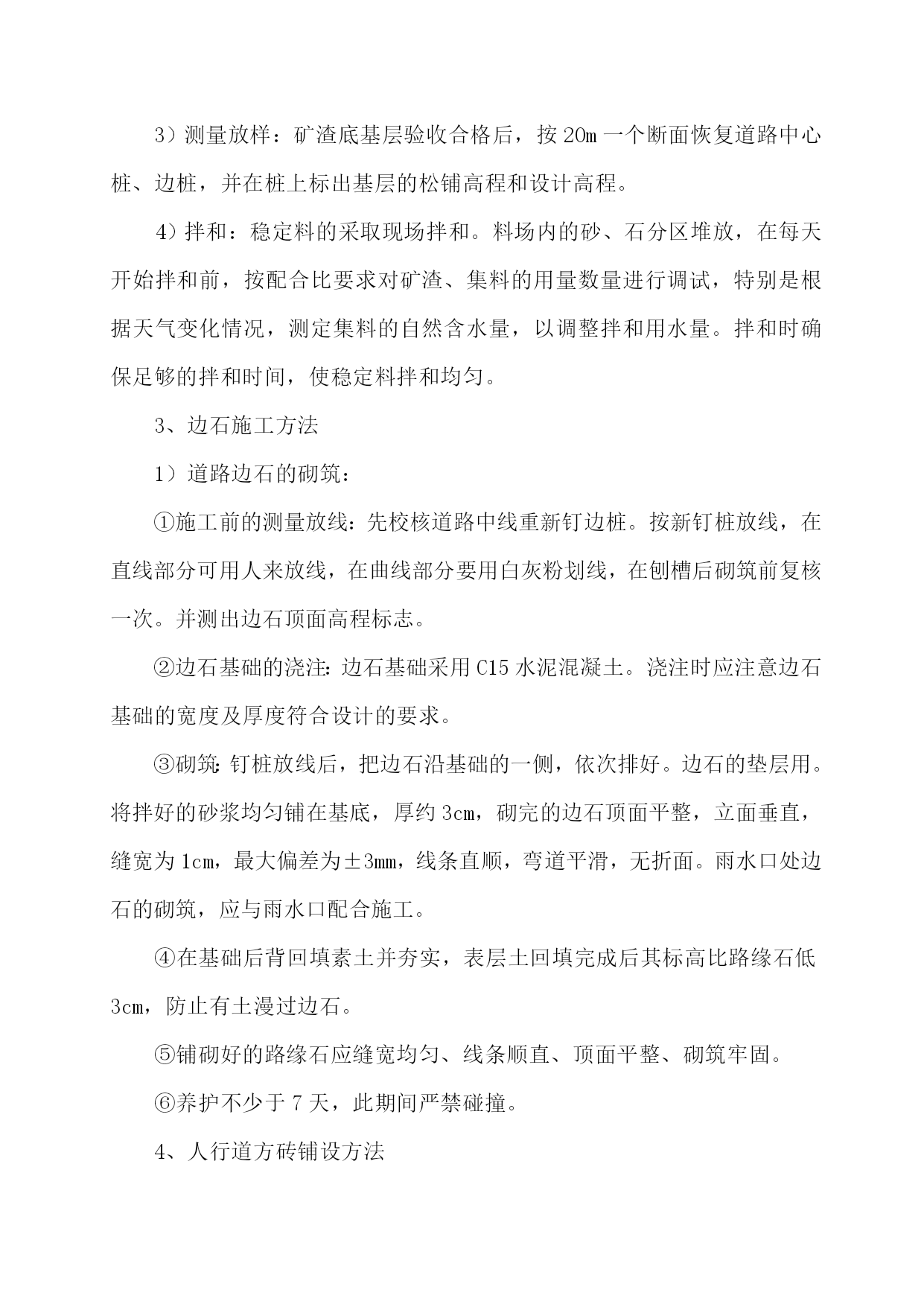

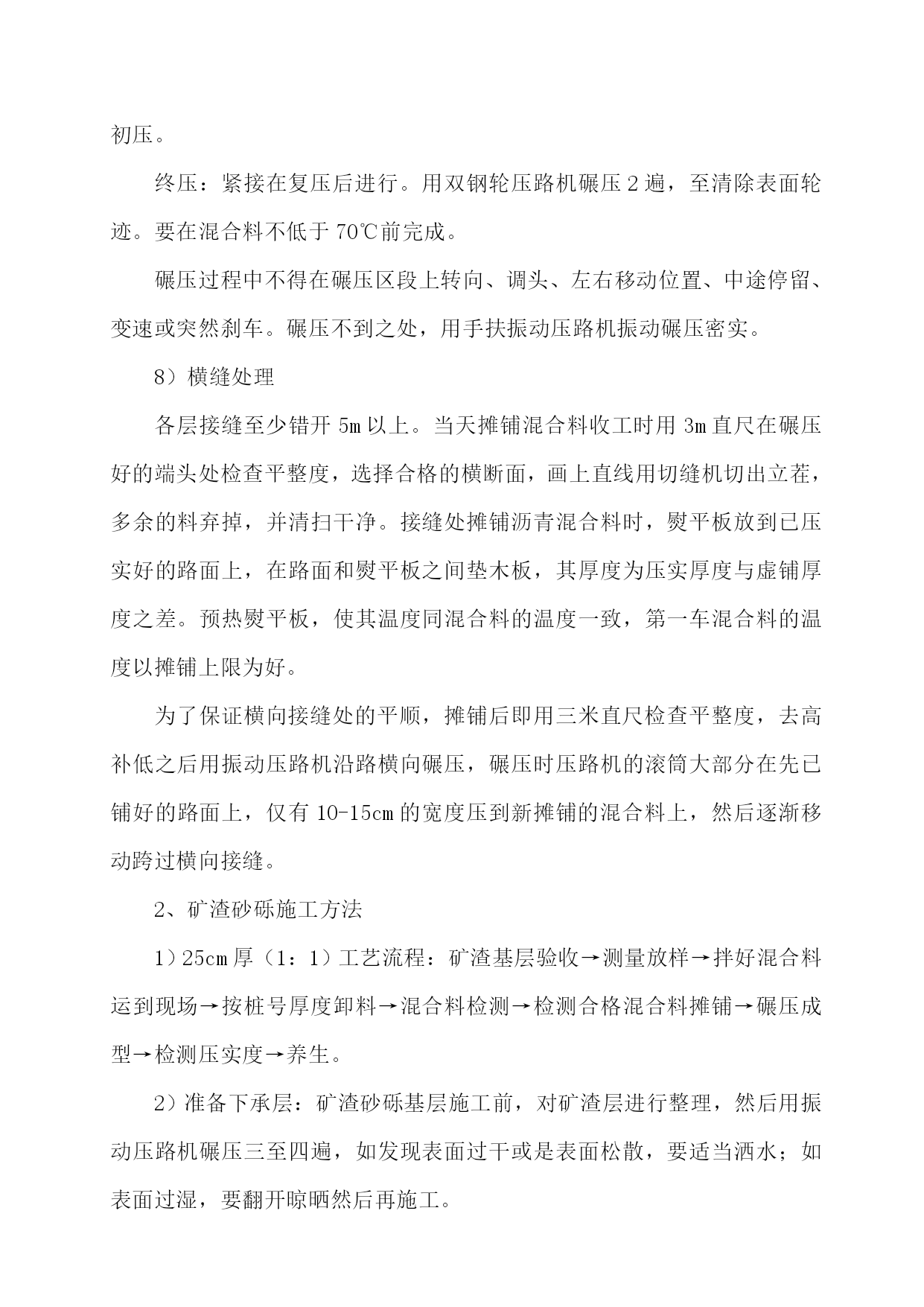

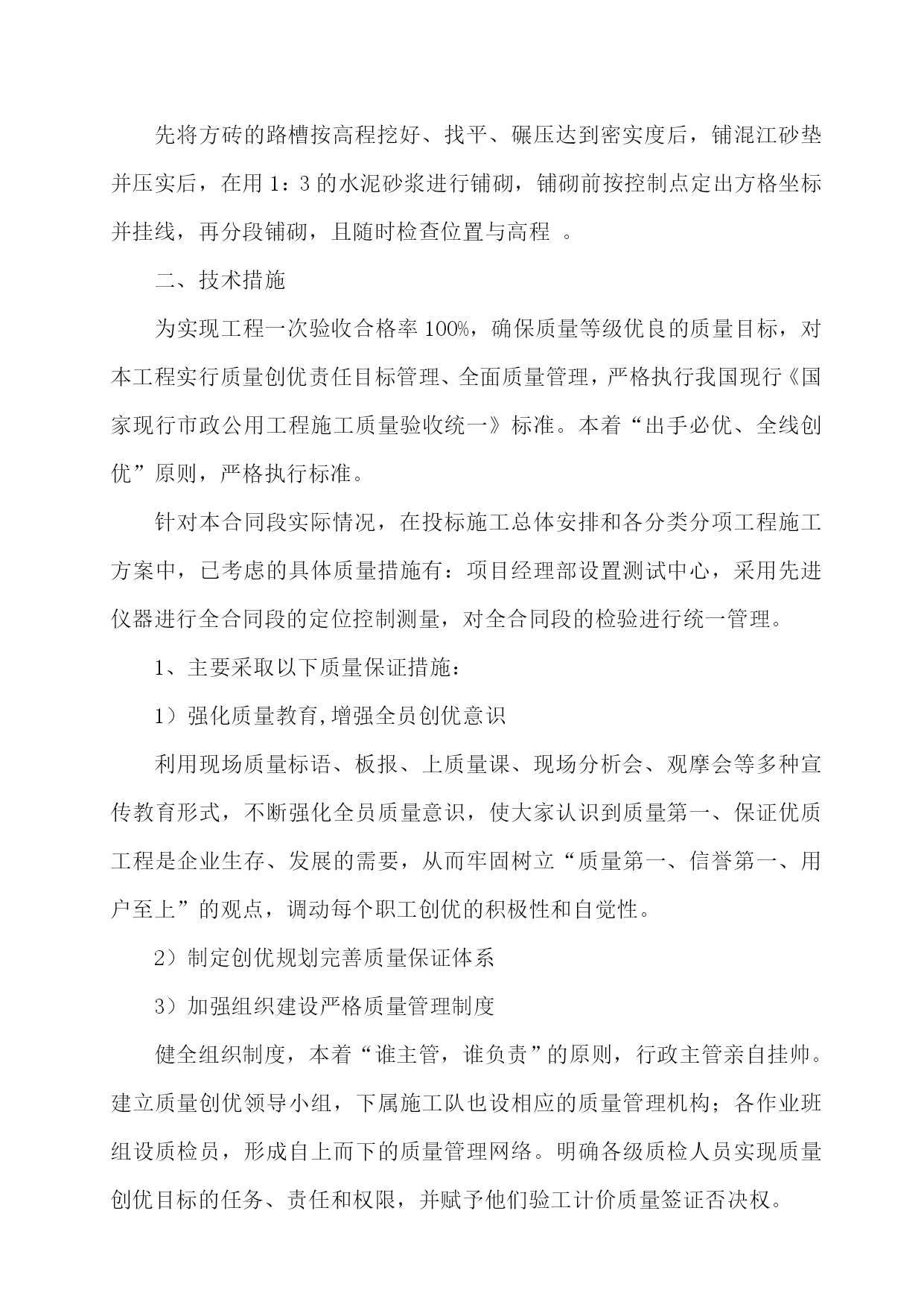

小区整改施工方案优质资料(可以直接使用,可编辑优质资料,欢迎下载)施工方案的编制原则(一)遵守招标合同文件各项条款要求,认真贯彻落实业主、设计单位和监理工程师及其授权人士或代表的指示、指令和要求。(二)严格遵守招标文件明确的设计规范、施工技术规范以及质量评定验收标准。(三)坚持在实事求是的基础上,力求技术先进、科学合理、经济适用的原则。(四)自始至终对施工现场实施全员、全过程、全范围严密监控,坚持动静结合、科学管理的原则。(五)实行项目法管理,通过对劳务、设备、材料、资金、技术、施工方案和信息优化处置,实现安全、质量、工期、成本及社会信誉的预期目标。1.1施工方案与技术措施一、施工方案(一)工程基本概况和工程量1、工程基本概况吉林市昌邑区2021年住宅小区环境整治工程(六标段),其中包括二项:①吉庆住宅区是吉林市主要小区环境改造项目之一,该区覆盖面积近5万平方米,本次施工范围主要是1、2、3、4、5、6、7、8、9、10号楼前方砖铺设及楼前道路维修改建。②辽东二区教委住宅区是吉林市小区环境改造建设项目之一,该区覆盖面积近3万平方米,本次施工范围主要是1、2、3、4、5、6、7号楼前方砖铺设及楼前道路维修及改造。2、工程量昌邑区2021年住宅小区环境整治工程(六标段)工程量表序号项目特征描述计量单位工程量1沥青混凝土大修㎡13872水泥混凝土大修㎡17123方砖新铺㎡85234方砖拆除㎡8125边石新建m11776边石拆除m10227界石新建m28228界石拆除m5439检查井调整座9510外运残土m335(二)施工总体部署结合我单位的技术装备能力和实战能力,用科学合理的施工顺序和统筹兼顾的方法来详细组织安排施工。组织施工时按道路施工顺序的先地下、后地上,先重点、后一般的原则。划分区段,组织单位、分部、分项工程紧密流水作业。制定完善的保工期、保质量、保安全与文明施工措施及责任制,营造和谐的建设与施工环境,建立与保持良好的连续均衡施工秩序,以加快总体施工进度,确保提前工期完成本标段的施工任务。1、质量目标:工程质量等级达到《国家现行市政公用工程施工质量验收统一》标准,确保工程质量。2、工期目标:2010年4月18日开工—2010年6月30日竣工,工期为74天,按计划工期力争提前10天完成任务。3、安全目标规划:贯彻落实“安全第一、预防为主”的方针,实现无人亡、无人身伤害等工伤事故,无施工机械设备重大及以上责任事故,无火灾、爆炸事故,无交通肇事责任事故。4、文明施工与环境保护目标规划:按国家及地方政府部门有关文明施工与环境保护、文物保护等法令、法规组织施工,推行标准化现场管理,做到现场布置合理,施工过程文明有序,对周围环境无污染,无干扰,无相关投诉,创建文明施工工地。(三)施工前准备1、首先熟悉图纸,掌握各层的结构,测量员提前对小区路面整体布局进行复测中心线及边线位置和高程进行复测,整体考虑合理设计安排路面的排水流向,了解地下有无地下管线,施工中测量员层层控制道路中心高程、并在边桩上标出道路高程的设计高程。2、由项目工程师牵头,组织项目各专业工长、质检员、技术员、班组等认真学习图纸、吃透图纸,在图纸学习期间,尤其应注意各图纸之间的标高是否一致,尺寸位置是否一致3、编制实施性施工组织设计方案正确贯彻各项技术规范,政策和法令中,积极推广应用新技术,新工艺,依靠公司雄厚的科技实力。处进科技进步,科学地组织施工,根据本工程的特点,结合以前我公司曾经施工过的工程经验,组织编制切实可行的施工方案,重点阐述主要分部分项工程的施工方法,施工工艺,工程进度安排,劳动力组织,质量及安全保证措施,以有效地指导现场的施工。(四)道路各层施工方法1、面层的施工方法①测量由测量班对路面中心线及边线的位置和高程进行复测。②交通疏导建立运输调度小组,设专人指挥运输车辆按规定的行车路线上路中行驶。禁止与施工无关车辆通过。对抛锚与交通阻塞,及时采取措施,以保证运输无阻,满足现场摊铺需要。③运输沥青混合料运输,使用自卸汽车,车上应备有苫盖设施以保持油温与防雨,运输能力以使摊铺机连续作业为准。④混合料摊铺采用长沙产LTUH45型的摊铺机进行摊铺。铺筑按批准的沥青混凝土层的施工工艺进行施工。其施工程序如下:1)组织好运料自卸汽车连续进料。2)检测合格的混合料。3)摊铺机就位,在已验收合格的基层上,将熨平板置于地木垫上。木垫厚度为混合料压实厚度乘以松铺系数。最后由测量员用水平仪校正与设计一致。4)预热熨平板使之与混合料温度一致后,以控制路面高程和厚度,确保路面的平整度。5)专人指挥运料汽车徐徐倒车;当其后轮距摊铺机20-30cm时停车,让摊铺机推料车前进,按指令缓缓起斗卸料。6)摊铺机熨平板进
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

小区整改施工方案

文档大小:2.7MB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
