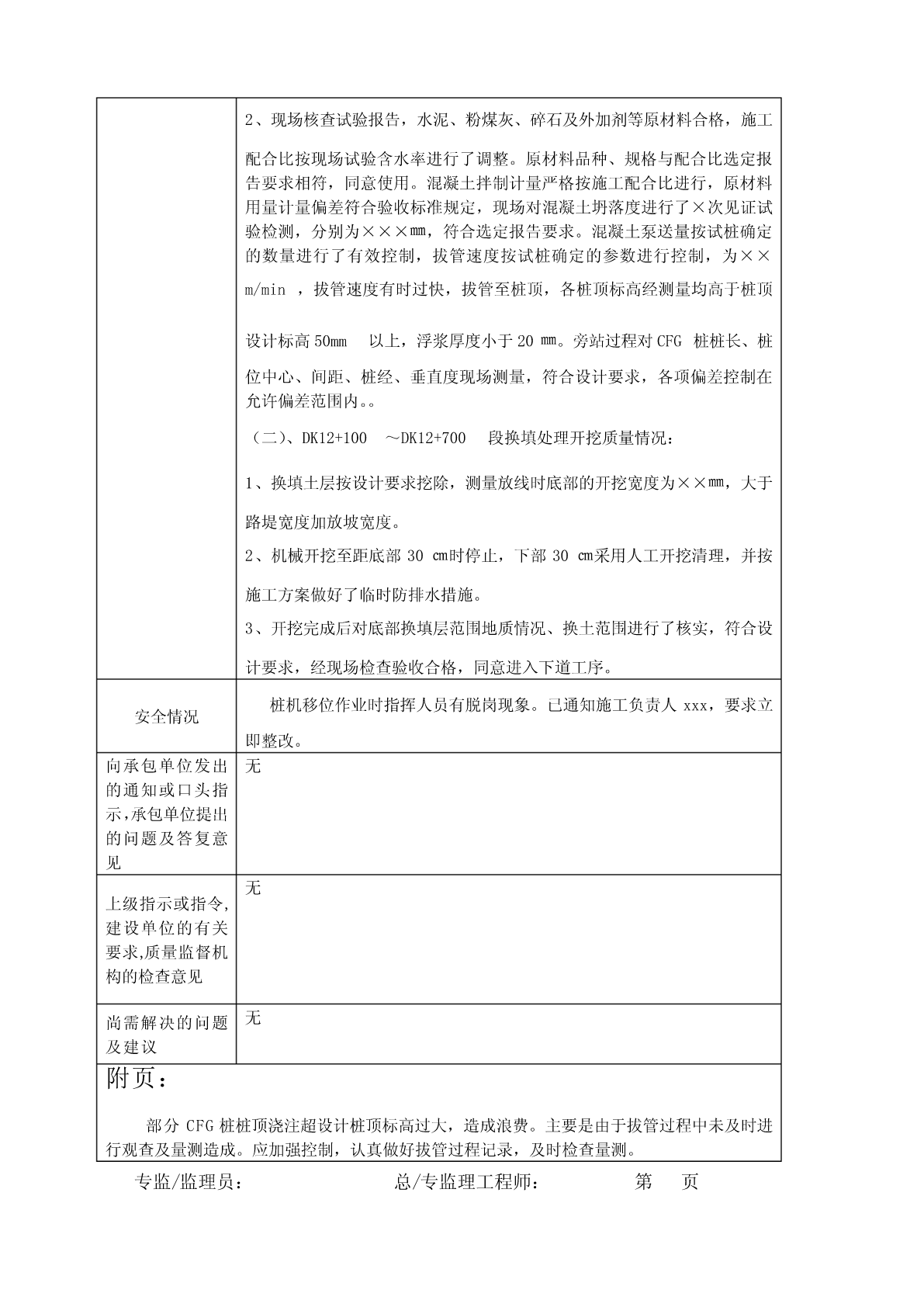

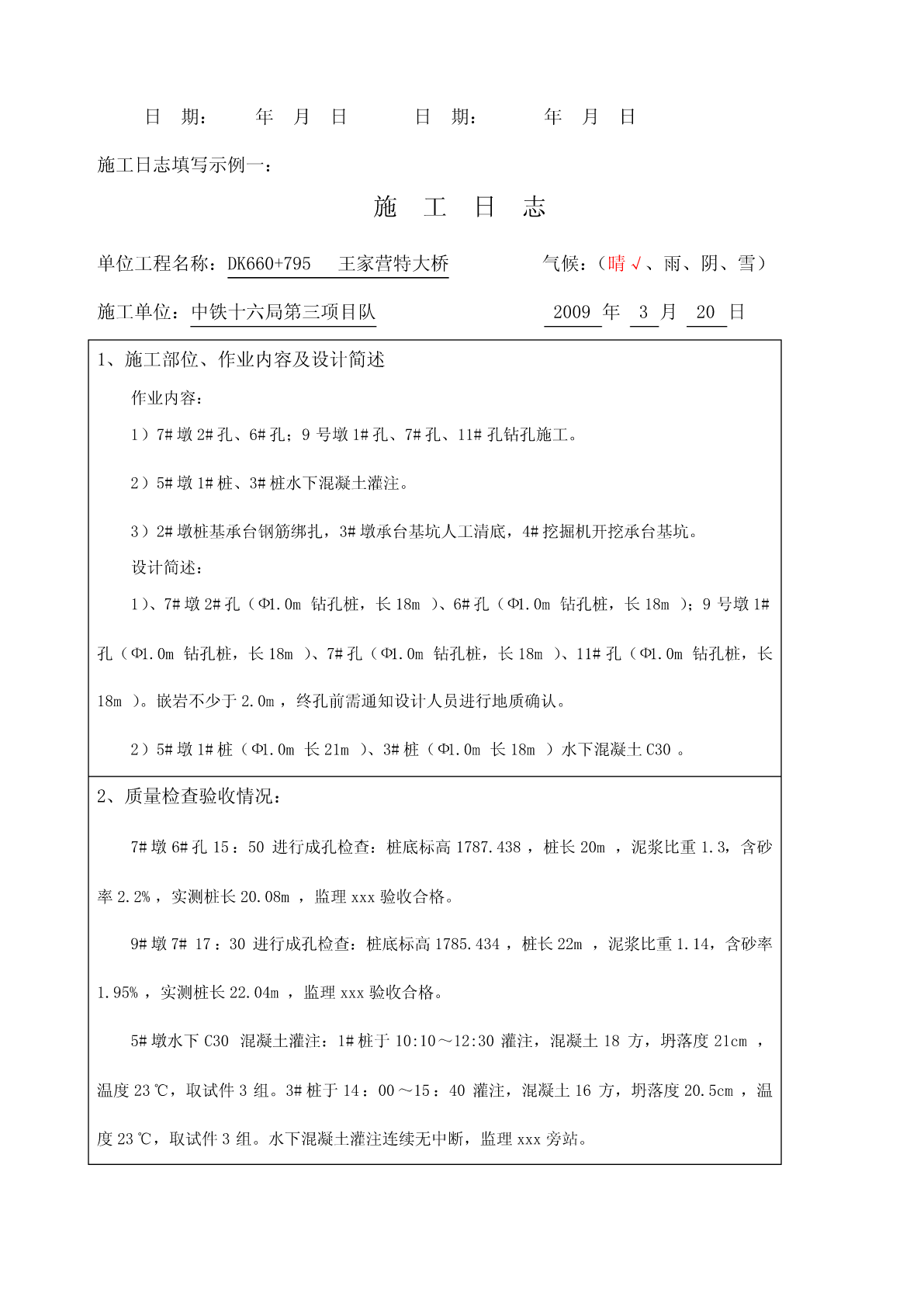

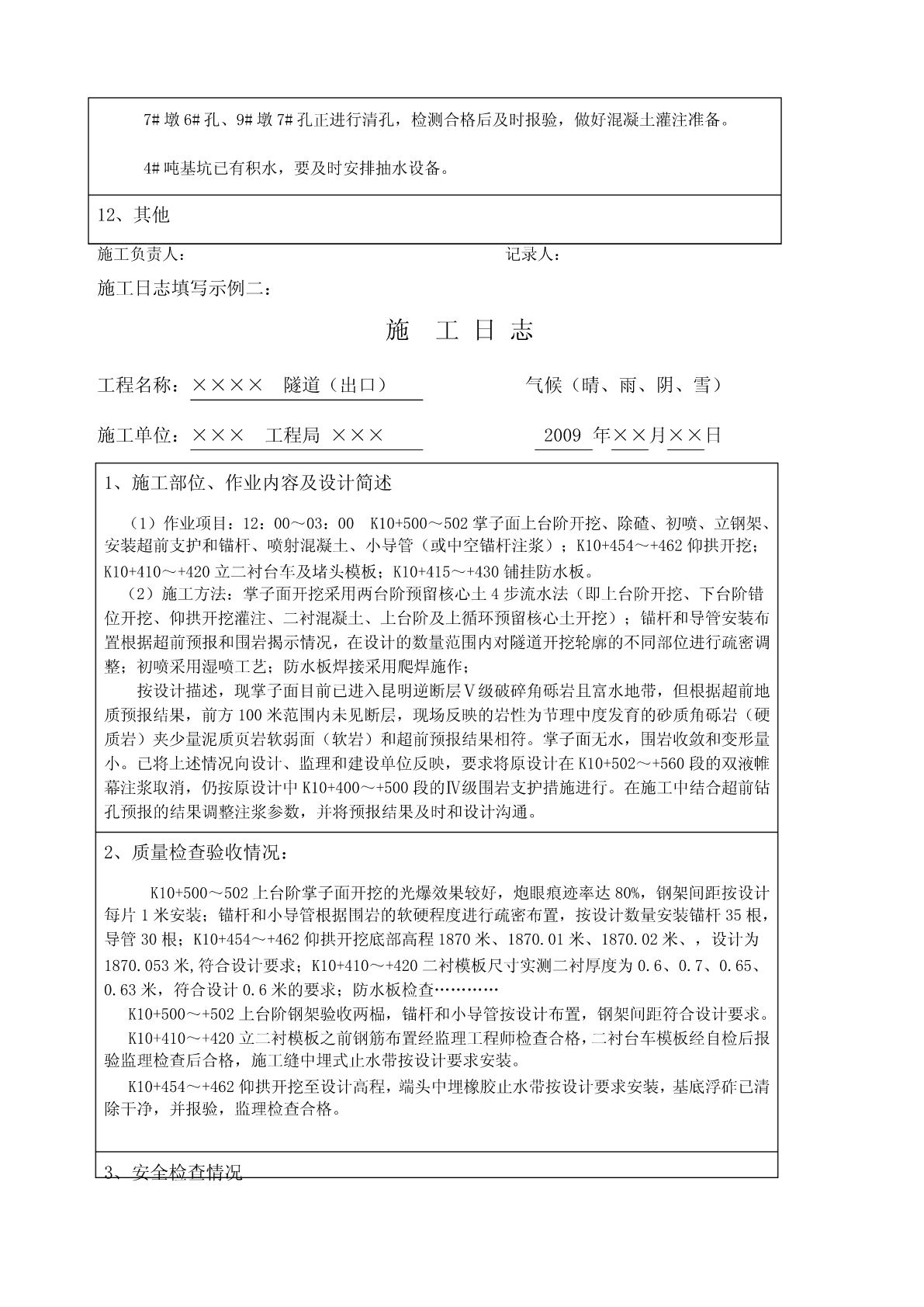

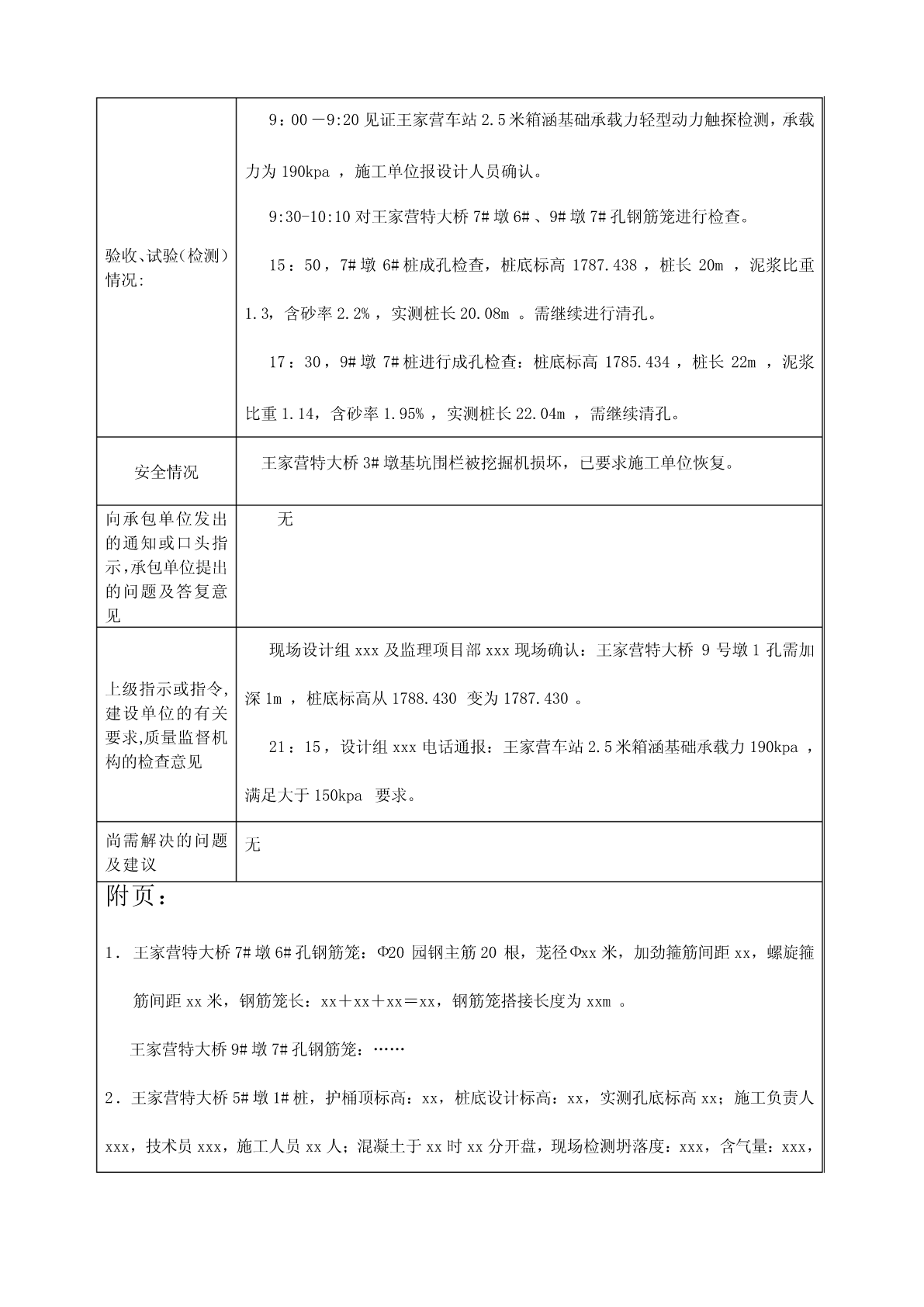

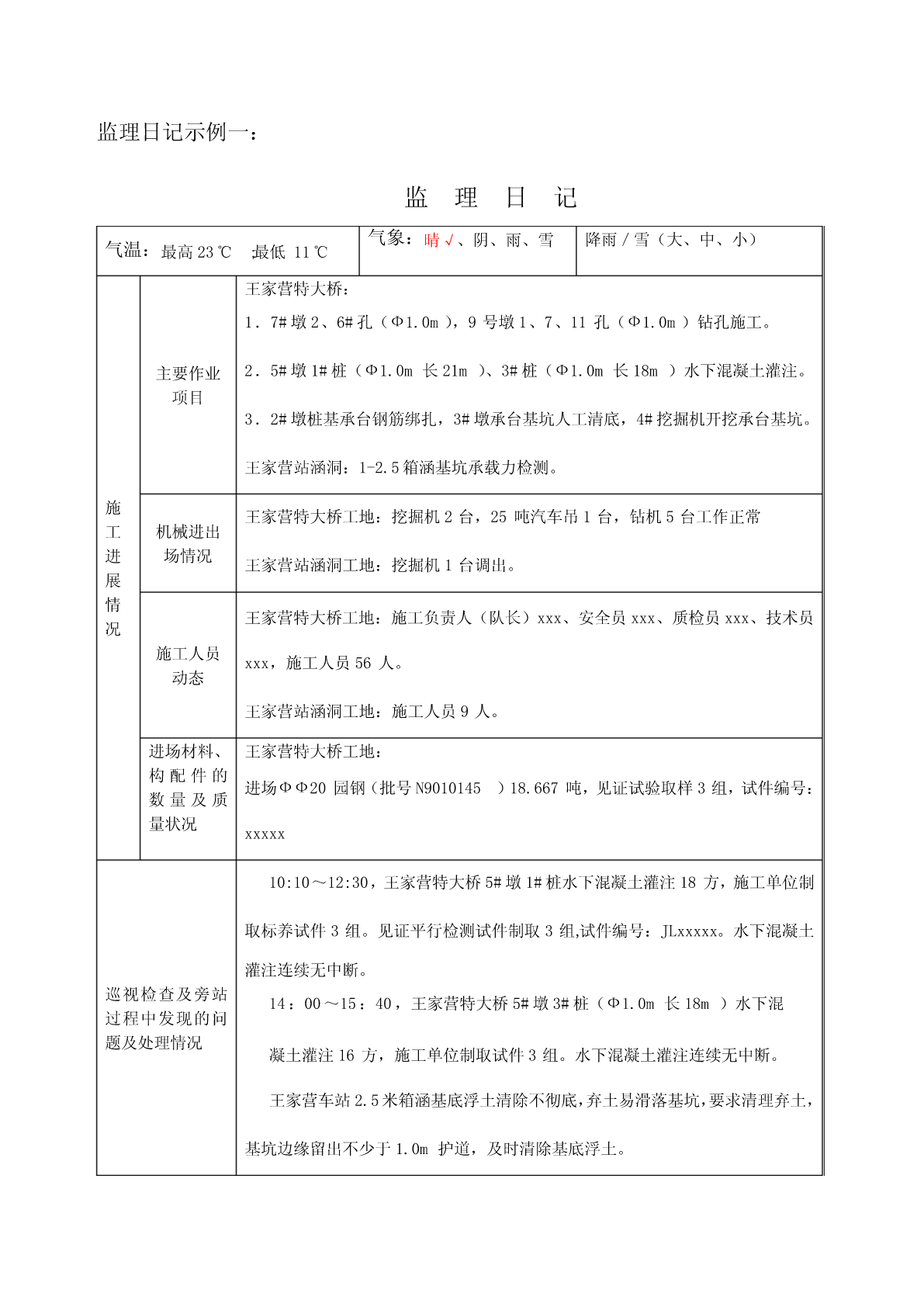

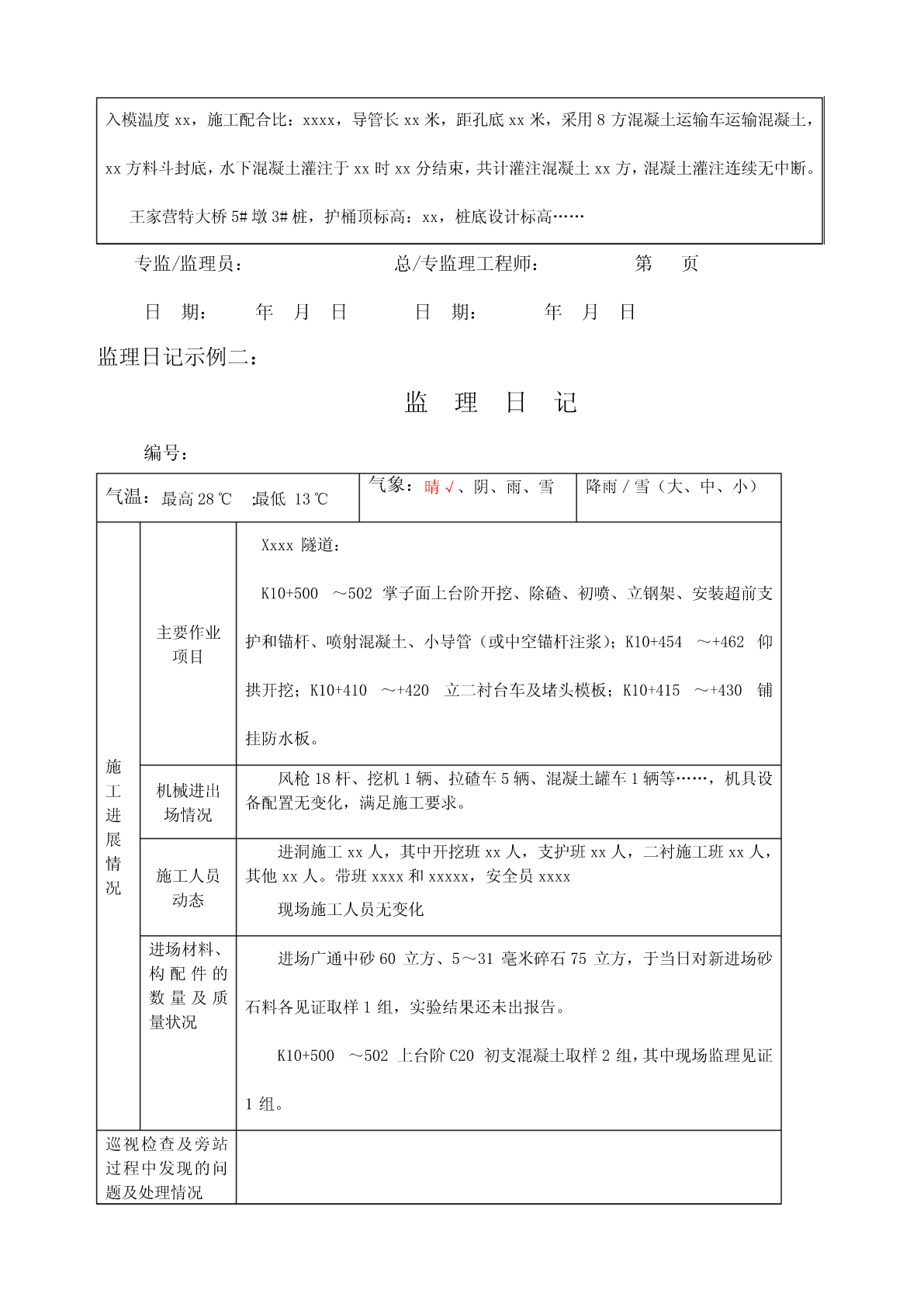

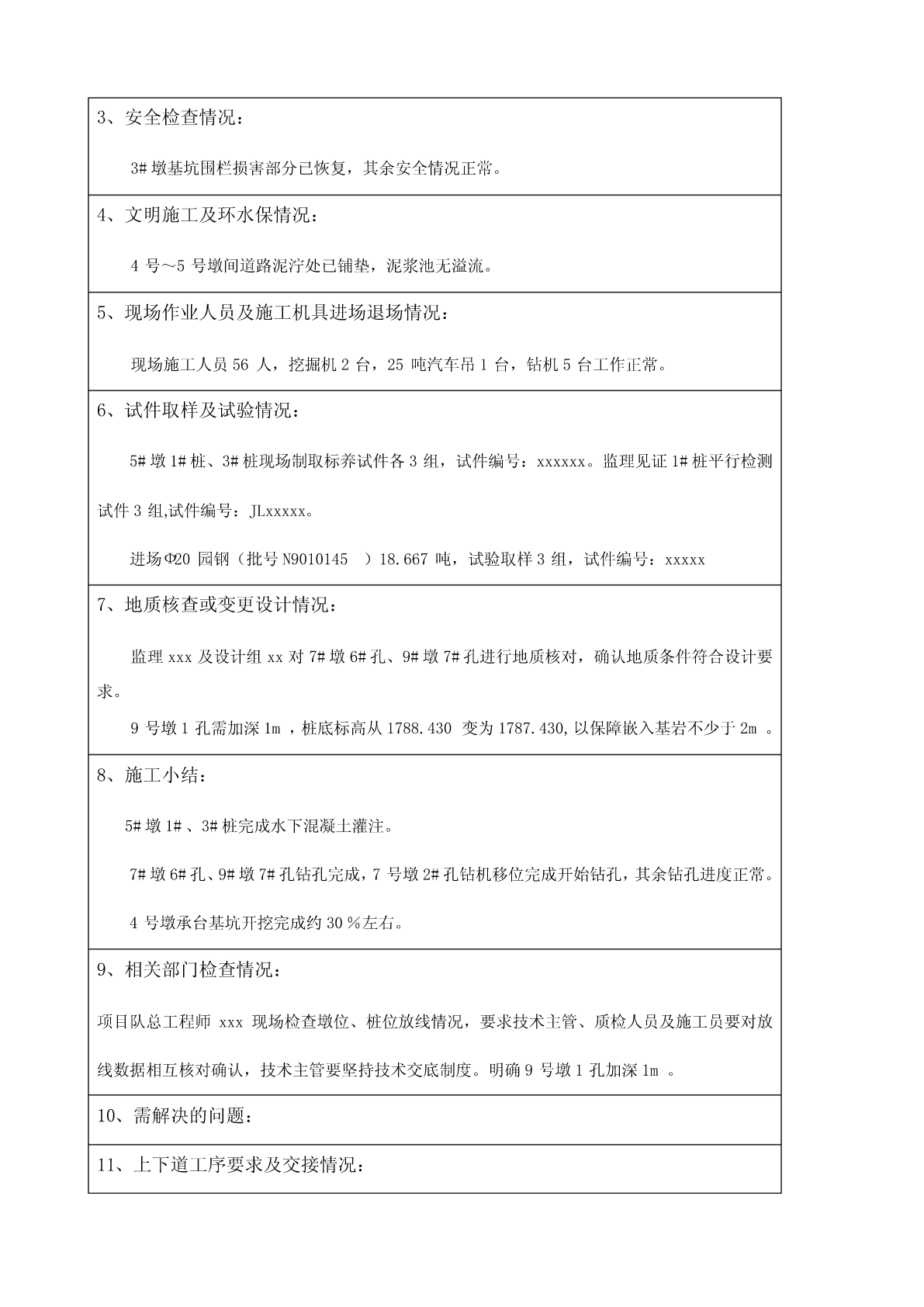

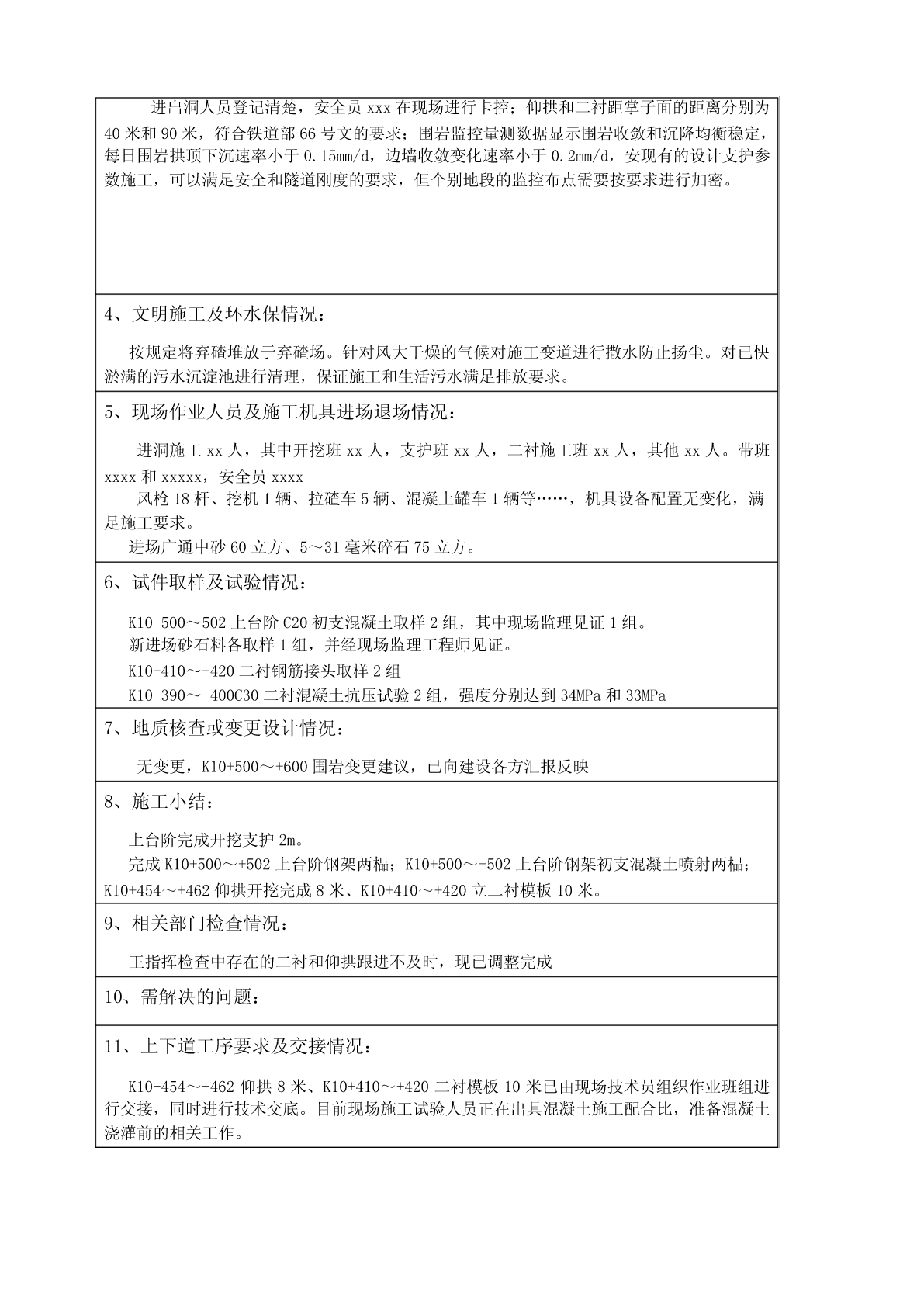

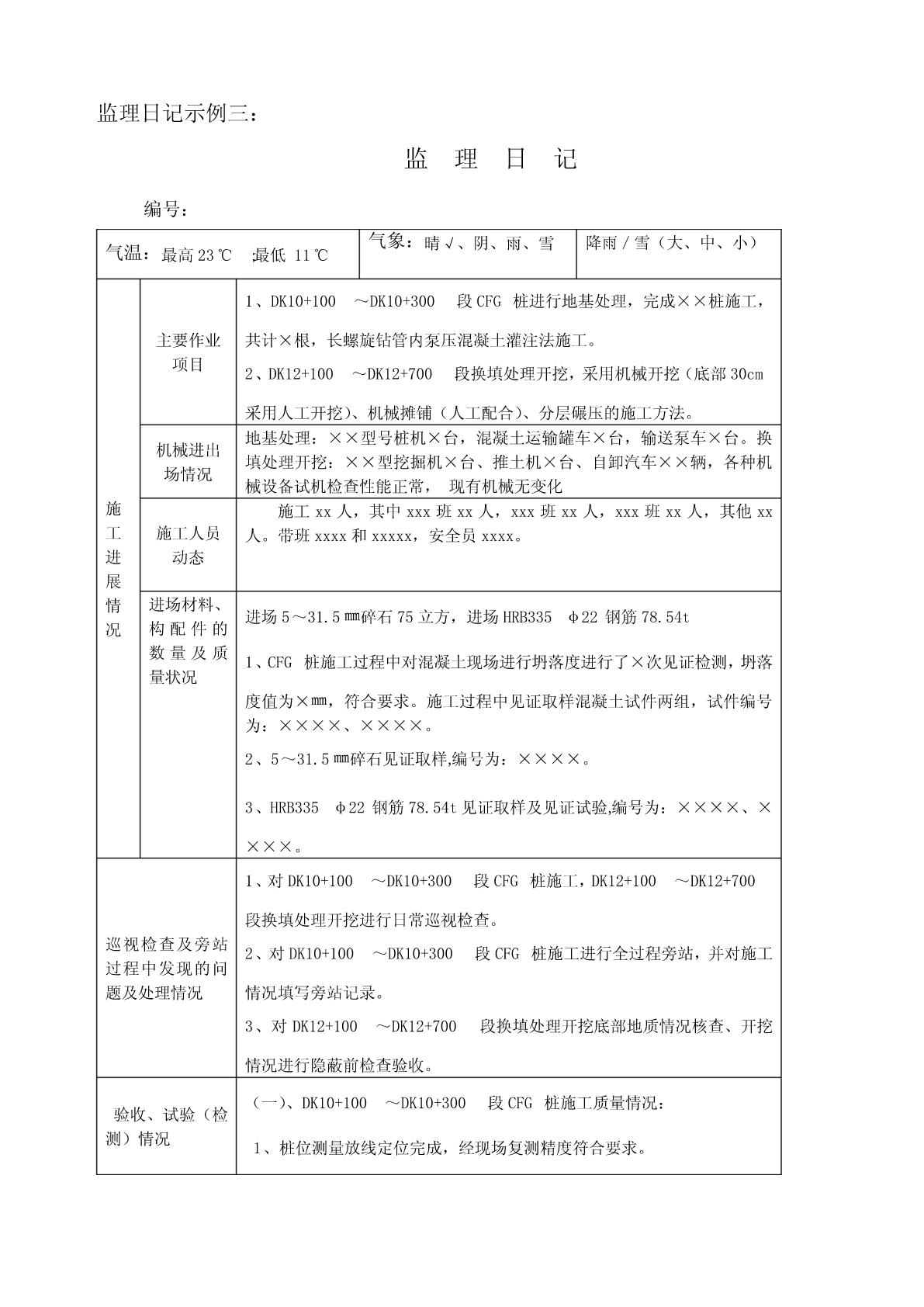

监理日记示例一:监理日记气象:晴√、阴、雨、雪降雨/雪(大、中、小)气温:最高23℃;最低11℃王家营特大桥:1.7#墩2、6#孔(Ф1.0m),9号墩1、7、11孔(Ф1.0m)钻孔施工。主要作业2.5#墩1#桩(Ф1.0m长21m)、3#桩(Ф1.0m长18m)水下混凝土灌注。项目3.2#墩桩基承台钢筋绑扎,3#墩承台基坑人工清底,4#挖掘机开挖承台基坑。王家营站涵洞:1-2.5箱涵基坑承载力检测。施王家营特大桥工地:挖掘机2台,25吨汽车吊1台,钻机5台工作正常工机械进出进场情况王家营站涵洞工地:挖掘机1台调出。展情王家营特大桥工地:施工负责人(队长)xxx、安全员xxx、质检员xxx、技术员况施工人员xxx,施工人员56人。动态王家营站涵洞工地:施工人员9人。进场材料、王家营特大桥工地:构配件的进场ФФ20园钢(批号N9010145)18.667吨,见证试验取样3组,试件编号:数量及质量状况xxxxx10:10~12:30,王家营特大桥5#墩1#桩水下混凝土灌注18方,施工单位制取标养试件3组。见证平行检测试件制取3组,试件编号:JLxxxxx。水下混凝土灌注连续无中断。巡视检查及旁站14:00~15:40,王家营特大桥5#墩3#桩(Ф1.0m长18m)水下混过程中发现的问题及处理情况凝土灌注16方,施工单位制取试件3组。水下混凝土灌注连续无中断。王家营车站2.5米箱涵基底浮土清除不彻底,弃土易滑落基坑,要求清理弃土,基坑边缘留出不少于1.0m护道,及时清除基底浮土。9:00-9:20见证王家营车站2.5米箱涵基础承载力轻型动力触探检测,承载力为190kpa,施工单位报设计人员确认。9:30-10:10对王家营特大桥7#墩6#、9#墩7#孔钢筋笼进行检查。验收、试验(检测)15:50,7#墩6#桩成孔检查,桩底标高1787.438,桩长20m,泥浆比重情况:1.3,含砂率2.2%,实测桩长20.08m。需继续进行清孔。17:30,9#墩7#桩进行成孔检查:桩底标高1785.434,桩长22m,泥浆比重1.14,含砂率1.95%,实测桩长22.04m,需继续清孔。王家营特大桥3#墩基坑围栏被挖掘机损坏,已要求施工单位恢复。安全情况向承包单位发出无的通知或口头指示,承包单位提出的问题及答复意见现场设计组xxx及监理项目部xxx现场确认:王家营特大桥9号墩1孔需加上级指示或指令,深1m,桩底标高从1788.430变为1787.430。建设单位的有关要求,质量监督机21:15,设计组xxx电话通报:王家营车站2.5米箱涵基础承载力190kpa,构的检查意见满足大于150kpa要求。尚需解决的问题无及建议附页:1.王家营特大桥7#墩6#孔钢筋笼:Ф20园钢主筋20根,茏径Фxx米,加劲箍筋间距xx,螺旋箍筋间距xx米,钢筋笼长:xx+xx+xx=xx,钢筋笼搭接长度为xxm。王家营特大桥9#墩7#孔钢筋笼:……2.王家营特大桥5#墩1#桩,护桶顶标高:xx,桩底设计标高:xx,实测孔底标高xx;施工负责人xxx,技术员xxx,施工人员xx人;混凝土于xx时xx分开盘,现场检测坍落度:xxx,含气量:xxx,入模温度xx,施工配合比:xxxx,导管长xx米,距孔底xx米,采用8方混凝土运输车运输混凝土,xx方料斗封底,水下混凝土灌注于xx时xx分结束,共计灌注混凝土xx方,混凝土灌注连续无中断。王家营特大桥5#墩3#桩,护桶顶标高:xx,桩底设计标高……专监/监理员:总/专监理工程师:第页日期:年月日日期:年月日监理日记示例二:监理日记编号:气象:晴√、阴、雨、雪降雨/雪(大、中、小)气温:最高28℃;最低13℃Xxxx隧道:K10+500~502掌子面上台阶开挖、除碴、初喷、立钢架、安装超前支主要作业护和锚杆、喷射混凝土、小导管(或中空锚杆注浆);K10+454~+462仰项目拱开挖;K10+410~+420立二衬台车及堵头模板;K10+415~+430铺挂防水板。施风枪18杆、挖机1辆、拉碴车5辆、混凝土罐车1辆等……,机具设工机械进出备配置无变化,满足施工要求。进场情况展进洞施工xx人,其中开挖班xx人,支护班xx人,二衬施工班xx人,情施工人员其他xx人。带班xxxx和xxxxx,安全员xxxx况动态现场施工人员无变化进场材料、进场广通中砂60立方、5~31毫米碎石75立方,于当日对新进场砂构配件的数量及质石料各见证取样1组,实
