您所在位置: 网站首页 / 文档列表 / 设计及方案 / 文档详情
基坑土方开挖方案(完整资料).doc 立即下载
上传人:天马****23 上传时间:2024-09-08 格式:DOC 页数:122 大小:3MB 金币:10 举报 版权申诉
预览加载中,请您耐心等待几秒...

基坑土方开挖方案(完整资料).doc

基坑土方开挖方案(完整资料).doc

预览

免费试读已结束,剩余 112 页请下载文档后查看

10 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

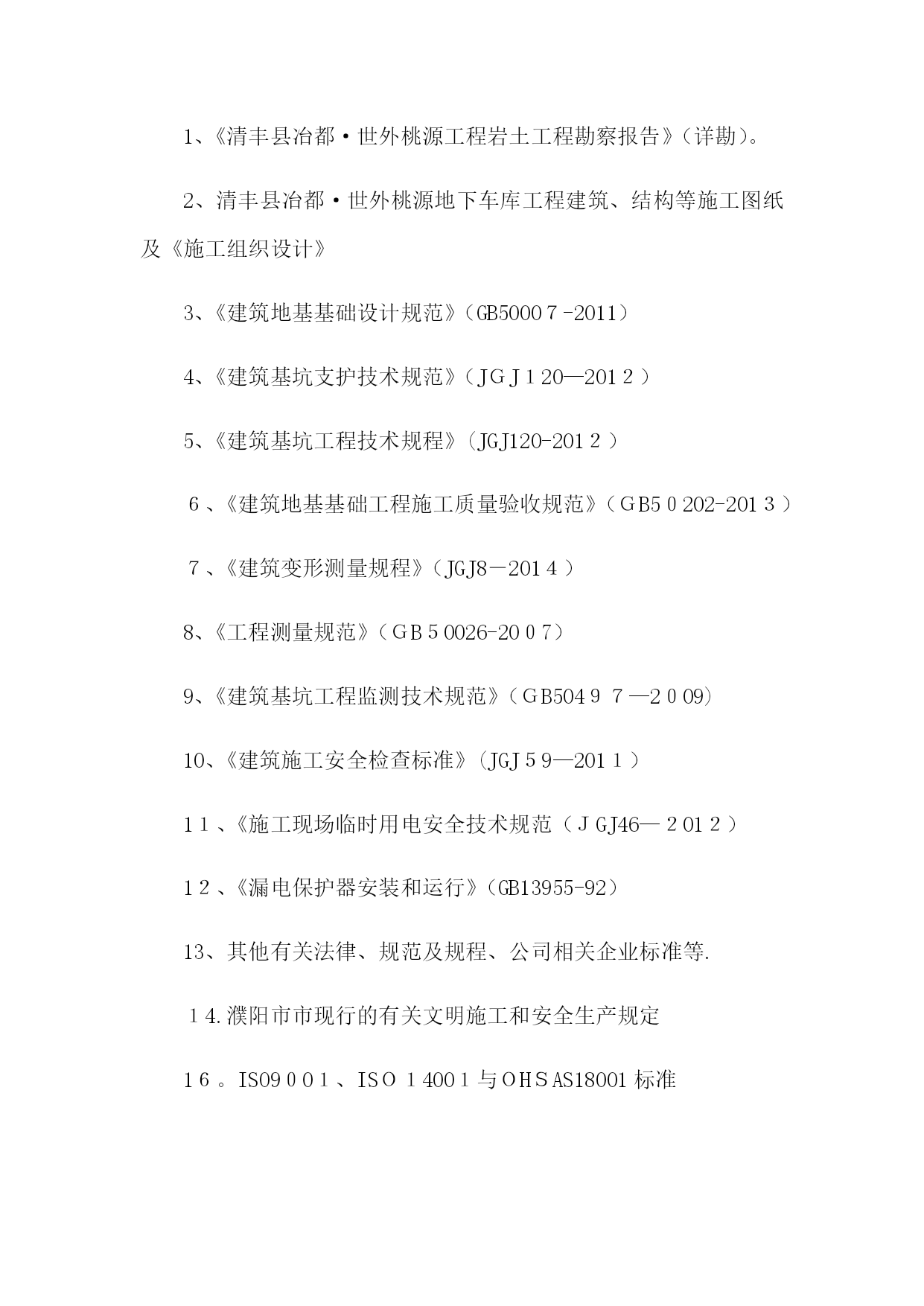

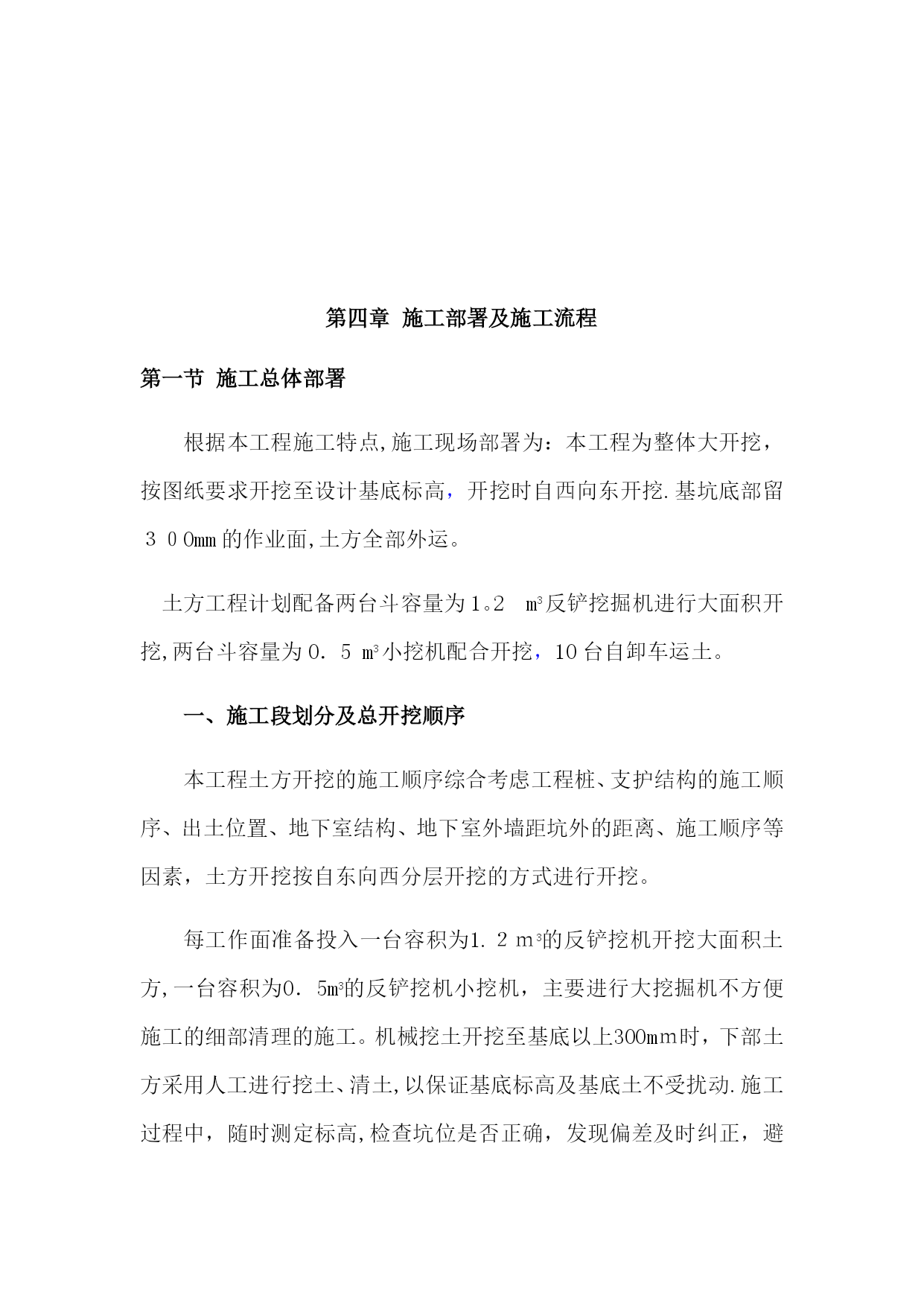

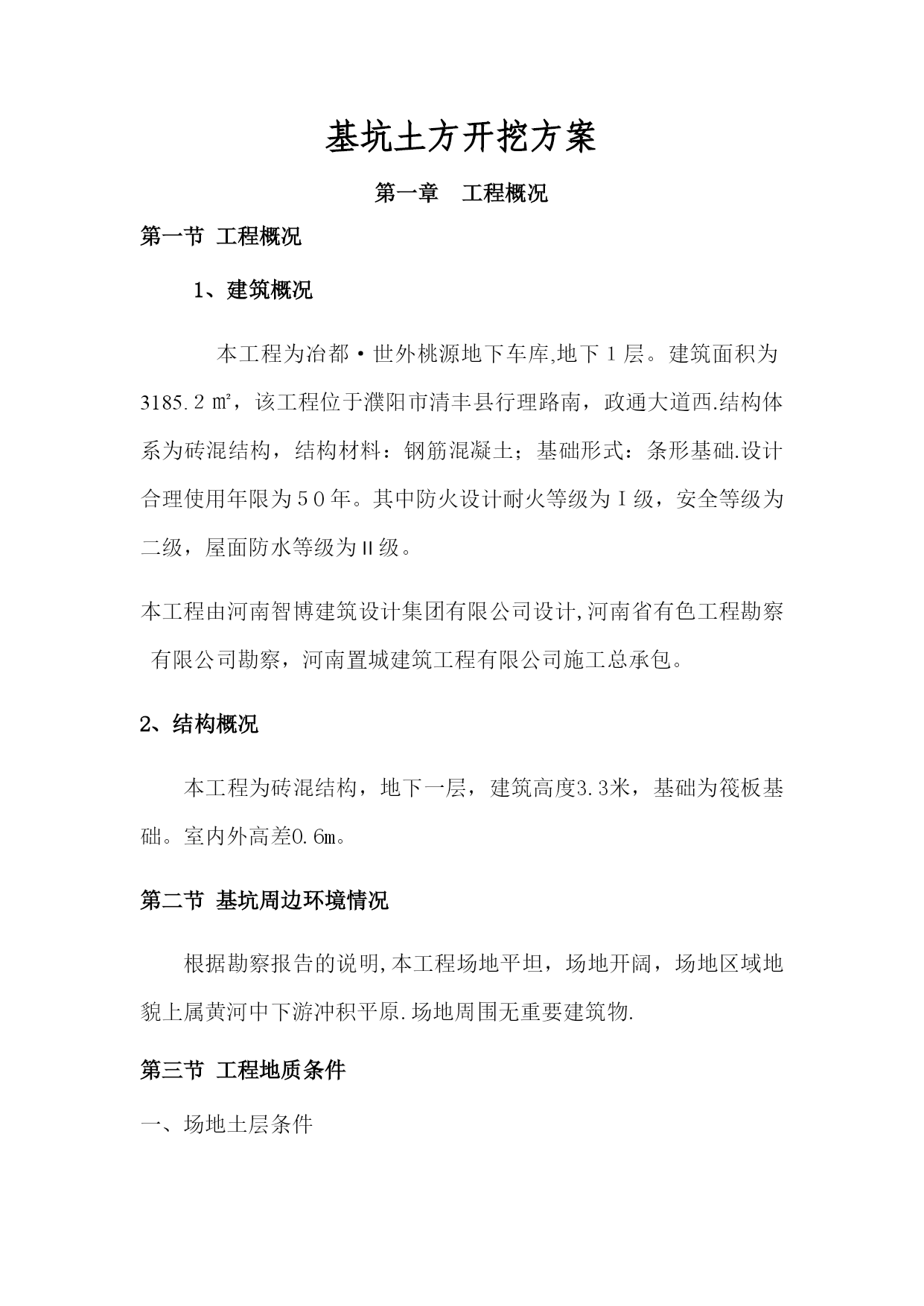

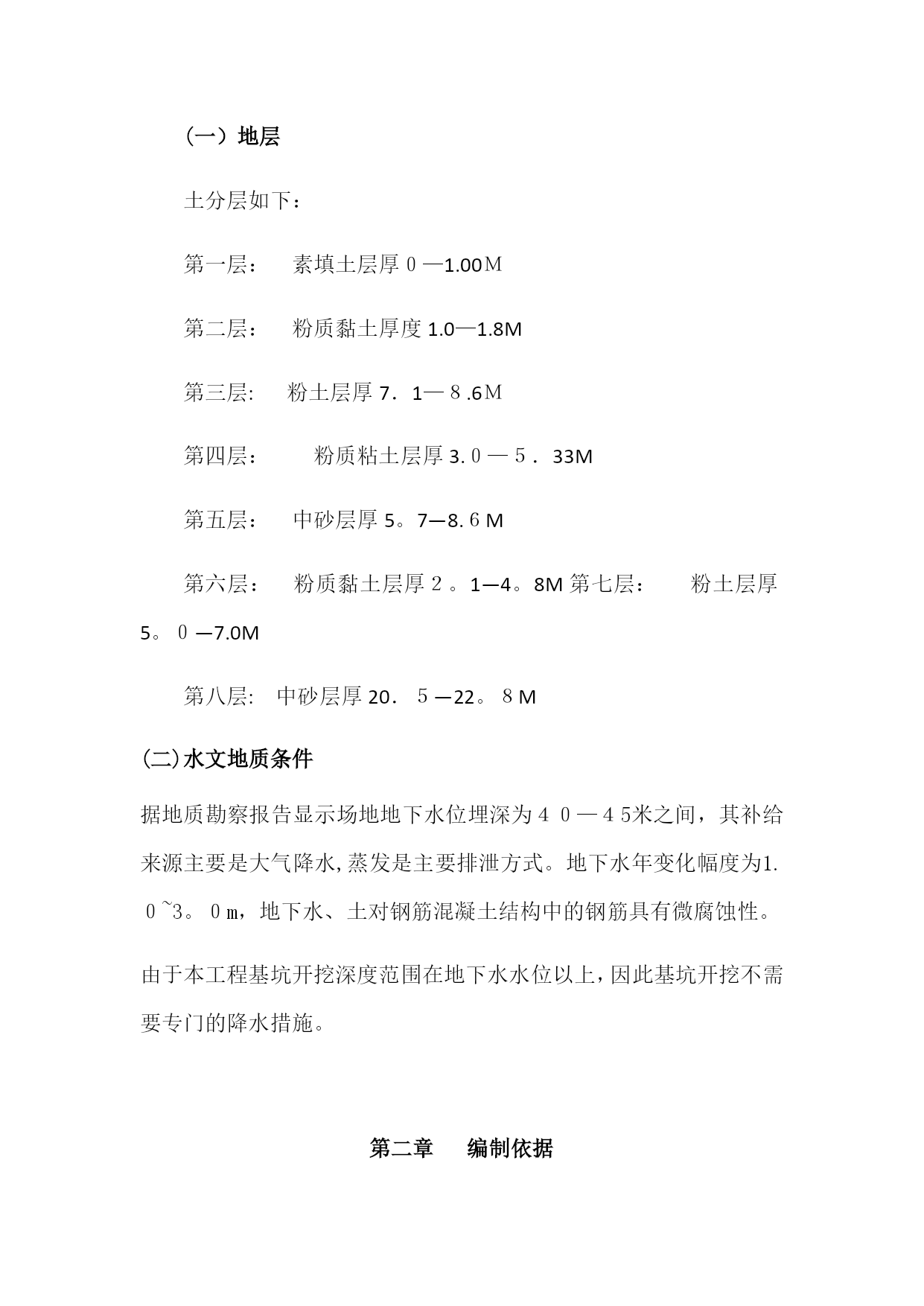

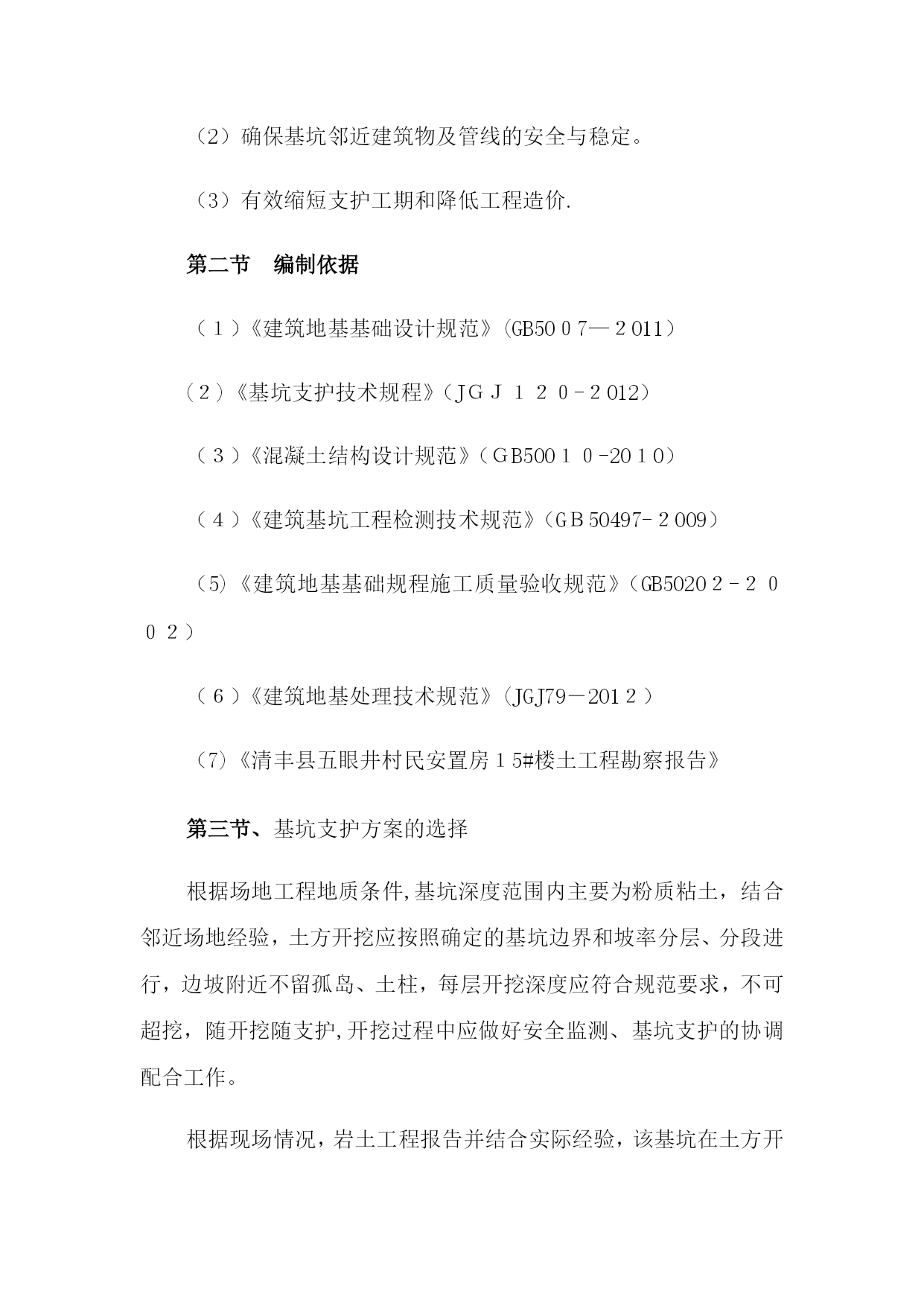

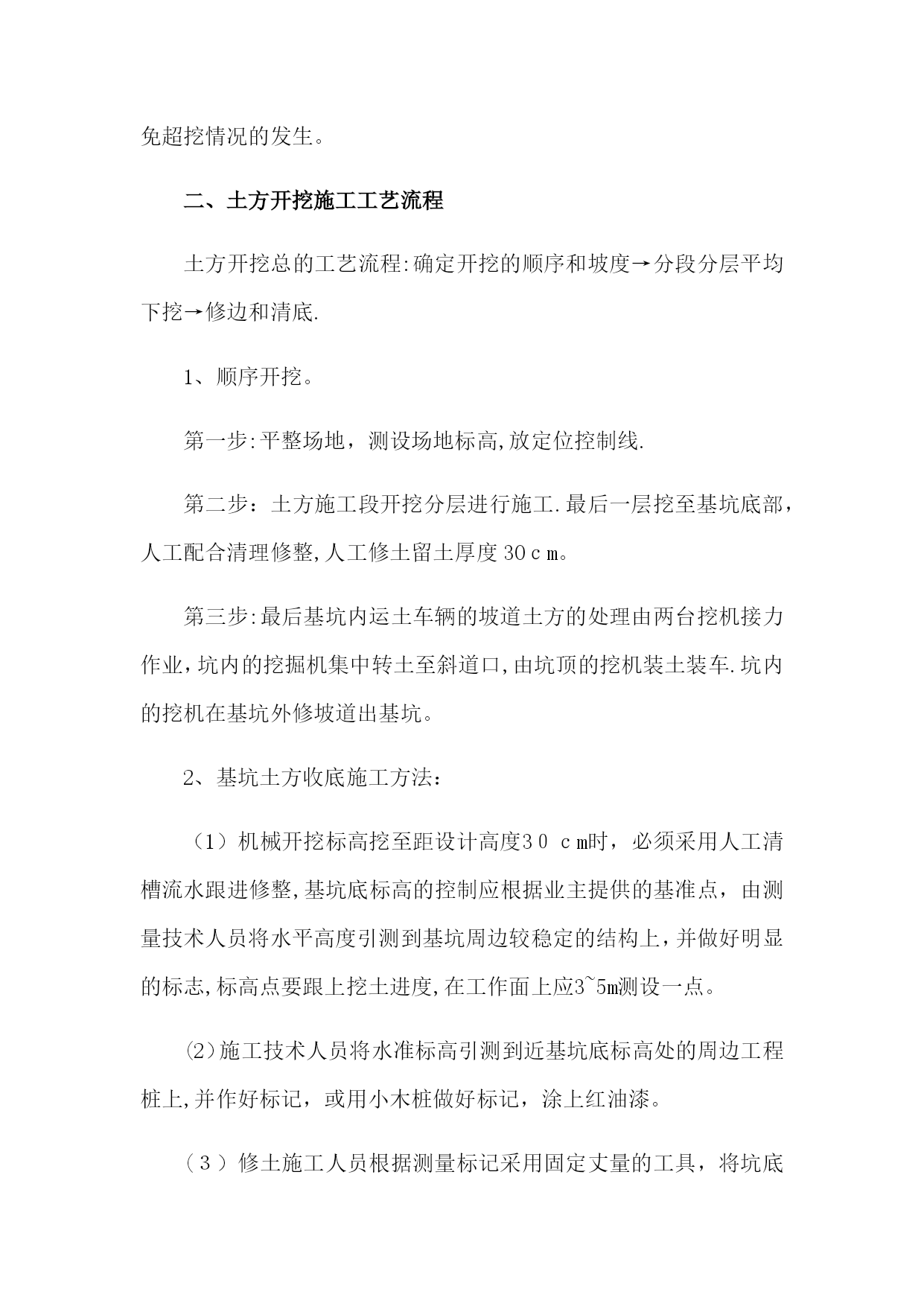

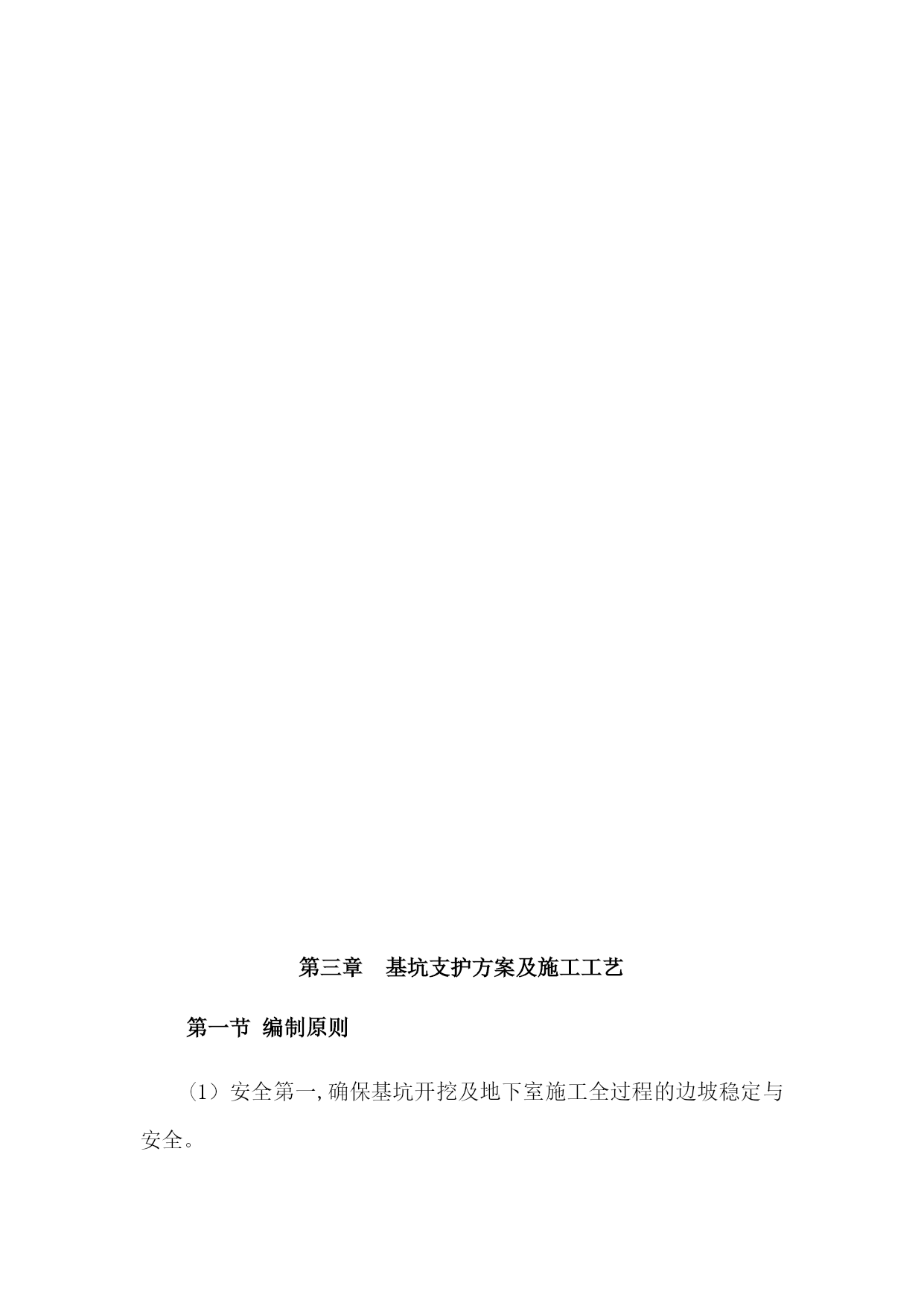

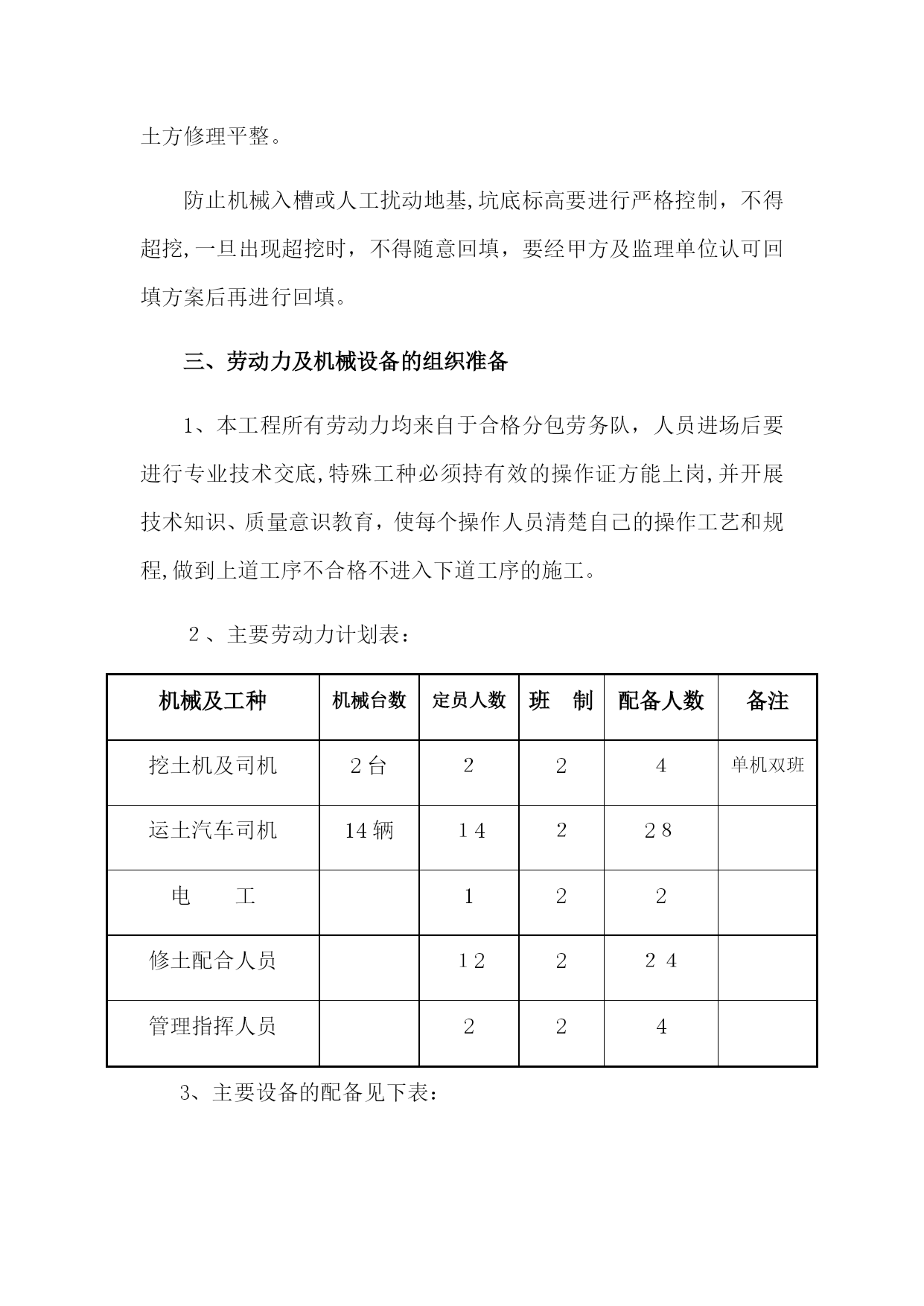

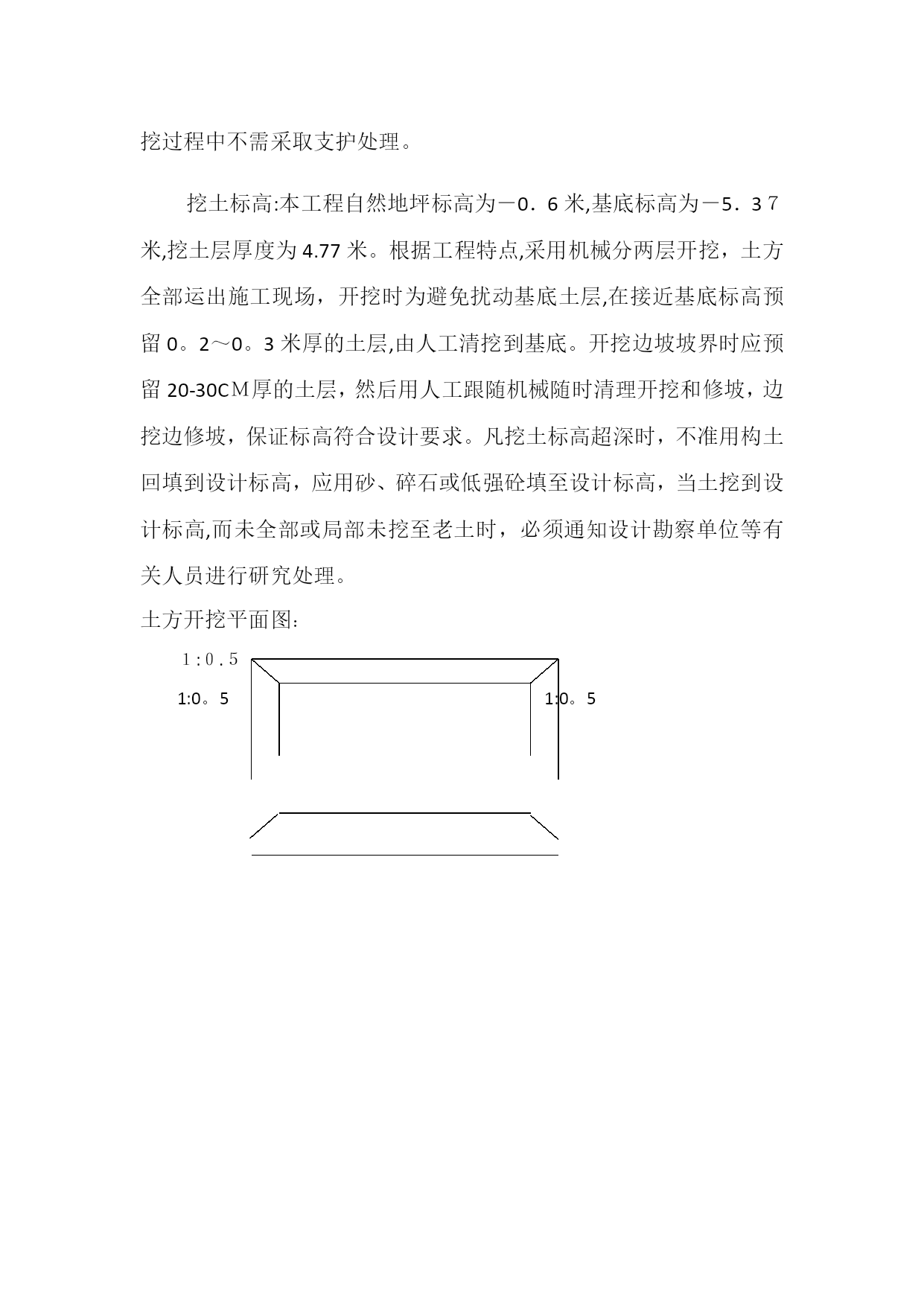

基坑土方开挖方案(完整资料)(可以直接使用,可编辑优秀版资料,欢迎下载)基坑土方开挖方案第一章工程概况第一节工程概况建筑概况本工程为冶都·世外桃源地下车库,地下1层。建筑面积为3185.2㎡,该工程位于濮阳市清丰县行理路南,政通大道西.结构体系为砖混结构,结构材料:钢筋混凝土;基础形式:条形基础.设计合理使用年限为50年。其中防火设计耐火等级为I级,安全等级为二级,屋面防水等级为II级。本工程由河南智博建筑设计集团有限公司设计,河南省有色工程勘察有限公司勘察,河南置城建筑工程有限公司施工总承包。2、结构概况本工程为砖混结构,地下一层,建筑高度3.3米,基础为筏板基础。室内外高差0.6m。第二节基坑周边环境情况根据勘察报告的说明,本工程场地平坦,场地开阔,场地区域地貌上属黄河中下游冲积平原.场地周围无重要建筑物.第三节工程地质条件一、场地土层条件(一)地层土分层如下:第一层:素填土层厚0—1.00M第二层:粉质黏土厚度1.0—1.8M第三层:粉土层厚7.1—8.6M第四层:粉质粘土层厚3.0—5.33M第五层:中砂层厚5。7—8.6M第六层:粉质黏土层厚2。1—4。8M第七层:粉土层厚5。0—7.0M第八层:中砂层厚20.5—22。8M(二)水文地质条件据地质勘察报告显示场地地下水位埋深为40—45米之间,其补给来源主要是大气降水,蒸发是主要排泄方式。地下水年变化幅度为1.0~3。0m,地下水、土对钢筋混凝土结构中的钢筋具有微腐蚀性。由于本工程基坑开挖深度范围在地下水水位以上,因此基坑开挖不需要专门的降水措施。第二章编制依据1、《清丰县冶都·世外桃源工程岩土工程勘察报告》(详勘)。2、清丰县冶都·世外桃源地下车库工程建筑、结构等施工图纸及《施工组织设计》3、《建筑地基基础设计规范》(GB50007-2011)4、《建筑基坑支护技术规范》(JGJ120—2012)5、《建筑基坑工程技术规程》(JGJ120-2012)6、《建筑地基基础工程施工质量验收规范》(GB50202-2013)7、《建筑变形测量规程》(JGJ8-2014)8、《工程测量规范》(GB50026-2007)9、《建筑基坑工程监测技术规范》(GB50497—2009)10、《建筑施工安全检查标准》(JGJ59—2011)11、《施工现场临时用电安全技术规范(JGJ46—2012)12、《漏电保护器安装和运行》(GB13955-92)13、其他有关法律、规范及规程、公司相关企业标准等.14.濮阳市市现行的有关文明施工和安全生产规定16。ISO9001、ISO14001与OHSAS18001标准第三章基坑支护方案及施工工艺第一节编制原则(1)安全第一,确保基坑开挖及地下室施工全过程的边坡稳定与安全。(2)确保基坑邻近建筑物及管线的安全与稳定。(3)有效缩短支护工期和降低工程造价.第二节编制依据(1)《建筑地基基础设计规范》(GB5007—2011)(2)《基坑支护技术规程》(JGJ120-2012)(3)《混凝土结构设计规范》(GB50010-2010)(4)《建筑基坑工程检测技术规范》(GB50497-2009)(5)《建筑地基基础规程施工质量验收规范》(GB50202-2002)(6)《建筑地基处理技术规范》(JGJ79-2012)(7)《清丰县五眼井村民安置房15#楼土工程勘察报告》第三节、基坑支护方案的选择根据场地工程地质条件,基坑深度范围内主要为粉质粘土,结合邻近场地经验,土方开挖应按照确定的基坑边界和坡率分层、分段进行,边坡附近不留孤岛、土柱,每层开挖深度应符合规范要求,不可超挖,随开挖随支护,开挖过程中应做好安全监测、基坑支护的协调配合工作。根据现场情况,岩土工程报告并结合实际经验,该基坑在土方开挖过程中不需采取支护处理。挖土标高:本工程自然地坪标高为-0.6米,基底标高为-5.37米,挖土层厚度为4.77米。根据工程特点,采用机械分两层开挖,土方全部运出施工现场,开挖时为避免扰动基底土层,在接近基底标高预留0。2~0。3米厚的土层,由人工清挖到基底。开挖边坡坡界时应预留20-30CM厚的土层,然后用人工跟随机械随时清理开挖和修坡,边挖边修坡,保证标高符合设计要求。凡挖土标高超深时,不准用构土回填到设计标高,应用砂、碎石或低强砼填至设计标高,当土挖到设计标高,而未全部或局部未挖至老土时,必须通知设计勘察单位等有关人员进行研究处理。土方开挖平面图:1:0.51:0。51:0。5第四章施工部署及施工流程第一节施工总体部署根据本工程施工特点,施工现场部署为:本工程为整体大开挖,按图
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

基坑土方开挖方案(完整资料)

文档大小:3MB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
