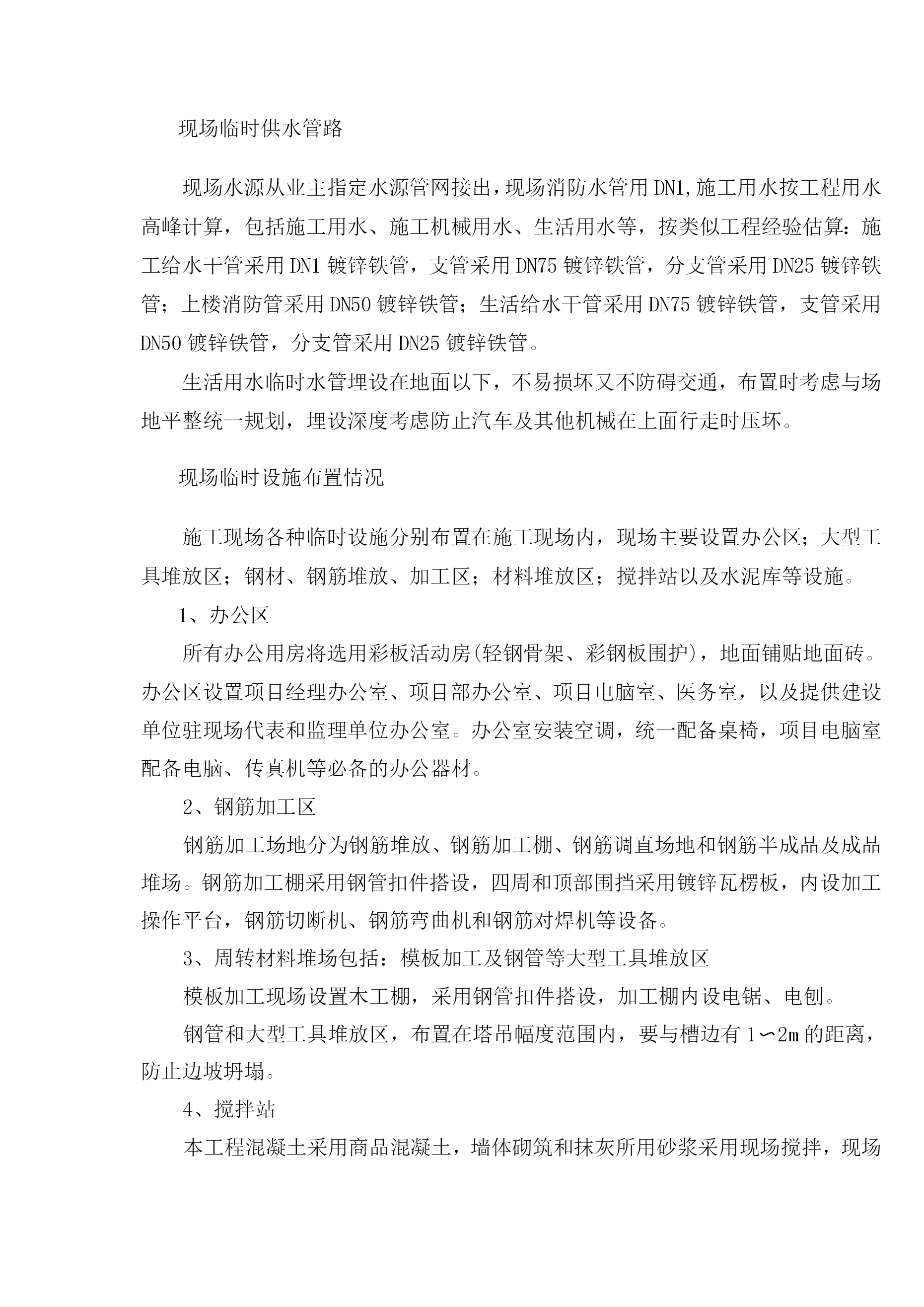

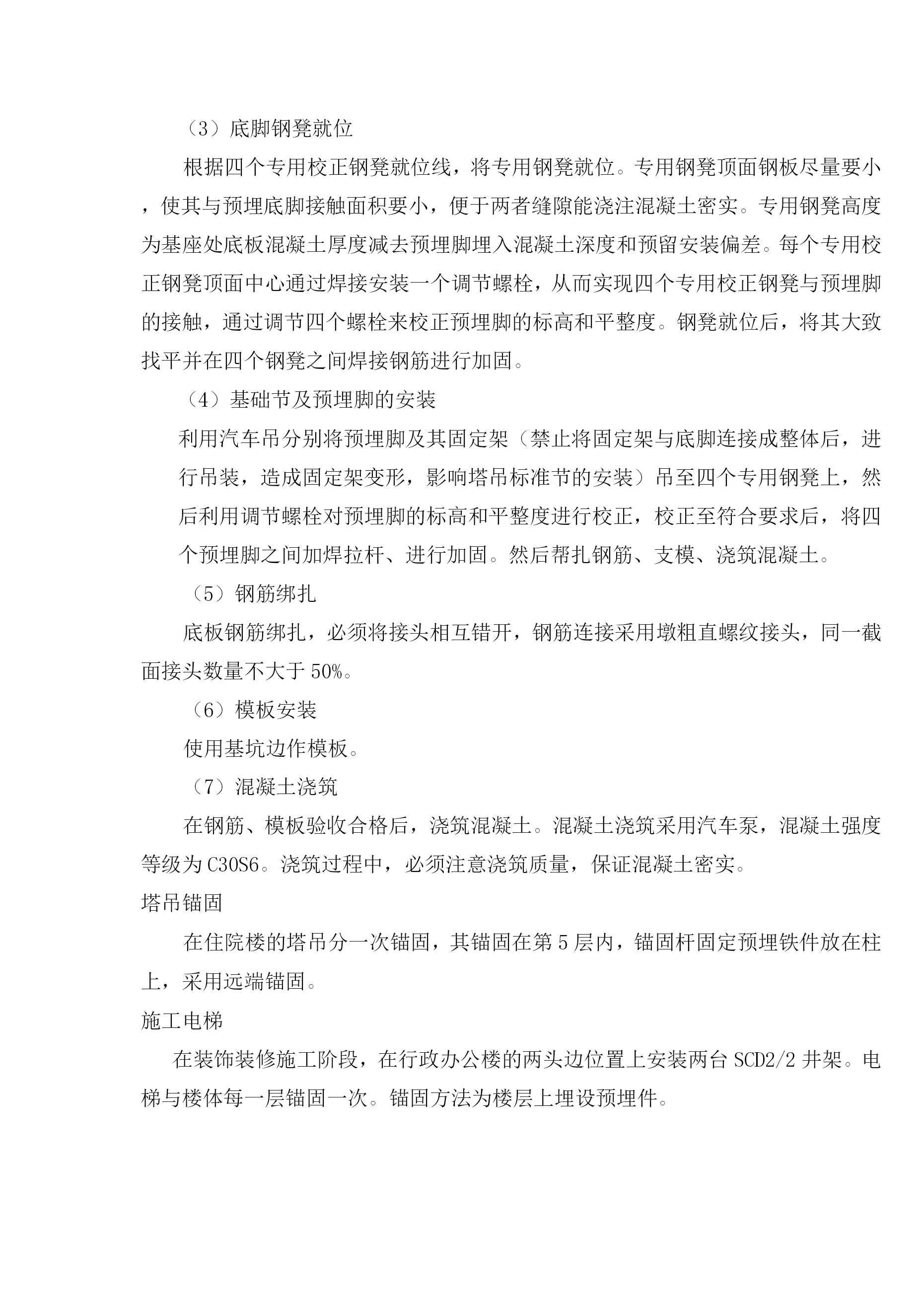

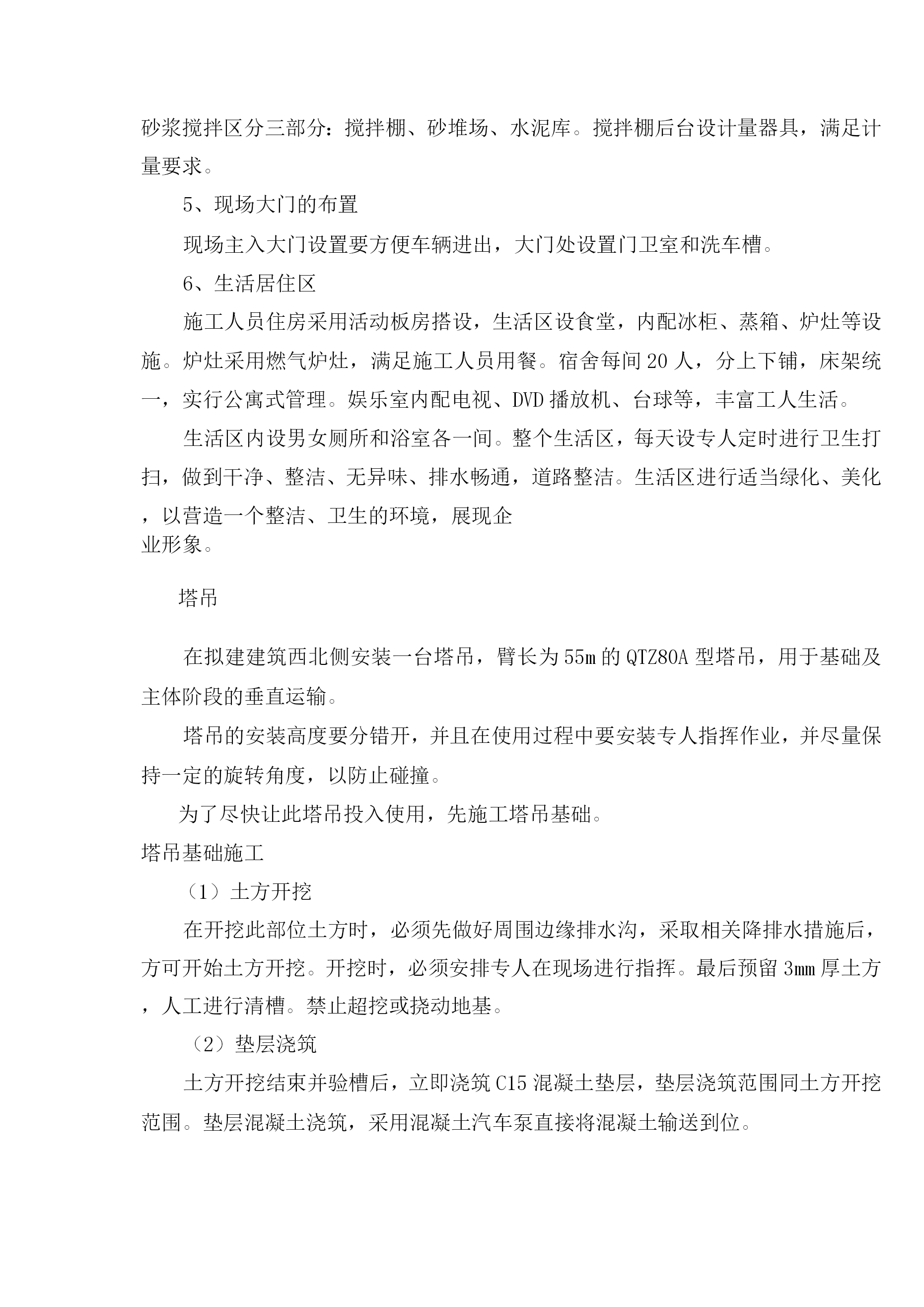

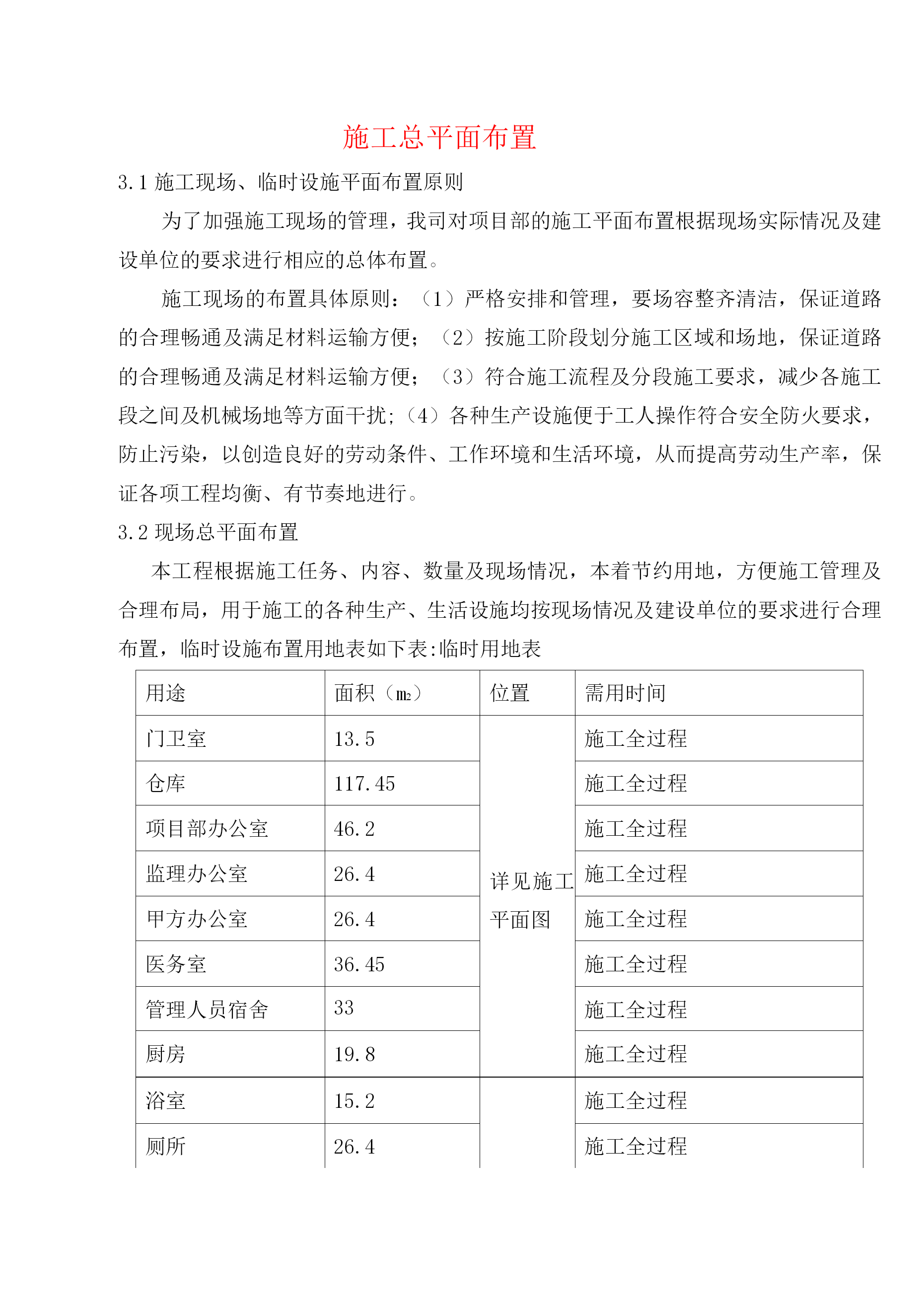

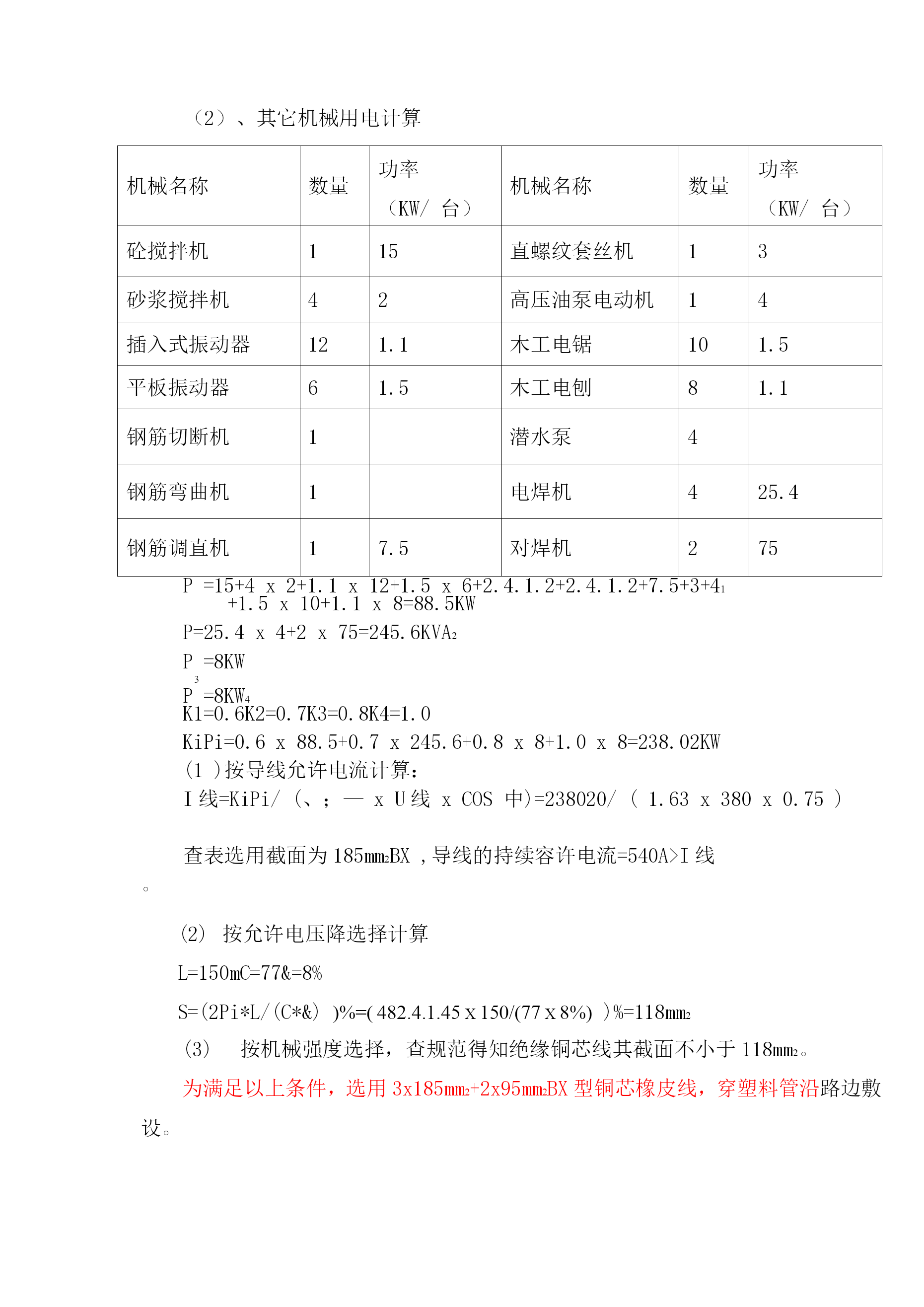

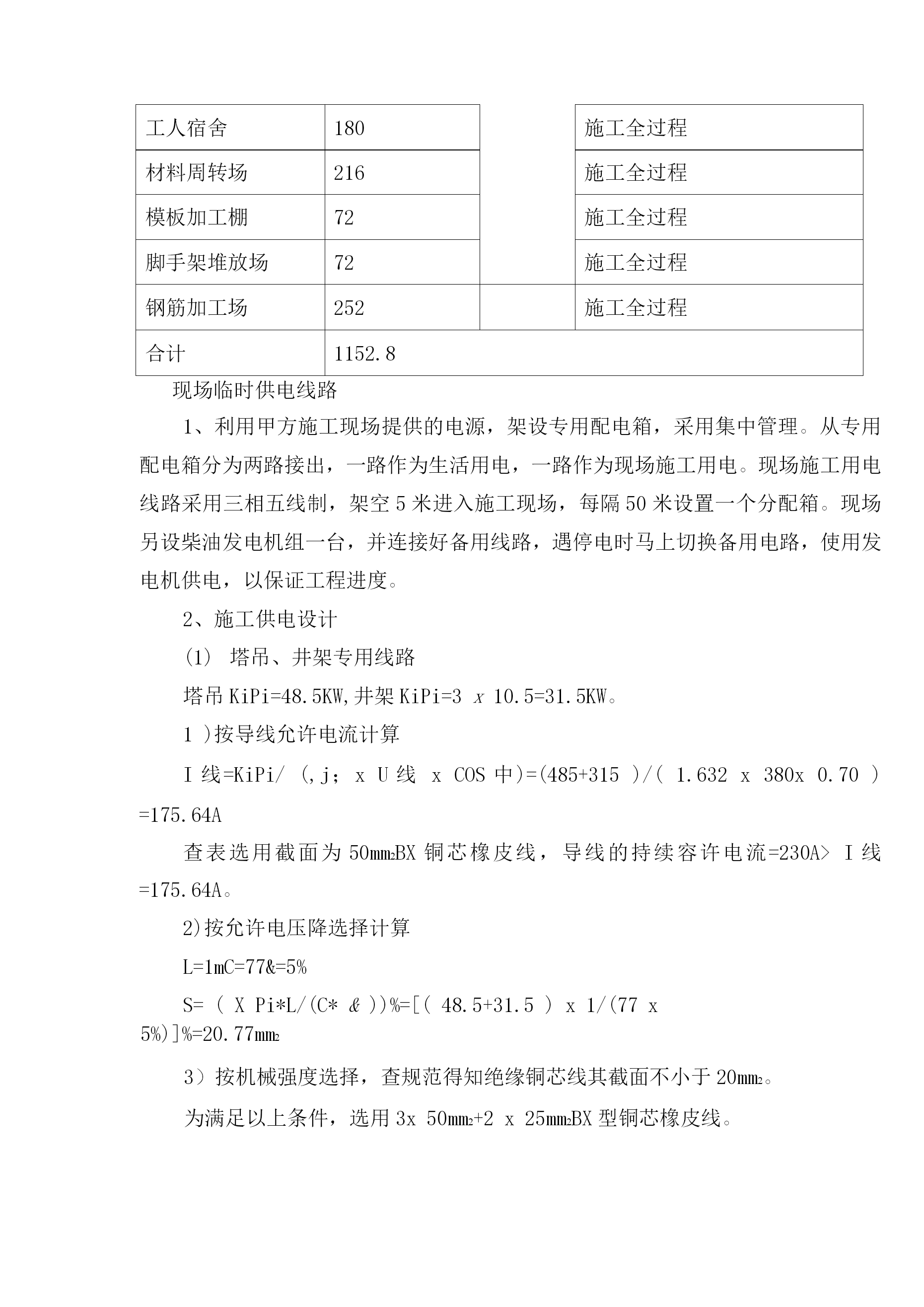

施工总平面布置3.1施工现场、临时设施平面布置原则为了加强施工现场的管理,我司对项目部的施工平面布置根据现场实际情况及建设单位的要求进行相应的总体布置。施工现场的布置具体原则:(1)严格安排和管理,要场容整齐清洁,保证道路的合理畅通及满足材料运输方便;(2)按施工阶段划分施工区域和场地,保证道路的合理畅通及满足材料运输方便;(3)符合施工流程及分段施工要求,减少各施工段之间及机械场地等方面干扰;(4)各种生产设施便于工人操作符合安全防火要求,防止污染,以创造良好的劳动条件、工作环境和生活环境,从而提高劳动生产率,保证各项工程均衡、有节奏地进行。3.2现场总平面布置本工程根据施工任务、内容、数量及现场情况,本着节约用地,方便施工管理及合理布局,用于施工的各种生产、生活设施均按现场情况及建设单位的要求进行合理布置,临时设施布置用地表如下表:临时用地表用途面积(m2)位置需用时间门卫室13.5详见施工平面图施工全过程仓库117.45施工全过程项目部办公室46.2施工全过程监理办公室26.4施工全过程甲方办公室26.4施工全过程医务室36.45施工全过程管理人员宿舍33施工全过程厨房19.8施工全过程浴室15.2施工全过程厕所26.4施工全过程工人宿舍180施工全过程材料周转场216施工全过程模板加工棚72施工全过程脚手架堆放场72施工全过程钢筋加工场252施工全过程合计1152.8现场临时供电线路1、利用甲方施工现场提供的电源,架设专用配电箱,采用集中管理。从专用配电箱分为两路接出,一路作为生活用电,一路作为现场施工用电。现场施工用电线路采用三相五线制,架空5米进入施工现场,每隔50米设置一个分配箱。现场另设柴油发电机组一台,并连接好备用线路,遇停电时马上切换备用电路,使用发电机供电,以保证工程进度。2、施工供电设计塔吊、井架专用线路塔吊KiPi=48.5KW,井架KiPi=3x10.5=31.5KW。1)按导线允许电流计算I线=KiPi/(,j;xU线xCOS中)=(485+315)/(1.632x380x0.70)=175.64A查表选用截面为50mm2BX铜芯橡皮线,导线的持续容许电流=230A>I线=175.64A。2)按允许电压降选择计算L=1mC=77&=5%S=(XPi*L/(C*&))%=[(48.5+31.5)x1/(77x5%)]%=20.77mm23)按机械强度选择,查规范得知绝缘铜芯线其截面不小于20mm2。为满足以上条件,选用3x50mm2+2x25mm2BX型铜芯橡皮线。(2)、其它机械用电计算机械名称数量功率(KW/台)机械名称数量功率(KW/台)砼搅拌机115直螺纹套丝机13砂浆搅拌机42高压油泵电动机14插入式振动器121.1木工电锯101.5平板振动器61.5木工电刨81.1钢筋切断机1潜水泵4钢筋弯曲机1电焊机425.4钢筋调直机17.5对焊机275P=15+4x2+1.1x12+1.5x6+2.4.1.2+2.4.1.2+7.5+3+41+1.5x10+1.1x8=88.5KWP=25.4x4+2x75=245.6KVA2P=8KW3P=8KW4K1=0.6K2=0.7K3=0.8K4=1.0KiPi=0.6x88.5+0.7x245.6+0.8x8+1.0x8=238.02KW(1)按导线允许电流计算:I线=KiPi/(、;—xU线xCOS中)=238020/(1.63x380x0.75)查表选用截面为185mm2BX,导线的持续容许电流=540A>I线。按允许电压降选择计算L=150mC=77&=8%S=(2Pi*L/(C*&))%=(482.4.1.45x150/(77x8%))%=118mm2按机械强度选择,查规范得知绝缘铜芯线其截面不小于118mm2。为满足以上条件,选用3x185mm2+2x95mm2BX型铜芯橡皮线,穿塑料管沿路边敷设。现场临时供水管路现场水源从业主指定水源管网接出,现场消防水管用DN1,施工用水按工程用水高峰计算,包括施工用水、施工机械用水、生活用水等,按类似工程经验估算:施工给水干管采用DN1镀锌铁管,支管采用DN75镀锌铁管,分支管采用DN25镀锌铁管;上楼消防管采用DN50镀锌铁管;生活给水干管采用DN75镀锌铁管,支管采用DN50镀锌铁管,分支管采用DN25镀锌铁管。生活用水临时水管埋设在地面以下,不易损坏又不防碍交通,布置时考虑与场地平整统一规划,埋设深度考虑防止汽车及其他机械在上面行走时压坏。现场临时设施布置情况施工现场各种临时设施分别布置在施工现场内,现场主要设置办公区;大型工具堆放区;钢材、钢筋堆放、加工区;材料堆放区;搅拌站以及水泥库等设施。1、办公
