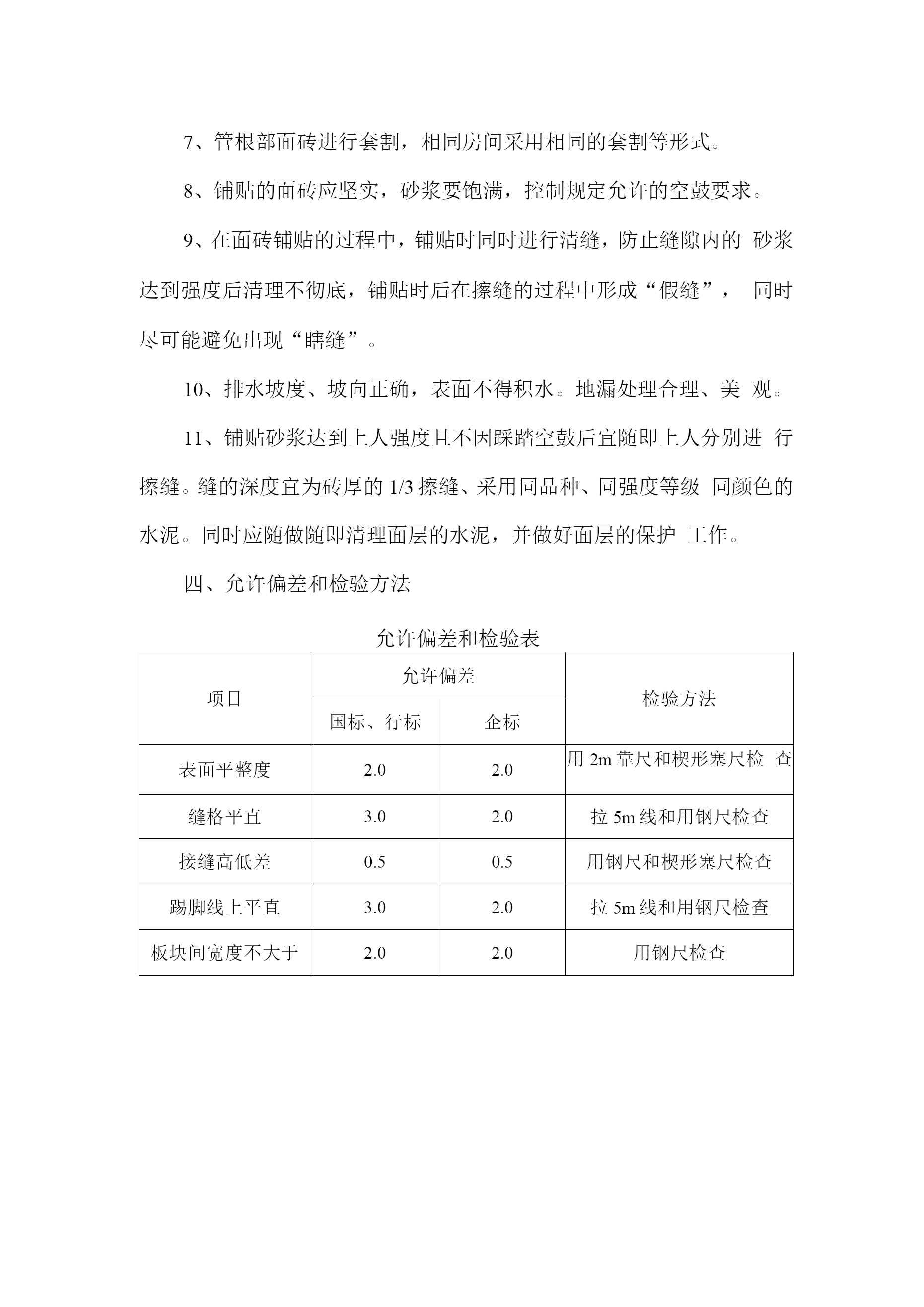

地砖楼地面施工方法一、材料1、地砖应符合相应的国家或企业标准。2、水泥采用32.5硅酸盐水泥或普通硅酸盐水泥。3、砂采用中砂或粗砂,含泥量不大于3%。二、工艺流程基层处理T水泥砂浆找平层T弹十字控制线、标高线T试铺T铺贴T养护T贴踢脚板面砖T勾缝T清理T成品保护T分项验收。三、施工要点1、基层处理:将尘土、杂物彻底清扫干净,不得有空鼓、开裂及起砂等缺陷。2、弹线:施工前在墙体四周弹出标高控制线,在地面弹出十字线,以控制地砖分隔尺寸。不规则房间排砖考虑室内设施布置,尽量将小角砖放在隐蔽或次要位置。3、在铺贴前对砖的规格尺寸、外观质量、色泽等进行预选,并先湿润阴干待用。4、房间归方和选砖之后,按照排砖图。艮据地砖的规格确定)进行双方向冲筋。以确定面砖的排列、面砖的标高,从而保证面砖的平整。5、面砖粘贴的过程中,应当根据面砖冲筋面砖的间距进行曲拉线铺贴,保证砖缝平直,面层平整。6、地砖铺贴前,将基层润湿,扫素水泥浆(|内掺建筑胶)一道,随即铺设1:2水泥砂浆结合层稠度为25-35mm)镶贴面砖。7、管根部面砖进行套割,相同房间采用相同的套割等形式。8、铺贴的面砖应坚实,砂浆要饱满,控制规定允许的空鼓要求。9、在面砖铺贴的过程中,铺贴时同时进行清缝,防止缝隙内的砂浆达到强度后清理不彻底,铺贴时后在擦缝的过程中形成“假缝”,同时尽可能避免出现“瞎缝”。10、排水坡度、坡向正确,表面不得积水。地漏处理合理、美观。11、铺贴砂浆达到上人强度且不因踩踏空鼓后宜随即上人分别进行擦缝。缝的深度宜为砖厚的1/3擦缝、采用同品种、同强度等级同颜色的水泥。同时应随做随即清理面层的水泥,并做好面层的保护工作。四、允许偏差和检验方法允许偏差和检验表项目允许偏差检验方法国标、行标企标表面平整度2.02.0用2m靠尺和楔形塞尺检查缝格平直3.02.0拉5m线和用钢尺检查接缝高低差0.50.5用钢尺和楔形塞尺检查踢脚线上平直3.02.0拉5m线和用钢尺检查板块间宽度不大于2.02.0用钢尺检查
