您所在位置: 网站首页 / 文档列表 / 建筑制度 / 文档详情
建设工程设计变更及现场签证管理办法.doc 立即下载
上传人:qw****27 上传时间:2024-09-08 格式:DOC 页数:4 大小:33KB 金币:15 举报 版权申诉
预览加载中,请您耐心等待几秒...

建设工程设计变更及现场签证管理办法.doc

建设工程设计变更及现场签证管理办法.doc

预览

在线预览结束,喜欢就下载吧,查找使用更方便

15 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

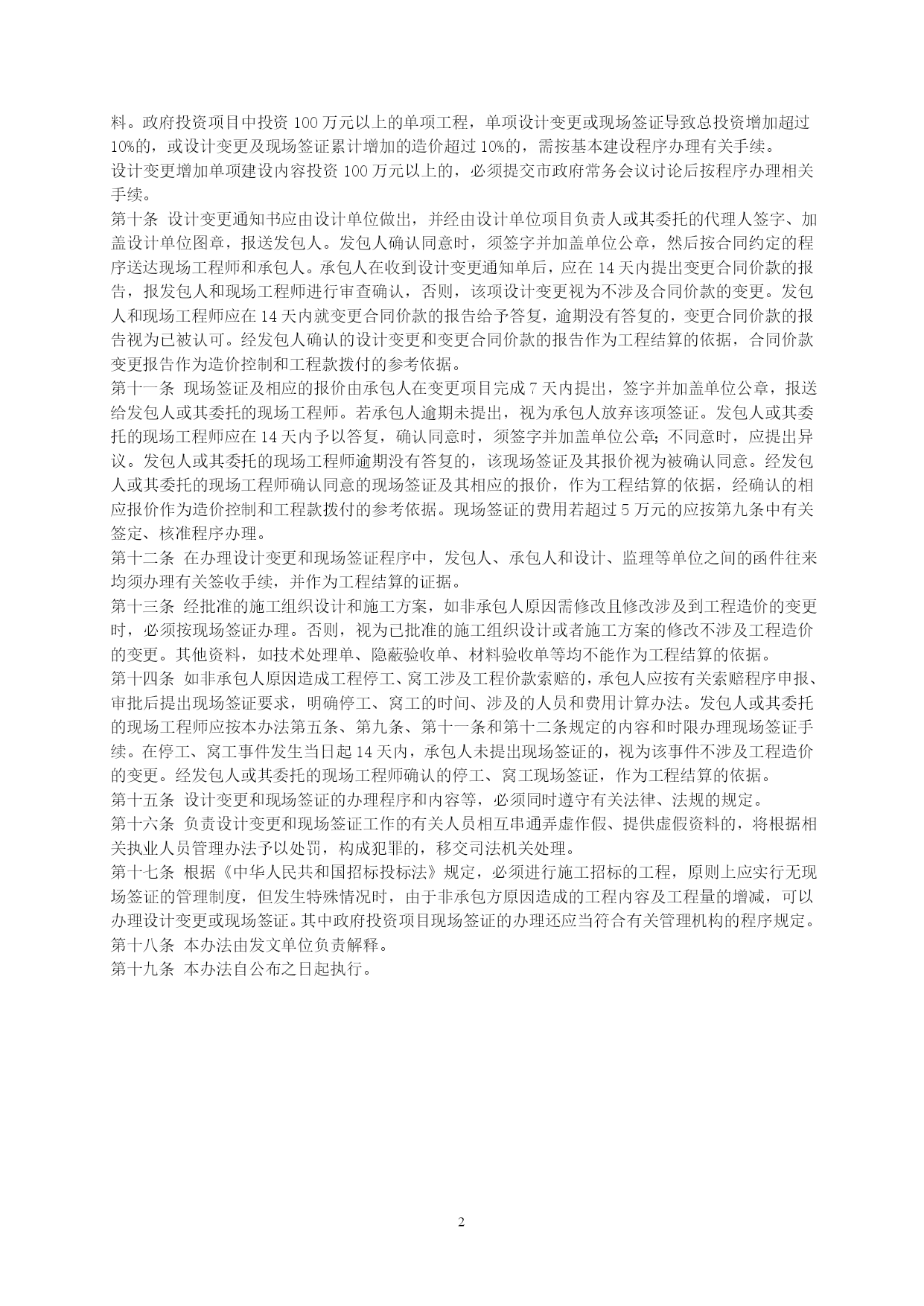

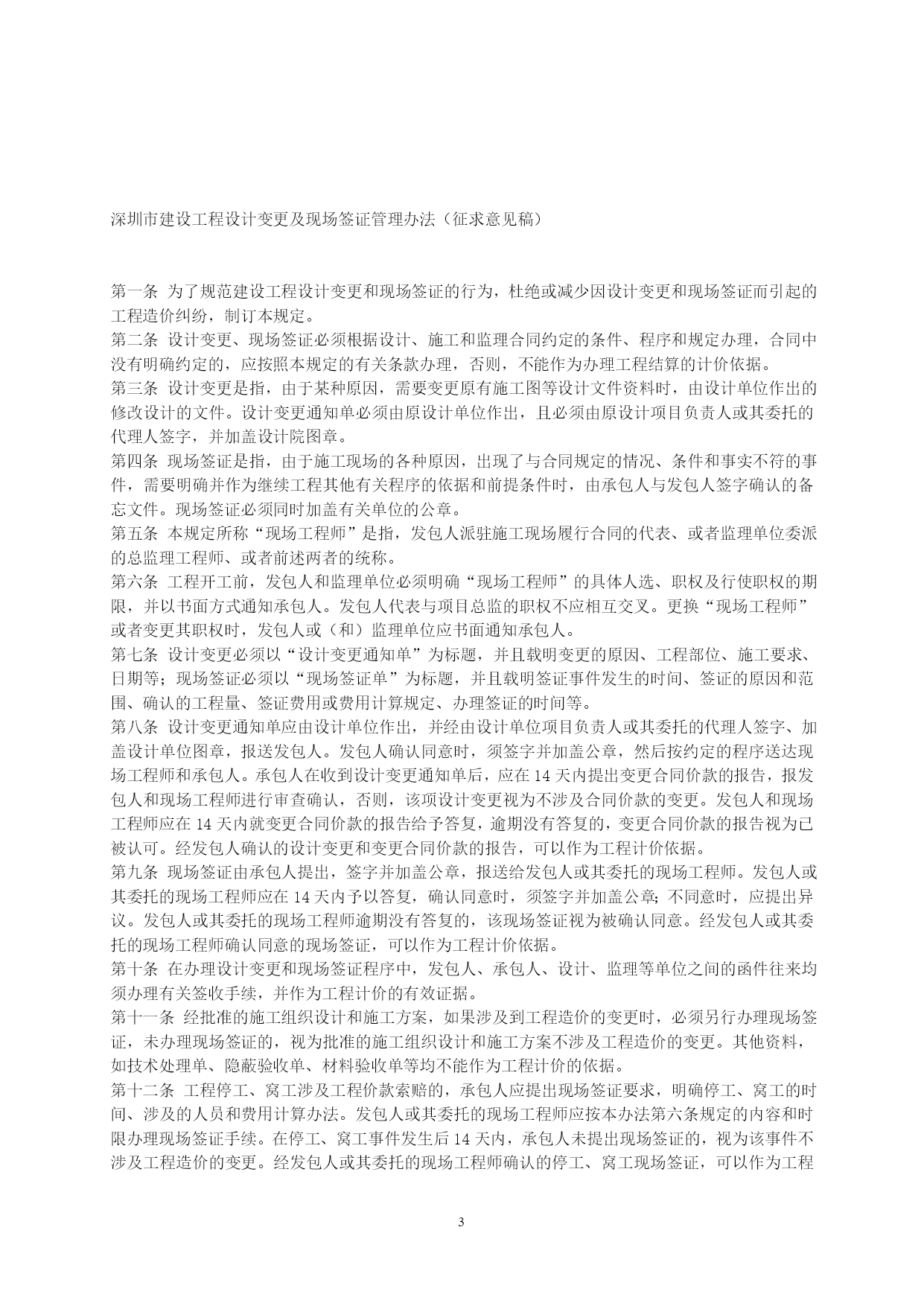

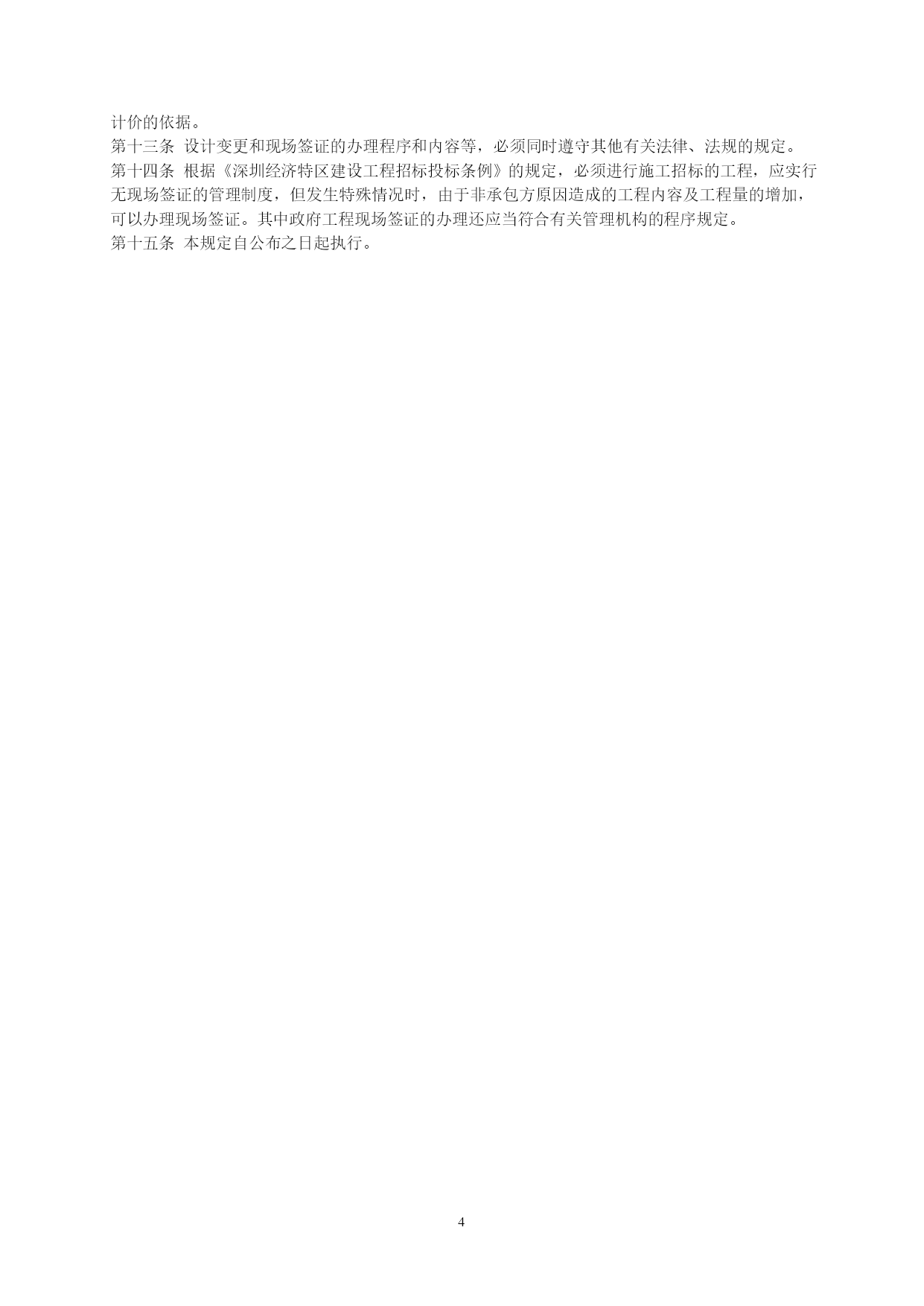

X市建设工程设计变更及现场签证管理办法X市规划建设局X市监察局X市财政局X市审计局二〇〇八年一月七日第一条为了规范建设工程设计变更和现场签证行为,保证国有或集体资产投资资金的使用效益,杜绝或减少因设计变更和现场签证随意性而引起的工程造价纠纷,根据有关法律、法规制订本办法。第二条在本市行政区域内由财政性资金投资建设的工程项目,其设计变更、现场签证必须根据本办法规定的条件和程序办理,并在招标文件及合同条款中明确写明执行本办法,否则,不能作为办理工程结算的依据。其它工程项目可参照本办法执行。第三条建设工程设计变更及现场签证管理必须遵循合法性、真实性、科学性、全面性和时效性的原则。建设单位应保存完整的设计变更及现场签证单原件,并及时归档。第四条设计变更是指,由于某种原因,需要变更原有施工图等设计文件资料时,由设计单位做出的修改设计文件或补充设计文件的行为。第五条现场签证,是指由于施工现场的各种原因,出现了与合同规定的情况、条件和事实不符的事件,需要明确并作为继续工程其他有关程序的依据和前提条件时,由发包人与承包人签字确认的备忘文件的行为。现场签证必须同时有发包人、承包人、监理等有关单位的项目现场负责人签名。第六条本办法所称“现场工程师”是指,发包人派驻施工现场履行合同的代表、或者监理单位委派的总监理工程师、或者前述两者的统称。第七条工程开工前,发包人和监理单位必须明确“现场工程师”的具体人选、职权及行使职权的期限,并以书面方式通知承包人。发包人代表与项目总监的职权不应相互交叉。更换“现场工程师”或者变更其职权时,发包人或(和)监理单位应书面通知承包人。第八条设计变更的程序:(一)设计变更的提出。设计单位、承包人、发包人或监理单位提出书面的设计变更申请和建议书时,应填写《工程变更申请表》,包括以下主要内容:(1)变更的原因或依据;(2)变更的内容及范围;(3)变更引起的工程量及投资估算的增减;(4)变更对工期等相关工作的影响;(5)必要的附图及计算资料等。(二)设计变更的审查和实施。参与工程建设任何一方提出设计变更申请后,监理单位应根据设计工程变更引起的合同工期、质量、进度、造价等要素进行审查后,提出书面设计变更方案意见交发包人审查同意后,由发包人交由原设计单位提出设计方案及估算,然后由发包人召集财务总监(若设)、财政局、监察局(若需要)等单位人员现场签定、核准变更事项(若单项设计变更引起工程造价增加额在5万元以下的,可由发包人自行研究确定、核准变更事项),经发包人同意后,由原设计单位负责完成具体的设计变更工作,并签发出正式的设计变更通知书(包括施工图纸)。监理单位对设计变更通知书进行核实并经发包人批准后,对承包人下达工程变更令,由承包人组织实施。(三)设计变更的程序应接受监察、财政、审计及建设行政主管等部门的监督检查。为确保工程建设顺利进行,财政、监察等部门须指派专人负责参与工程建设的设计变更或现场签证的办理,在发包人召集进行设计变更或现场签证时,发包人需提前1天通知上述部门,紧急情况如抢险时应随叫随到。财政、监察部门的相应人员应当在接到发包人电话通知后按时到发包人指定地点开会研究。否则,视为其同意会议结论。第九条设计变更必须以“工程变更令”为标题,并载明变更的原因、工程部位、施工要求、日期等;现场签证必须以“现场签证单”为标题,并载明签证事件发生的时间、签证的原因和范围、确认的工程量、签证费用或费用计算标准或规定、办理签证的时间等,并附上必要的图纸及相应的计算资料。政府投资项目中投资100万元以上的单项工程,单项设计变更或现场签证导致总投资增加超过10%的,或设计变更及现场签证累计增加的造价超过10%的,需按基本建设程序办理有关手续。设计变更增加单项建设内容投资100万元以上的,必须提交市政府常务会议讨论后按程序办理相关手续。第十条设计变更通知书应由设计单位做出,并经由设计单位项目负责人或其委托的代理人签字、加盖设计单位图章,报送发包人。发包人确认同意时,须签字并加盖单位公章,然后按合同约定的程序送达现场工程师和承包人。承包人在收到设计变更通知单后,应在14天内提出变更合同价款的报告,报发包人和现场工程师进行审查确认,否则,该项设计变更视为不涉及合同价款的变更。发包人和现场工程师应在14天内就变更合同价款的报告给予答复,逾期没有答复的,变更合同价款的报告视为已被认可。经发包人确认的设计变更和变更合同价款的报告作为工程结算的依据,合同价款变更报告作为造价控制和工程款拨付的参考依据。第十一条现场签证及相应的报价由承包人在变更项目完成7天内提出,签字并加盖单位公章,报送给发包人或其委托的现场工程师。若承包人逾期未提出,视为承包人放弃该项签证。发包人或其委托的现场工程师应在14天内予以答复,确认同意时,须签字并加盖单位公章
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

建设工程设计变更及现场签证管理办法

文档大小:33KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
