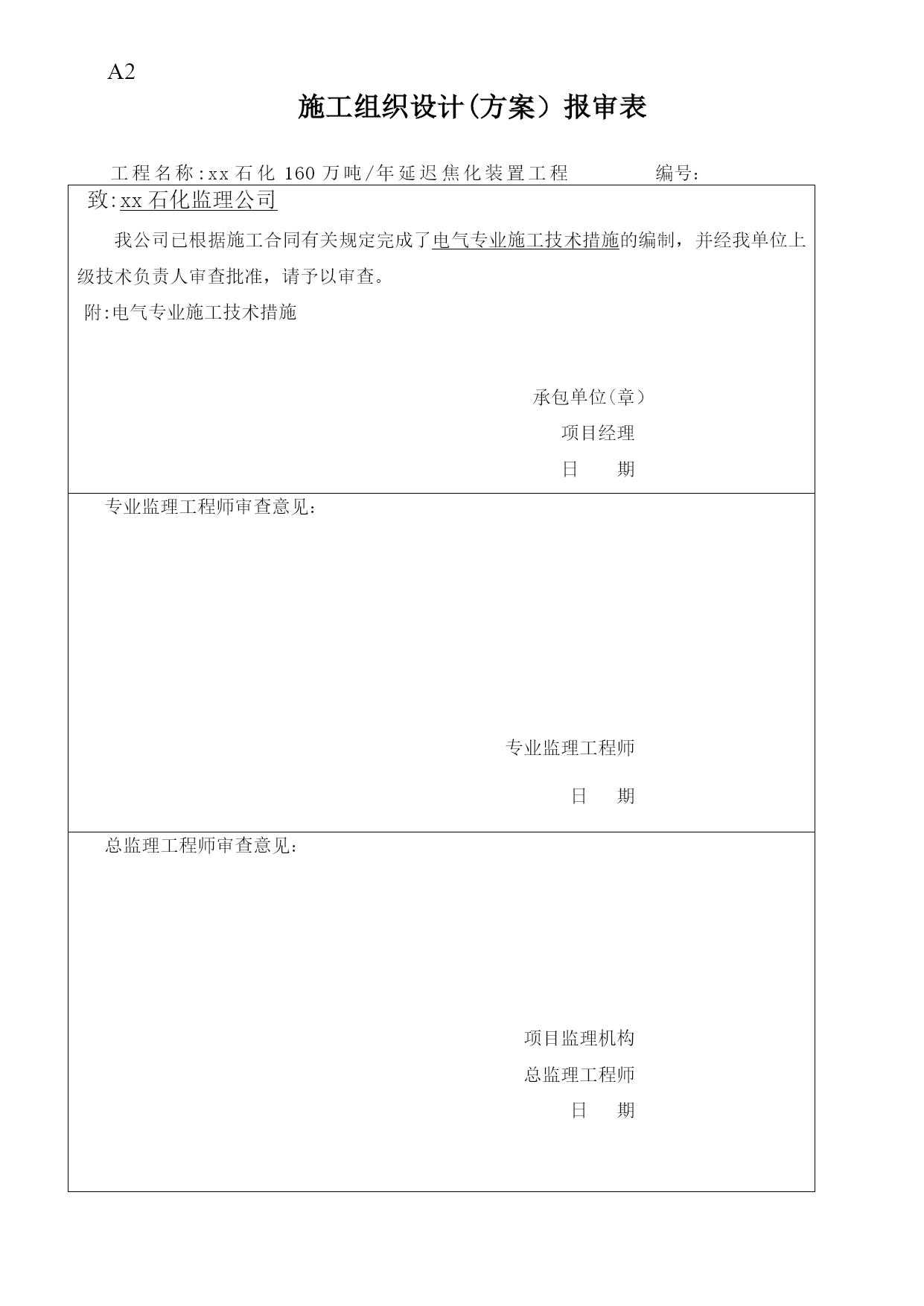

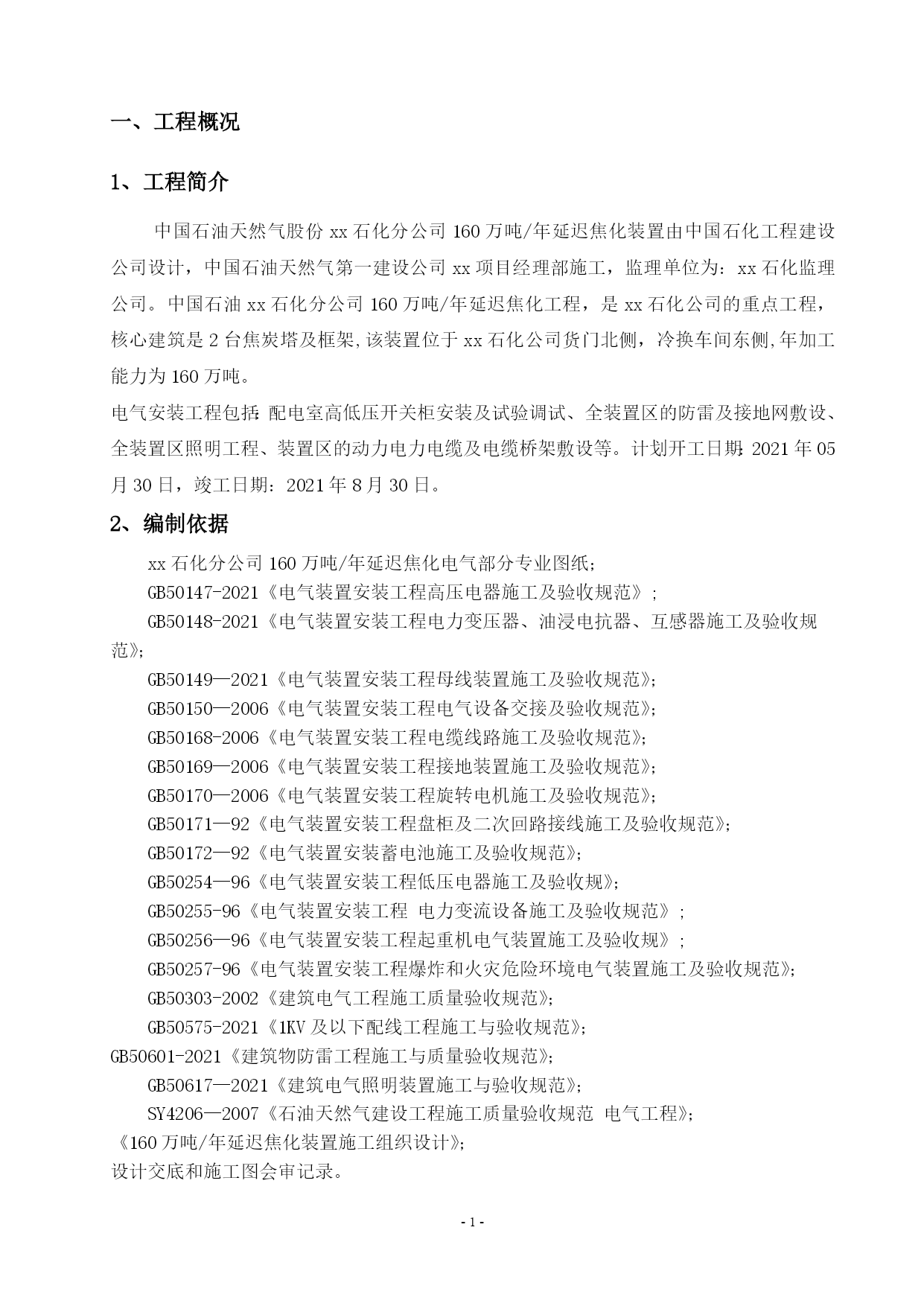

PAGE电气施工安装方案【实用文档】doc文档可直接使用可编辑,欢迎下载文件编号:JZXM—YCJH—JSCS-02-2021xxxxxx160万吨/年延迟焦化装置工程电气安装施工技术措施中国石油天然气第一建设公司xx项目经理部2021年2月14日版次:第A1版A2施工组织设计(方案)报审表工程名称:xx石化160万吨/年延迟焦化装置工程编号:致:xx石化监理公司我公司已根据施工合同有关规定完成了电气专业施工技术措施的编制,并经我单位上级技术负责人审查批准,请予以审查。附:电气专业施工技术措施承包单位(章)项目经理日期专业监理工程师审查意见:专业监理工程师日期总监理工程师审查意见:项目监理机构总监理工程师日期xx石化公司160万吨/年延迟焦化装置工程工程名称xx石化公司160万吨/年延迟焦化装置工程技术措施名称电气专业施工技术措施会签意见编制经劳部物资部质安部工程部审核批准目录TOC\o"1—2"\h\z\uHYPERLINK\l_Toc10632一、工程概况PAGEREF_Toc10632-1—HYPERLINK\l_Toc211531、工程简介PAGEREF_Toc21153-1-HYPERLINK\l_Toc71282、编制依据PAGEREF_Toc7128-1—HYPERLINK\l_Toc213453、工程特点PAGEREF_Toc21345—2—HYPERLINK\l_Toc43934、主要工程实物量PAGEREF_Toc4393-2-HYPERLINK\l_Toc4310二、主要施工方法PAGEREF_Toc4310—3—HYPERLINK\l_Toc297451、施工工序PAGEREF_Toc29745-3—HYPERLINK\l_Toc150172、施工方法:PAGEREF_Toc15017—4-HYPERLINK\l_Toc3733三、质量保证体系PAGEREF_Toc3733—23—HYPERLINK\l_Toc291901、质量保证体系PAGEREF_Toc29190-23-HYPERLINK\l_Toc272682、质保体系人员职责PAGEREF_Toc27268—24—HYPERLINK\l_Toc59633、质量保证措施PAGEREF_Toc5963—26—HYPERLINK\l_Toc46454、质量管理PAGEREF_Toc4645—27—HYPERLINK\l_Toc4665四、HSE管理及风险控制PAGEREF_Toc4665—29-HYPERLINK\l_Toc90951、HSE承诺PAGEREF_Toc9095-29—HYPERLINK\l_Toc206542、HSE方针PAGEREF_Toc20654-29—HYPERLINK\l_Toc94573、HSE管理目标PAGEREF_Toc9457—29-HYPERLINK\l_Toc225784、HSE组织机构及管理程序PAGEREF_Toc22578—30-HYPERLINK\l_Toc94085、应急计划及预案PAGEREF_Toc9408—32-HYPERLINK\l_Toc268406、安全施工的具体措施PAGEREF_Toc26840-33-HYPERLINK\l_Toc187457、安全检查要点PAGEREF_Toc18745-34—HYPERLINK\l_Toc256718、环境控制措施PAGEREF_Toc25671—34-HYPERLINK\l_Toc22527五、现场文明施工措施PAGEREF_Toc22527-35-HYPERLINK\l_Toc4821、施工现场管理PAGEREF_Toc482-35-HYPERLINK\l_Toc148522、管理措施PAGEREF_Toc14852-35—HYPERLINK\l_Toc24943六、劳动力计划、主要施工机具及手段用料PAGEREF_Toc24943—36—HYPERLINK\l_Toc266681、劳动力平衡计划PAGEREF_Toc26668—36-HYPERLINK\l_Toc224412、主要施工机具及手段用料PAGEREF_Toc22441—36—HYPE
